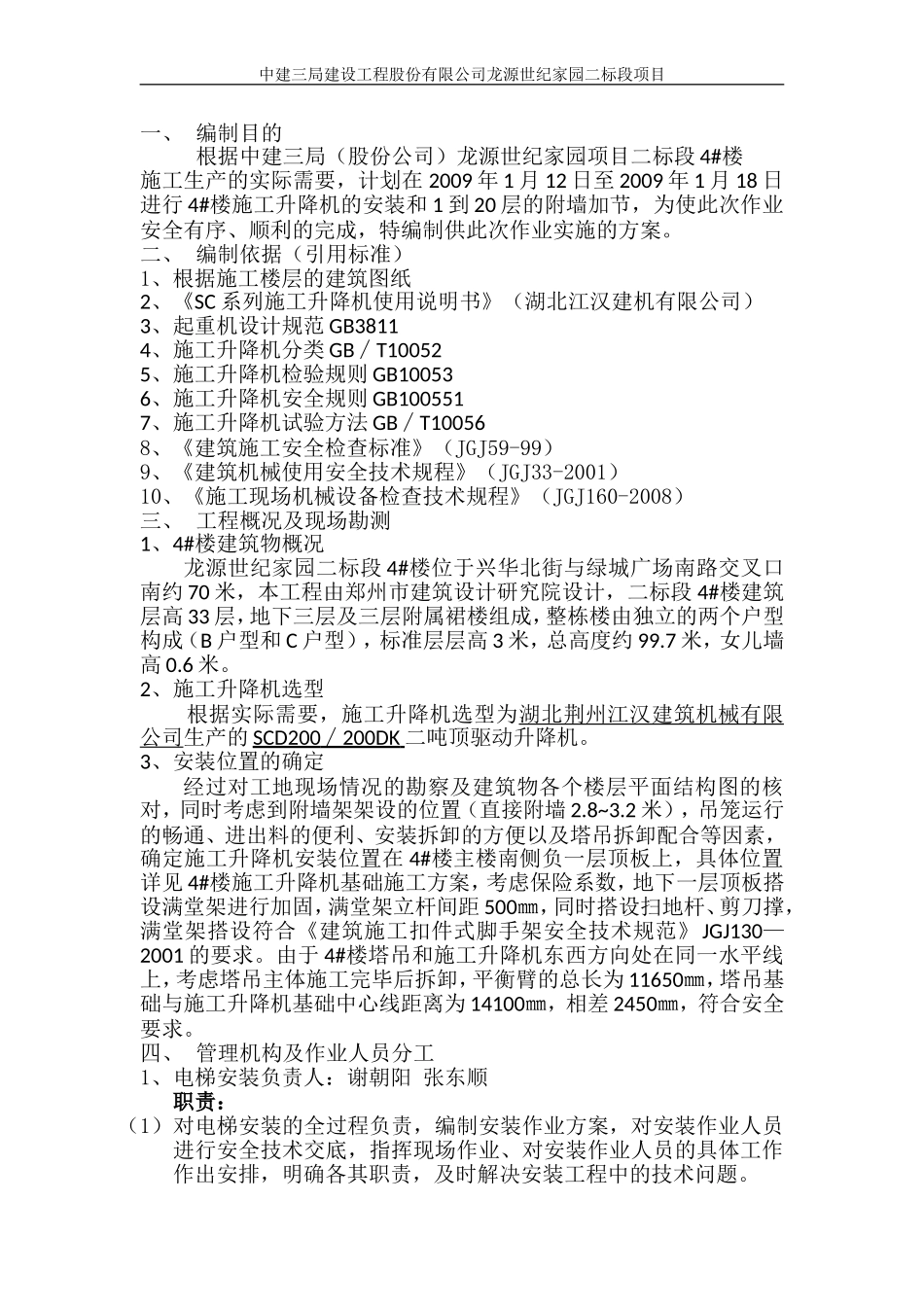

中建三局建设工程股份有限公司龙源世纪家园二标段项目一、编制目的根据中建三局(股份公司)龙源世纪家园项目二标段4#楼施工生产的实际需要,计划在2009年1月12日至2009年1月18日进行4#楼施工升降机的安装和1到20层的附墙加节,为使此次作业安全有序、顺利的完成,特编制供此次作业实施的方案

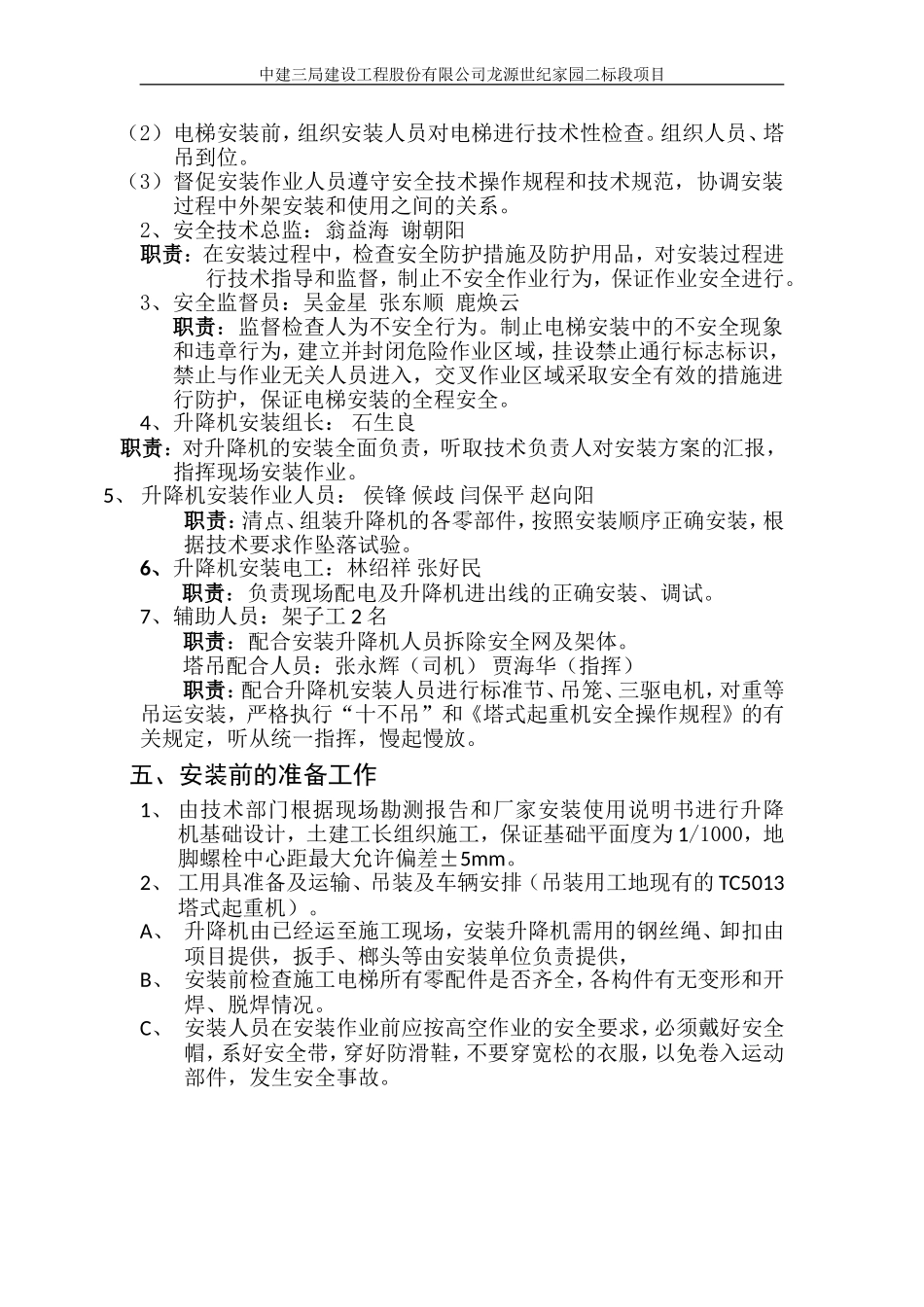

二、编制依据(引用标准)1、根据施工楼层的建筑图纸2、《SC系列施工升降机使用说明书》(湖北江汉建机有限公司)3、起重机设计规范GB38114、施工升降机分类GB∕T100525、施工升降机检验规则GB100536、施工升降机安全规则GB1005517、施工升降机试验方法GB∕T100568、《建筑施工安全检查标准》(JGJ59-99)9、《建筑机械使用安全技术规程》(JGJ33-2001)10、《施工现场机械设备检查技术规程》(JGJ160-2008)三、工程概况及现场勘测1、4#楼建筑物概况龙源世纪家园二标段4#楼位于兴华北街与绿城广场南路交叉口南约70米,本工程由郑州市建筑设计研究院设计,二标段4#楼建筑层高33层,地下三层及三层附属裙楼组成,整栋楼由独立的两个户型构成(B户型和C户型),标准层层高3米,总高度约99
7米,女儿墙高0
2、施工升降机选型根据实际需要,施工升降机选型为湖北荆州江汉建筑机械有限公司生产的SCD200∕200DK二吨顶驱动升降机
3、安装位置的确定经过对工地现场情况的勘察及建筑物各个楼层平面结构图的核对,同时考虑到附墙架架设的位置(直接附墙2

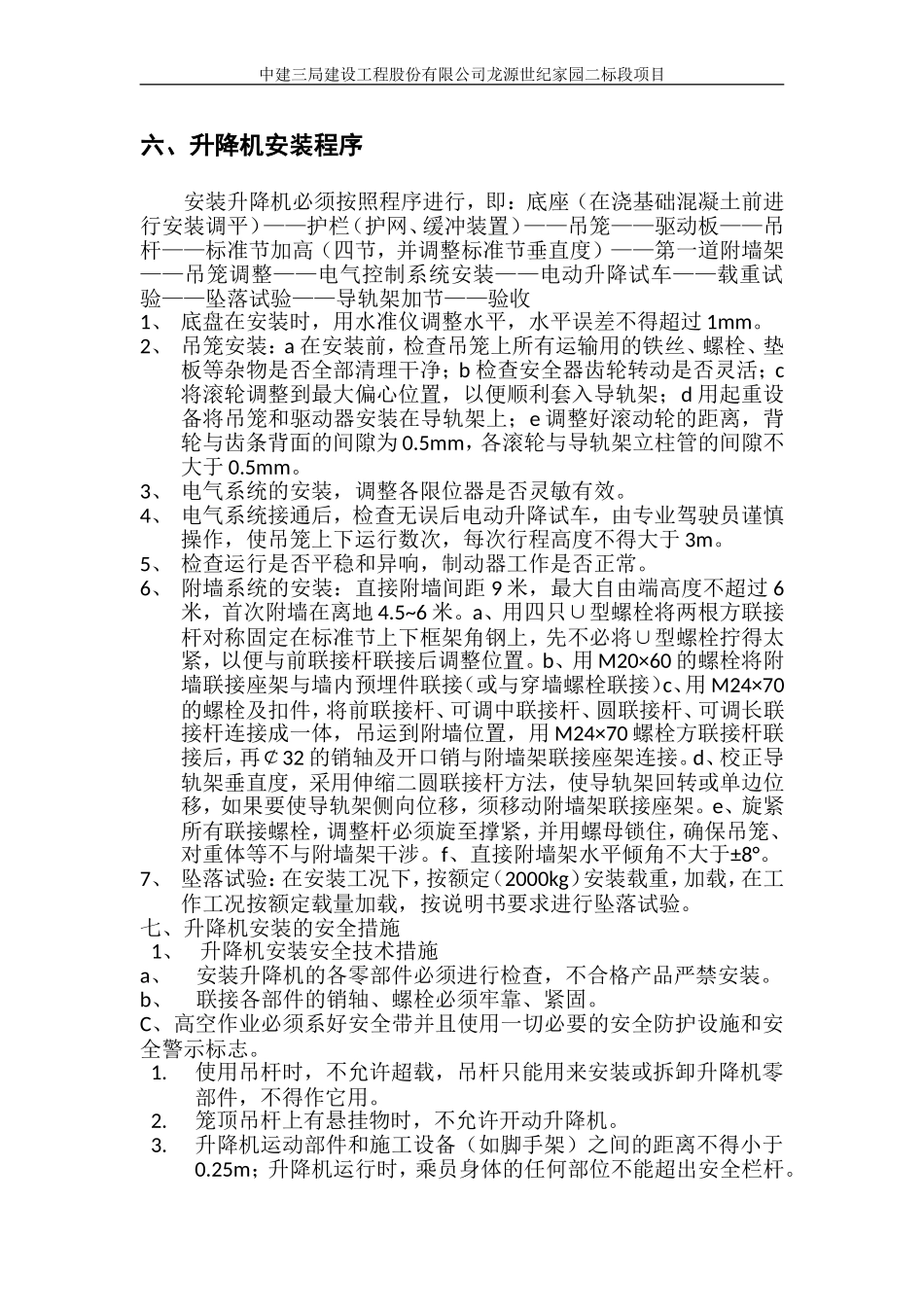

2米),吊笼运行的畅通、进出料的便利、安装拆卸的方便以及塔吊拆卸配合等因素,确定施工升降机安装位置在4#楼主楼南侧负一层顶板上,具体位置详见4#楼施工升降机基础施工方案,考虑保险系数,地下一层顶板搭设满堂架进行加固,满堂架立杆间距500㎜,同时搭设扫地杆、剪刀撑,满堂架搭设符合《建筑施工扣件式脚手架
