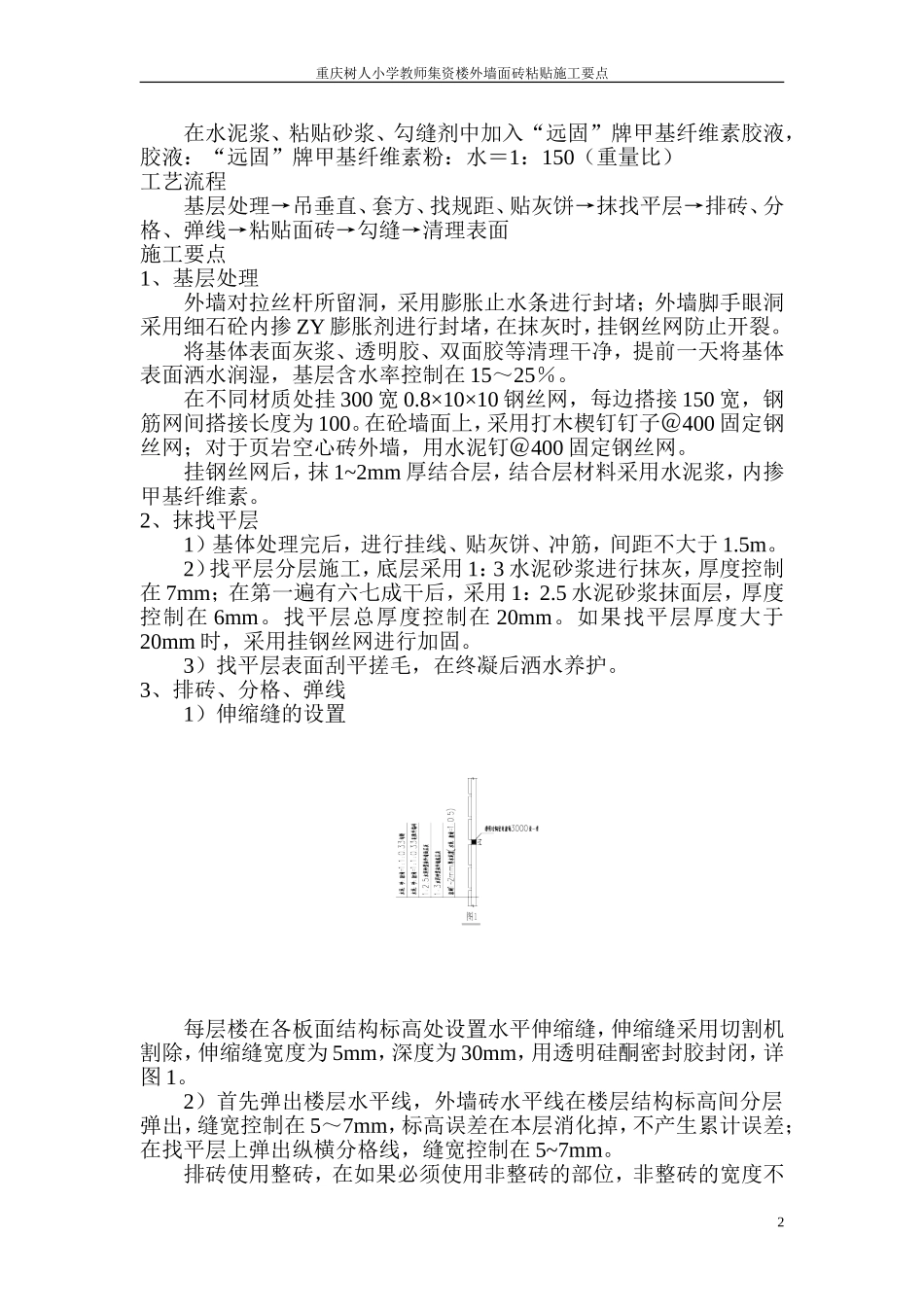

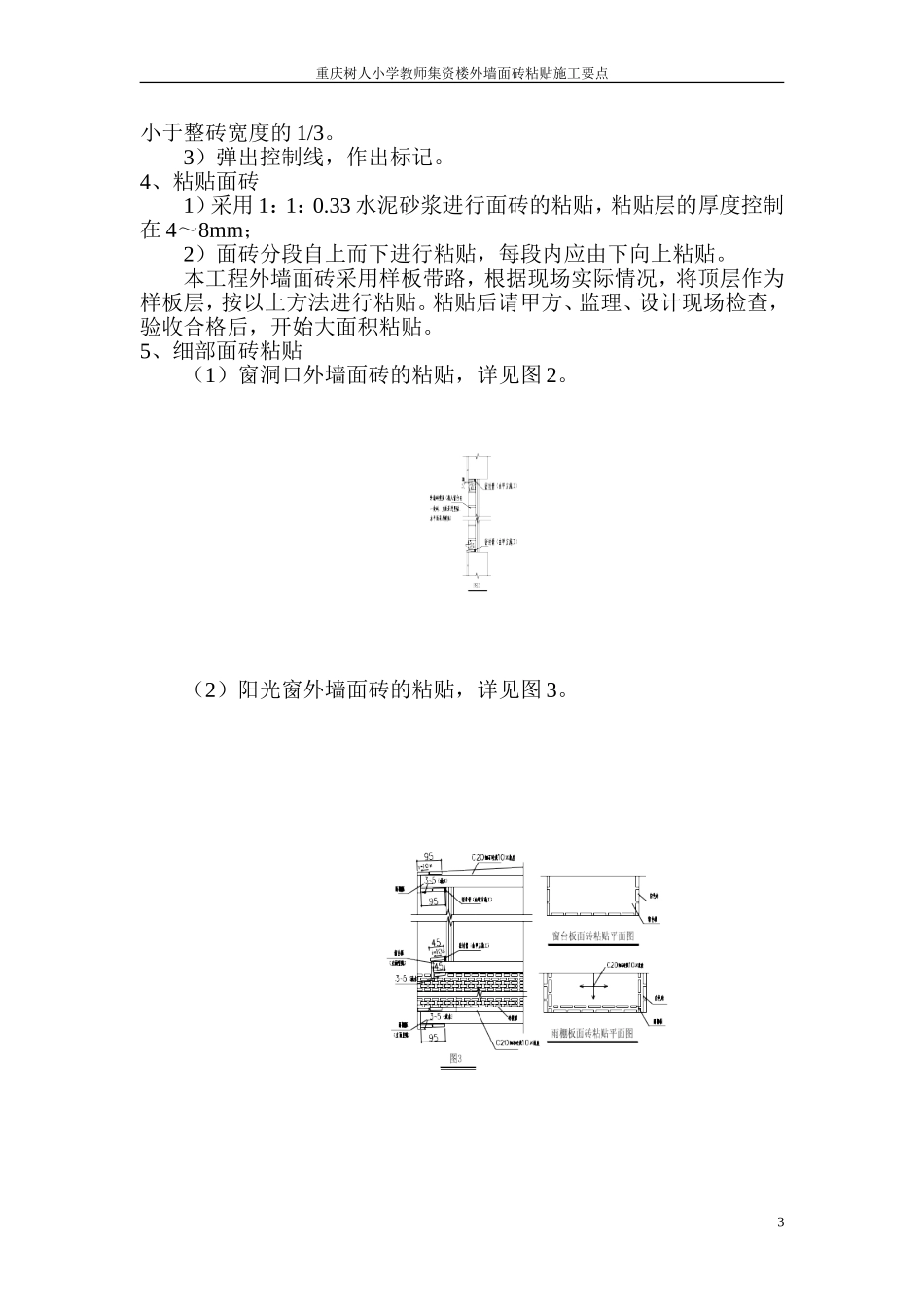

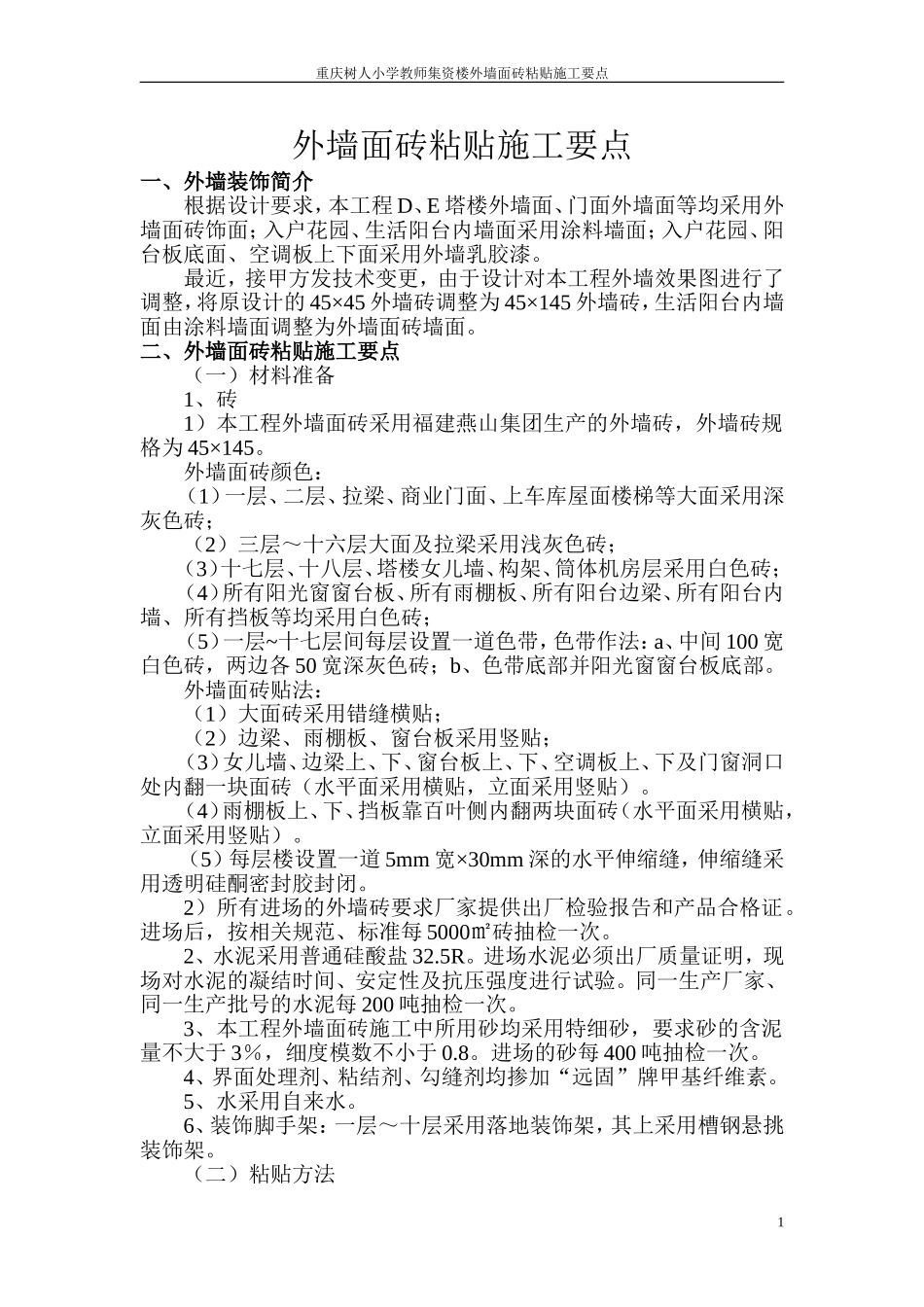

重庆树人小学教师集资楼外墙面砖粘贴施工要点外墙面砖粘贴施工要点一、外墙装饰简介根据设计要求,本工程D、E塔楼外墙面、门面外墙面等均采用外墙面砖饰面;入户花园、生活阳台内墙面采用涂料墙面;入户花园、阳台板底面、空调板上下面采用外墙乳胶漆。最近,接甲方发技术变更,由于设计对本工程外墙效果图进行了调整,将原设计的45×45外墙砖调整为45×145外墙砖,生活阳台内墙面由涂料墙面调整为外墙面砖墙面。二、外墙面砖粘贴施工要点(一)材料准备1、砖1)本工程外墙面砖采用福建燕山集团生产的外墙砖,外墙砖规格为45×145。外墙面砖颜色:(1)一层、二层、拉梁、商业门面、上车库屋面楼梯等大面采用深灰色砖;(2)三层~十六层大面及拉梁采用浅灰色砖;(3)十七层、十八层、塔楼女儿墙、构架、筒体机房层采用白色砖;(4)所有阳光窗窗台板、所有雨棚板、所有阳台边梁、所有阳台内墙、所有挡板等均采用白色砖;(5)一层~十七层间每层设置一道色带,色带作法:a、中间100宽白色砖,两边各50宽深灰色砖;b、色带底部并阳光窗窗台板底部。外墙面砖贴法:(1)大面砖采用错缝横贴;(2)边梁、雨棚板、窗台板采用竖贴;(3)女儿墙、边梁上、下、窗台板上、下、空调板上、下及门窗洞口处内翻一块面砖(水平面采用横贴,立面采用竖贴)。(4)雨棚板上、下、挡板靠百叶侧内翻两块面砖(水平面采用横贴,立面采用竖贴)。(5)每层楼设置一道5mm宽×30mm深的水平伸缩缝,伸缩缝采用透明硅酮密封胶封闭。2)所有进场的外墙砖要求厂家提供出厂检验报告和产品合格证。进场后,按相关规范、标准每5000㎡砖抽检一次。2、水泥采用普通硅酸盐32.5R。进场水泥必须出厂质量证明,现场对水泥的凝结时间、安定性及抗压强度进行试验。同一生产厂家、同一生产批号的水泥每200吨抽检一次。3、本工程外墙面砖施工中所用砂均采用特细砂,要求砂的含泥量不大于3%,细度模数不小于0.8。进场的砂每400吨抽检一次。4、界面处理剂、粘结剂、勾缝剂均掺加“远固”牌甲基纤维素。5、水采用自来水。6、装饰脚手架:一层~十层采用落地装饰架,其上采用槽钢悬挑装饰架。(二)粘贴方法1重庆树人小学教师集资楼外墙面砖粘贴施工要点在水泥浆、粘贴砂浆、勾缝剂中加入“远固”牌甲基纤维素胶液,胶液:“远固”牌甲基纤维素粉:水=1:150(重量比)工艺流程基层处理→吊垂直、套方、找规距、贴灰饼→抹找平层→排砖、分格、弹线→粘贴面砖→勾缝→清理表面施工要点1、基层处理外墙对拉丝杆所留洞,采用膨胀止水条进行封堵;外墙脚手眼洞采用细石砼内掺ZY膨胀剂进行封堵,在抹灰时,挂钢丝网防止开裂。将基体表面灰浆、透明胶、双面胶等清理干净,提前一天将基体表面洒水润湿,基层含水率控制在15~25%。在不同材质处挂300宽0.8×10×10钢丝网,每边搭接150宽,钢筋网间搭接长度为100。在砼墙面上,采用打木楔钉钉子@400固定钢丝网;对于页岩空心砖外墙,用水泥钉@400固定钢丝网。挂钢丝网后,抹1~2mm厚结合层,结合层材料采用水泥浆,内掺甲基纤维素。2、抹找平层1)基体处理完后,进行挂线、贴灰饼、冲筋,间距不大于1.5m。2)找平层分层施工,底层采用1:3水泥砂浆进行抹灰,厚度控制在7mm;在第一遍有六七成干后,采用1:2.5水泥砂浆抹面层,厚度控制在6mm。找平层总厚度控制在20mm。如果找平层厚度大于20mm时,采用挂钢丝网进行加固。3)找平层表面刮平搓毛,在终凝后洒水养护。3、排砖、分格、弹线1)伸缩缝的设置每层楼在各板面结构标高处设置水平伸缩缝,伸缩缝采用切割机割除,伸缩缝宽度为5mm,深度为30mm,用透明硅酮密封胶封闭,详图1。2)首先弹出楼层水平线,外墙砖水平线在楼层结构标高间分层弹出,缝宽控制在5~7mm,标高误差在本层消化掉,不产生累计误差;在找平层上弹出纵横分格线,缝宽控制在5~7mm。排砖使用整砖,在如果必须使用非整砖的部位,非整砖的宽度不2重庆树人小学教师集资楼外墙面砖粘贴施工要点小于整砖宽度的1/3。3)弹出控制线,作出标记。4、粘贴面砖1)采用1:1:0.33水泥砂浆进行面砖的粘贴,粘贴层的厚度控制在4~8mm;2)面砖分段自上而下进行粘贴,每段内应...
