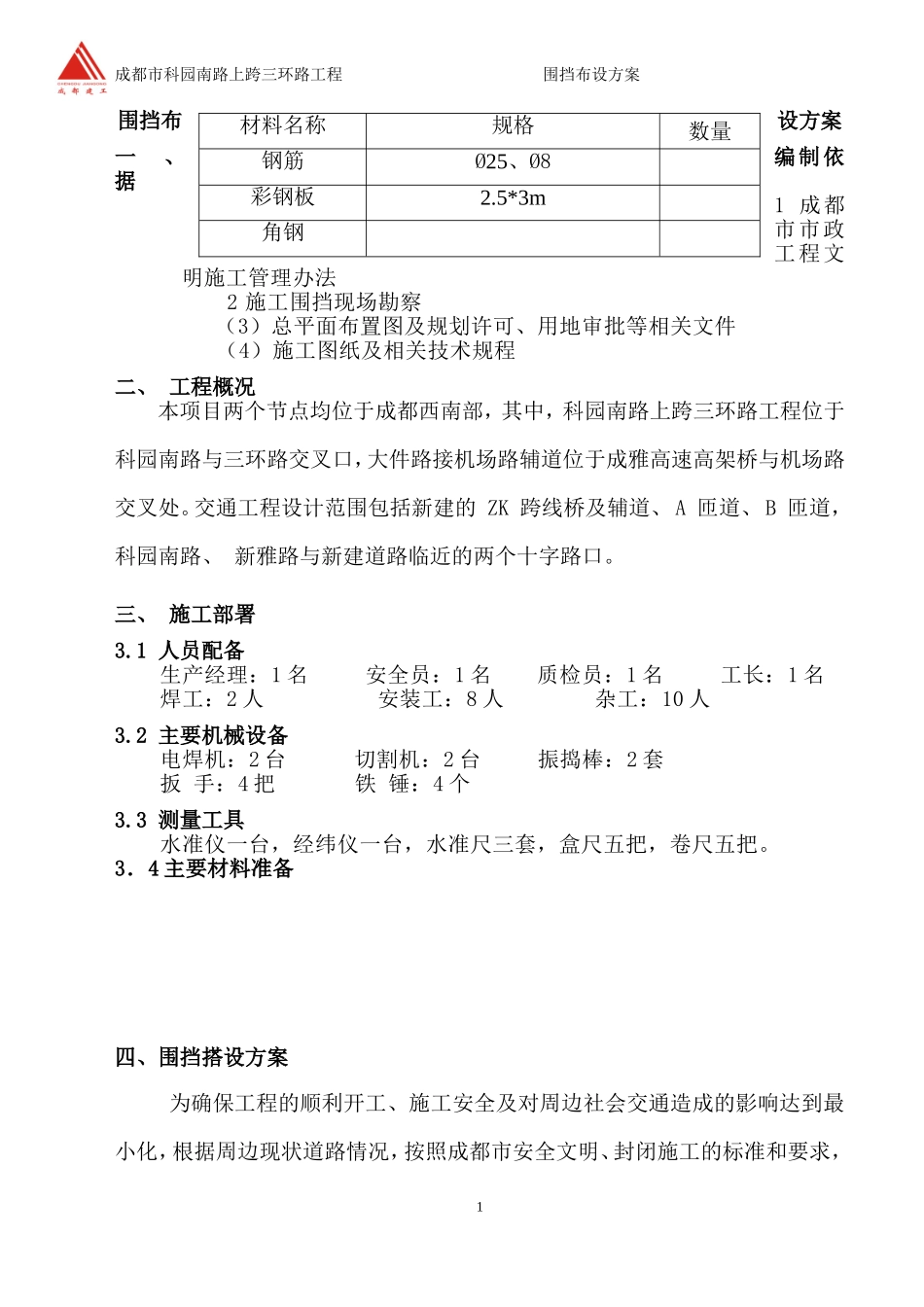

成都市科园南路上跨三环路工程围挡布设方案围挡布设方案一、编制依据1成都市市政工程文明施工管理办法2施工围挡现场勘察(3)总平面布置图及规划许可、用地审批等相关文件(4)施工图纸及相关技术规程二、工程概况本项目两个节点均位于成都西南部,其中,科园南路上跨三环路工程位于科园南路与三环路交叉口,大件路接机场路辅道位于成雅高速高架桥与机场路交叉处
交通工程设计范围包括新建的ZK跨线桥及辅道、A匝道、B匝道,科园南路、新雅路与新建道路临近的两个十字路口
三、施工部署3
1人员配备生产经理:1名安全员:1名质检员:1名工长:1名焊工:2人安装工:8人杂工:10人3
2主要机械设备电焊机:2台切割机:2台振捣棒:2套扳手:4把铁锤:4个3
3测量工具水准仪一台,经纬仪一台,水准尺三套,盒尺五把,卷尺五把
3.4主要材料准备四、围挡搭设方案为确保工程的顺利开工、施工安全及对周边社会交通造成的影响达到最小化,根据周边现状道路情况,按照成都市安全文明、封闭施工的标准和要求,1材料名称规格数量钢筋Ø25、Ø8彩钢板2
5*3m角钢成都市科园南路上跨三环路工程围挡布设方案结合公司的关于围挡施工技术说明标准,现制定本工程施工期围栏布设方案:4
1搭设时间及范围根据施工总体部署,科园南路上跨三环路工程计划于2016年1月26日开始搭设第一期围挡,围挡共分二阶段搭设(各阶段围挡及交通疏解详见下图)
2封闭范围内的围挡设置及形式围挡建设全部采用装配式围栏进行打围施工,围栏下口35cm采用5mm钢2成都市科园南路上跨三环路工程围挡布设方案板喷设油漆形式,严格按照成都市和业主有关单位的管理要求进行标准划围栏施工

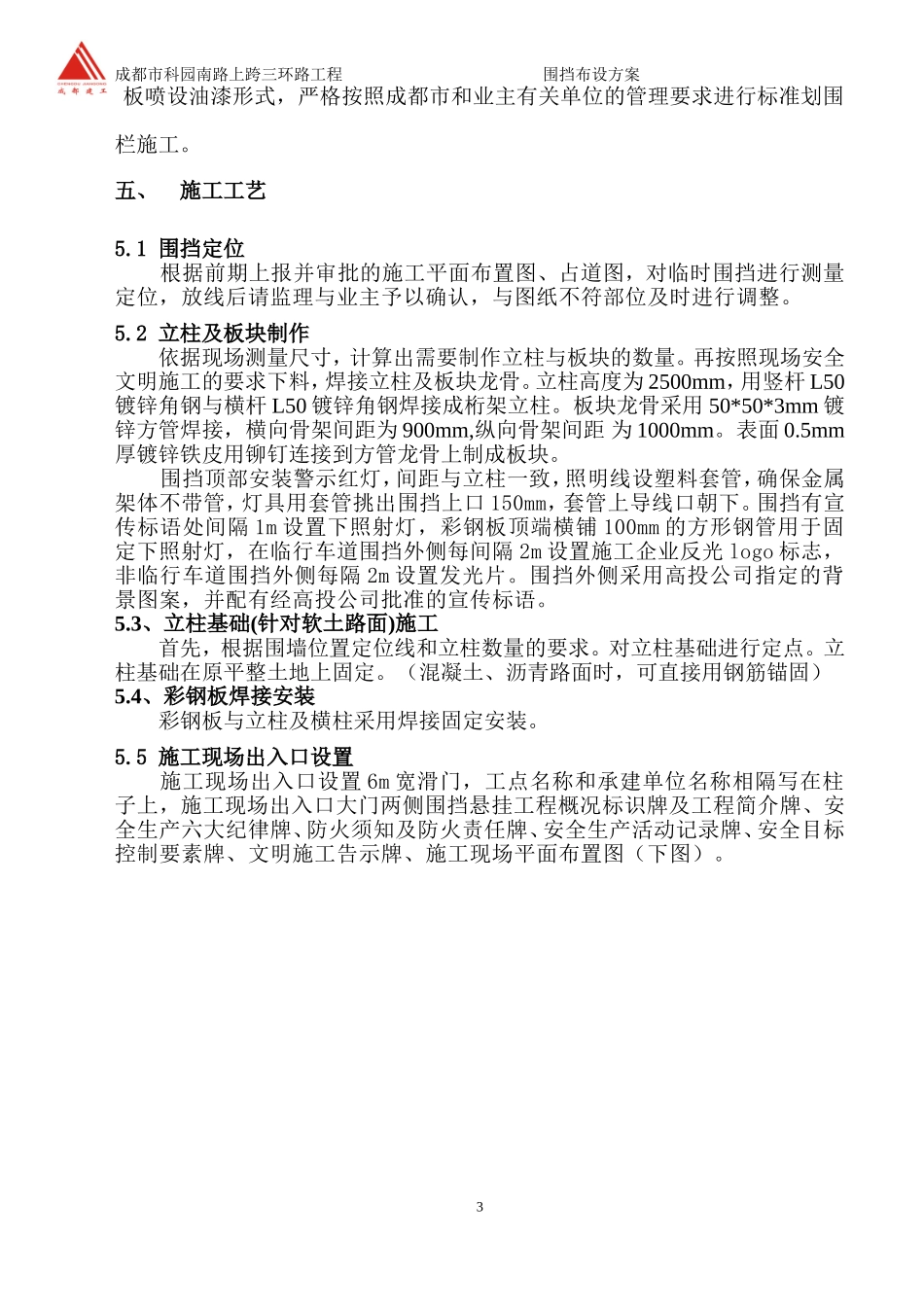

五、施工工艺5
1围挡定位根据前期上报并审批的施工平面布置图、占道图,对临时围挡进行测量定位,放线后请监理与业主予以确认,与图纸不符部位及时进行调整
2立柱及板块制作依据现场测量尺寸,计算出需
