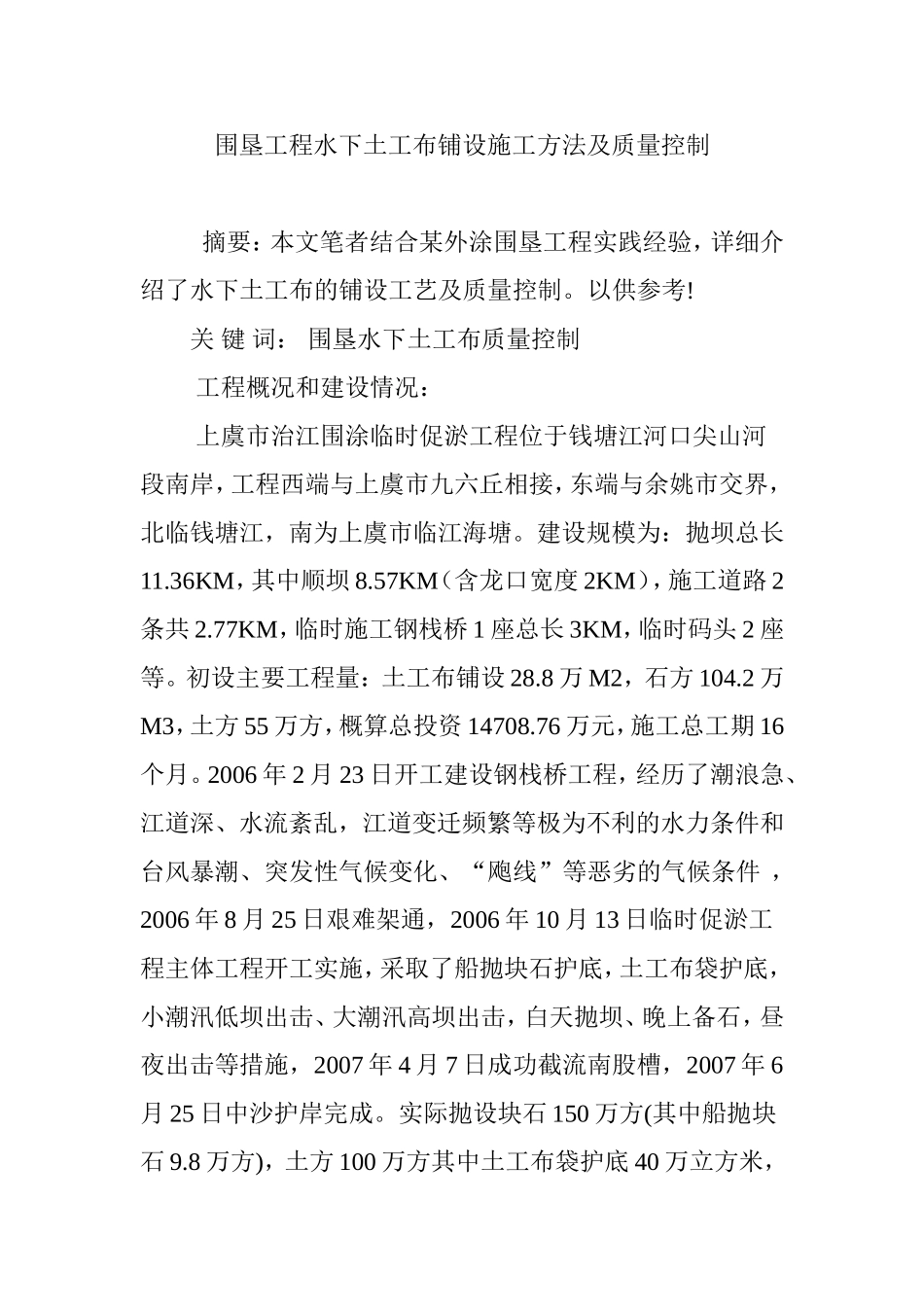

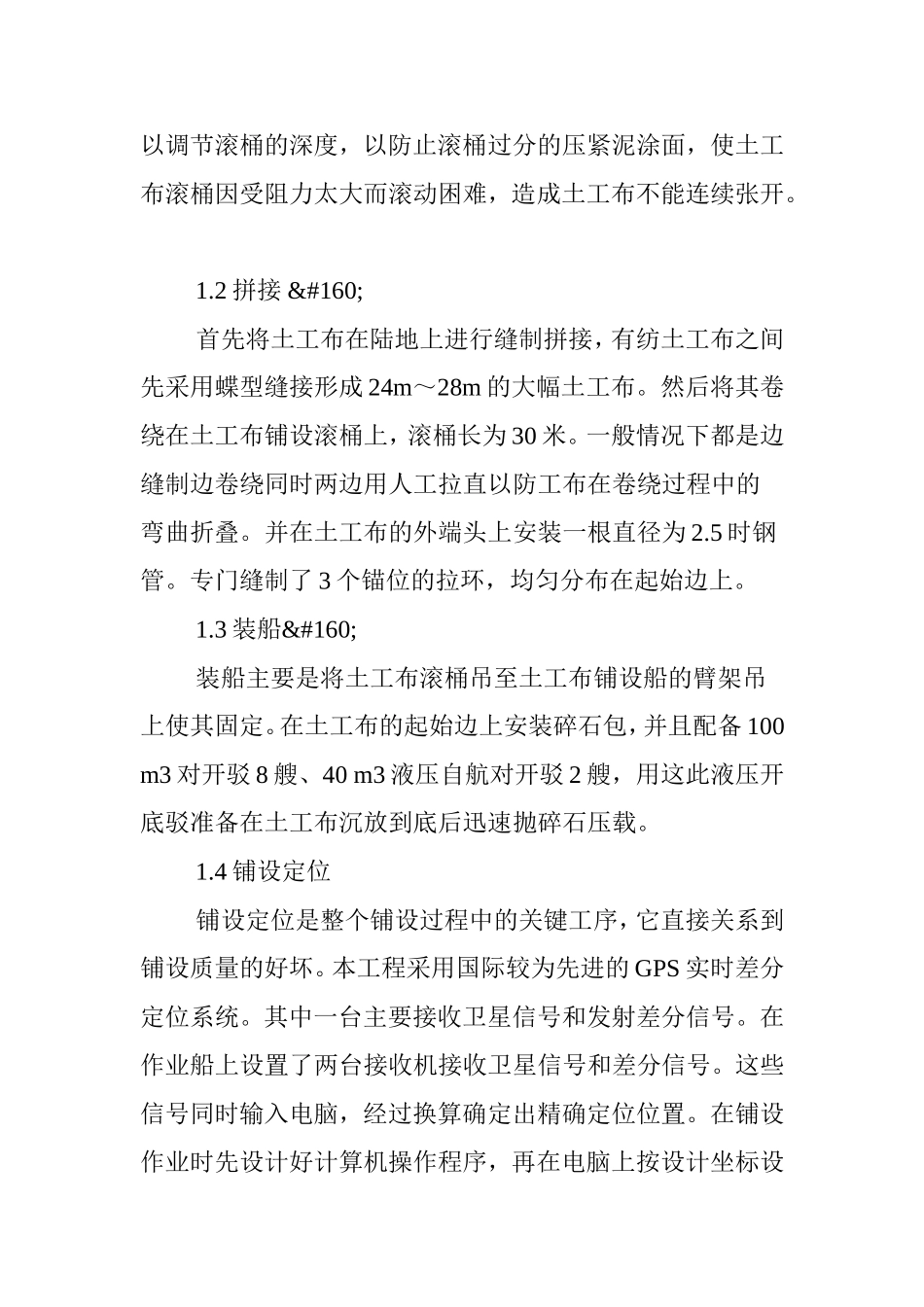

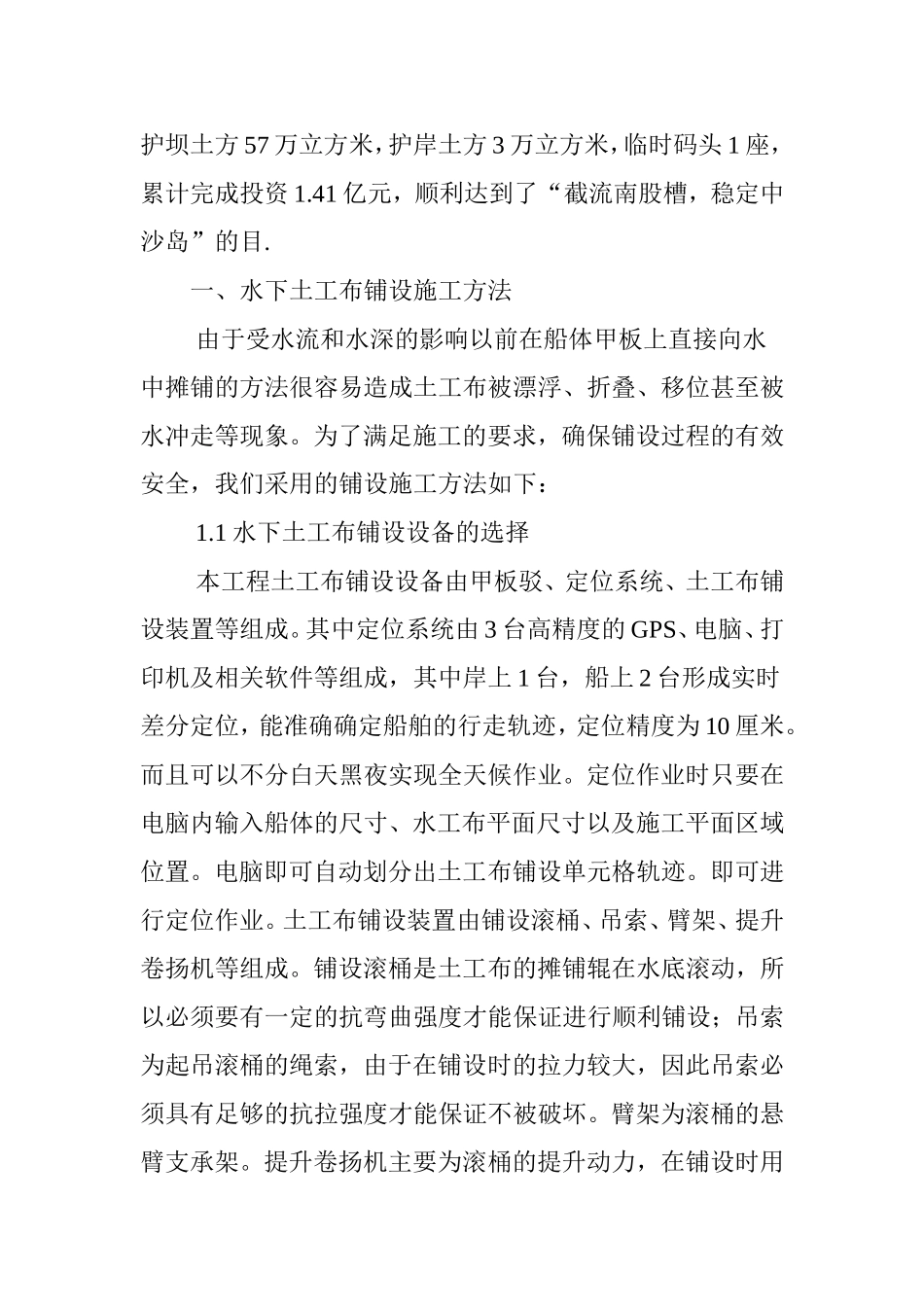

围垦工程水下土工布铺设施工方法及质量控制摘要:本文笔者结合某外涂围垦工程实践经验,详细介绍了水下土工布的铺设工艺及质量控制。以供参考!关键词:围垦水下土工布质量控制工程概况和建设情况:上虞市治江围涂临时促淤工程位于钱塘江河口尖山河段南岸,工程西端与上虞市九六丘相接,东端与余姚市交界,北临钱塘江,南为上虞市临江海塘。建设规模为:抛坝总长11.36KM,其中顺坝8.57KM(含龙口宽度2KM),施工道路2条共2.77KM,临时施工钢栈桥1座总长3KM,临时码头2座等。初设主要工程量:土工布铺设28.8万M2,石方104.2万M3,土方55万方,概算总投资14708.76万元,施工总工期16个月。2006年2月23日开工建设钢栈桥工程,经历了潮浪急、江道深、水流紊乱,江道变迁频繁等极为不利的水力条件和台风暴潮、突发性气候变化、“飑线”等恶劣的气候条件,2006年8月25日艰难架通,2006年10月13日临时促淤工程主体工程开工实施,采取了船抛块石护底,土工布袋护底,小潮汛低坝出击、大潮汛高坝出击,白天抛坝、晚上备石,昼夜出击等措施,2007年4月7日成功截流南股槽,2007年6月25日中沙护岸完成。实际抛设块石150万方(其中船抛块石9.8万方),土方100万方其中土工布袋护底40万立方米,护坝土方57万立方米,护岸土方3万立方米,临时码头1座,累计完成投资1.41亿元,顺利达到了“截流南股槽,稳定中沙岛”的目.一、水下土工布铺设施工方法由于受水流和水深的影响以前在船体甲板上直接向水中摊铺的方法很容易造成土工布被漂浮、折叠、移位甚至被水冲走等现象。为了满足施工的要求,确保铺设过程的有效安全,我们采用的铺设施工方法如下:1.1水下土工布铺设设备的选择本工程土工布铺设设备由甲板驳、定位系统、土工布铺设装置等组成。其中定位系统由3台高精度的GPS、电脑、打印机及相关软件等组成,其中岸上1台,船上2台形成实时差分定位,能准确确定船舶的行走轨迹,定位精度为10厘米。而且可以不分白天黑夜实现全天候作业。定位作业时只要在电脑内输入船体的尺寸、水工布平面尺寸以及施工平面区域位置。电脑即可自动划分出土工布铺设单元格轨迹。即可进行定位作业。土工布铺设装置由铺设滚桶、吊索、臂架、提升卷扬机等组成。铺设滚桶是土工布的摊铺辊在水底滚动,所以必须要有一定的抗弯曲强度才能保证进行顺利铺设;吊索为起吊滚桶的绳索,由于在铺设时的拉力较大,因此吊索必须具有足够的抗拉强度才能保证不被破坏。臂架为滚桶的悬臂支承架。提升卷扬机主要为滚桶的提升动力,在铺设时用以调节滚桶的深度,以防止滚桶过分的压紧泥涂面,使土工布滚桶因受阻力太大而滚动困难,造成土工布不能连续张开。1.2拼接 首先将土工布在陆地上进行缝制拼接,有纺土工布之间先采用蝶型缝接形成24m~28m的大幅土工布。然后将其卷绕在土工布铺设滚桶上,滚桶长为30米。一般情况下都是边缝制边卷绕同时两边用人工拉直以防工布在卷绕过程中的弯曲折叠。并在土工布的外端头上安装一根直径为2.5时钢管。专门缝制了3个锚位的拉环,均匀分布在起始边上。1.3装船 装船主要是将土工布滚桶吊至土工布铺设船的臂架吊上使其固定。在土工布的起始边上安装碎石包,并且配备100m3对开驳8艘、40m3液压自航对开驳2艘,用这此液压开底驳准备在土工布沉放到底后迅速抛碎石压载。1.4铺设定位铺设定位是整个铺设过程中的关键工序,它直接关系到铺设质量的好坏。本工程采用国际较为先进的GPS实时差分定位系统。其中一台主要接收卫星信号和发射差分信号。在作业船上设置了两台接收机接收卫星信号和差分信号。这些信号同时输入电脑,经过换算确定出精确定位位置。在铺设作业时先设计好计算机操作程序,再在电脑上按设计坐标设定好所需铺设土工布的施工区域,根据每幅土工布的实际尺寸和施工区域布置平面划分每幅土工布的单元格平面施工图,通过计算机屏幕显示船体设定的铺设区单元格的位置,再用4台绞锚机进行船体移动船位,使船体定位边线和设定单元格铺设区起始边线重合,说明船体已定位准确即可进行铺设作业。 1.5土工布起始边的固定在土工布铺设区域外、顺流上游方向60m处,另外抛一条300T驳子船为固定船,把...
