温州市瑶溪北单元11-B-05地块城中村改造工程围堰专项施工方案浙江建工集团有限责任公司2017年12月12日围堰专项施工方案一、工程概述1、工程概况为配合地下室土方开挖工程施工,减少河水对基坑的影响,本工程拟在基坑开挖前在场地东北角和西南角分别修筑围堰,抽干基坑范围内河水,东北角新建围堰长约11m,河岸标高约-2
47m;河水面标高-3
05m;西南角新建围堰长约7
4m,河岸标高约-2
64m;河水面标高-3
14m;围堰两侧用25b糟钢L=9m打入
工程主要工程量包括:护岸工程、回填工程及河道疏浚
2、工程地质本工程位于瑶溪朱宅村11-B-05地块城中村改造工程东北角和西南角,河道宽约5~15m,河面常水位标高为0
根据勘察报告揭露,拟建场地勘探深度范围内地层自上而下为人工回填杂填土、冲湖积粘土、海积淤泥、海积含粉砂淤泥、海积淤泥质粘土、海积粘土、冲湖积粘土、海积粉质粘土、冲积粗砂、冲湖积粘土、海积粉质粘土、冲海积中细砂、冲积卵石等组成,共划分为6个工程地质层及13个亚层
根据设计图纸有关资料说明,通过对当地情况的了解,结合目前现场实际情况,由于本河道离开挖基坑距离较近,为防止基坑开挖期间河水压力对基坑施工影响,确保施工安全修筑本围堰
(见围堰平面布置图)
二、围堰施工方法及技术措施案1、围堰具体施工工艺施工准备→测量放线→打入糟钢→围堰内填土→围堰抽水→基坑开挖施工→围堰维护及拆除
2、施工方法(1)、施工准备①施工前技术交底:施工前组织对施工人员进行技术交底,让每个施工人员熟悉了解施工围堰的重要性,明确各施工班组的任务及工序要求,认真学习有关设计文件,教育施工人员严把质量关,严格按照设计和规范要求进行施工

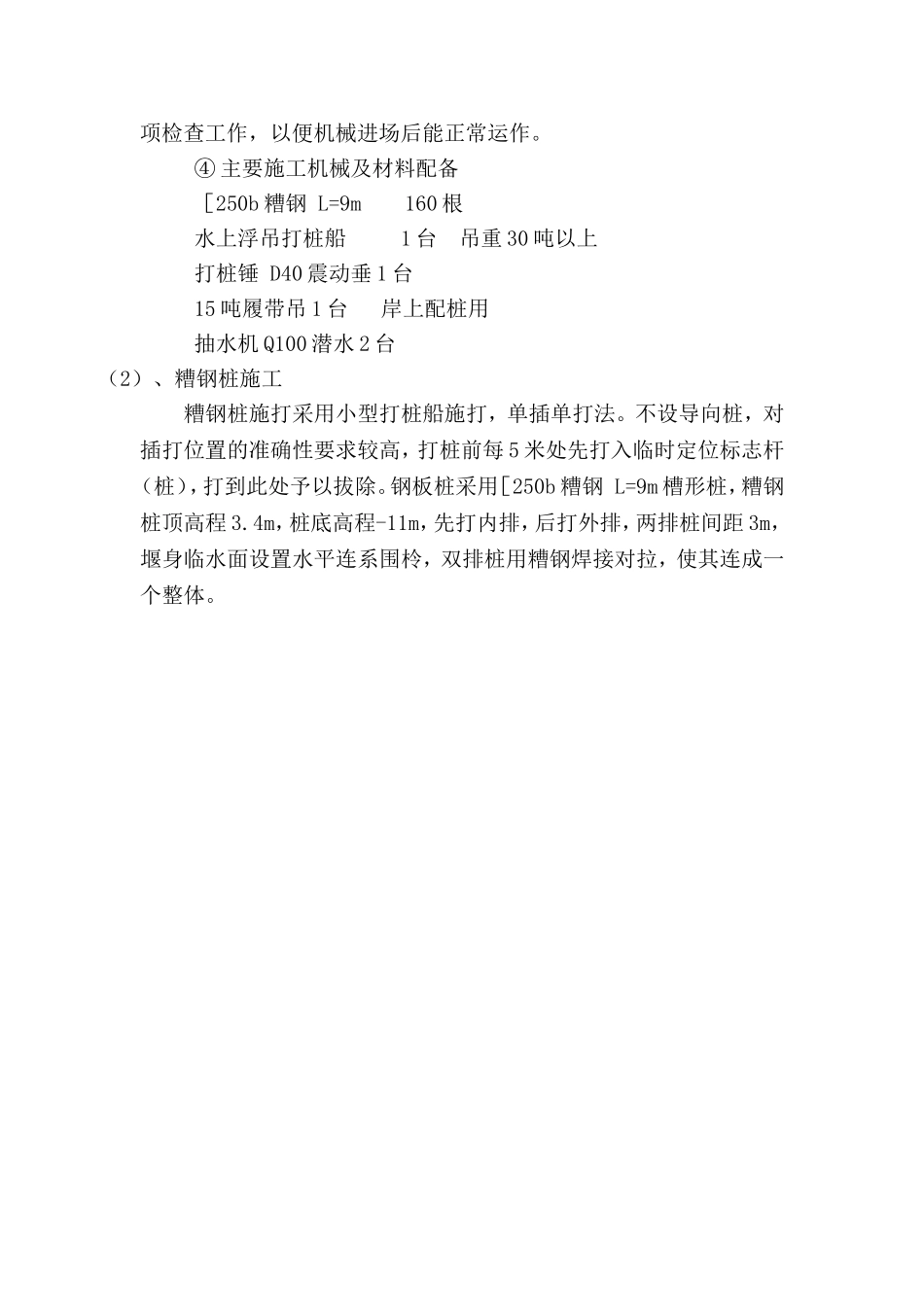

②定位放样:在围堰施工前,先由测量组用全站仪按设计图纸对围堰进行精确的测量定位放样,定出围堰的位置和范围,用醒目的标志杆做标记并固定好
