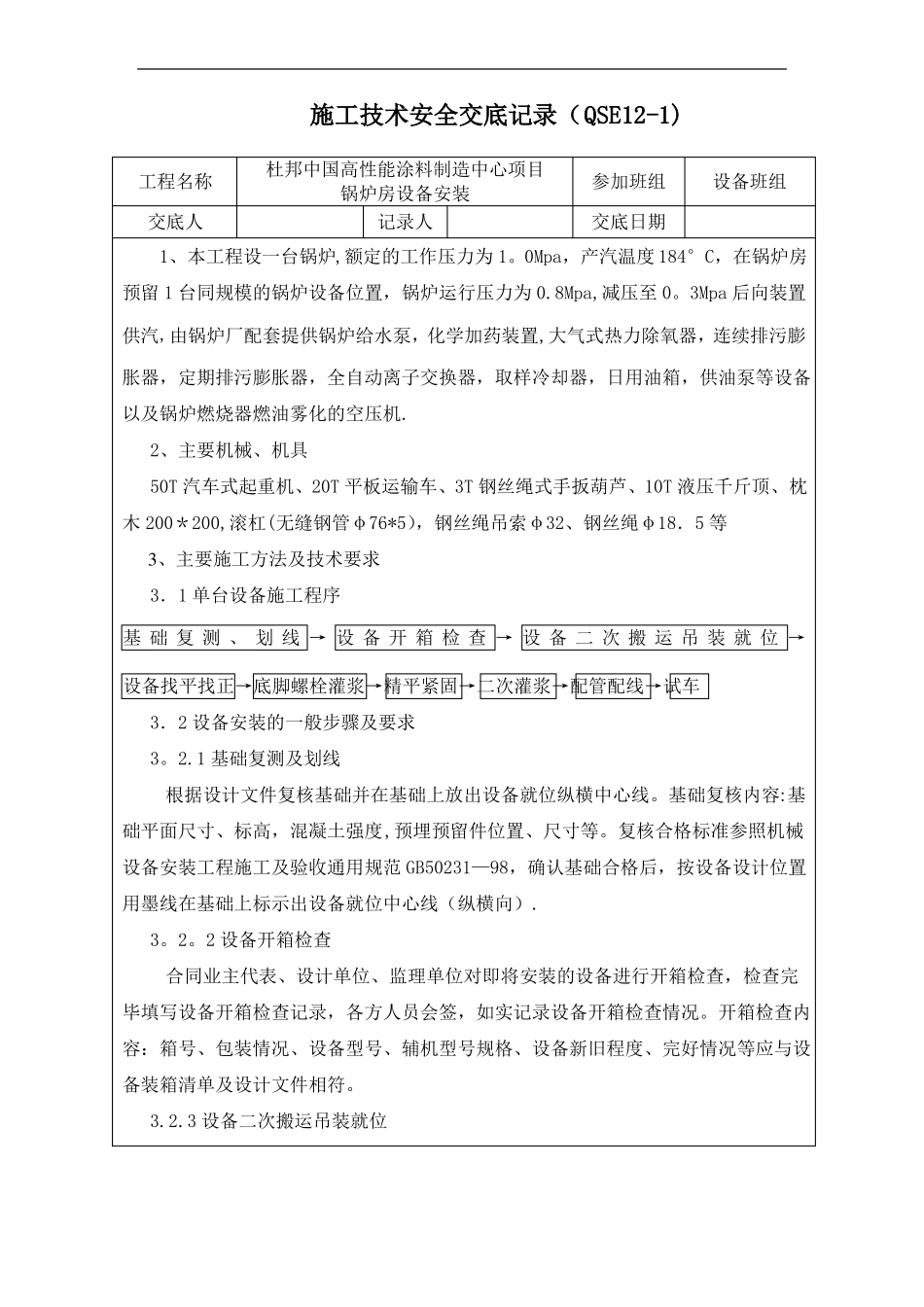

施工技术安全交底记录(QSE12-1)工程名称交底人杜邦中国高性能涂料制造中心项目锅炉房设备安装记录人参加班组交底日期设备班组1、本工程设一台锅炉,额定的工作压力为1
0Mpa,产汽温度184°C,在锅炉房预留1台同规模的锅炉设备位置,锅炉运行压力为0
8Mpa,减压至0
3Mpa后向装置供汽,由锅炉厂配套提供锅炉给水泵,化学加药装置,大气式热力除氧器,连续排污膨胀器,定期排污膨胀器,全自动离子交换器,取样冷却器,日用油箱,供油泵等设备以及锅炉燃烧器燃油雾化的空压机
2、主要机械、机具50T汽车式起重机、20T平板运输车、3T钢丝绳式手扳葫芦、10T液压千斤顶、枕木200*200,滚杠(无缝钢管φ76*5),钢丝绳吊索φ32、钢丝绳φ18.5等3、主要施工方法及技术要求3.1单台设备施工程序基础复测、划线→设备开箱检查→设备二次搬运吊装就位→设备找平找正→底脚螺栓灌浆→精平紧固→二次灌浆→配管配线→试车3.2设备安装的一般步骤及要求3
1基础复测及划线根据设计文件复核基础并在基础上放出设备就位纵横中心线
基础复核内容:基础平面尺寸、标高,混凝土强度,预埋预留件位置、尺寸等
复核合格标准参照机械设备安装工程施工及验收通用规范GB50231—98,确认基础合格后,按设备设计位置用墨线在基础上标示出设备就位中心线(纵横向)
2设备开箱检查合同业主代表、设计单位、监理单位对即将安装的设备进行开箱检查,检查完毕填写设备开箱检查记录,各方人员会签,如实记录设备开箱检查情况
开箱检查内容:箱号、包装情况、设备型号、辅机型号规格、设备新旧程度、完好情况等应与设备装箱清单及设计文件相符
3设备二次搬运吊装就位设备从设备堆场运到锅炉房,利用50T吊车把锅炉吊至20T的平板车上,运到锅炉房,50T吊车将锅炉吊下车,利用滚杠和手扳葫芦将锅炉滚运至锅炉基础上

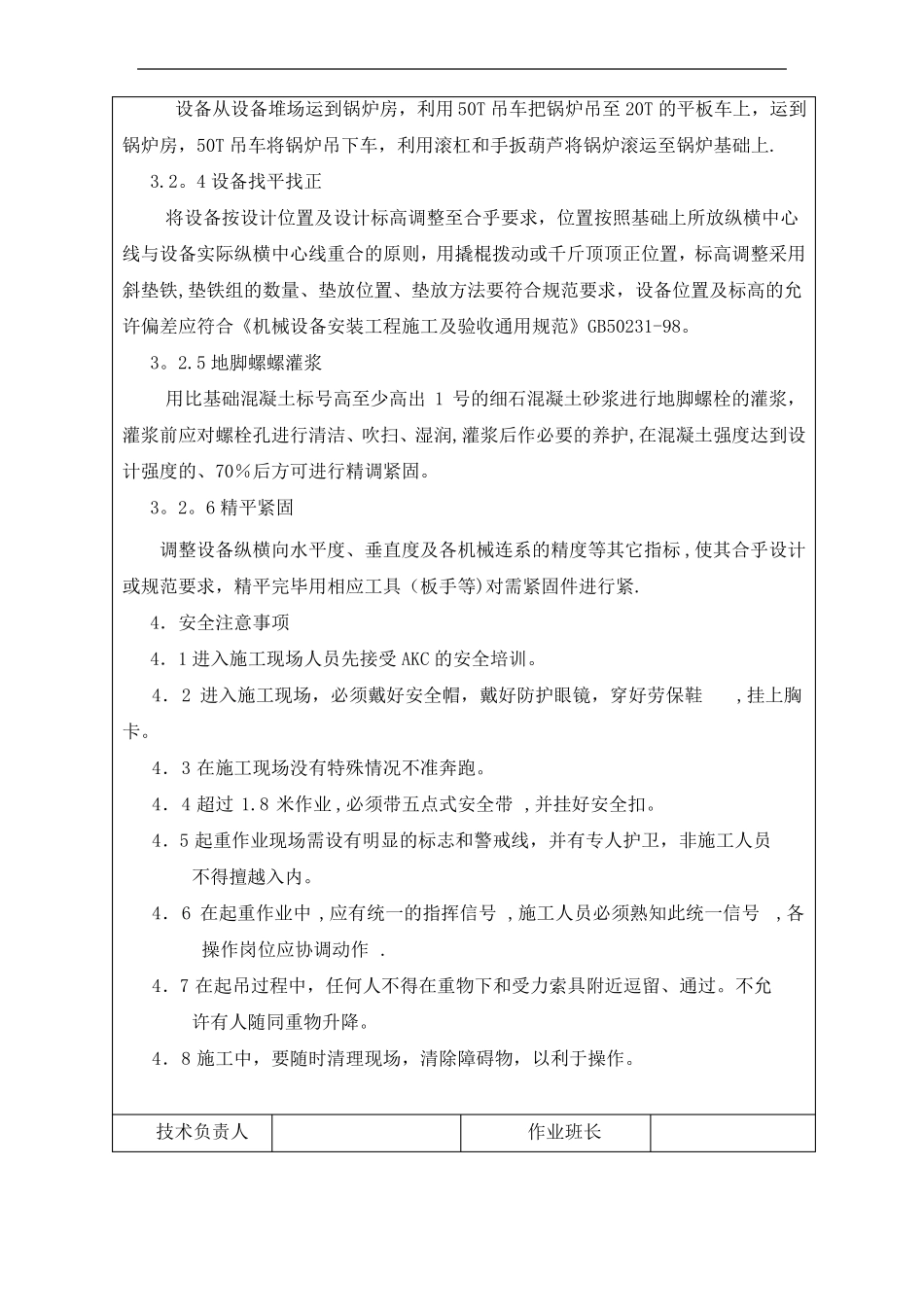

4设备找平找
