中国建设工程造价管理协会标准建设工程造价咨询工期标准CECA/GC10-2014主编部门:中国建设工程造价管理协会批准部门:中国建设工程造价管理协会施行日期:2015年1月1日中国建设工程造价管理协会中价协[2014]38号关于发布《建设工程造价咨询工期标准》的通知各省、自治区、直辖市建设工程造价管理协会及各专业委员会:为规范建设工程造价咨询委托人和咨询人的行为,全面执行工程造价咨询的有关法律法规和执业标准,提高工程造价咨询成果质量,促进建筑市场和工程造价咨询行业的健康发展,我协会组织有关单位编制了《建设工程造价咨询工期标准》,编号为CECA/GC10-2014,现予以发布,自2015年1月1日起试行
本标准由中国计划出版社出版发行
中国建设工程造价管理协会2014年8月13日前言为了规范工程造价咨询委托人和咨询人的行为,提高工程造价咨询成果文件质量和服务水平,依据国家的有关法律、法规和规范性文件,中国建设工程造价管理协会组织有关单位编制了《建设工程造价咨询工期标准》
本标准主要内容包括:总则,术语,一般规定,工期标准
本标准是中国建设工程造价管理协会首次以协会标准的形式予以发布,如有疏漏和不足之处,欢迎各有关单位和工程造价专业人员指正并提出宝贵意见,以便在修订时完善
来信请寄:中国建设工程造价管理协会
本标准的主编单位、参编单位、主要起草人和主要审查人:1/13

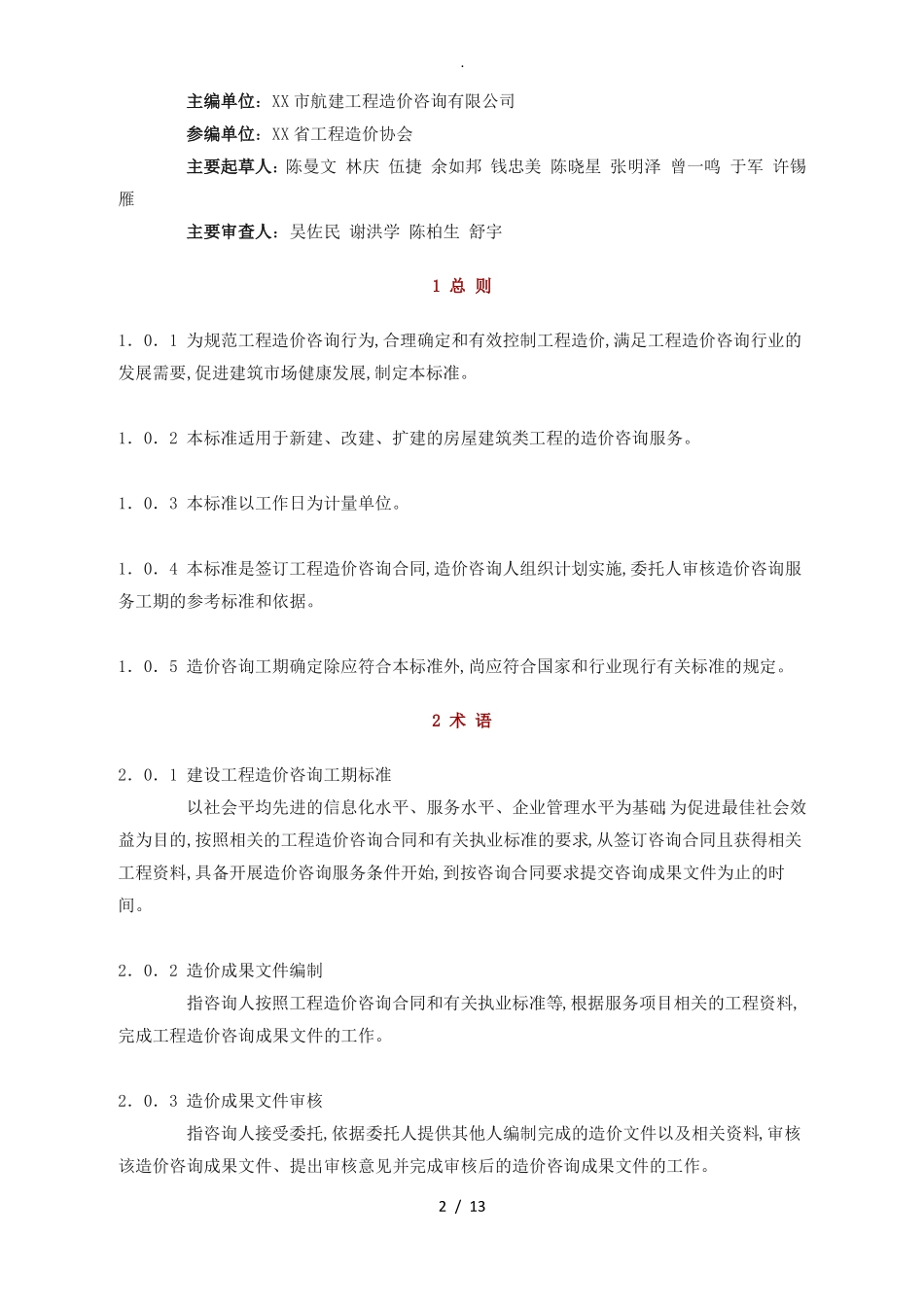

主编单位:XX市航建工程造价咨询有限公司参编单位:XX省工程造价协会主要起草人:陈曼文林庆伍捷余如邦钱忠美陈晓星张明泽曾一鸣于军许锡雁主要审查人:吴佐民谢洪学陈柏生舒宇1总则1.0.1为规范工程造价咨询行为,合理确定和有效控制工程造价,满足工程造价咨询行业的发展需要,促进建筑市场健康发展,制定本标准
1.0.2本标准适用于新建、改建、扩建的房屋建筑类工程的造价咨询服务
1.0.3本标准以工作日为计量单位
