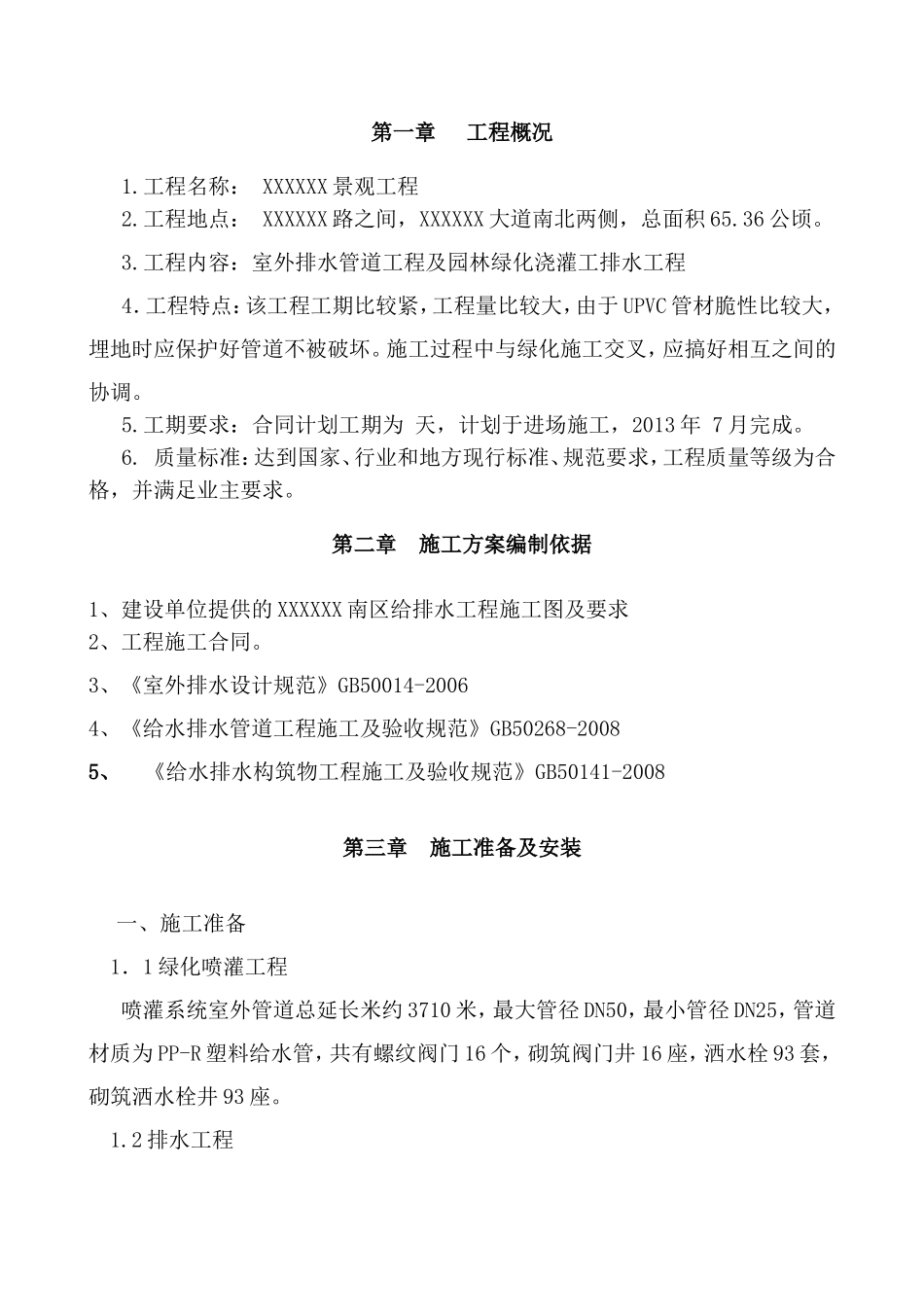

第一章工程概况1
工程名称:XXXXXX景观工程2
工程地点:XXXXXX路之间,XXXXXX大道南北两侧,总面积65
工程内容:室外排水管道工程及园林绿化浇灌工排水工程4.工程特点:该工程工期比较紧,工程量比较大,由于UPVC管材脆性比较大,埋地时应保护好管道不被破坏
施工过程中与绿化施工交叉,应搞好相互之间的协调
工期要求:合同计划工期为天,计划于进场施工,2013年7月完成
质量标准:达到国家、行业和地方现行标准、规范要求,工程质量等级为合格,并满足业主要求
第二章施工方案编制依据1、建设单位提供的XXXXXX南区给排水工程施工图及要求2、工程施工合同
3、《室外排水设计规范》GB50014-20064、《给水排水管道工程施工及验收规范》GB50268-20085、《给水排水构筑物工程施工及验收规范》GB50141-2008第三章施工准备及安装一、施工准备1.1绿化喷灌工程喷灌系统室外管道总延长米约3710米,最大管径DN50,最小管径DN25,管道材质为PP-R塑料给水管,共有螺纹阀门16个,砌筑阀门井16座,洒水栓93套,砌筑洒水栓井93座

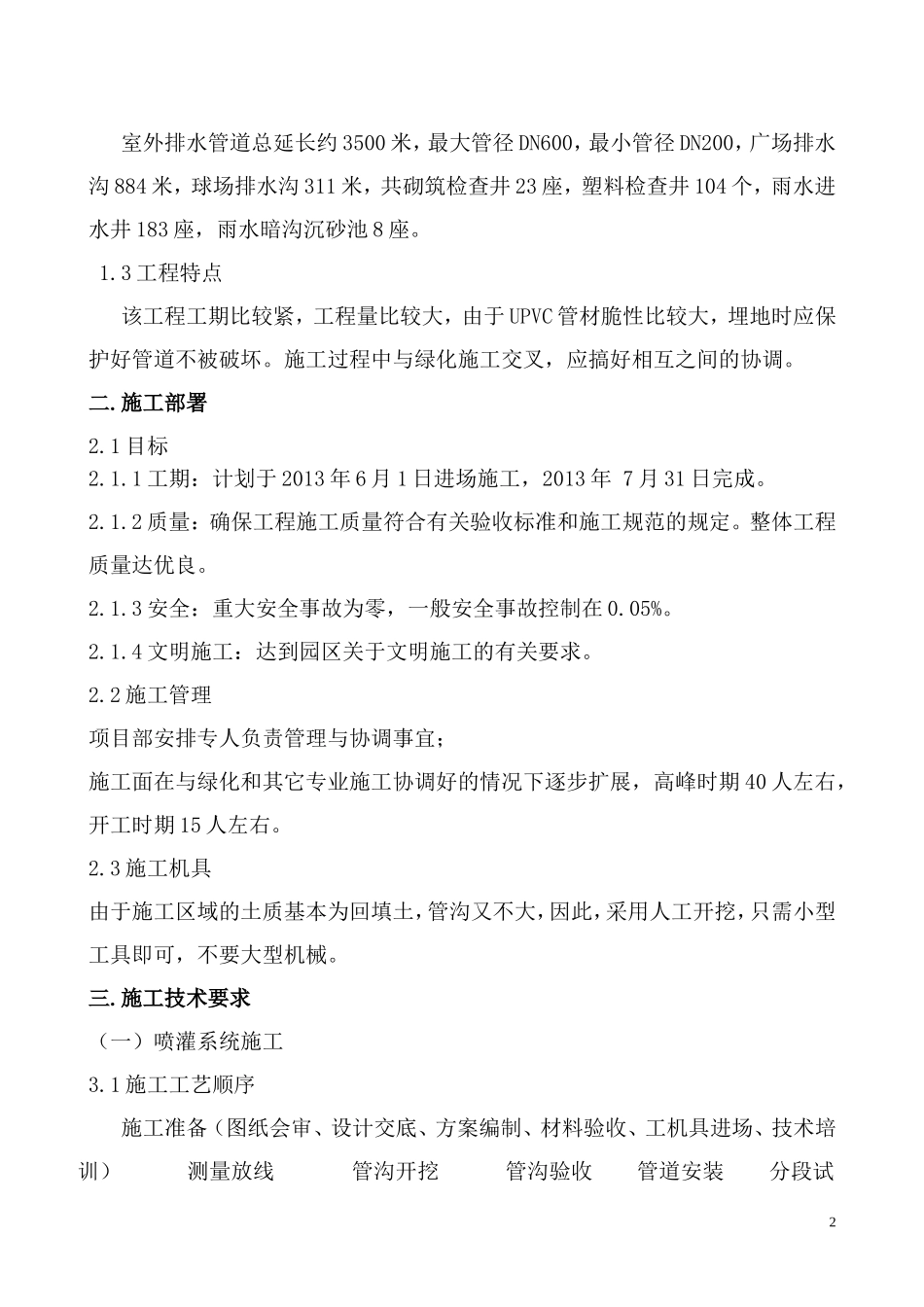

2排水工程室外排水管道总延长约3500米,最大管径DN600,最小管径DN200,广场排水沟884米,球场排水沟311米,共砌筑检查井23座,塑料检查井104个,雨水进水井183座,雨水暗沟沉砂池8座
3工程特点该工程工期比较紧,工程量比较大,由于UPVC管材脆性比较大,埋地时应保护好管道不被破坏
施工过程中与绿化施工交叉,应搞好相互之间的协调
1工期:计划于2013年6月1日进场施工,2013年7月31日完成
2质量:确保工程施工质量符合有关验收标准和施工规范的规定
整体工程质量达优良

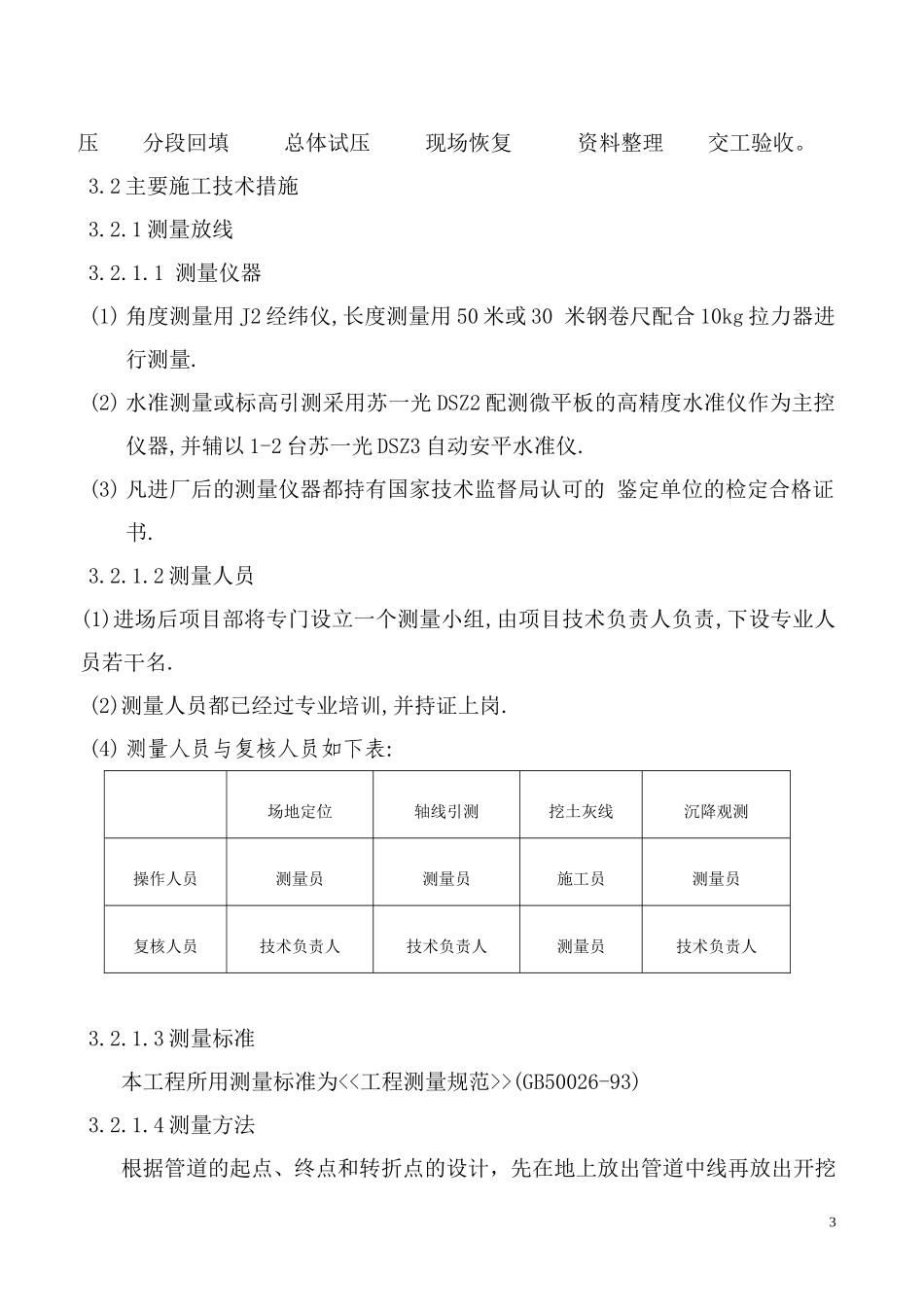

3安全:重大安全事故为零,一般安全事故控制在0
