WORD文档下载可编辑一、施工技术要求(一)喷灌系统施工1
1施工工艺顺序施工准备(图纸会审、设计交底、方案编制、材料验收、工机具进场、技术培训)测量放线管沟开挖管沟验收管道安装分段试压分段回填总体试压现场恢复资料整理交工验收
2主要施工技术措施1
1测量放线1
1测量仪器(1)角度测量用J2经纬仪,长度测量用50米或30米钢卷尺配合10kg拉力器进行测量
(2)水准测量或标高引测采用苏一光DSZ2配测微平板的高精度水准仪作为主控仪器,并辅以1-2台苏一光DSZ3自动安平水准仪
(3)凡进厂后的测量仪器都持有国家技术监督局认可的鉴定单位的检定合格证书
2测量人员(1)进场后项目部将专门设立一个测量小组,由项目技术负责人负责,下设专业人员若干名
(2)测量人员都已经过专业培训,并持证上岗
(4)测量人员与复核人员如下表:场地定位轴线引测挖土灰线沉降观测操作人员测量员测量员施工员测量员技术资料专业分享专业资料整理分享复核人员技术负责人技术负责人测量员技术负责人1
3测量标准本工程所用测量标准为1
4测量方法根据管道的起点、终点和转折点的设计,先在地上放出管道中线再放出开挖边线并撒灰标明,操作顺序为:基准点确认---中线并打桩---边线并打桩---开挖1
5技术要求a.中线测量严格按设计部门和建设部门给定的桩位,施放管线中线,控制好起点、止点、平面折点和纵面折点,主点点位误差在50毫米以内
b.高程测量该工程的管道埋设,根据设计规定,为埋深0
0米,由于施工区域平面高程起伏不一,因此,以埋深度进行控制
6注意事项由于该喷灌系统是为绿化服务的,因此,喷灌的位置应与绿化匹配,发现问题应及时反映并申请纠正
2管道运输该管道质轻,在运输和搬运的过程中严防随手乱扔和碰撞,以免损伤管子和配件

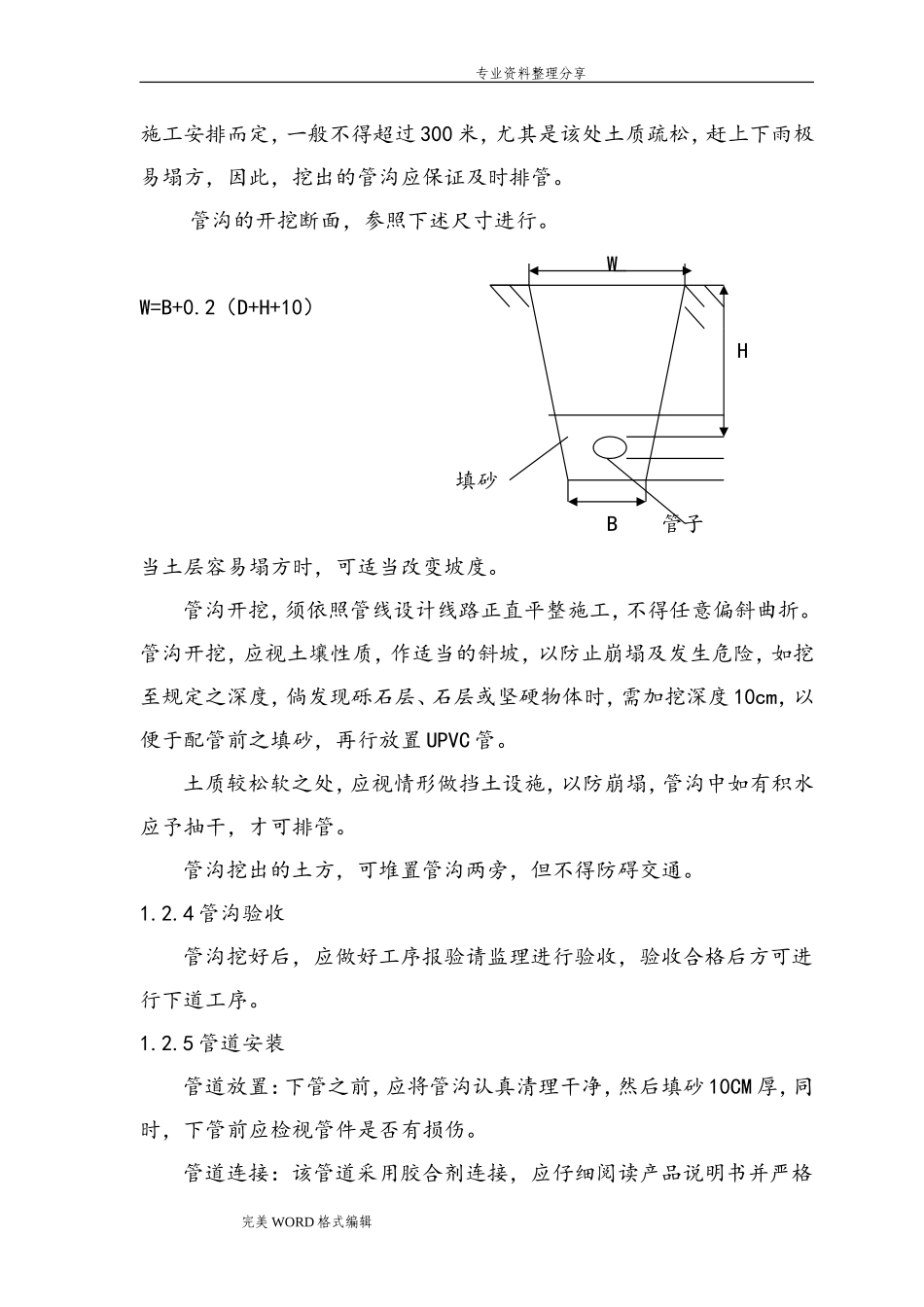

3管沟开挖由
