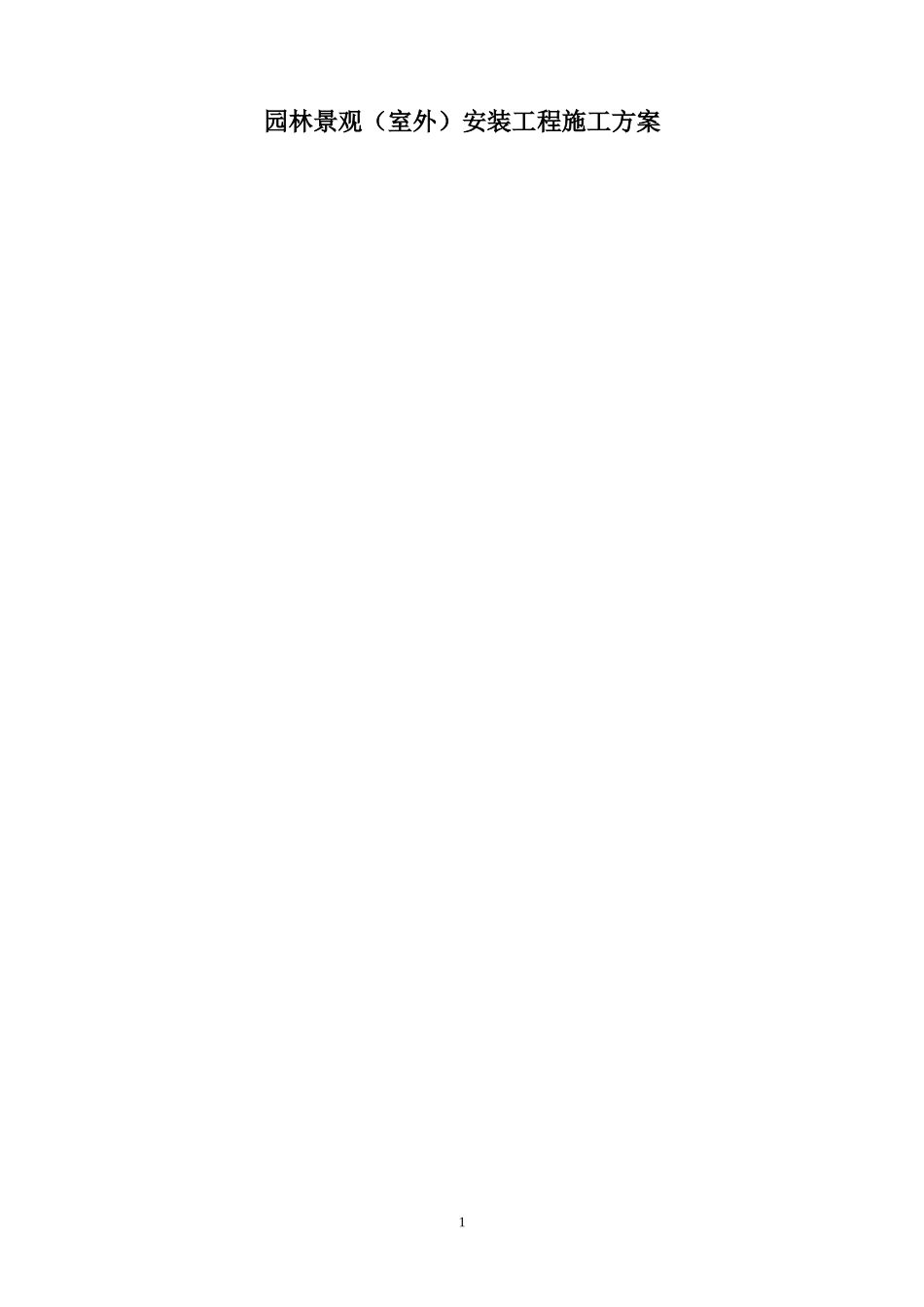

园林景观(室外)安装工程施工方案1第一章:工程概况1
工程名称:东莞市邮政信息综合楼园林景观(室外)安装工程2
工程地点:东莞市南城3
工程内容:东莞市邮政信息综合楼室外水电系统、照明系统、雨水系统、消防系统安装等(预算及施工图所涵盖的一切内容),其中包括:1)从负一层配电室至室外配电箱的主电缆安装工程;2)配电箱至各照明、动力等功能回路电力电缆敷设;3)配电箱、庭院灯、草坪灯、消火栓等设施设备安装;4)给水、排水管道安装,化粪池、排水管井、管沟施工
工期要求:合同计划工期为30日历天,计划于2012年7月25日进场施工,2012年8月25日完成
质量标准:达到国家、行业和地方现行标准、规范要求,工程质量等级为合格,并满足业主要求
第二章:施工方案编制依据及采用的技术规范1、东莞市邮政信息综合楼室外工程施工图2、投标报价清单3、建设工程施工现场供用电安全规范GB50104-934、建筑电气工程施工质量验收规范GB50303-20025、《给水排水管道工程施工及验收规范》(GB50268-2008)6、建筑给水排水及采暖工程施工质量验收规范GB50242-2002第三章:水电施工准备及安装一、施工准备1、技术准备:施工前专业工长应熟悉设计图纸及设计意图,班组成员认真领会各自的施工内容
由工长有针对性的对图纸的重点部分进行技术交底和讲解施工方案
如发现图纸中有疑问,应及时报告项目部领导,项目部以文件方式呈报给监理方转呈设计方,待设计师确定重新更改设计施工方案并办理手续后,方可按更改后的图纸或方案施工,做到心中有数,不盲目施工

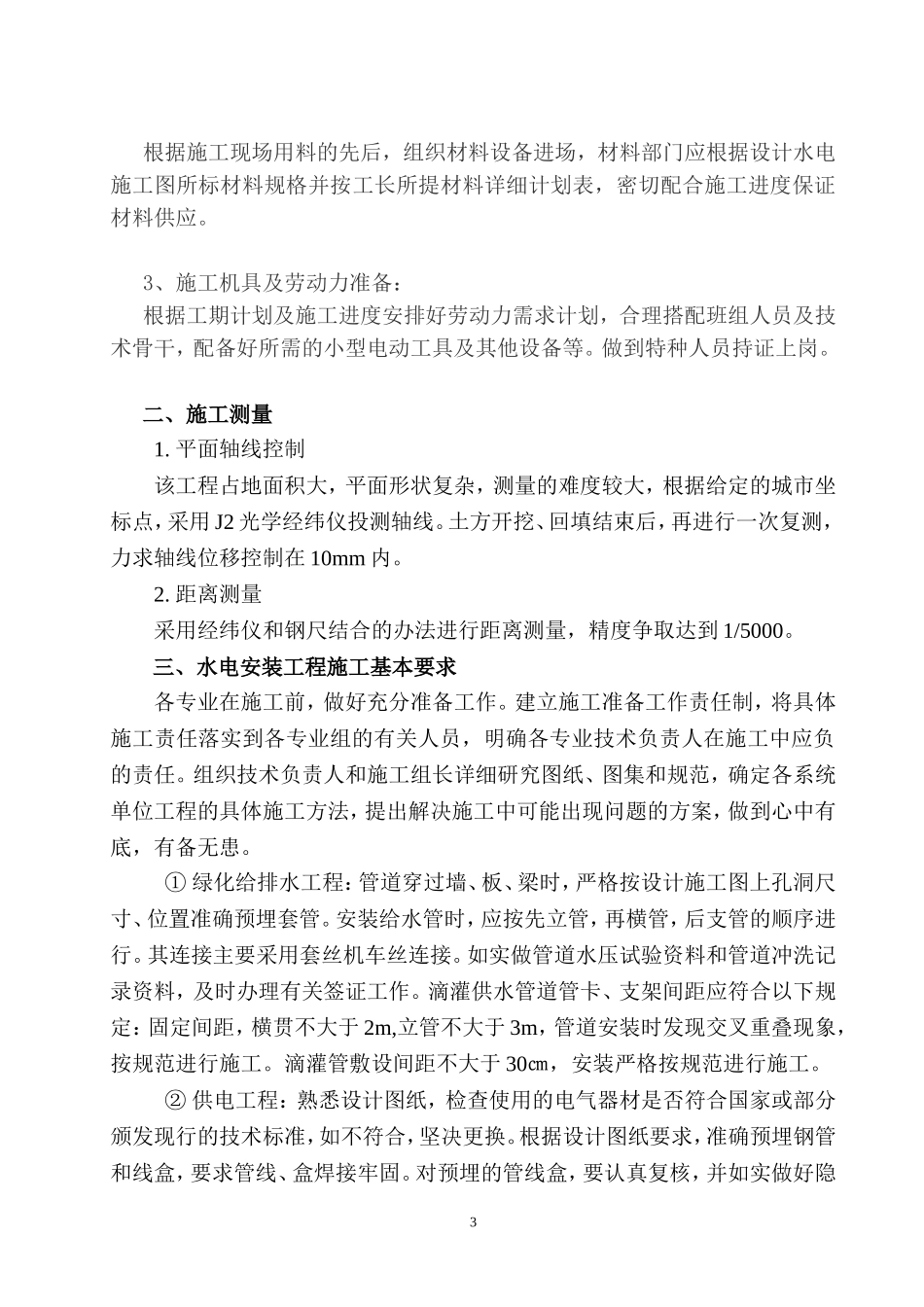

2、材料准备:2根据施工现场用料的先后,组织材料设备进场,材料部门应根据设计水电施工图所标材料规格并按工长所提材料详细计划表,密切配合施工进度保证材料供应
3、施工机具及劳动力准备:根据工期计划及施工进度安排好劳动力需求计划,合理搭配班组人员及技术
