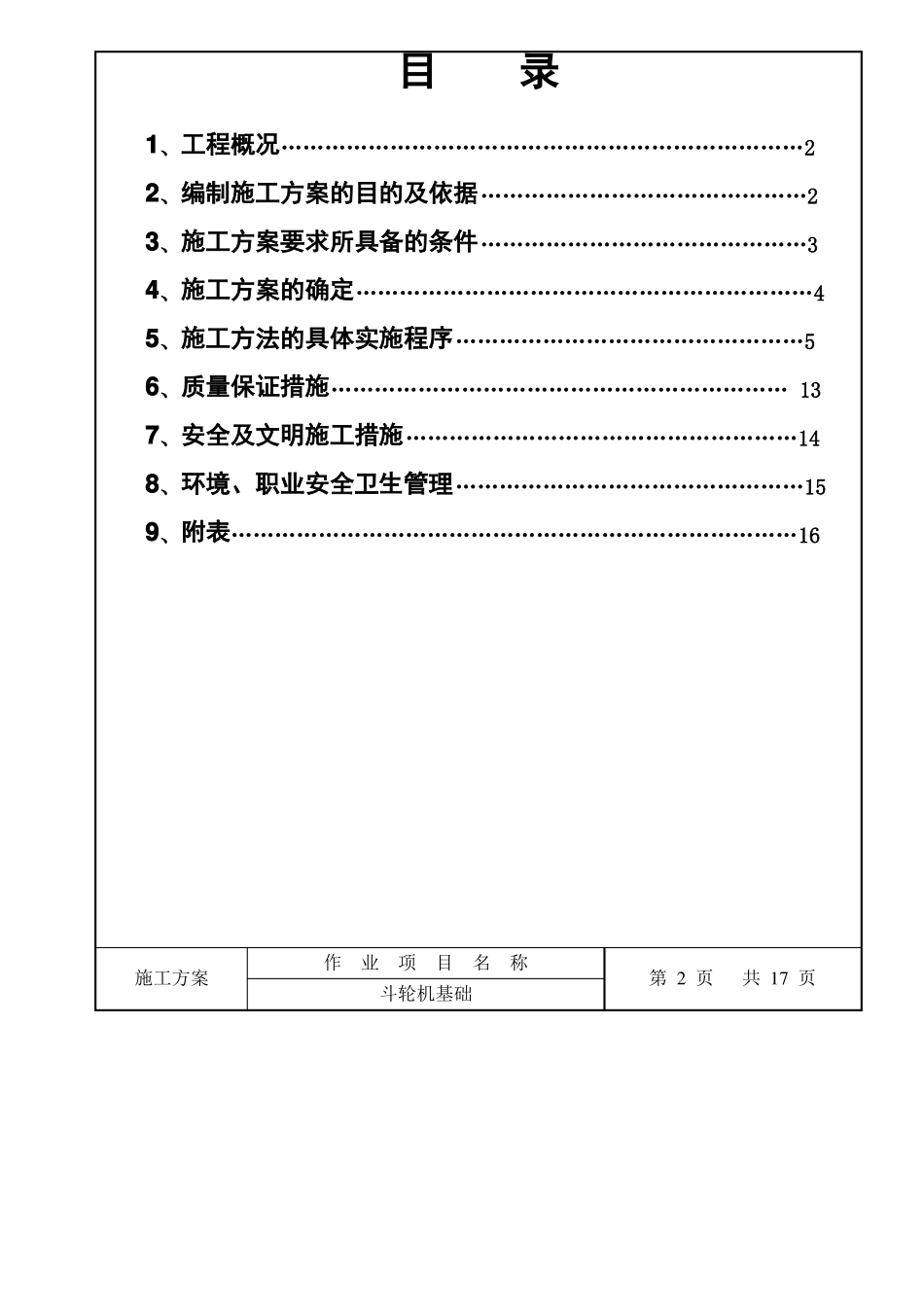

表式53编号白音华金山坑口电厂新建工程斗轮机基础施工方案编制单位:建筑工程处编制:年月日审核:年月日施工单位名称东电二公司施工方案作业项目名称会签页斗轮机基础工程:年月日质保:年月日安全:年月日总工:年月日作业项目名称施工方案斗轮机基础第1页共17页目录1、工程概况………………………………………………………………22、编制施工方案的目的及依据………………………………………23、施工方案要求所具备的条件………………………………………34、施工方案的确定………………………………………………………45、施工方法的具体实施程序…………………………………………56、质量保证措施………………………………………………………137、安全及文明施工措施………………………………………………148、环境、职业安全卫生管理…………………………………………159、附表……………………………………………………………………16施工方案作业项目名称斗轮机基础第2页共17页1、工程概况内蒙古白音华金山坑口电厂新建工程,斗轮机基础采用天然地基方案,选用①层中砂层作为基础主要持力层,地基承载力特征值为200KN/m2
达不到持力层的区域,图纸要求挖除原土后换填,可采用砂垫层水撼压实回填至基底设计标高
图设规定±0
000m相当于绝对标高991
00m,斗轮机基础为不规则几何形状,钢筋混凝土条形结构,长度分别为140m,196m及163m,轨道中心距分别为5
0m和50m,基底标高-1
基础顶标高为1
斗轮机轨道范围内施工地面采用素土夯填至1
面层为30mm厚1:3水泥砂浆抹面并以2%坡向一侧
垫层混凝土C10、基础混凝土C30
钢筋一、二级,轨道基础钢筋保护层厚度40mm,短柱钢筋保护层厚度为35mm
基础混凝土现场集中搅拌
2、编制施工方案的目的及依据2
1编制目的本施工方案是为斗轮机基
