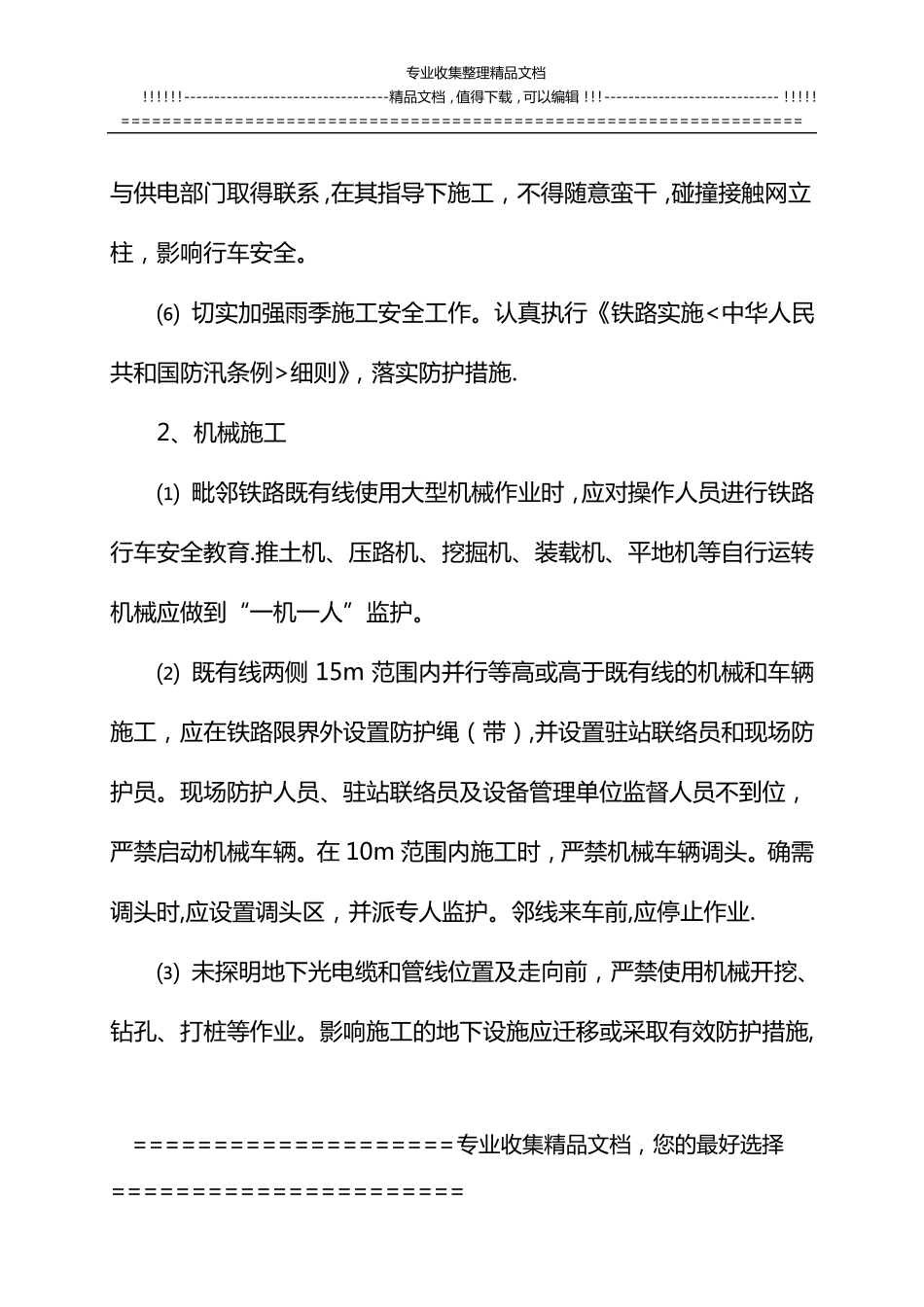

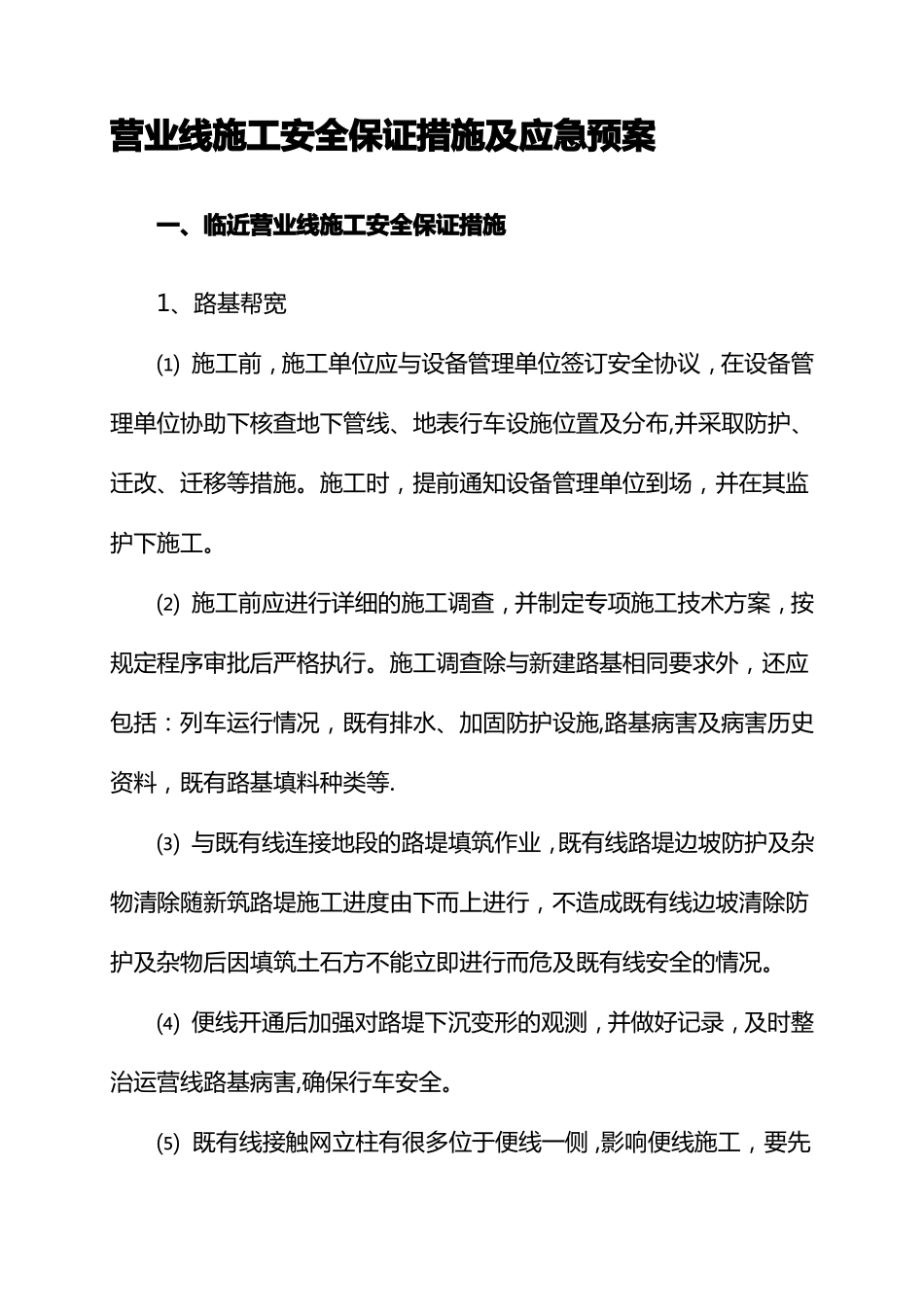

营业线施工安全保证措施及应急预案一、临近营业线施工安全保证措施1、路基帮宽⑴施工前,施工单位应与设备管理单位签订安全协议,在设备管理单位协助下核查地下管线、地表行车设施位置及分布,并采取防护、迁改、迁移等措施
施工时,提前通知设备管理单位到场,并在其监护下施工
⑵施工前应进行详细的施工调查,并制定专项施工技术方案,按规定程序审批后严格执行
施工调查除与新建路基相同要求外,还应包括:列车运行情况,既有排水、加固防护设施,路基病害及病害历史资料,既有路基填料种类等
⑶与既有线连接地段的路堤填筑作业,既有线路堤边坡防护及杂物清除随新筑路堤施工进度由下而上进行,不造成既有线边坡清除防护及杂物后因填筑土石方不能立即进行而危及既有线安全的情况
⑷便线开通后加强对路堤下沉变形的观测,并做好记录,及时整治运营线路基病害,确保行车安全
⑸既有线接触网立柱有很多位于便线一侧,影响便线施工,要先专业收集整理精品文档
----------------------------------精品文档,值得下载,可以编辑
-----------------------------
==================================================================与供电部门取得联系,在其指导下施工,不得随意蛮干,碰撞接触网立柱,影响行车安全
⑹切实加强雨季施工安全工作
认真执行《铁路实施细则》,落实防护措施
2、机械施工⑴毗邻铁路既有线使用大型机械作业时,应对操作人员进行铁路行车安全教育
推土机、压路机、挖掘机、装载机、平地机等自行运转机械应做到“一机一人”监护
⑵既有线两侧15m范围内并行等高或高于既有线的机械和车辆施工,应在铁路限界外设置防护绳(带),并设置驻站联络员和现场防护员
现场防护人员、驻站联络员及设备管理单位监督人员不到位
