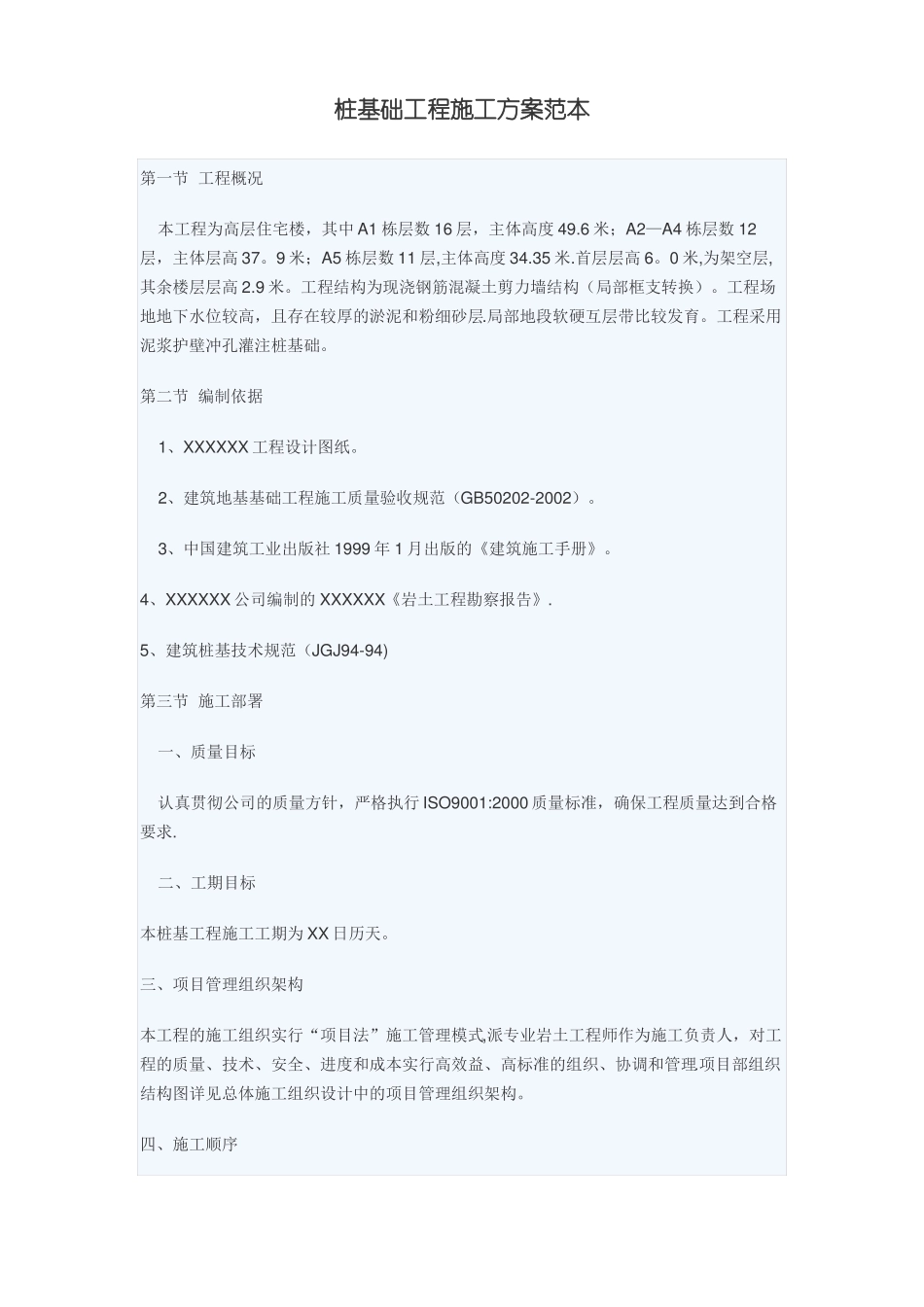

桩基础工程施工方案范本第一节工程概况本工程为高层住宅楼,其中A1栋层数16层,主体高度49
6米;A2—A4栋层数12层,主体层高37
9米;A5栋层数11层,主体高度34
0米,为架空层,其余楼层层高2
工程结构为现浇钢筋混凝土剪力墙结构(局部框支转换)
工程场地地下水位较高,且存在较厚的淤泥和粉细砂层
局部地段软硬互层带比较发育
工程采用泥浆护壁冲孔灌注桩基础
第二节编制依据1、XXXXXX工程设计图纸
2、建筑地基基础工程施工质量验收规范(GB50202-2002)
3、中国建筑工业出版社1999年1月出版的《建筑施工手册》
4、XXXXXX公司编制的XXXXXX《岩土工程勘察报告》
5、建筑桩基技术规范(JGJ94-94)第三节施工部署一、质量目标认真贯彻公司的质量方针,严格执行ISO9001:2000质量标准,确保工程质量达到合格要求
二、工期目标本桩基工程施工工期为XX日历天
三、项目管理组织架构本工程的施工组织实行“项目法”施工管理模式,派专业岩土工程师作为施工负责人,对工程的质量、技术、安全、进度和成本实行高效益、高标准的组织、协调和管理
项目部组织结构图详见总体施工组织设计中的项目管理组织架构

四、施工顺序拟将施工力量分为四组,第一组投入4台桩机,施工1/29~28轴桩基;第二组投入3台桩机施工25~29轴桩基
第三组投入7台桩机,施工8-24轴桩基,第四组投入3台桩机施工1—8组桩基
总体施工顺序为由西向东同时施工
五、施工方法及机械的选择根据本场地地质特点(基岩埋藏浅,微风化岩面起伏大,岩石裂隙发育,地下水丰富)结合我单位在同类工程中的施工经验,决定采用冲击成孔
冲孔桩机选用ZK5000型和ZK8000型
钢筋笼现场分段制作,再将钢筋笼从制作场运至孔口附近,然后小型吊运机具或起重机吊装安放,孔口焊接
砼采用商品砼,用砼输送泵输
