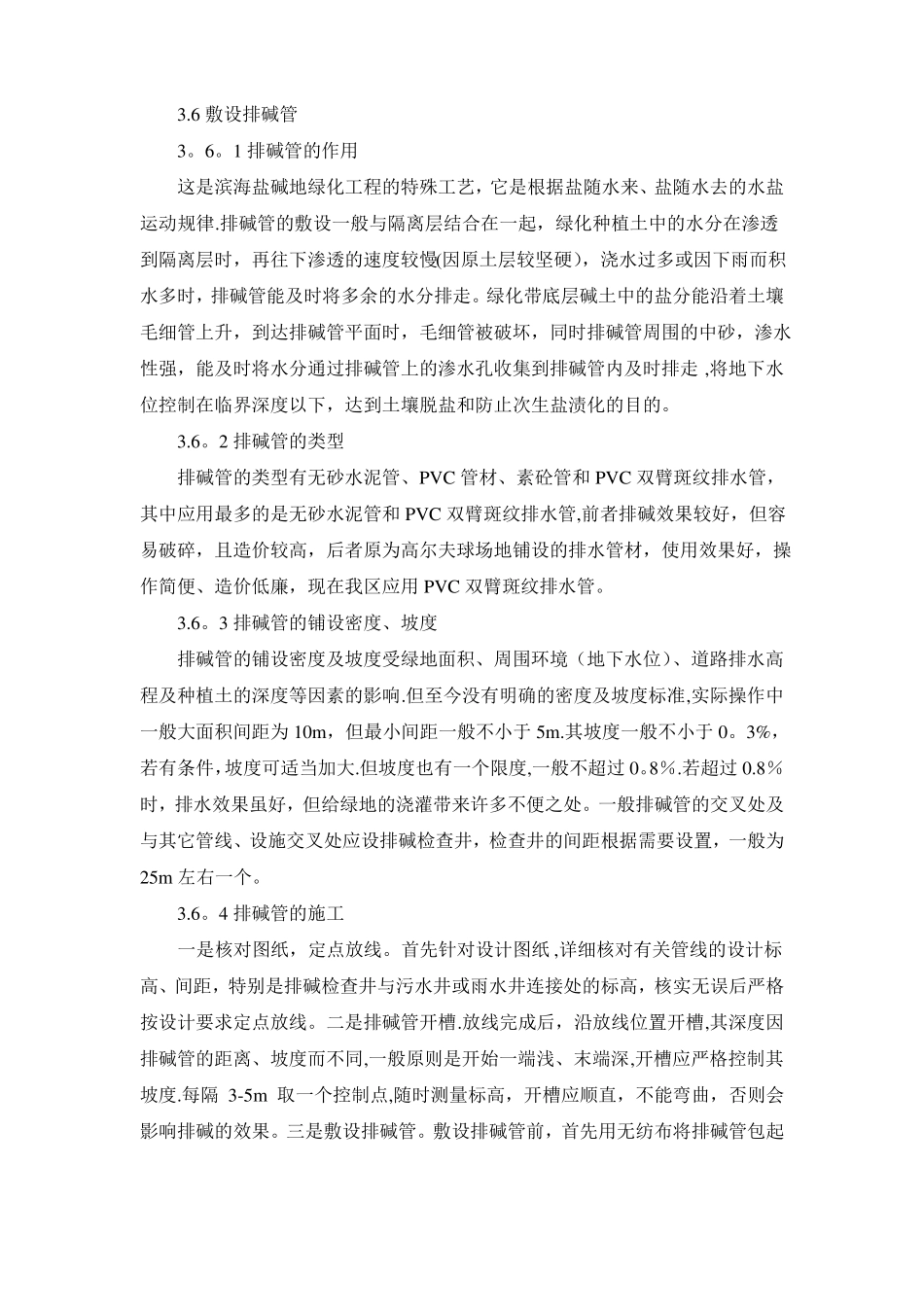

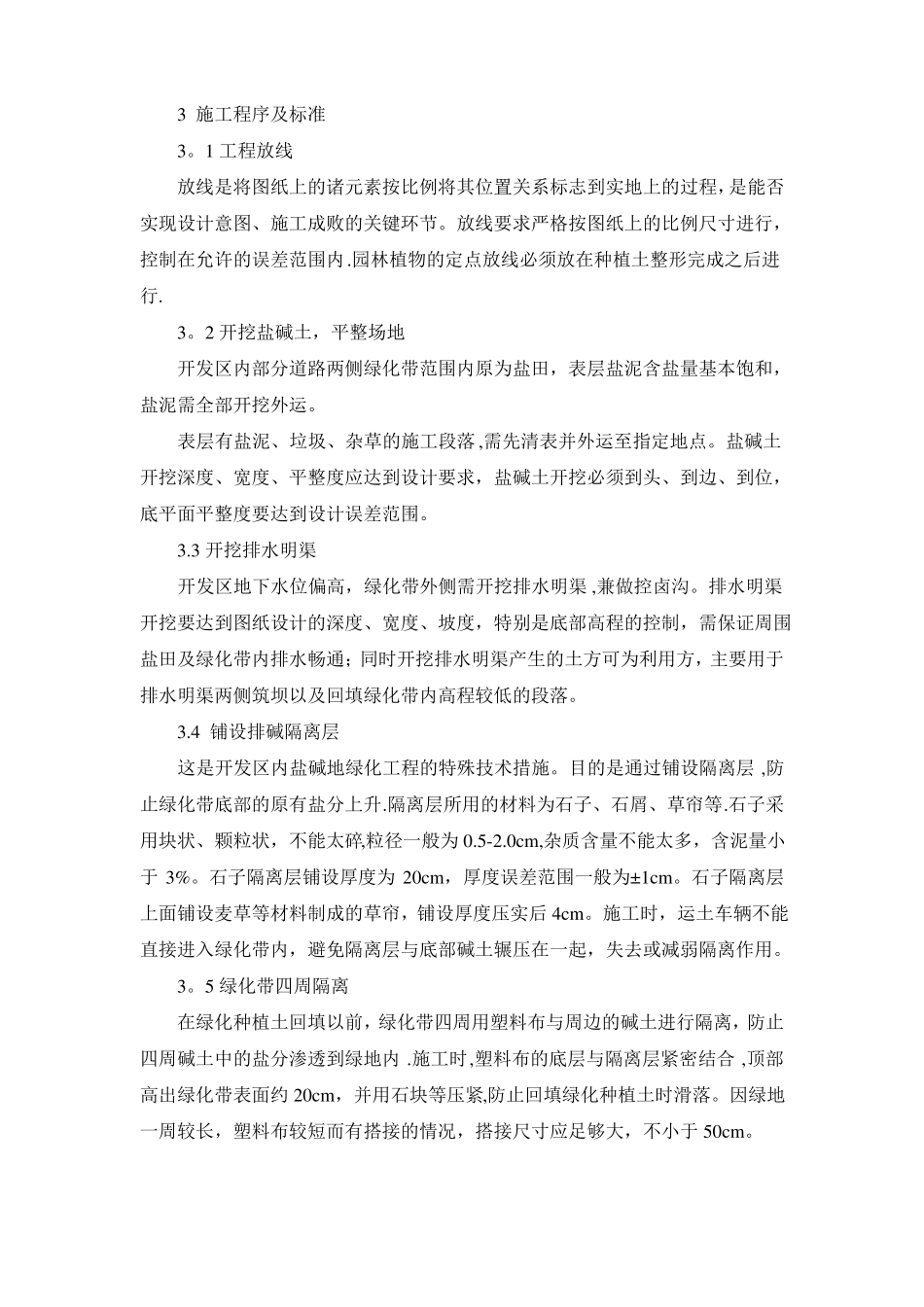

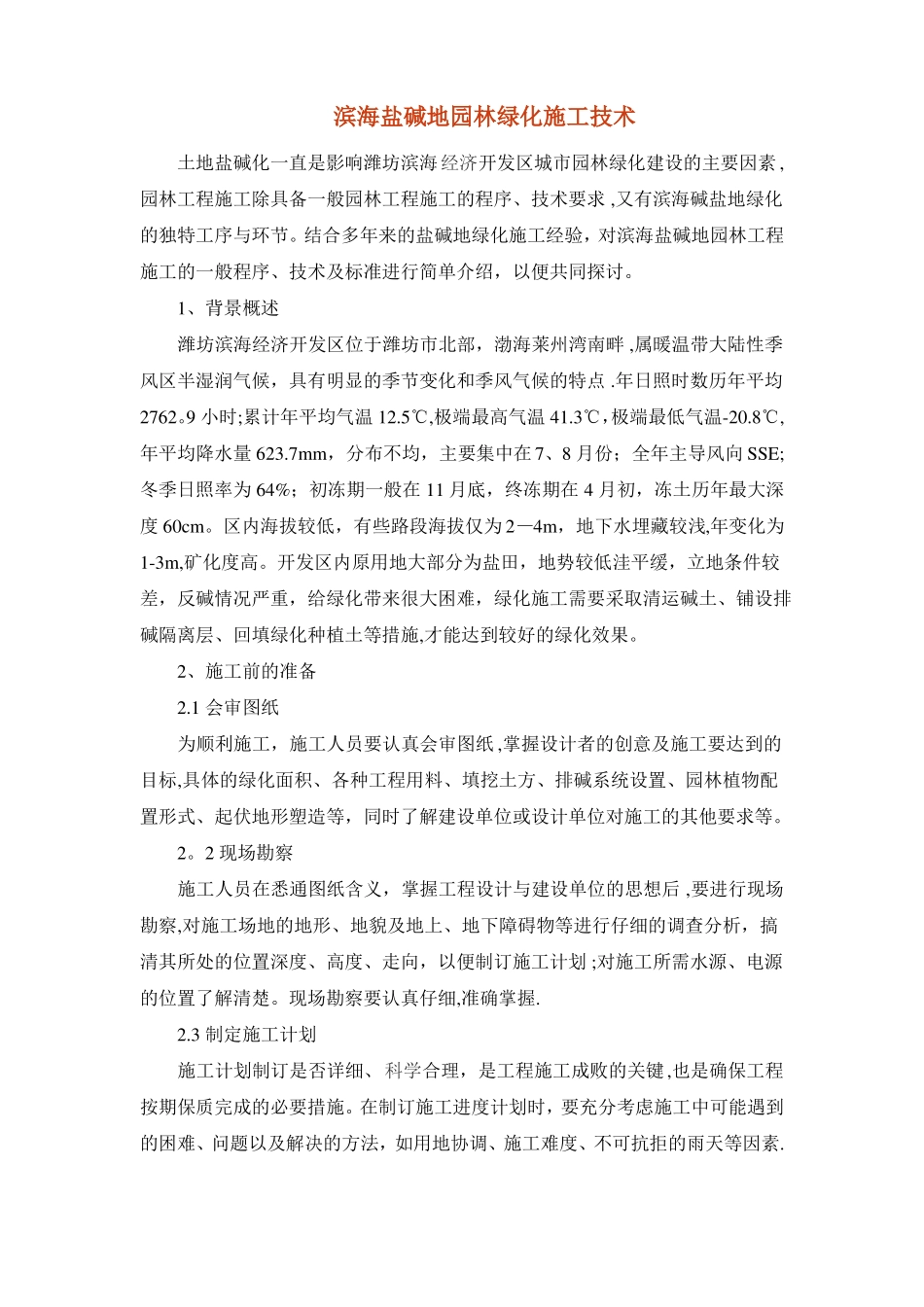

滨海盐碱地园林绿化施工技术土地盐碱化一直是影响潍坊滨海经济开发区城市园林绿化建设的主要因素,园林工程施工除具备一般园林工程施工的程序、技术要求,又有滨海碱盐地绿化的独特工序与环节
结合多年来的盐碱地绿化施工经验,对滨海盐碱地园林工程施工的一般程序、技术及标准进行简单介绍,以便共同探讨
1、背景概述潍坊滨海经济开发区位于潍坊市北部,渤海莱州湾南畔,属暖温带大陆性季风区半湿润气候,具有明显的季节变化和季风气候的特点
年日照时数历年平均2762
9小时;累计年平均气温12
5℃,极端最高气温41
3℃,极端最低气温-20
8℃,年平均降水量623
7mm,分布不均,主要集中在7、8月份;全年主导风向SSE;冬季日照率为64%;初冻期一般在11月底,终冻期在4月初,冻土历年最大深度60cm
区内海拔较低,有些路段海拔仅为2—4m,地下水埋藏较浅,年变化为1-3m,矿化度高
开发区内原用地大部分为盐田,地势较低洼平缓,立地条件较差,反碱情况严重,给绿化带来很大困难,绿化施工需要采取清运碱土、铺设排碱隔离层、回填绿化种植土等措施,才能达到较好的绿化效果
2、施工前的准备2
1会审图纸为顺利施工,施工人员要认真会审图纸,掌握设计者的创意及施工要达到的目标,具体的绿化面积、各种工程用料、填挖土方、排碱系统设置、园林植物配置形式、起伏地形塑造等,同时了解建设单位或设计单位对施工的其他要求等
2现场勘察施工人员在悉通图纸含义,掌握工程设计与建设单位的思想后,要进行现场勘察,对施工场地的地形、地貌及地上、地下障碍物等进行仔细的调查分析,搞清其所处的位置深度、高度、走向,以便制订施工计划;对施工所需水源、电源的位置了解清楚
现场勘察要认真仔细,准确掌握
3制定施工计划施工计划制订是否详细、科学合理,是工程施工成败的关键,也是确保工程按期保质完成的必要措施
在制订施工进度计划时,要充分考虑施
