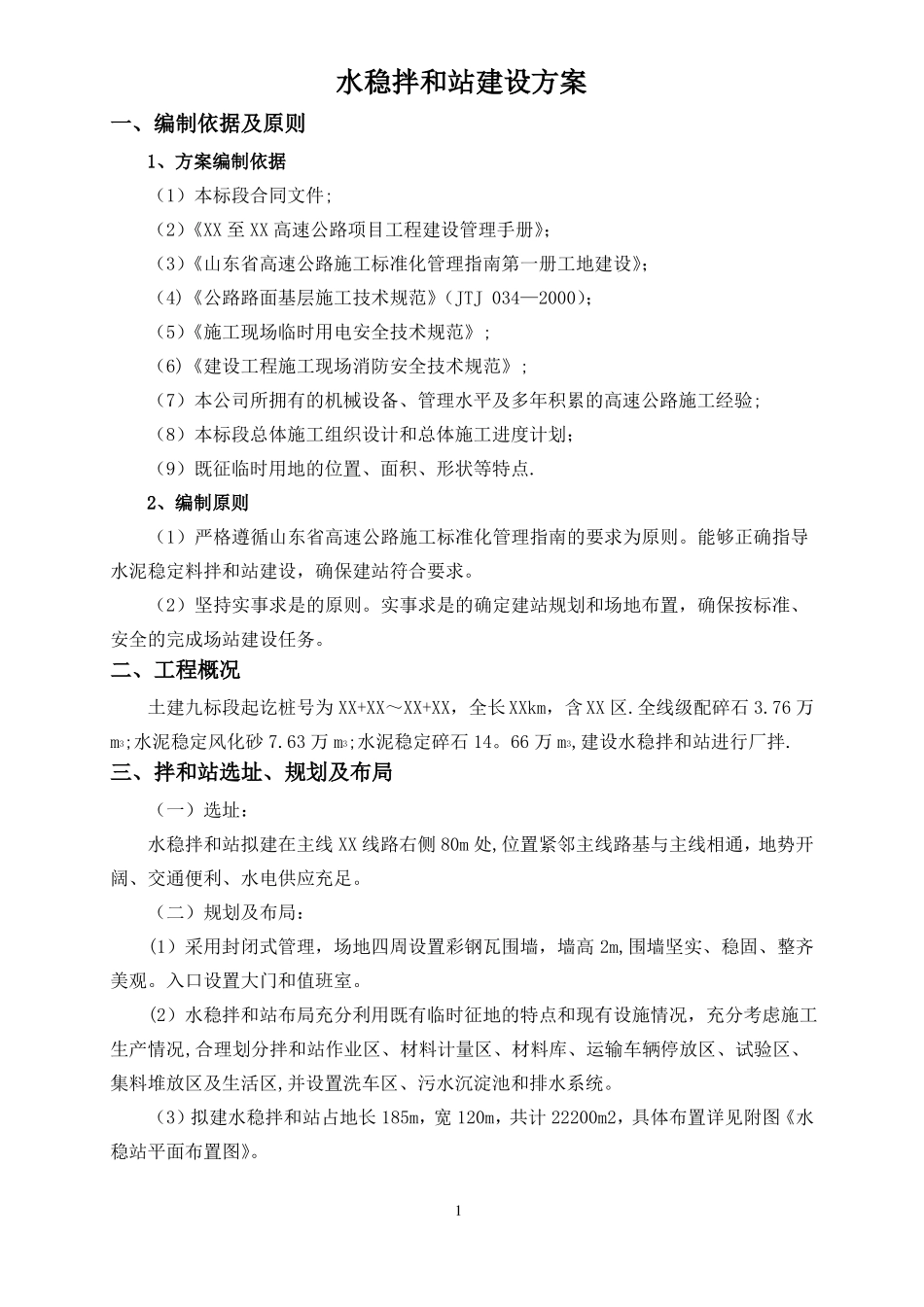

水稳拌和站建设方案一、编制依据及原则1、方案编制依据(1)本标段合同文件;(2)《XX至XX高速公路项目工程建设管理手册》;(3)《山东省高速公路施工标准化管理指南第一册工地建设》;(4)《公路路面基层施工技术规范》(JTJ034—2000);(5)《施工现场临时用电安全技术规范》;(6)《建设工程施工现场消防安全技术规范》;(7)本公司所拥有的机械设备、管理水平及多年积累的高速公路施工经验;(8)本标段总体施工组织设计和总体施工进度计划;(9)既征临时用地的位置、面积、形状等特点
2、编制原则(1)严格遵循山东省高速公路施工标准化管理指南的要求为原则
能够正确指导水泥稳定料拌和站建设,确保建站符合要求
(2)坚持实事求是的原则
实事求是的确定建站规划和场地布置,确保按标准、安全的完成场站建设任务
二、工程概况土建九标段起讫桩号为XX+XX~XX+XX,全长XXkm,含XX区
全线级配碎石3
76万m3;水泥稳定风化砂7
63万m3;水泥稳定碎石14
66万m3,建设水稳拌和站进行厂拌
三、拌和站选址、规划及布局(一)选址:水稳拌和站拟建在主线XX线路右侧80m处,位置紧邻主线路基与主线相通,地势开阔、交通便利、水电供应充足
(二)规划及布局:(1)采用封闭式管理,场地四周设置彩钢瓦围墙,墙高2m,围墙坚实、稳固、整齐美观
入口设置大门和值班室
(2)水稳拌和站布局充分利用既有临时征地的特点和现有设施情况,充分考虑施工生产情况,合理划分拌和站作业区、材料计量区、材料库、运输车辆停放区、试验区、集料堆放区及生活区,并设置洗车区、污水沉淀池和排水系统
(3)拟建水稳拌和站占地长185m,宽120m,共计22200m2,具体布置详见附图《水稳站平面布置图》

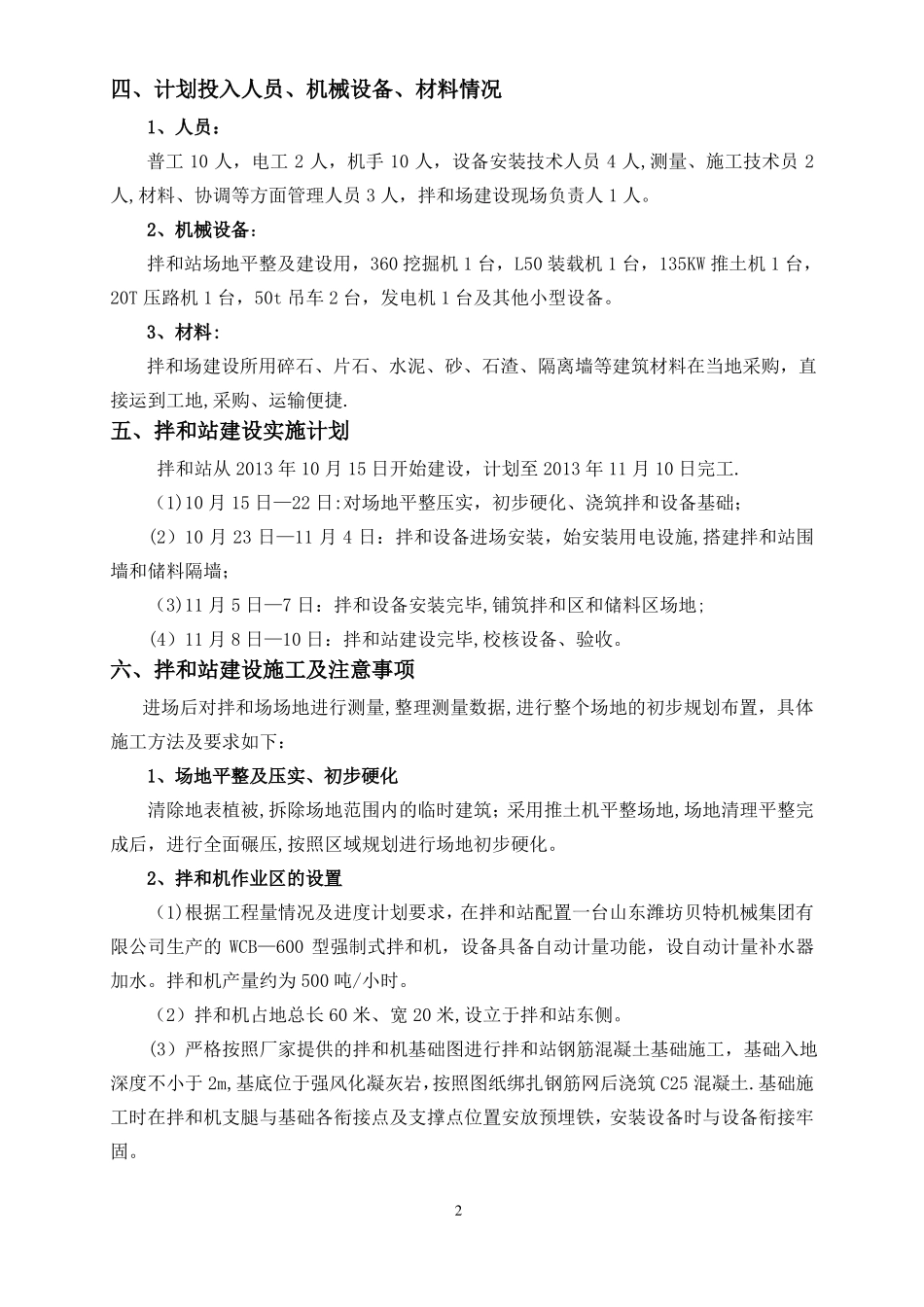

1四、计划投入人员、机械设备、材料情况1、人员:普工10人,电工2人,机手10人,设备安装技术人员4人,测量、施工技术员2人
