第二章电梯装置及撤除计划第一节施工电梯安排1
1施工电梯安排概略我方在全部构造施工阶段分阶段安排施工电梯,随构造高度的降低逐步添加电梯的数目,特不在核芯筒施工至300m后,由于思索到后续装潢工程的运输需求以及施工电梯与永世电梯之间的转换要素,原那么上不断坚持有4台电梯处于任务形态,如此岂但满意施工阶段职员材料运输的便捷,同时也防止了由于个不电梯不测缺点而使垂直交通发作拥堵的情况
按照以上原那么,我方在全部施工节点共安排6台人货两用变频调速施工升落机
此中在核芯筒外部有4台电梯,核芯筒核心钢构造附着2台歪爬电梯

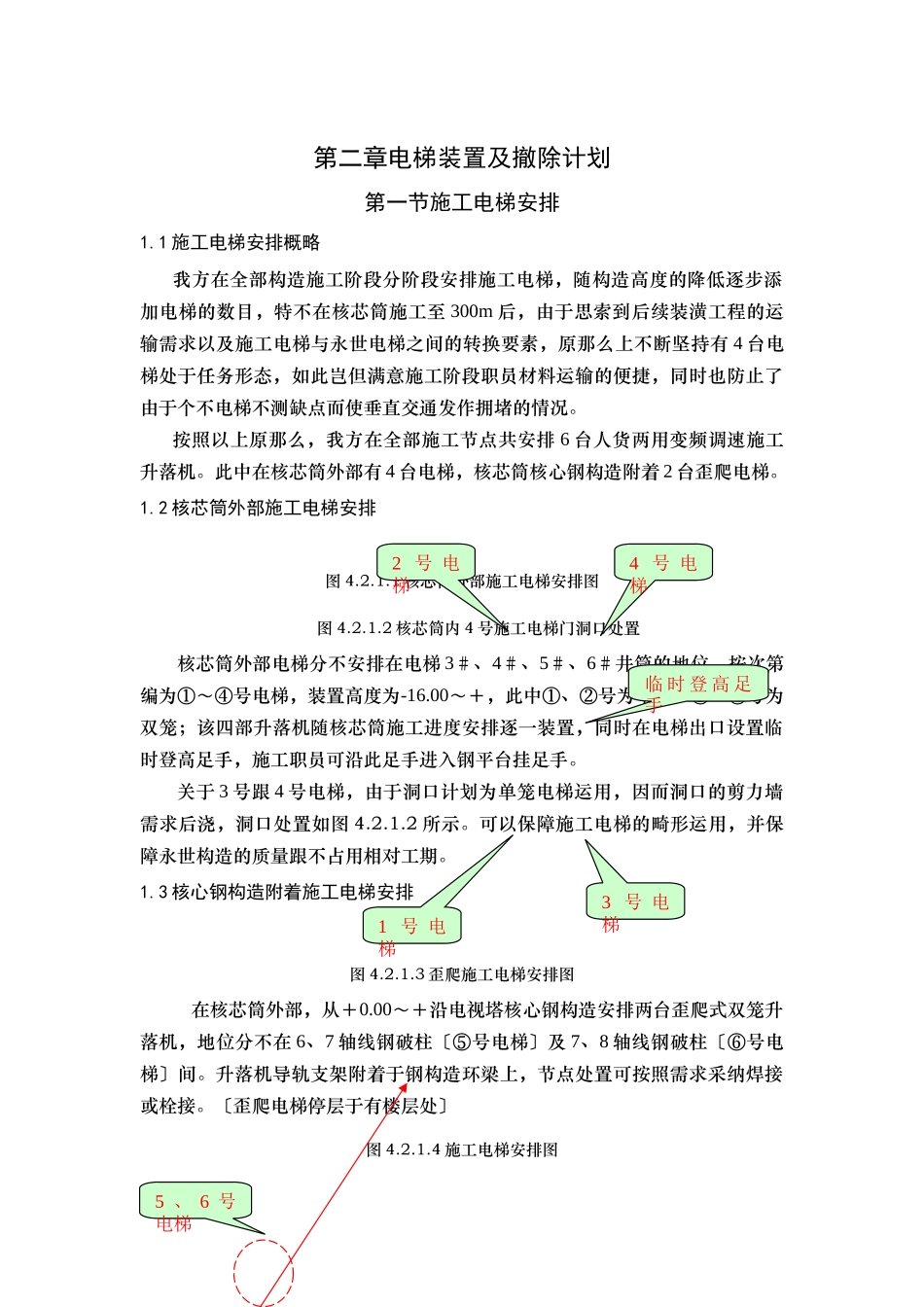

2核芯筒外部施工电梯安排图4
1核芯筒外部施工电梯安排图图4
2核芯筒内4号施工电梯门洞口处置核芯筒外部电梯分不安排在电梯3#、4#、5#、6#井筒的地位,按次第编为①~④号电梯,装置高度为-16
00~+,此中①、②号为单笼,③、④号为双笼;该四部升落机随核芯筒施工进度安排逐一装置,同时在电梯出口设置临时登高足手,施工职员可沿此足手进入钢平台挂足手
关于3号跟4号电梯,由于洞口计划为单笼电梯运用,因而洞口的剪力墙需求后浇,洞口处置如图4
可以保障施工电梯的畸形运用,并保障永世构造的质量跟不占用相对工期
3核心钢构造附着施工电梯安排图4
3歪爬施工电梯安排图在核芯筒外部,从+0
00~+沿电视塔核心钢构造安排两台歪爬式双笼升落机,地位分不在6、7轴线钢破柱〔⑤号电梯〕及7、8轴线钢破柱〔⑥号电梯〕间
升落机导轨支架附着于钢构造环梁上,节点处置可按照需求采纳焊接或栓接
〔歪爬电梯停层于有楼层处〕图4
4施工电梯安排图5、6号电梯2号电梯1号电梯4号电梯3号电梯临时登高足手第二节施工电梯装置撤除流程1)核芯筒施工至,1#施工电梯装置到15m

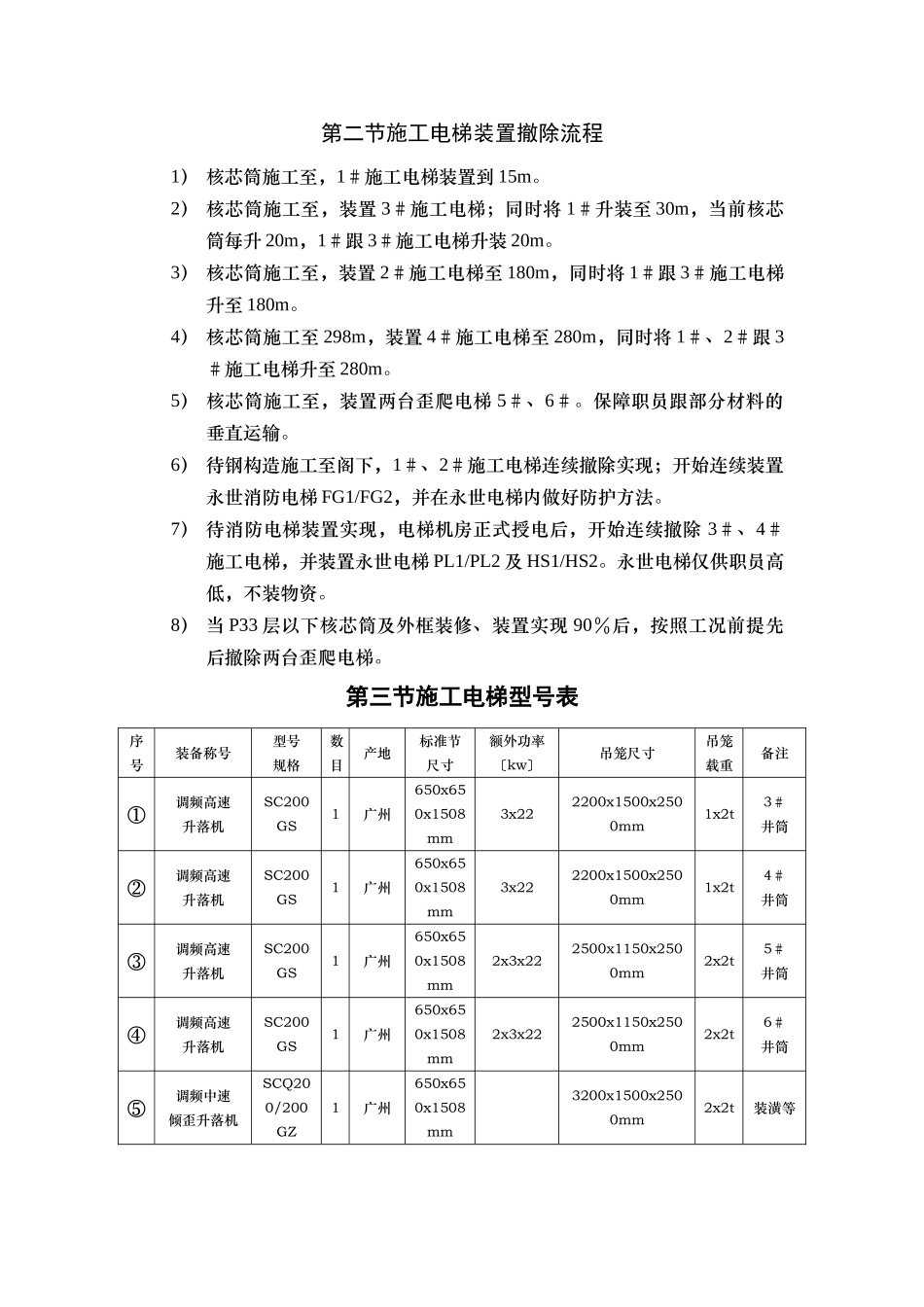

2)核芯筒施工至,装置3#施工电梯;同时将1#升装至30m,当前核芯筒每升2
