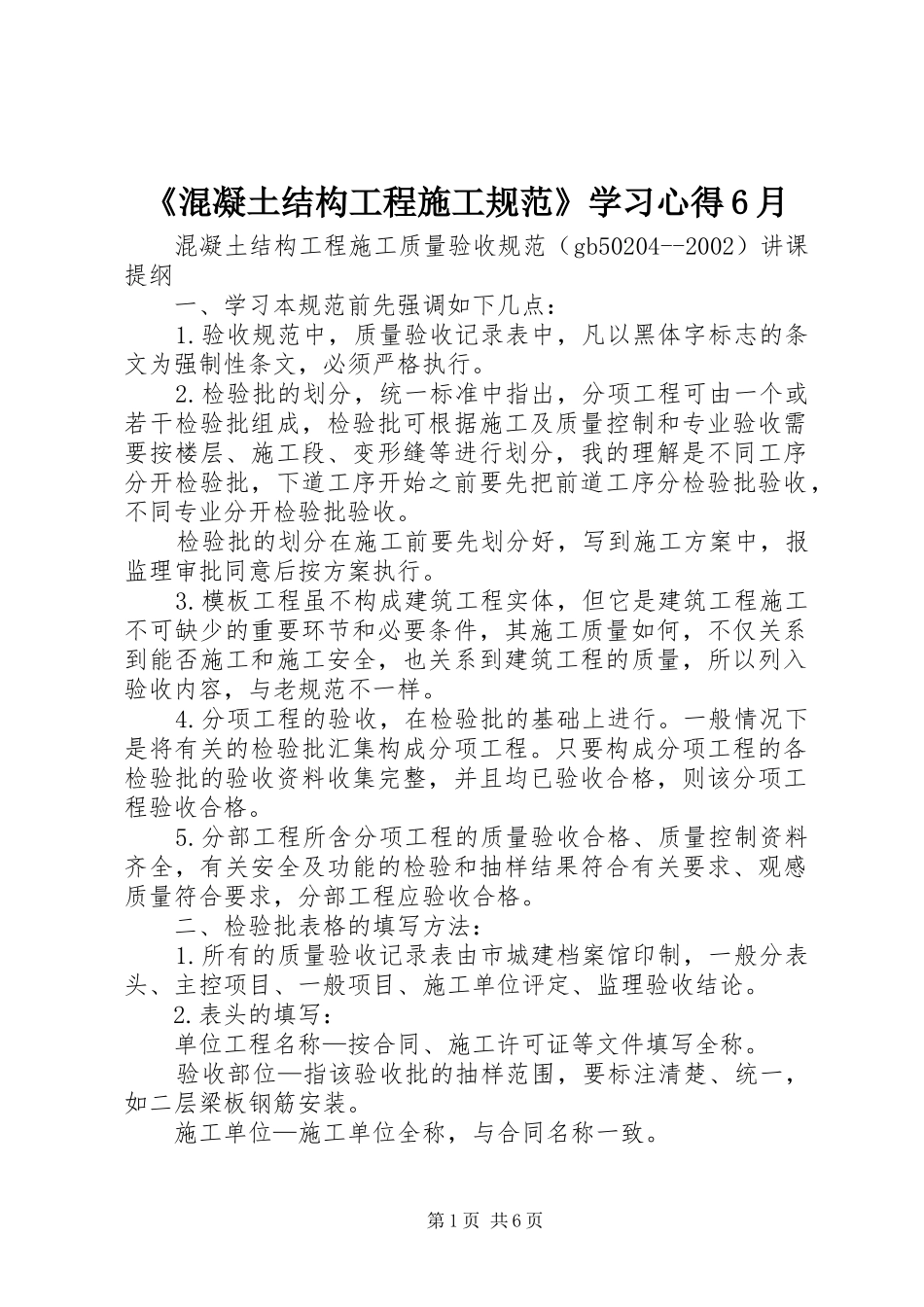

《混凝土结构工程施工规范》学习心得6月混凝土结构工程施工质量验收规范(gb50204--2002)讲课提纲一、学习本规范前先强调如下几点:1
验收规范中,质量验收记录表中,凡以黑体字标志的条文为强制性条文,必须严格执行
检验批的划分,统一标准中指出,分项工程可由一个或若干检验批组成,检验批可根据施工及质量控制和专业验收需要按楼层、施工段、变形缝等进行划分,我的理解是不同工序分开检验批,下道工序开始之前要先把前道工序分检验批验收,不同专业分开检验批验收
检验批的划分在施工前要先划分好,写到施工方案中,报监理审批同意后按方案执行
模板工程虽不构成建筑工程实体,但它是建筑工程施工不可缺少的重要环节和必要条件,其施工质量如何,不仅关系到能否施工和施工安全,也关系到建筑工程的质量,所以列入验收内容,与老规范不一样
分项工程的验收,在检验批的基础上进行
一般情况下是将有关的检验批汇集构成分项工程
只要构成分项工程的各检验批的验收资料收集完整,并且均已验收合格,则该分项工程验收合格
分部工程所含分项工程的质量验收合格、质量控制资料齐全,有关安全及功能的检验和抽样结果符合有关要求、观感质量符合要求,分部工程应验收合格
二、检验批表格的填写方法:1
所有的质量验收记录表由市城建档案馆印制,一般分表头、主控项目、一般项目、施工单位评定、监理验收结论
表头的填写:单位工程名称—按合同、施工许可证等文件填写全称
验收部位—指该验收批的抽样范围,要标注清楚、统一,如二层梁板钢筋安装
施工单位—施工单位全称,与合同名称一致
第1页共6页专业工长、项目经理—与项目机构申报表一致,应持证上岗
施工执行标准名称及编号—填写企业的标准(如操作工艺、工艺标准、工法、作业指导书等)
一般项目、主控项目施工单位检查评定记录栏的填写,应认真对照规范条文逐条进行检查后才填写
(1)对定量项目直接
