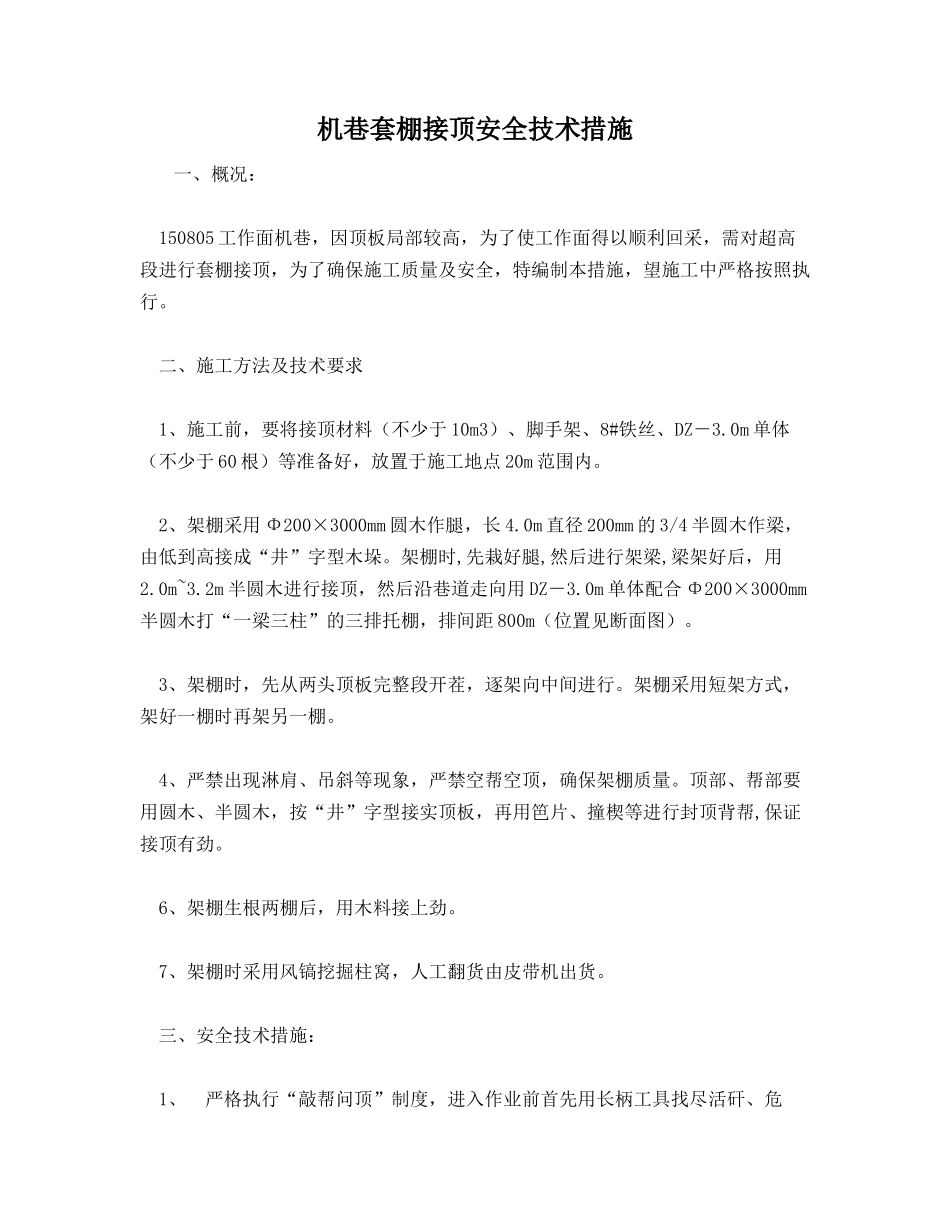

机巷套棚接顶安全技术措施一、概况:150805工作面机巷,因顶板局部较高,为了使工作面得以顺利回采,需对超高段进行套棚接顶,为了确保施工质量及安全,特编制本措施,望施工中严格按照执行
二、施工方法及技术要求1、施工前,要将接顶材料(不少于10m3)、脚手架、8#铁丝、DZ-3
0m单体(不少于60根)等准备好,放置于施工地点20m范围内
2、架棚采用Φ200×3000mm圆木作腿,长4
0m直径200mm的3/4半圆木作梁,由低到高接成“井”字型木垛
架棚时,先栽好腿,然后进行架梁,梁架好后,用2
2m半圆木进行接顶,然后沿巷道走向用DZ-3
0m单体配合Φ200×3000mm半圆木打“一梁三柱”的三排托棚,排间距800m(位置见断面图)
3、架棚时,先从两头顶板完整段开茬,逐架向中间进行
架棚采用短架方式,架好一棚时再架另一棚
4、严禁出现淋肩、吊斜等现象,严禁空帮空顶,确保架棚质量
顶部、帮部要用圆木、半圆木,按“井”字型接实顶板,再用笆片、撞楔等进行封顶背帮,保证接顶有劲
6、架棚生根两棚后,用木料接上劲
7、架棚时采用风镐挖掘柱窝,人工翻货由皮带机出货

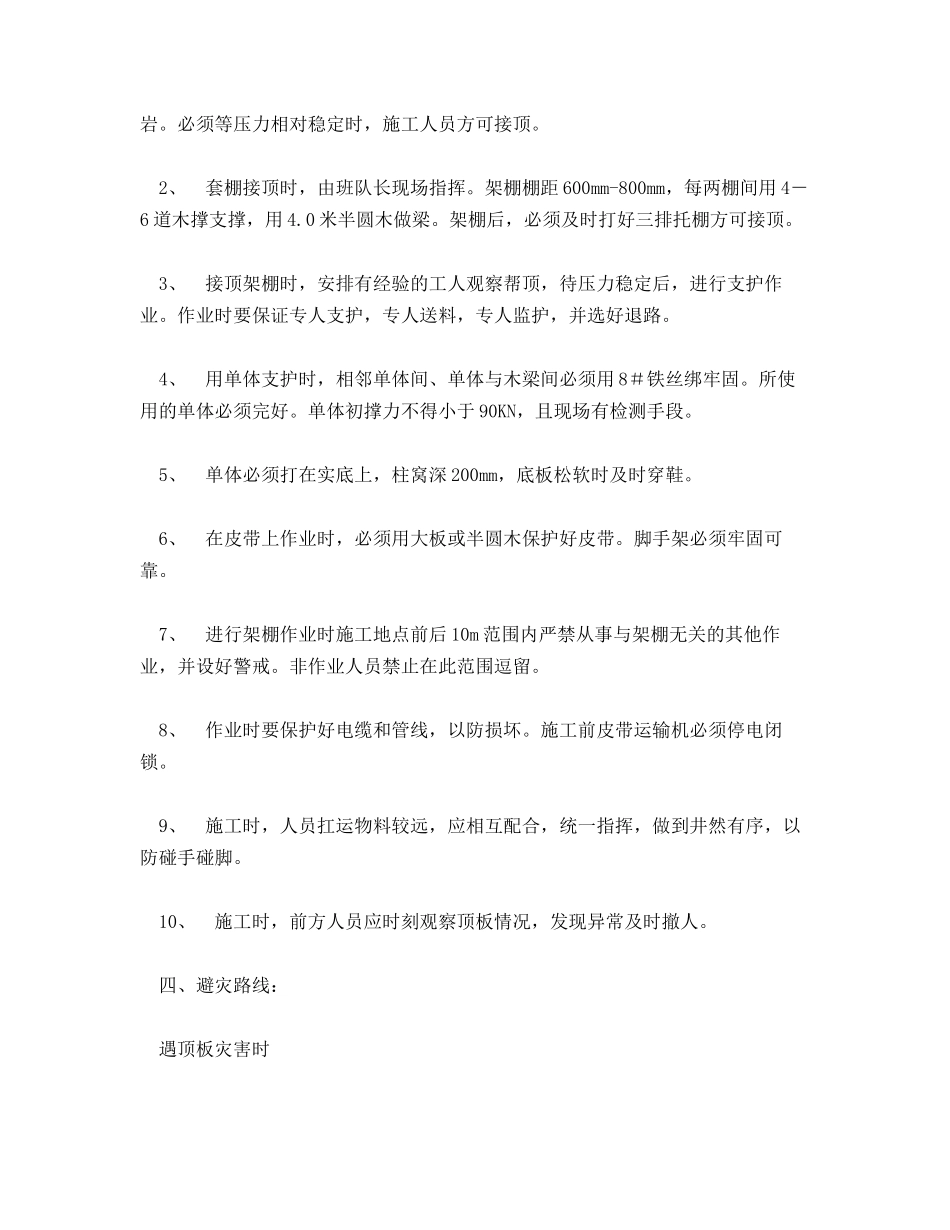

三、安全技术措施:1、严格执行“敲帮问顶”制度,进入作业前首先用长柄工具找尽活矸、危岩
必须等压力相对稳定时,施工人员方可接顶
2、套棚接顶时,由班队长现场指挥
架棚棚距600mm-800mm,每两棚间用4-6道木撑支撑,用4
0米半圆木做梁
架棚后,必须及时打好三排托棚方可接顶
3、接顶架棚时,安排有经验的工人观察帮顶,待压力稳定后,进行支护作业
作业时要保证专人支护,专人送料,专人监护,并选好退路
4、用单体支护时,相邻单体间、单体与木梁间必须用8#铁丝绑牢固
所使用的单体必须完好
单体初撑力不得小于90KN,且现场有检测手段
5、单体必须打在实底上,柱窝深200mm,底板松软时及时穿鞋
6、在皮带上作
