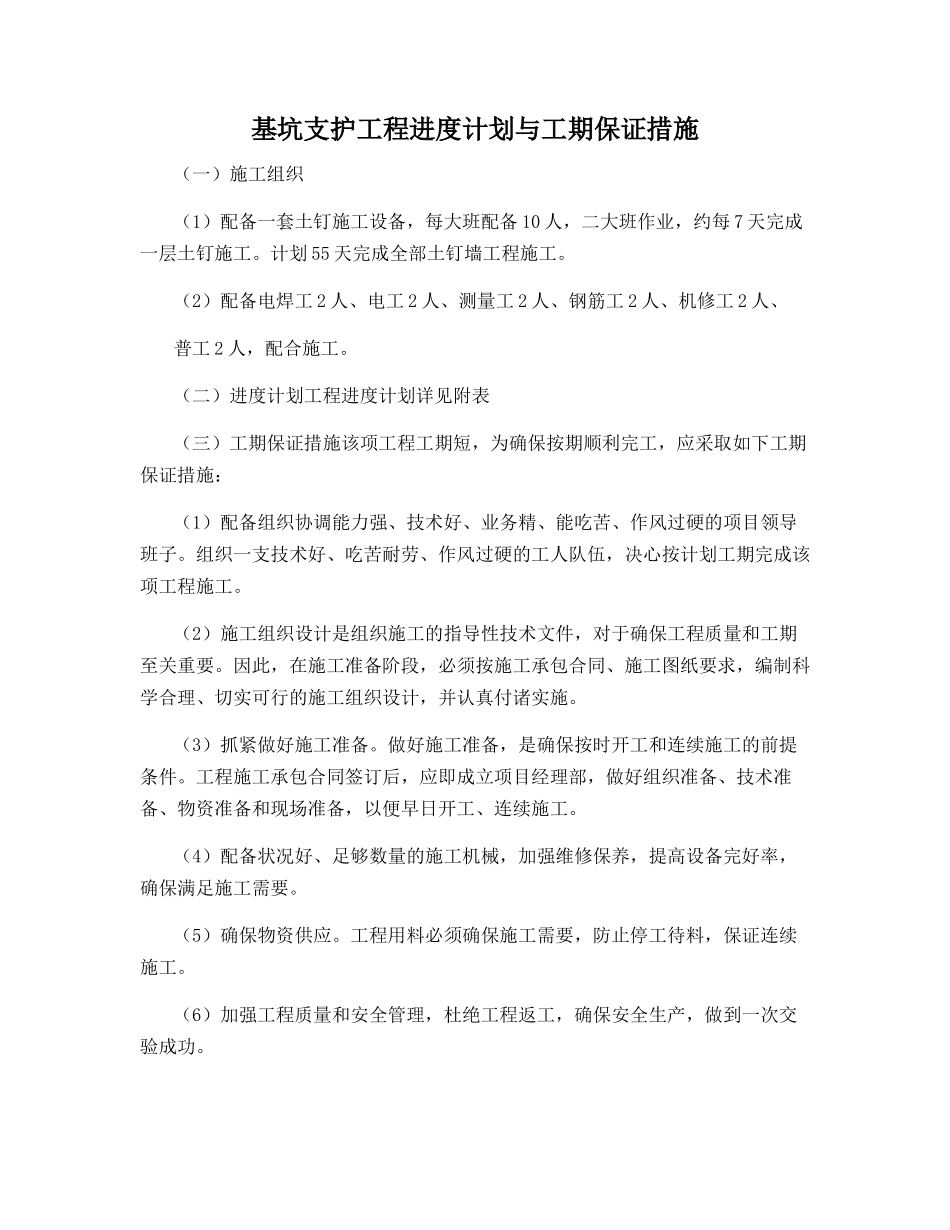

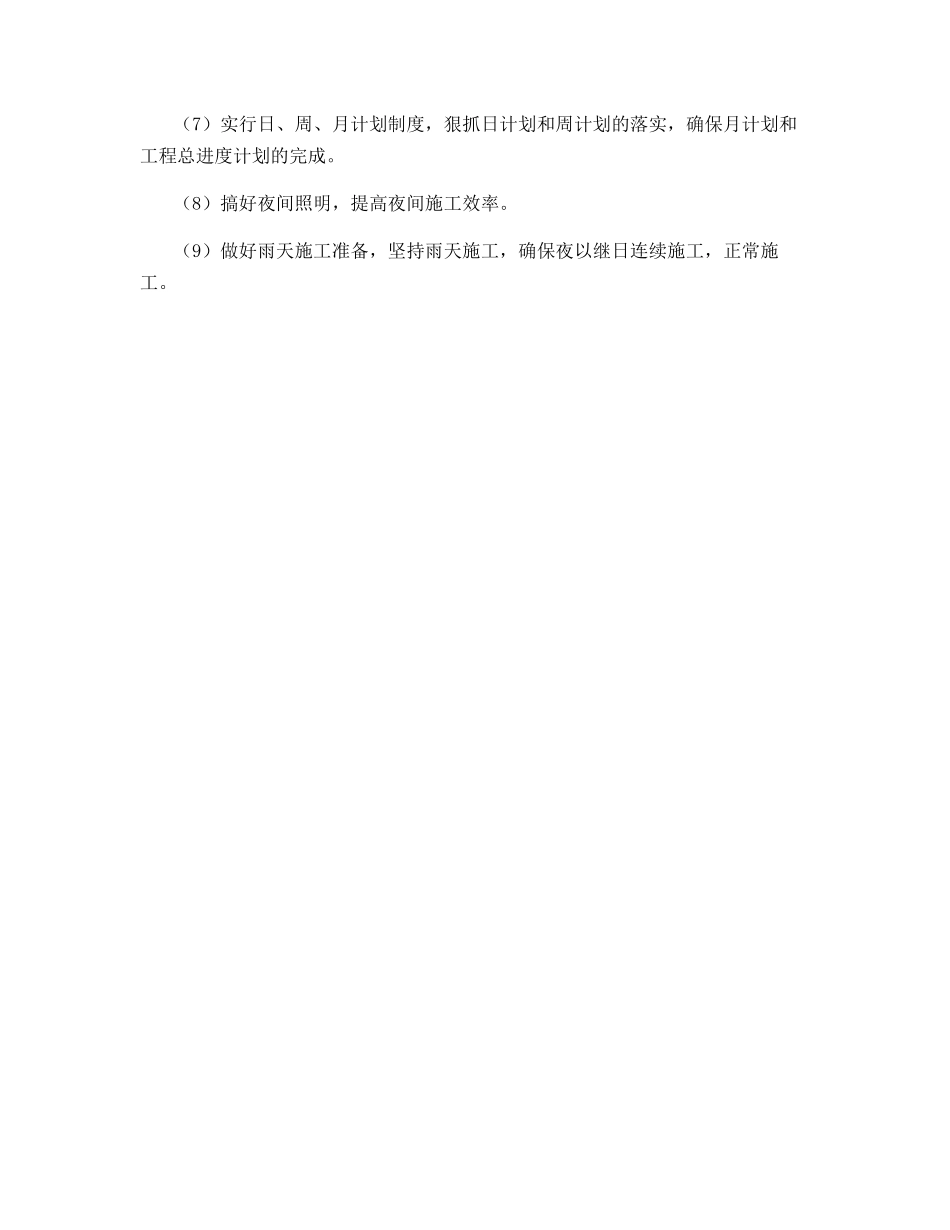

基坑支护工程进度计划与工期保证措施(一)施工组织(1)配备一套土钉施工设备,每大班配备10人,二大班作业,约每7天完成一层土钉施工。计划55天完成全部土钉墙工程施工。(2)配备电焊工2人、电工2人、测量工2人、钢筋工2人、机修工2人、普工2人,配合施工。(二)进度计划工程进度计划详见附表(三)工期保证措施该项工程工期短,为确保按期顺利完工,应采取如下工期保证措施:(1)配备组织协调能力强、技术好、业务精、能吃苦、作风过硬的项目领导班子。组织一支技术好、吃苦耐劳、作风过硬的工人队伍,决心按计划工期完成该项工程施工。(2)施工组织设计是组织施工的指导性技术文件,对于确保工程质量和工期至关重要。因此,在施工准备阶段,必须按施工承包合同、施工图纸要求,编制科学合理、切实可行的施工组织设计,并认真付诸实施。(3)抓紧做好施工准备。做好施工准备,是确保按时开工和连续施工的前提条件。工程施工承包合同签订后,应即成立项目经理部,做好组织准备、技术准备、物资准备和现场准备,以便早日开工、连续施工。(4)配备状况好、足够数量的施工机械,加强维修保养,提高设备完好率,确保满足施工需要。(5)确保物资供应。工程用料必须确保施工需要,防止停工待料,保证连续施工。(6)加强工程质量和安全管理,杜绝工程返工,确保安全生产,做到一次交验成功。(7)实行日、周、月计划制度,狠抓日计划和周计划的落实,确保月计划和工程总进度计划的完成。(8)搞好夜间照明,提高夜间施工效率。(9)做好雨天施工准备,坚持雨天施工,确保夜以继日连续施工,正常施工。
