目录一、编制依据二、工程概况三、施工技术方案、措施、工艺流程图四、施工进度计划表五、质量自检体系和保证措施六、雨季施工措施七、安全措施一、编制依据:1:上报通过审批的《实施性施工组织设计》2:现行《公路桥涵施工技术规范》3;本公司的施工能力,投入的机械设备、技术实力和类似工程施工实践积累的施工经验4:踏勘工地现场、自行调查工地周边环境条件所了解的情况和收集的信息

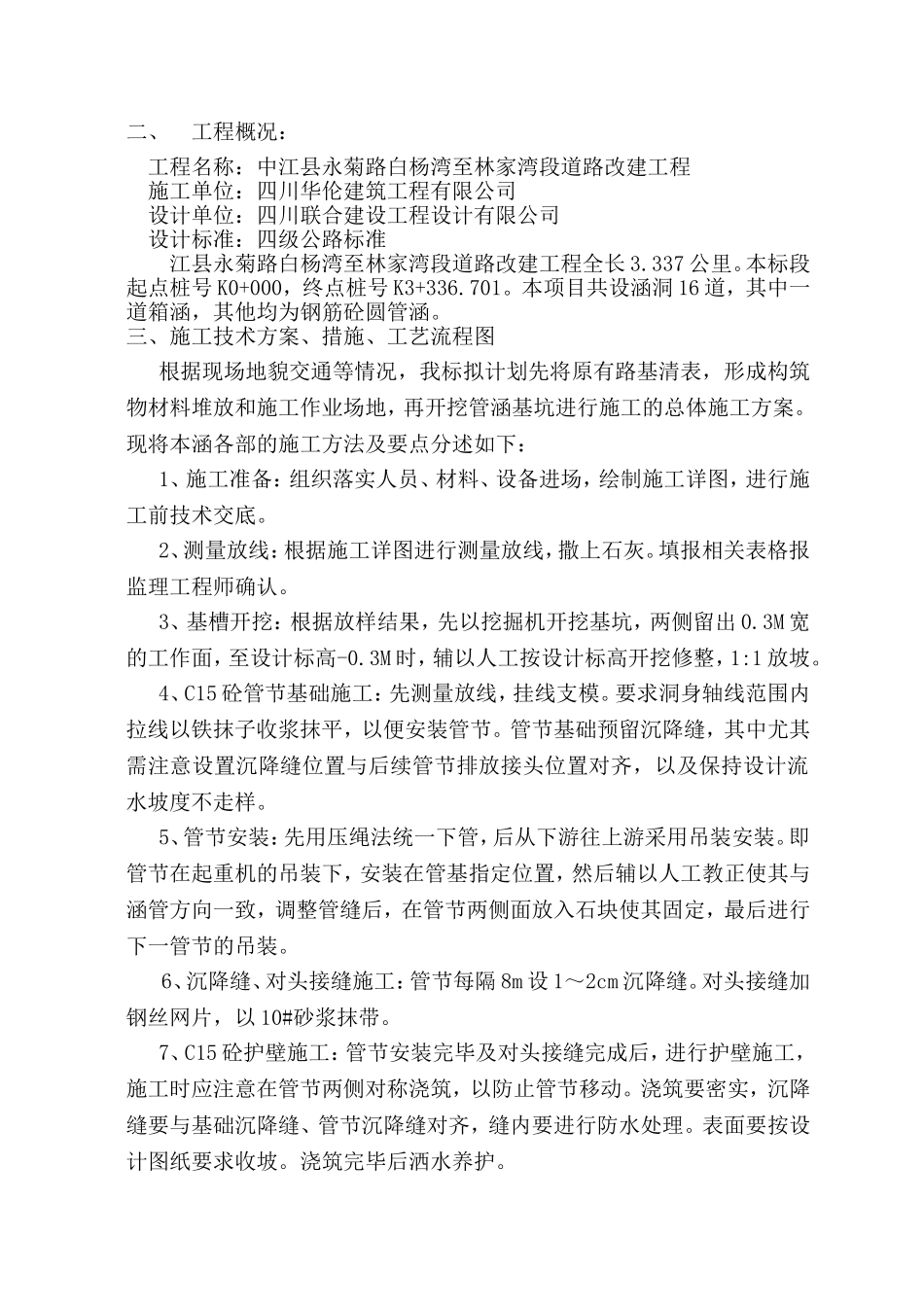

二、工程概况:工程名称:中江县永菊路白杨湾至林家湾段道路改建工程施工单位:四川华伦建筑工程有限公司设计单位:四川联合建设工程设计有限公司设计标准:四级公路标准江县永菊路白杨湾至林家湾段道路改建工程全长3
本标段起点桩号K0+000,终点桩号K3+336
本项目共设涵洞16道,其中一道箱涵,其他均为钢筋砼圆管涵
三、施工技术方案、措施、工艺流程图根据现场地貌交通等情况,我标拟计划先将原有路基清表,形成构筑物材料堆放和施工作业场地,再开挖管涵基坑进行施工的总体施工方案
现将本涵各部的施工方法及要点分述如下:1、施工准备:组织落实人员、材料、设备进场,绘制施工详图,进行施工前技术交底
2、测量放线:根据施工详图进行测量放线,撒上石灰
填报相关表格报监理工程师确认
3、基槽开挖:根据放样结果,先以挖掘机开挖基坑,两侧留出0
3M宽的工作面,至设计标高-0
3M时,辅以人工按设计标高开挖修整,1:1放坡
4、C15砼管节基础施工:先测量放线,挂线支模
要求洞身轴线范围内拉线以铁抹子收浆抹平,以便安装管节
管节基础预留沉降缝,其中尤其需注意设置沉降缝位置与后续管节排放接头位置对齐,以及保持设计流水坡度不走样
5、管节安装:先用压绳法统一下管,后从下游往上游采用吊装安装
即管节在起重机的吊装下,安装在管基指定位置,然后辅以人工教正使其与涵管方向一致,调整管缝后,在管节两侧面放入石块使其固定,最后进行下一管节的
