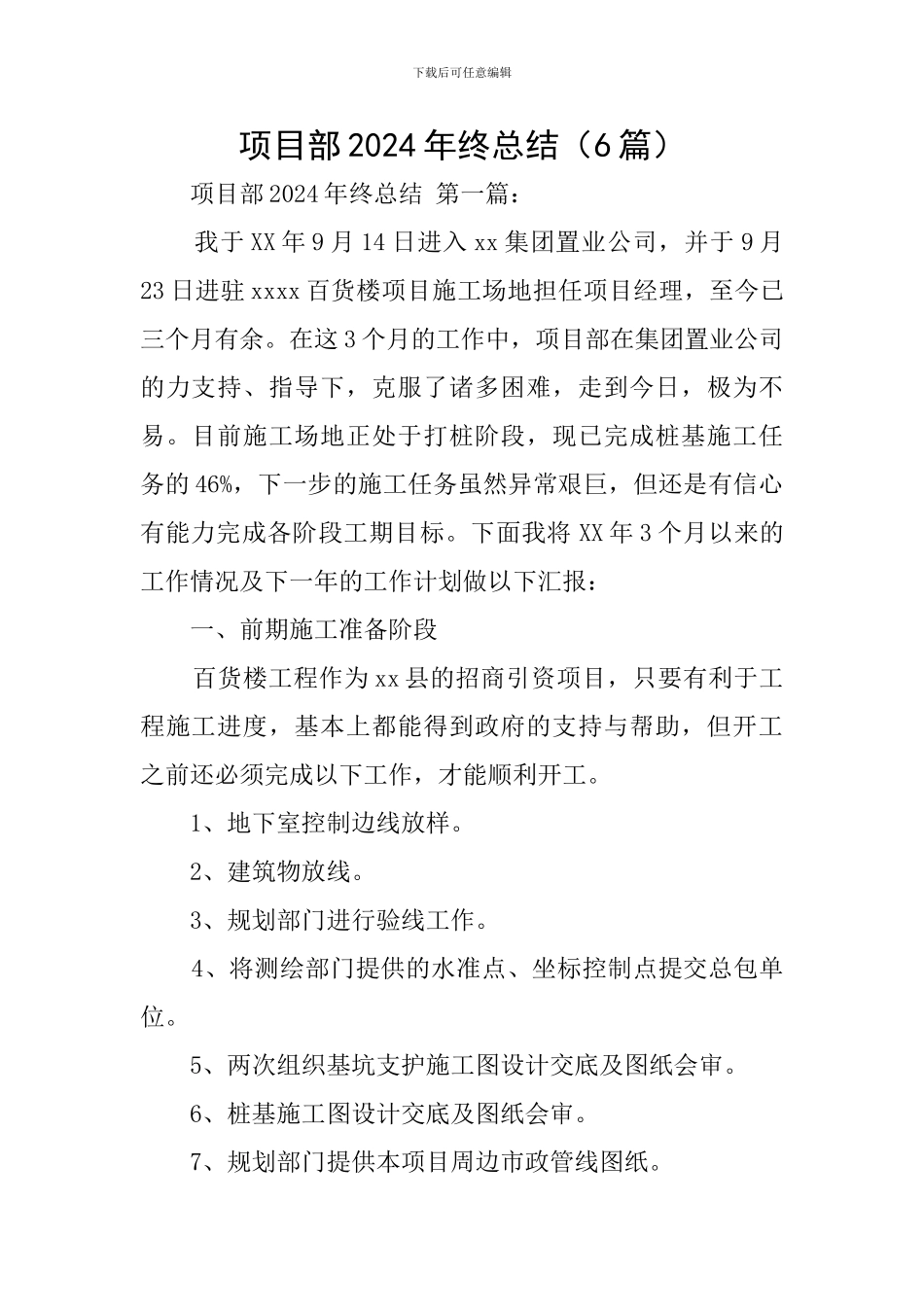

下载后可任意编辑项目部2024年终总结(6篇)项目部2024年终总结第一篇:我于XX年9月14日进入xx集团置业公司,并于9月23日进驻xxxx百货楼项目施工场地担任项目经理,至今已三个月有余
在这3个月的工作中,项目部在集团置业公司的力支持、指导下,克服了诸多困难,走到今日,极为不易
目前施工场地正处于打桩阶段,现已完成桩基施工任务的46%,下一步的施工任务虽然异常艰巨,但还是有信心有能力完成各阶段工期目标
下面我将XX年3个月以来的工作情况及下一年的工作计划做以下汇报:一、前期施工准备阶段百货楼工程作为xx县的招商引资项目,只要有利于工程施工进度,基本上都能得到政府的支持与帮助,但开工之前还必须完成以下工作,才能顺利开工
1、地下室控制边线放样
2、建筑物放线
3、规划部门进行验线工作
4、将测绘部门提供的水准点、坐标控制点提交总包单位
5、两次组织基坑支护施工图设计交底及图纸会审
6、桩基施工图设计交底及图纸会审
7、规划部门提供本项目周边市政管线图纸

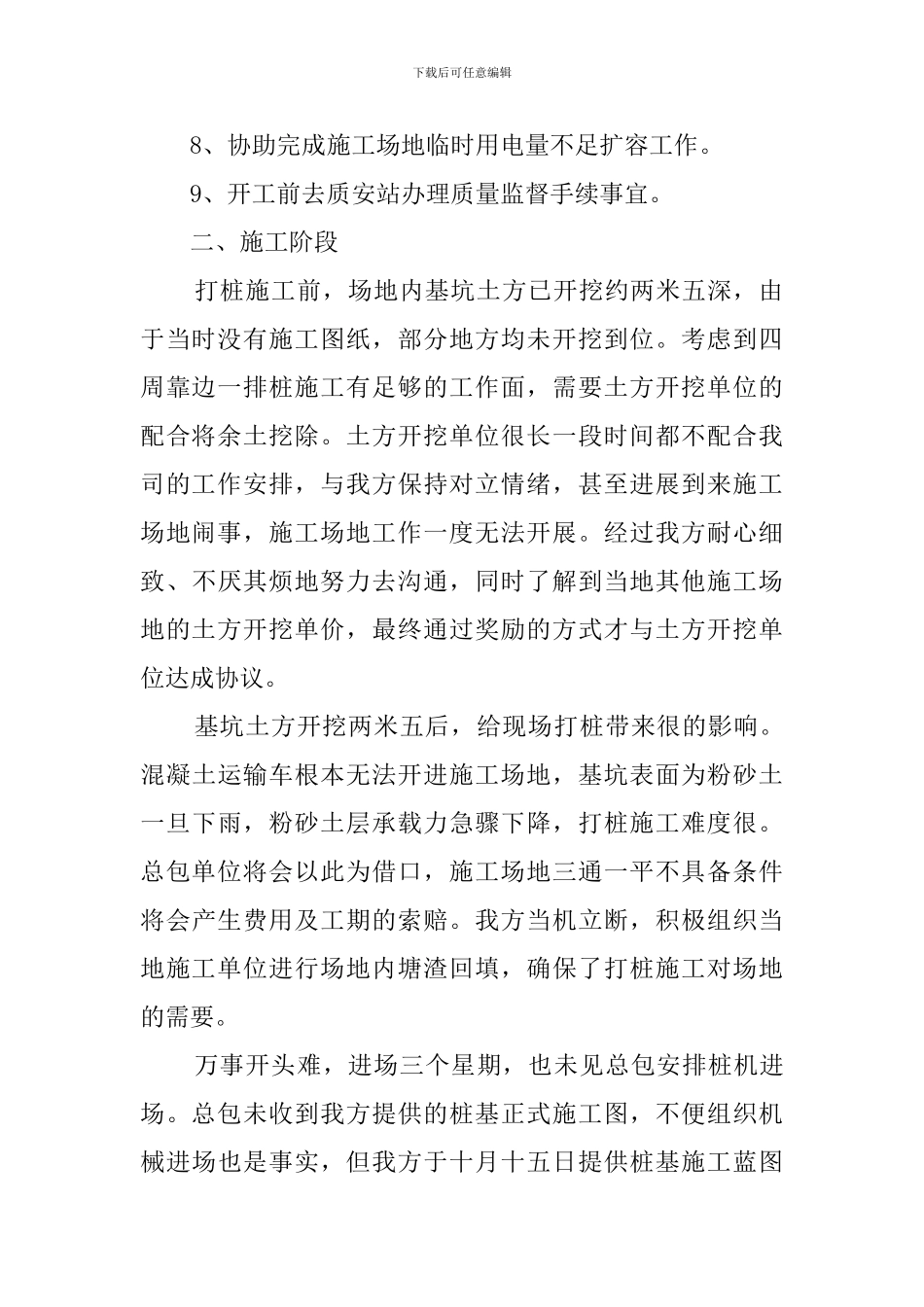

下载后可任意编辑8、协助完成施工场地临时用电量不足扩容工作
9、开工前去质安站办理质量监督手续事宜
二、施工阶段打桩施工前,场地内基坑土方已开挖约两米五深,由于当时没有施工图纸,部分地方均未开挖到位
考虑到四周靠边一排桩施工有足够的工作面,需要土方开挖单位的配合将余土挖除
土方开挖单位很长一段时间都不配合我司的工作安排,与我方保持对立情绪,甚至进展到来施工场地闹事,施工场地工作一度无法开展
经过我方耐心细致、不厌其烦地努力去沟通,同时了解到当地其他施工场地的土方开挖单价,最终通过奖励的方式才与土方开挖单位达成协议
基坑土方开挖两米五后,给现场打桩带来很的影响
混凝土运输车根本无法开进施工场地,基坑表面为粉砂土一旦下雨,粉砂土层承载力急骤下降,打桩施工难度很
总包单位将会以此为借口,施工场地三通一平不具备条件将会产生费用
