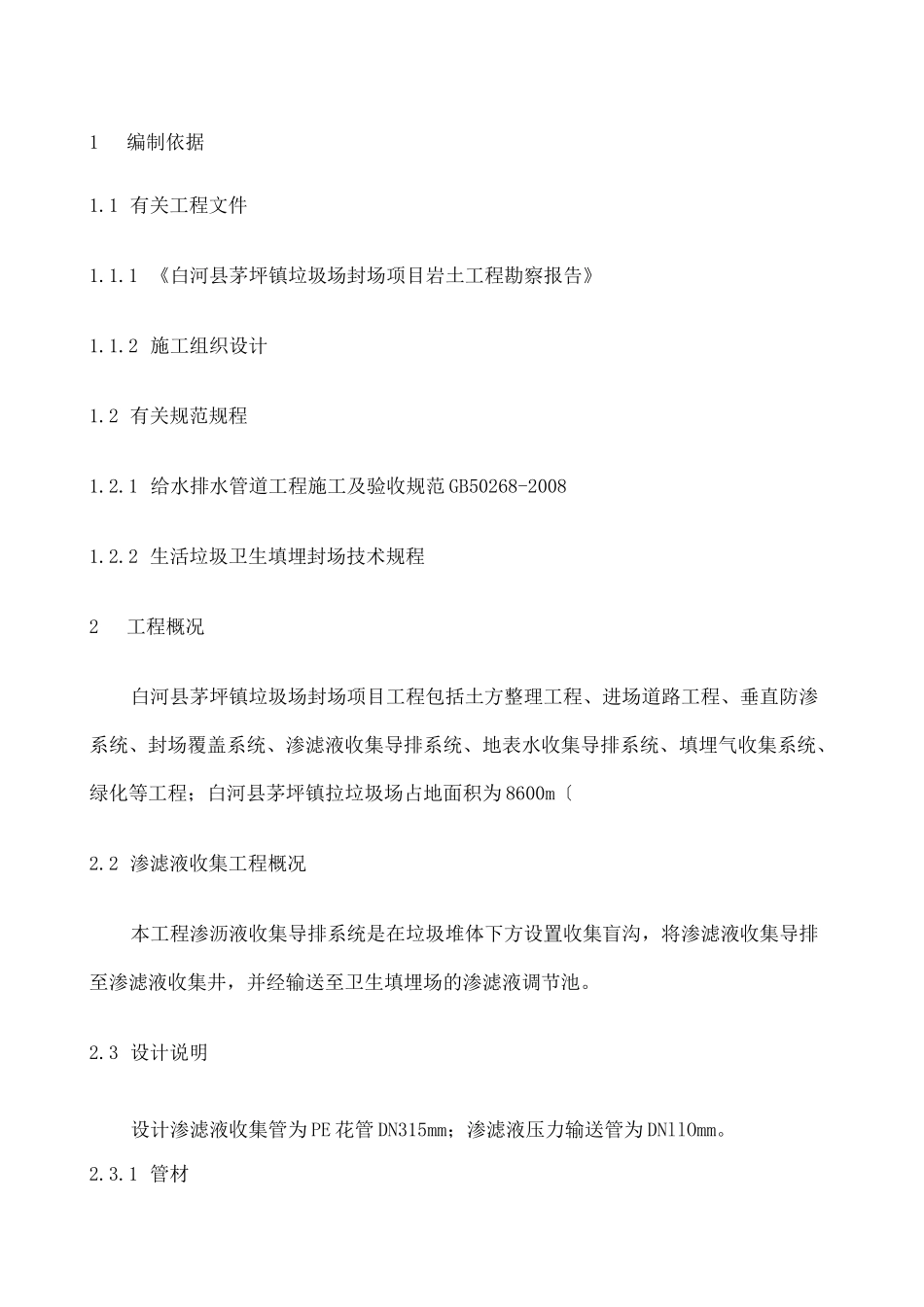

1编制依据1
1有关工程文件1
1《白河县茅坪镇垃圾场封场项目岩土工程勘察报告》1
2施工组织设计1
2有关规范规程1
1给水排水管道工程施工及验收规范GB50268-20081
2生活垃圾卫生填埋封场技术规程2工程概况白河县茅坪镇垃圾场封场项目工程包括土方整理工程、进场道路工程、垂直防渗系统、封场覆盖系统、渗滤液收集导排系统、地表水收集导排系统、填埋气收集系统、绿化等工程;白河县茅坪镇拉垃圾场占地面积为8600m〔2
2渗滤液收集工程概况本工程渗沥液收集导排系统是在垃圾堆体下方设置收集盲沟,将渗滤液收集导排至渗滤液收集井,并经输送至卫生填埋场的渗滤液调节池
3设计说明设计渗滤液收集管为PE花管DN315mm;渗滤液压力输送管为DNllOmm
1管材设计收集管管材采用HDPE管材2
2收集井及连接井连接井及收集井均采用HDPE315mm管,连接井高程随设计盲沟变化,但应控制井口露出地面30cm
收集井高出地面60cm
3施工部署施工组织以满足工程施工需要为目的,合理配置施工人员、机械设备、工程材料等资源,全面规划、统筹安排、保证重点、科学合理地安排施工进度,组织连续均衡施工生产,做好工序衔接,确保按期完成给水管道工程
具体施工进度计划如下:任务名称工期开始时间完成时间导排管线施工沟槽开挖管道基础施工管道安装及焊接井室沟槽回填4主要施工方法4

1工艺流程HDPE管道施工工艺流程:测量放线一沟槽开挖、验槽一管道垫层一焊接管道一下管、稳管一检查井施工一沟槽回填4
2施工方案4
1沟槽开挖①沟槽边坡的确定沟槽开槽采用机械为主,人工配合的方式进行
开槽前向挖掘机司机、测量员、施工人员进行技术交底和安全技术交底
对地下障碍物细心核查,必要时人工挖探坑,探明各种障碍物的走向、管径、结构尺寸、高程等情况,并在施工中对现况障碍物采取必要的保护措施
