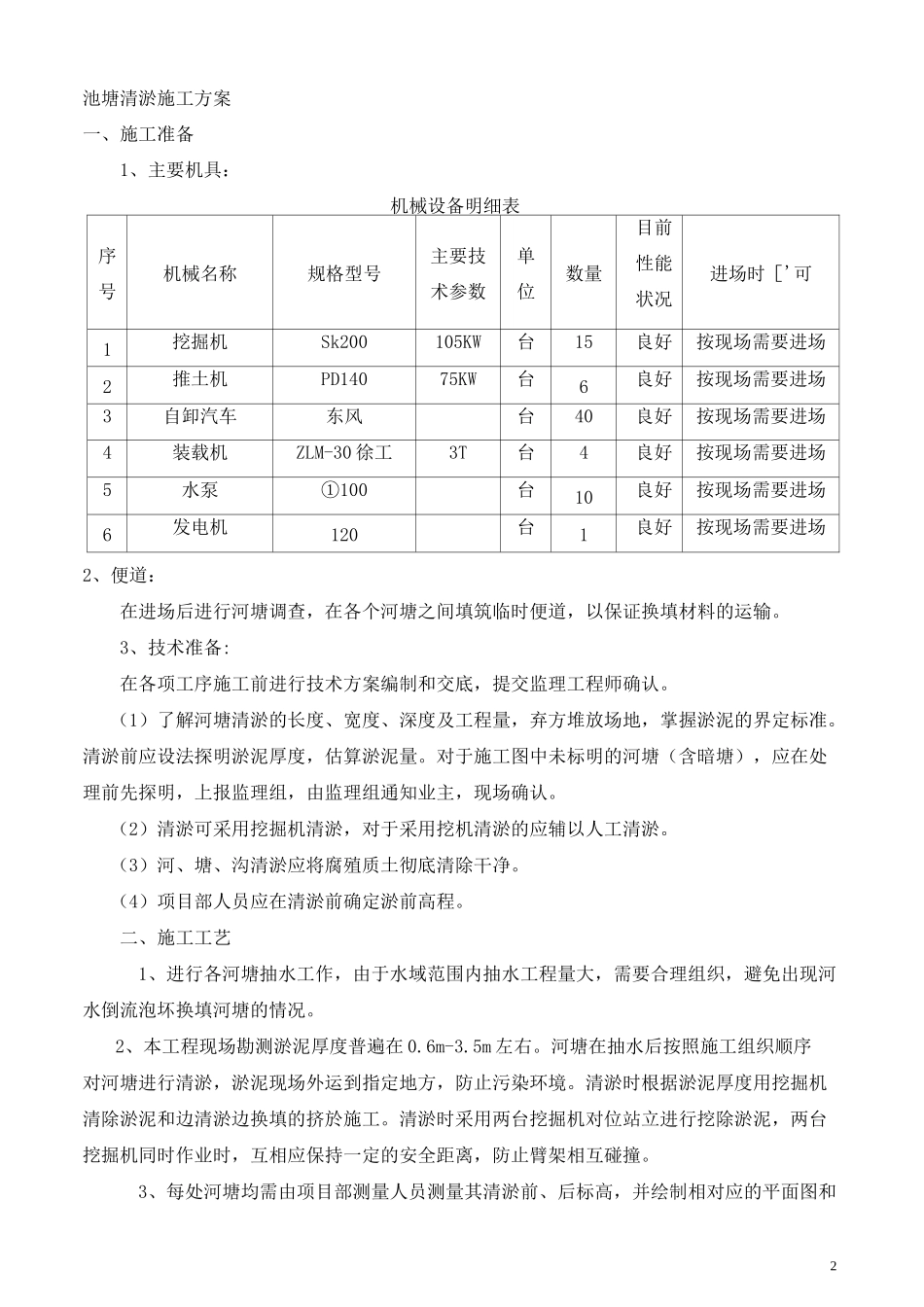

1幸福水系综合整治工程连通渠渠道及截污管工程(青山湖大道~京东大道)管道清淤施工专项方案南昌市政排水工程有限公司年月日2池塘清淤施工方案一、施工准备1、主要机具:机械设备明细表序号机械名称规格型号主要技术参数单位数量目前性能状况进场时['可1挖掘机Sk200105KW台15良好按现场需要进场2推土机PD14075KW台6良好按现场需要进场3自卸汽车东风台40良好按现场需要进场4装载机ZLM-30徐工3T台4良好按现场需要进场5水泵①100台10良好按现场需要进场6发电机120台1良好按现场需要进场2、便道:在进场后进行河塘调查,在各个河塘之间填筑临时便道,以保证换填材料的运输。3、技术准备:在各项工序施工前进行技术方案编制和交底,提交监理工程师确认。(1)了解河塘清淤的长度、宽度、深度及工程量,弃方堆放场地,掌握淤泥的界定标准。清淤前应设法探明淤泥厚度,估算淤泥量。对于施工图中未标明的河塘(含暗塘),应在处理前先探明,上报监理组,由监理组通知业主,现场确认。(2)清淤可采用挖掘机清淤,对于采用挖机清淤的应辅以人工清淤。(3)河、塘、沟清淤应将腐殖质土彻底清除干净。(4)项目部人员应在清淤前确定淤前高程。二、施工工艺1、进行各河塘抽水工作,由于水域范围内抽水工程量大,需要合理组织,避免出现河水倒流泡坏换填河塘的情况。2、本工程现场勘测淤泥厚度普遍在0.6m-3.5m左右。河塘在抽水后按照施工组织顺序对河塘进行清淤,淤泥现场外运到指定地方,防止污染环境。清淤时根据淤泥厚度用挖掘机清除淤泥和边清淤边换填的挤於施工。清淤时采用两台挖掘机对位站立进行挖除淤泥,两台挖掘机同时作业时,互相应保持一定的安全距离,防止臂架相互碰撞。3、每处河塘均需由项目部测量人员测量其清淤前、后标高,并绘制相对应的平面图和3断面图,由监理复核,必要时由业主指定的测量中心派专人进行复测。其中,河塘平面图需标明几何尺寸及其与路基的相对位置;河塘断面图要测出各测点清淤前后的高程,绘制出河塘清淤断面图,并利用河塘清淤数量计算表计算出该塘的清淤量,由监理签认后作为质保资料及设计变更的依据。4、管道两侧围堰设置12.684.53-q扁池塘截污管洶槽开挖示懿清淤断而而税3.91a、由于截污管横穿鱼塘,需要在截污管管道两侧各设置一条顶宽3m~4.5m的围堰,4.5m的围堰为挖机挖运淤泥工作面。B、围堰间间距约7.1m1•安装管道后管道需用砂回填,回填砂采用挖机回填,为保证作业安全,需保证荷载与槽口安全距离一米。2.由于管道横穿池塘沟槽底所在砂性土层,地下水位高,为保证安全沟槽开挖按1:40.75放坡,槽底两侧各0.4m工作面。土壤类别槽帮坡度(高:宽)槽深<3m槽深3~5ni砂土1:0551:13亚砂土1:0.501:0.67亚牲土1:0331;0.5粘土1;0.251;033干黄土1:0.201:0.25管道结构宽(mm)每侧工作宽度(m)金属管道及砖沟非金属管道200-500U*30.4600-10000.40.51100-15000,0.61600-20000.8山84、清淤时,原则上不得超过设计深度,如果清至设计深度后存在不良土质,必须由现场监理、设计代表会同业主代表通过现场观察及试验作出判别,确属淤泥的再往下清。5、淤泥堆放问题:a、由于图纸未要求外运淤泥,淤泥集中堆放在作业面以外。6、清淤必须彻底,清淤后对塘底进行晾晒。当地面自然横坡或纵坡陡于1:5时,填筑前需要在原地面坡面上、接头处开挖台阶。台阶宽度不小于2m,外边缘总体坡度不大于1:3,台阶顶一般作成2%~4%的内倾斜坡。台阶立面要求机械开挖时预留10cm,用人工修整。应注意台阶必须顺直,确保边角碾压到位。台阶坡面向老路堤倾斜,坡比控制在3%,以利于接缝处5压实。台阶自下而上随填土进度逐层开挖,暴露台阶时间一般不超过3〜4天完成最后一层填土。7、清淤前后的现场影像资料,内业资料应及时整理,完善,上报监理组。河塘清淤施工工艺流程图三、管道开挖施工关于沟槽开挖措施:测放沟槽的开挖中心线,确定槽口开挖宽度,并用石灰线标明开挖6边线,开挖过程中如遇有土质较差的地段应加大开槽坡度,开挖时应及时安设龙门板,控制中线和槽底高程。开挖口线1米以内,不得堆土或堆放杂物。采用履带式挖土机挖土,由于该地段下为松散砂性土层,所以边坡暂按0.75放...
