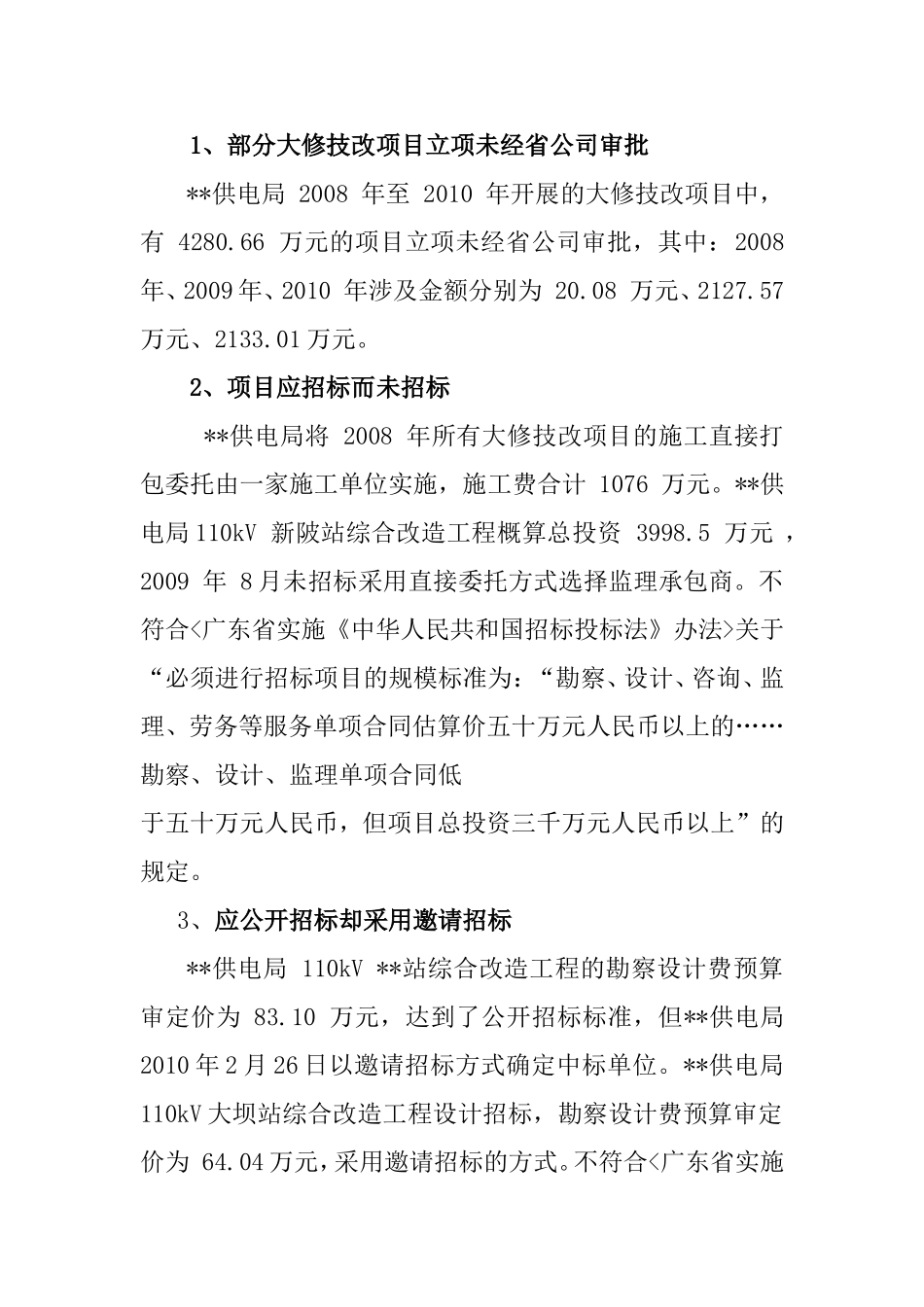

1、部分大修技改项目立项未经省公司审批**供电局2008年至2010年开展的大修技改项目中,有4280
66万元的项目立项未经省公司审批,其中:2008年、2009年、2010年涉及金额分别为20
08万元、2127
57万元、2133
2、项目应招标而未招标**供电局将2008年所有大修技改项目的施工直接打包委托由一家施工单位实施,施工费合计1076万元
**供电局110kV新陂站综合改造工程概算总投资3998
5万元,2009年8月未招标采用直接委托方式选择监理承包商
不符合关于“必须进行招标项目的规模标准为:“勘察、设计、咨询、监理、劳务等服务单项合同估算价五十万元人民币以上的……勘察、设计、监理单项合同低于五十万元人民币,但项目总投资三千万元人民币以上”的规定
3、应公开招标却采用邀请招标**供电局110kV**站综合改造工程的勘察设计费预算审定价为83
10万元,达到了公开招标标准,但**供电局2010年2月26日以邀请招标方式确定中标单位
**供电局110kV大坝站综合改造工程设计招标,勘察设计费预算审定价为64
04万元,采用邀请招标的方式
不符合关于“必须进行招标项目的规模标准为:“勘察、设计、咨询、监理、劳务等服务单项合同估算价五十万元人民币以上”的规定
3、拆分项目规避招标
2010年12月,某供电局将基础管理达标咨询服务拆分,与某管理咨询有限公司分别签订了《基础管理达标诊断咨询委托合同》和《基础管理达标整改辅导咨询委托合同》,以规避“单项服务合同估算价五十万元人民币以上应招标”的规定

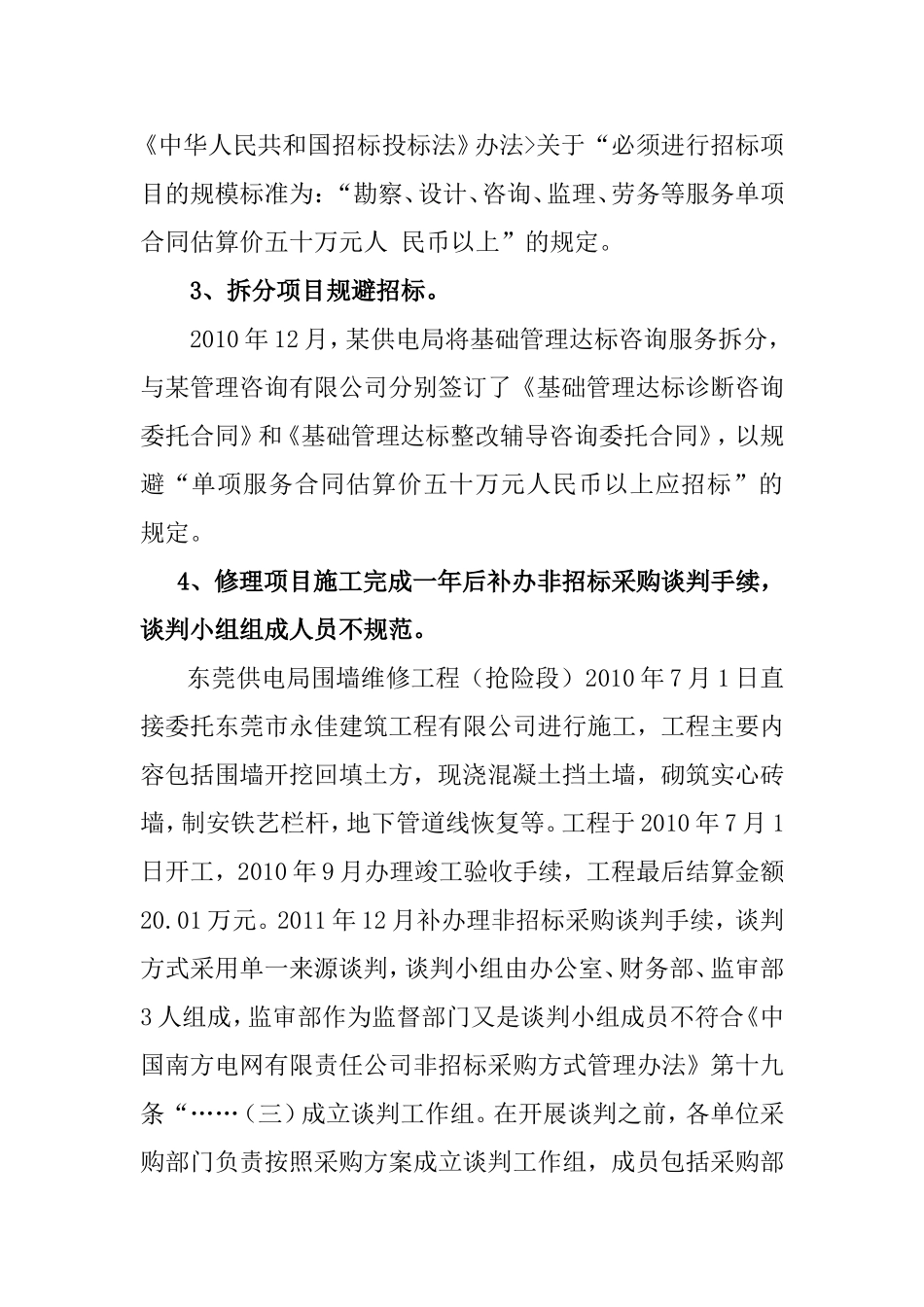

4、修理项目施工完成一年后补办非招标采购谈判手续,谈判小组组成人员不规范

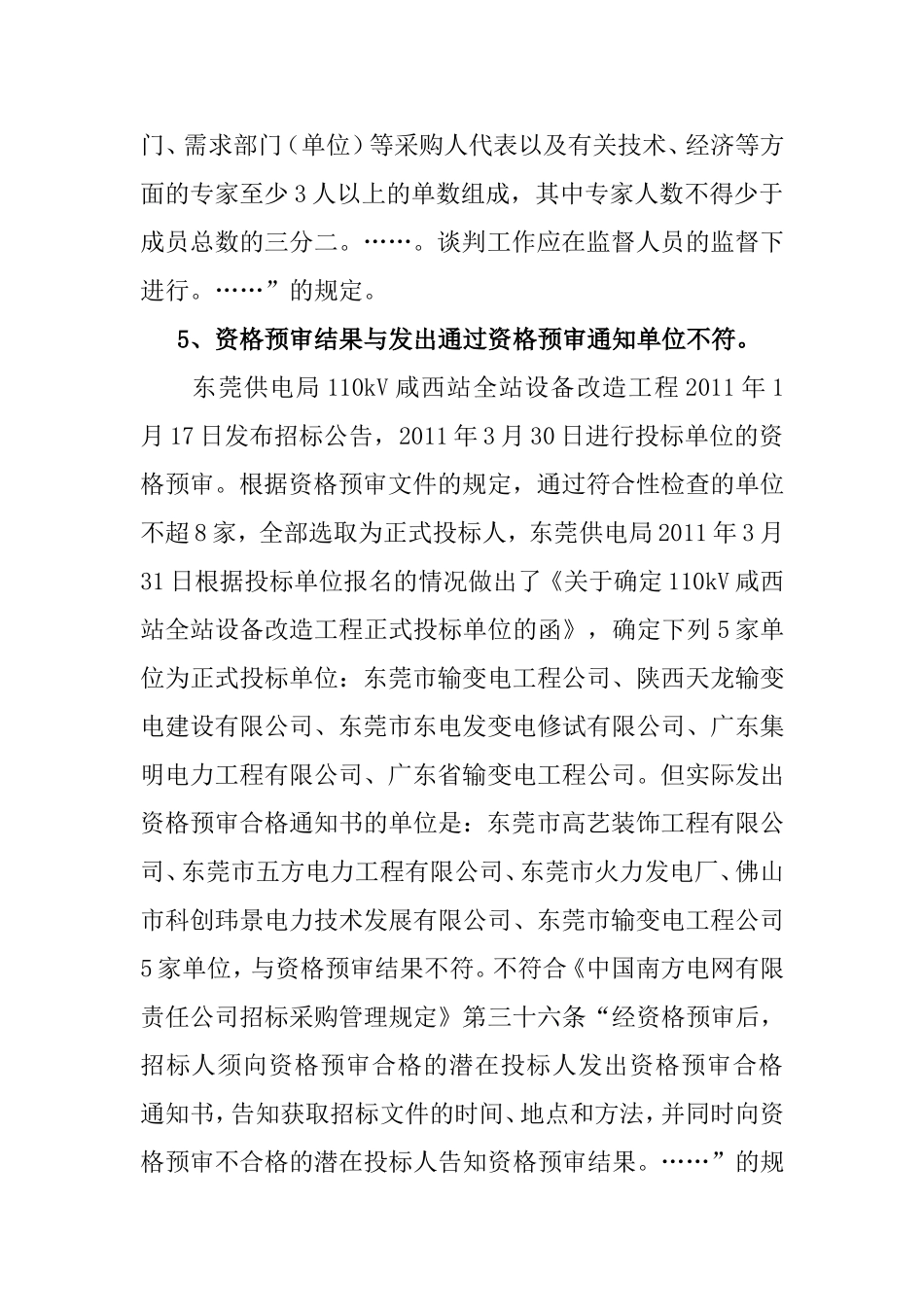

东莞供电局围墙维修工程(抢险段)2010年7月1日直接委托东莞市永佳建筑工程有限公司进行施工,工程主要内容包括围墙开挖回填土方,现浇混凝土挡土墙,砌筑实心砖墙,制安铁艺栏杆,地下管道线恢复
