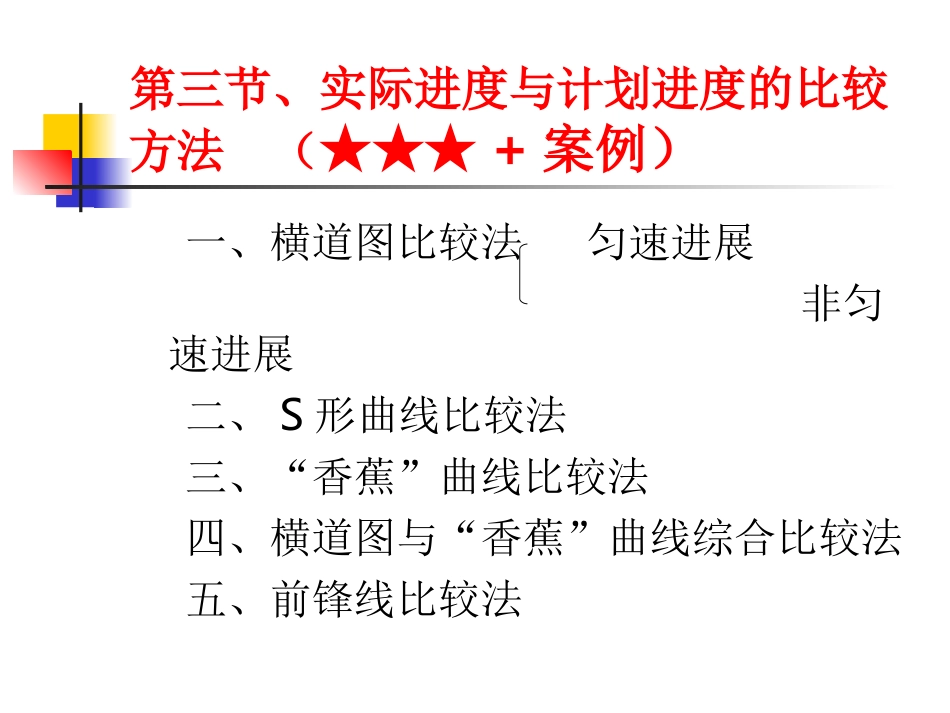

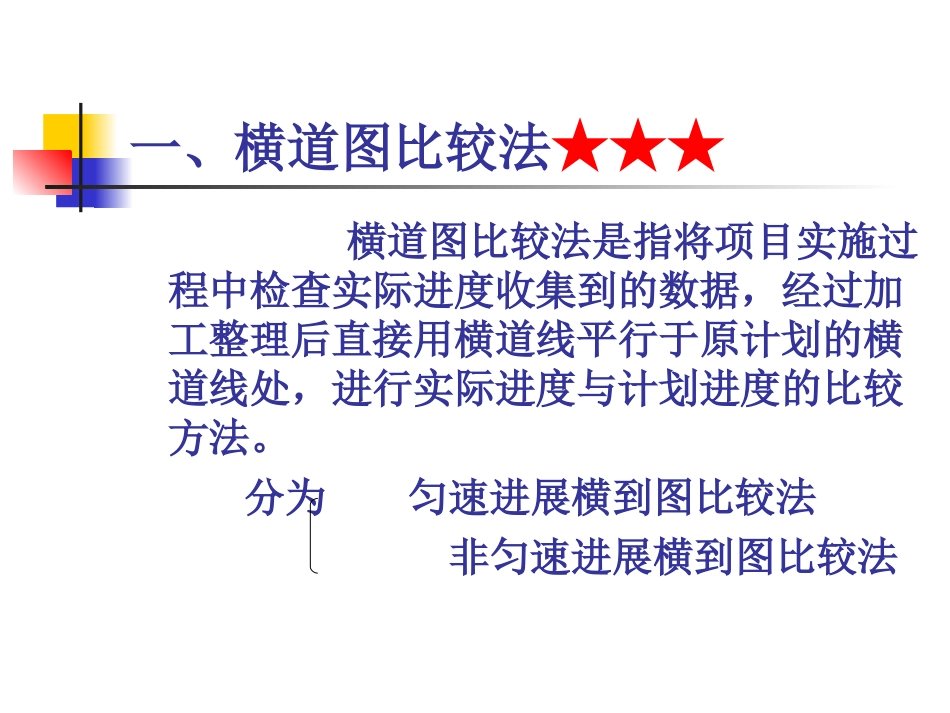

第三节、实际进度与计划进度的比较方法(★★★+案例)一、横道图比较法匀速进展非匀速进展二、S形曲线比较法三、“香蕉”曲线比较法四、横道图与“香蕉”曲线综合比较法五、前锋线比较法一、横道图比较法★★★横道图比较法是指将项目实施过程中检查实际进度收集到的数据,经过加工整理后直接用横道线平行于原计划的横道线处,进行实际进度与计划进度的比较方法

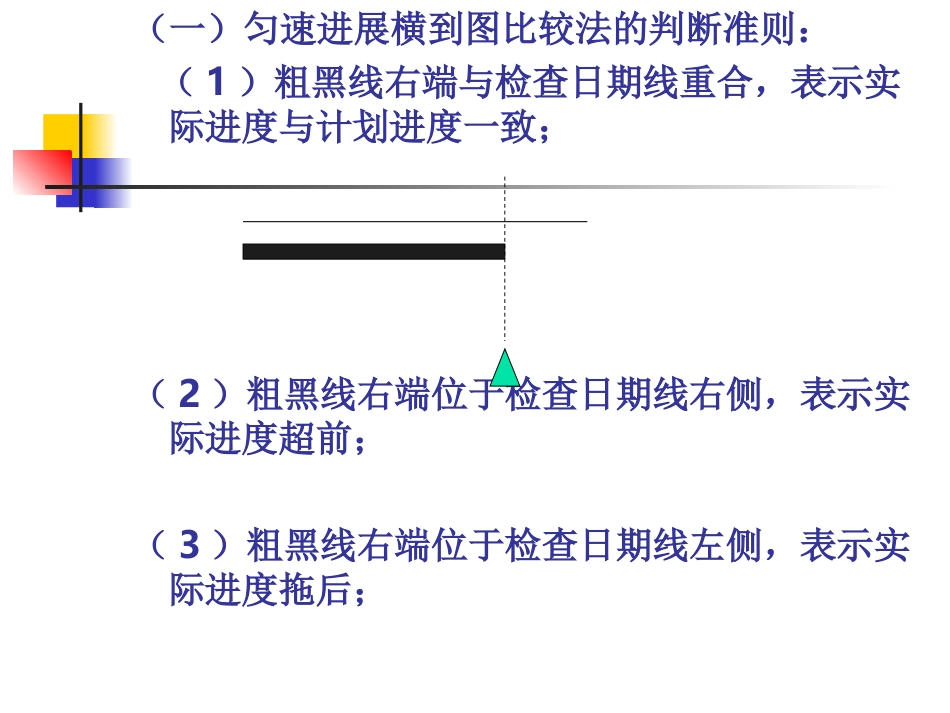

分为匀速进展横到图比较法非匀速进展横到图比较法(一)匀速进展横到图比较法的判断准则:(1)粗黑线右端与检查日期线重合,表示实际进度与计划进度一致;(2)粗黑线右端位于检查日期线右侧,表示实际进度超前;(3)粗黑线右端位于检查日期线左侧,表示实际进度拖后;超前图检查日期检查日期拖后图(二)非匀速进展横到图比较法的判断准则:一般在横道线上方标出计划完成任务量累计百分比,横道线下方标出实际完成任务量累计百分比
某一时刻的计划累计百分比大于同一时刻实际累积百分比,表明此时刻实际进度拖后,拖后的任务量为二者之差
某一时刻的计划累计百分比小于同一时刻实际累积百分比,表明此时刻实际进度超前,超前的任务量为二者之差
某一时刻的计划累计百分比等于同一时刻实际累积百分比,表明此时刻实际进度与计划进度一致
某一时期的计划完成任务量等于该期间开始与完成时刻的计划累计百分比之差;该期间实际完成任务量等于该期间开始与完成时刻的实际累计百分比之差
如果该期间计划与实际完成任务量相等,则该期间的进度正常,否则为不正常
二、S形曲线比较法利用s曲线法可以比较工作的实际进度与计划进度的差别
原则:(1)实际进度点落在计划s曲线左侧——进度超前;(2)实际进度点落在计划s曲线右侧——进度落后;(3)实际进度点落在计划s曲线上——进度正常
采用这种方法时要注意,s曲线的纵坐标是累计值
例如下图中所给出的第一天完成价值为200元,第二天完成价值为300元,第三天完成价值
