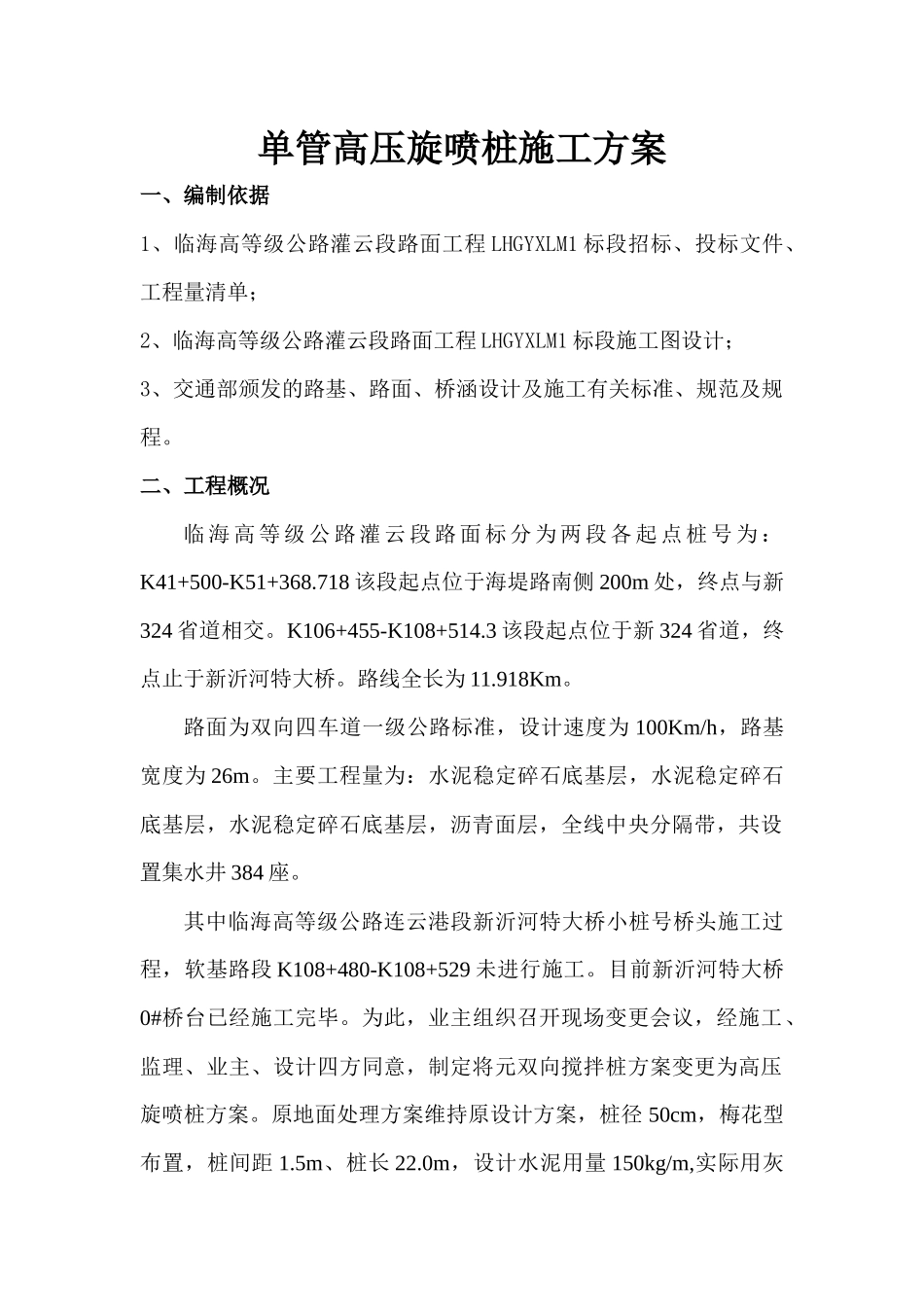

单管高压旋喷桩施工方案一、编制依据1、临海高等级公路灌云段路面工程LHGYXLM1标段招标、投标文件、工程量清单;2、临海高等级公路灌云段路面工程LHGYXLM1标段施工图设计;3、交通部颁发的路基、路面、桥涵设计及施工有关标准、规范及规程
二、工程概况临海高等级公路灌云段路面标分为两段各起点桩号为:K41+500-K51+368
718该段起点位于海堤路南侧200m处,终点与新324省道相交
K106+455-K108+514
3该段起点位于新324省道,终点止于新沂河特大桥
路线全长为11
路面为双向四车道一级公路标准,设计速度为100Km/h,路基宽度为26m
主要工程量为:水泥稳定碎石底基层,水泥稳定碎石底基层,水泥稳定碎石底基层,沥青面层,全线中央分隔带,共设置集水井384座
其中临海高等级公路连云港段新沂河特大桥小桩号桥头施工过程,软基路段K108+480-K108+529未进行施工
目前新沂河特大桥0#桥台已经施工完毕
为此,业主组织召开现场变更会议,经施工、监理、业主、设计四方同意,制定将元双向搅拌桩方案变更为高压旋喷桩方案
原地面处理方案维持原设计方案,桩径50cm,梅花型布置,桩间距1
5m、桩长22
0m,设计水泥用量150kg/m,实际用灰量按现场试桩情况确定,高压旋喷桩工程量合计18898延米
三、施工组织部署根据本工程的规模和特点,为确保该工程的施工质量、安全及工期,本标段拟定各项计划进行布置
1、施工总平面布置遵循以下原则(1)符合施工条件的场地先进钻机施工,后面逐步完善不能施工场地

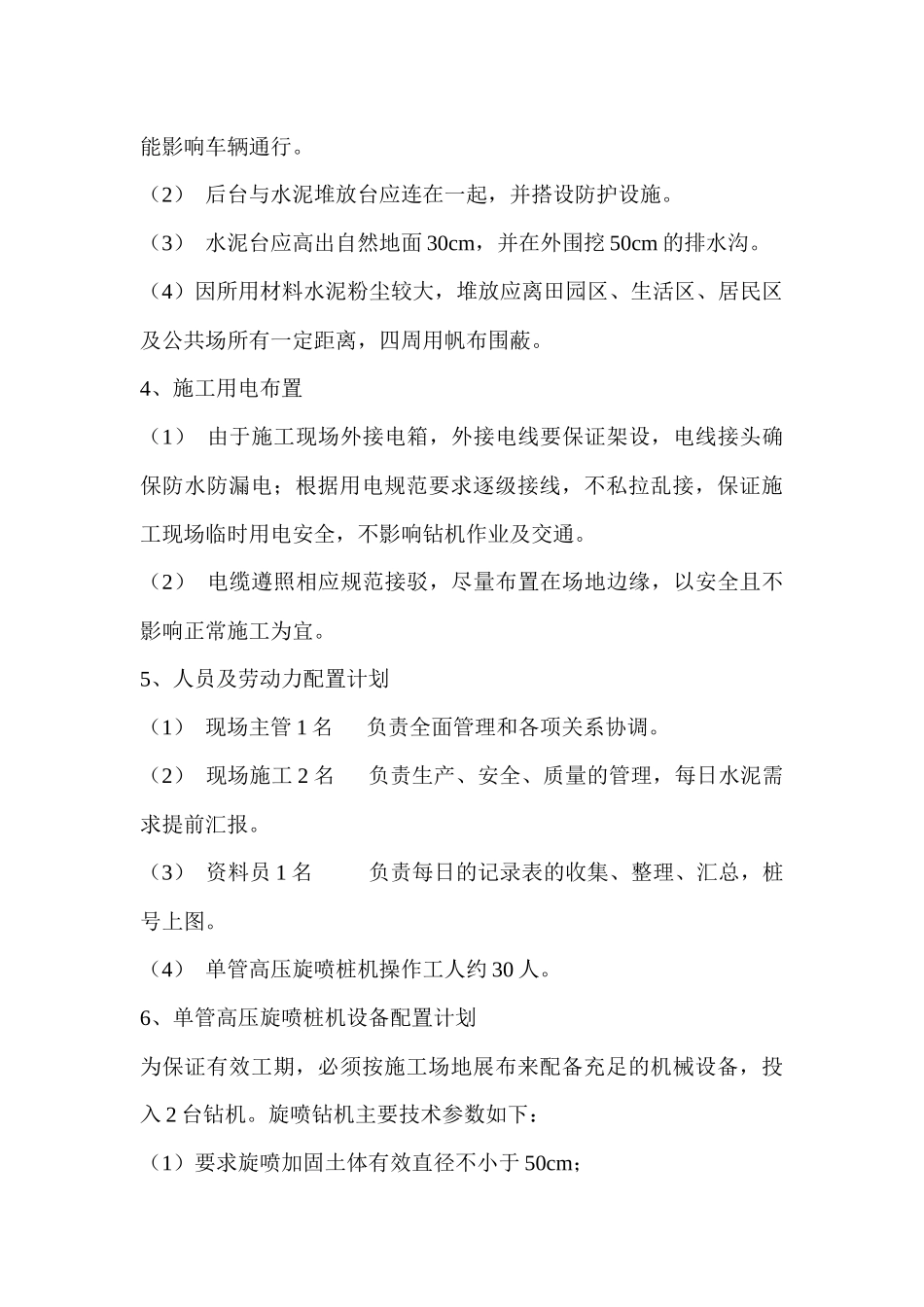

(2)合理使用场地,既保证旋喷桩施工能顺利进行,又不多占施工用地
(3)钻机行进线路最短,且施工方便
(4)考虑设备进、退场所需场地,以及材料运输时所需的回车场地
(5)最大限度减轻施工对环境造成的污染
(6)遵守劳动保护、技术安全以及消防法规等有关规
