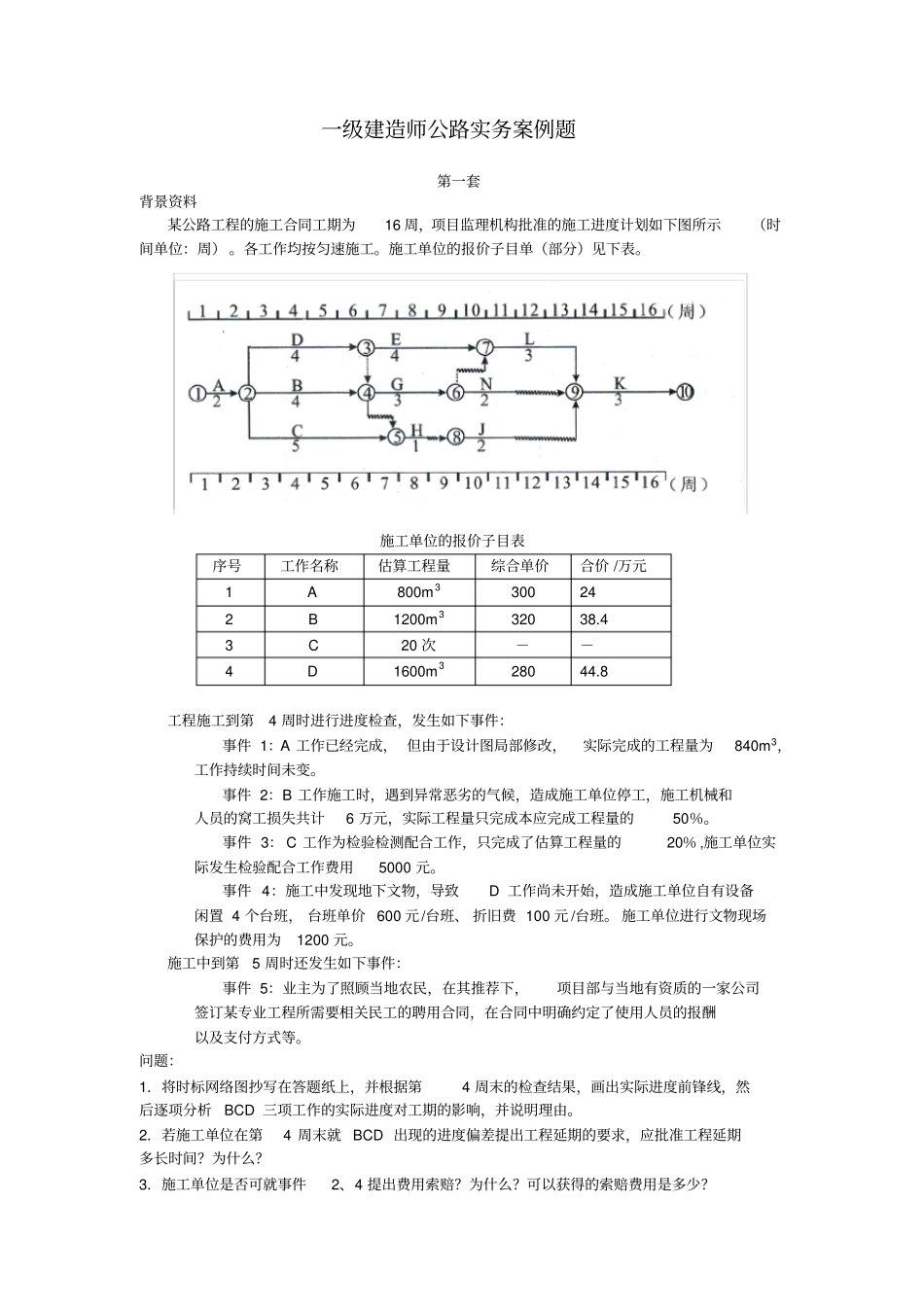

一级建造师公路实务案例题第一套背景资料某公路工程的施工合同工期为16周,项目监理机构批准的施工进度计划如下图所示(时间单位:周)
各工作均按匀速施工
施工单位的报价子目单(部分)见下表
施工单位的报价子目表序号工作名称估算工程量综合单价合价/万元1A800m3300242B1200m332038
43C20次--4D1600m328044
8工程施工到第4周时进行进度检查,发生如下事件:事件1:A工作已经完成,但由于设计图局部修改,实际完成的工程量为840m3,工作持续时间未变
事件2:B工作施工时,遇到异常恶劣的气候,造成施工单位停工,施工机械和人员的窝工损失共计6万元,实际工程量只完成本应完成工程量的50%
事件3:C工作为检验检测配合工作,只完成了估算工程量的20%,施工单位实际发生检验配合工作费用5000元
事件4:施工中发现地下文物,导致D工作尚未开始,造成施工单位自有设备闲置4个台班,台班单价600元/台班、折旧费100元/台班
施工单位进行文物现场保护的费用为1200元
施工中到第5周时还发生如下事件:事件5:业主为了照顾当地农民,在其推荐下,项目部与当地有资质的一家公司签订某专业工程所需要相关民工的聘用合同,在合同中明确约定了使用人员的报酬以及支付方式等

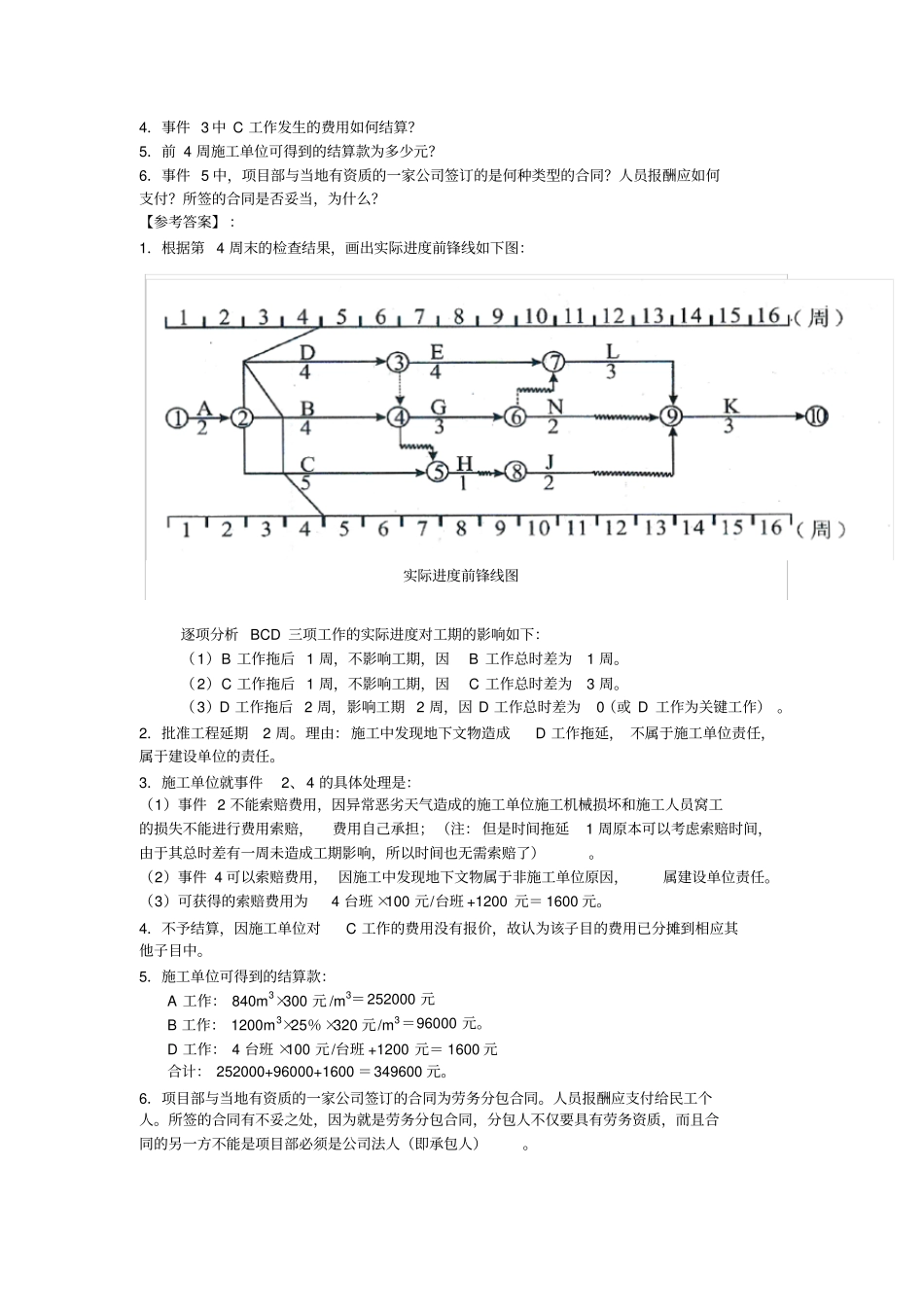

问题:1.将时标网络图抄写在答题纸上,并根据第4周末的检查结果,画出实际进度前锋线,然后逐项分析BCD三项工作的实际进度对工期的影响,并说明理由
2.若施工单位在第4周末就BCD出现的进度偏差提出工程延期的要求,应批准工程延期多长时间
3.施工单位是否可就事件2、4提出费用索赔
可以获得的索赔费用是多少
4.事件3中C工作发生的费用如何结算
5.前4周施工单位可得到的结算款为多少元
6.事件5中,项目部与当地有资质的一家公司签订的是何种类型的合同
人员报酬应如何支付
所签的合同是否妥当,为什
