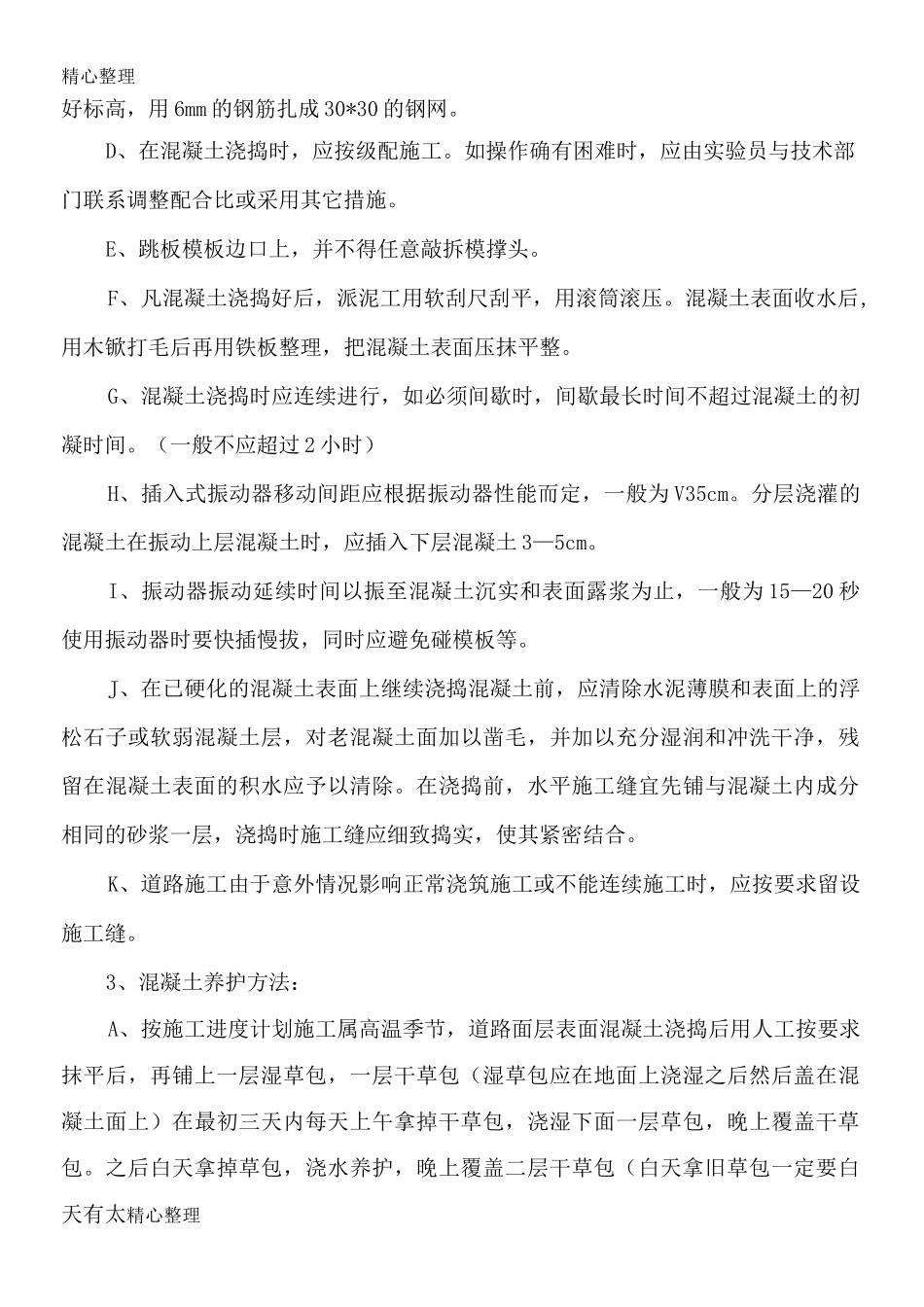

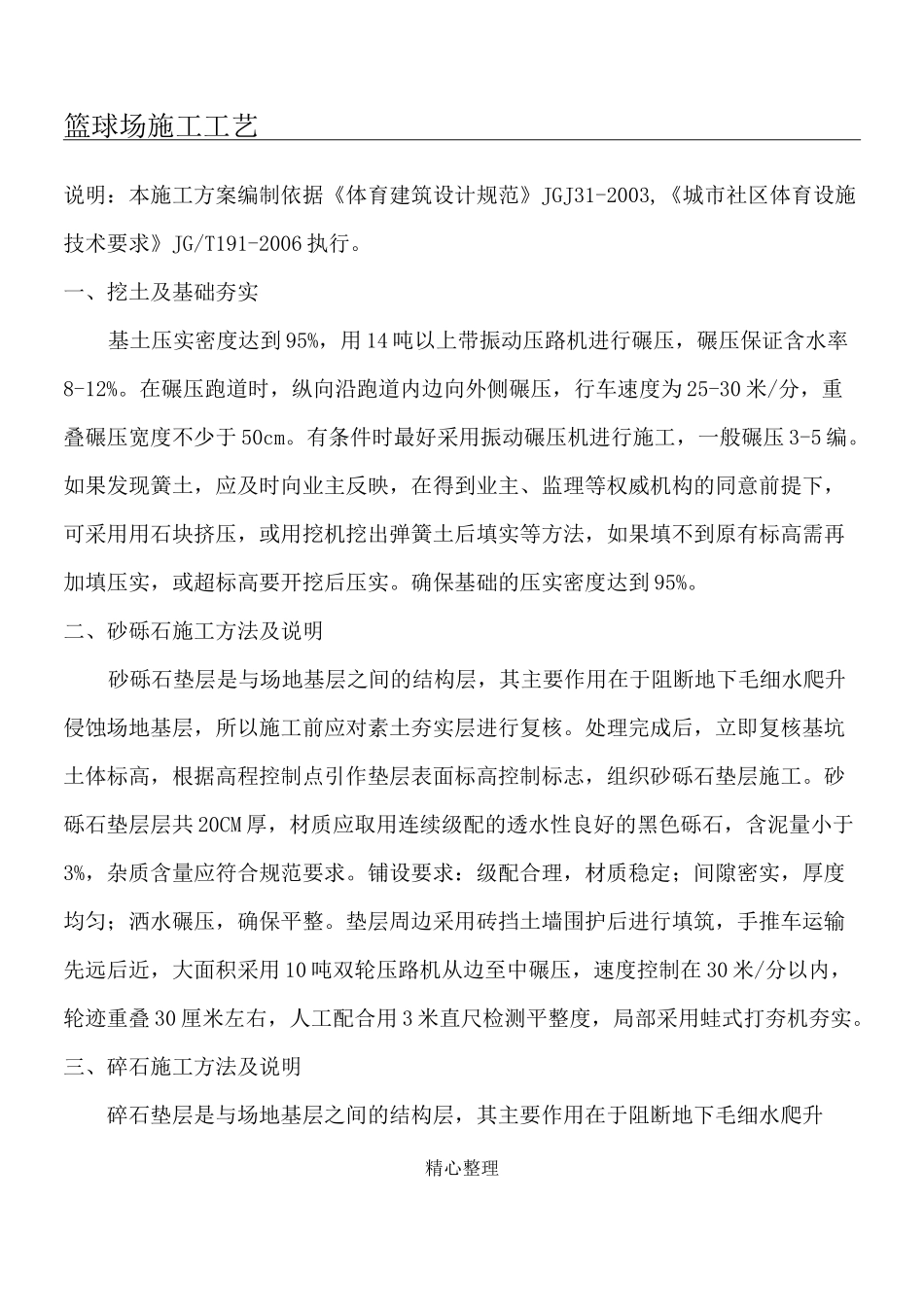

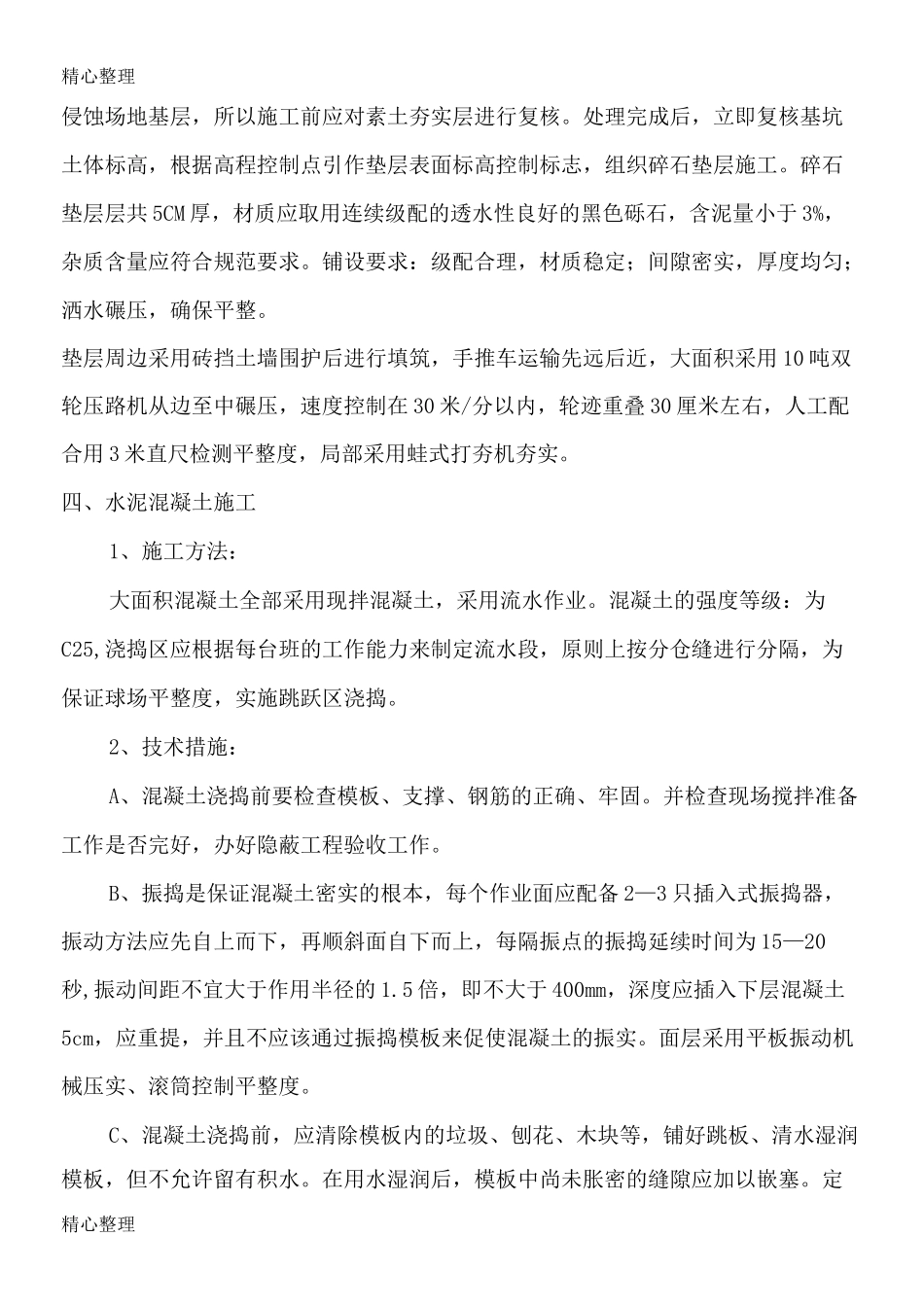

篮球场施工工艺说明:本施工方案编制依据《体育建筑设计规范》JGJ31-2003,《城市社区体育设施技术要求》JG/T191-2006执行
一、挖土及基础夯实基土压实密度达到95%,用14吨以上带振动压路机进行碾压,碾压保证含水率8-12%
在碾压跑道时,纵向沿跑道内边向外侧碾压,行车速度为25-30米/分,重叠碾压宽度不少于50cm
有条件时最好采用振动碾压机进行施工,一般碾压3-5编
如果发现簧土,应及时向业主反映,在得到业主、监理等权威机构的同意前提下,可采用用石块挤压,或用挖机挖出弹簧土后填实等方法,如果填不到原有标高需再加填压实,或超标高要开挖后压实
确保基础的压实密度达到95%
二、砂砾石施工方法及说明砂砾石垫层是与场地基层之间的结构层,其主要作用在于阻断地下毛细水爬升侵蚀场地基层,所以施工前应对素土夯实层进行复核
处理完成后,立即复核基坑土体标高,根据高程控制点引作垫层表面标高控制标志,组织砂砾石垫层施工
砂砾石垫层层共20CM厚,材质应取用连续级配的透水性良好的黑色砾石,含泥量小于3%,杂质含量应符合规范要求
铺设要求:级配合理,材质稳定;间隙密实,厚度均匀;洒水碾压,确保平整
垫层周边采用砖挡土墙围护后进行填筑,手推车运输先远后近,大面积采用10吨双轮压路机从边至中碾压,速度控制在30米/分以内,轮迹重叠30厘米左右,人工配合用3米直尺检测平整度,局部采用蛙式打夯机夯实
三、碎石施工方法及说明碎石垫层是与场地基层之间的结构层,其主要作用在于阻断地下毛细水爬升精心整理精心整理侵蚀场地基层,所以施工前应对素土夯实层进行复核
处理完成后,立即复核基坑土体标高,根据高程控制点引作垫层表面标高控制标志,组织碎石垫层施工
碎石垫层层共5CM厚,材质应取用连续级配的透水性良好的黑色砾石,含泥量小于3%,杂质含量应符合规范要求
铺设要求:级配合理,材质稳定;间隙密实,厚度均
