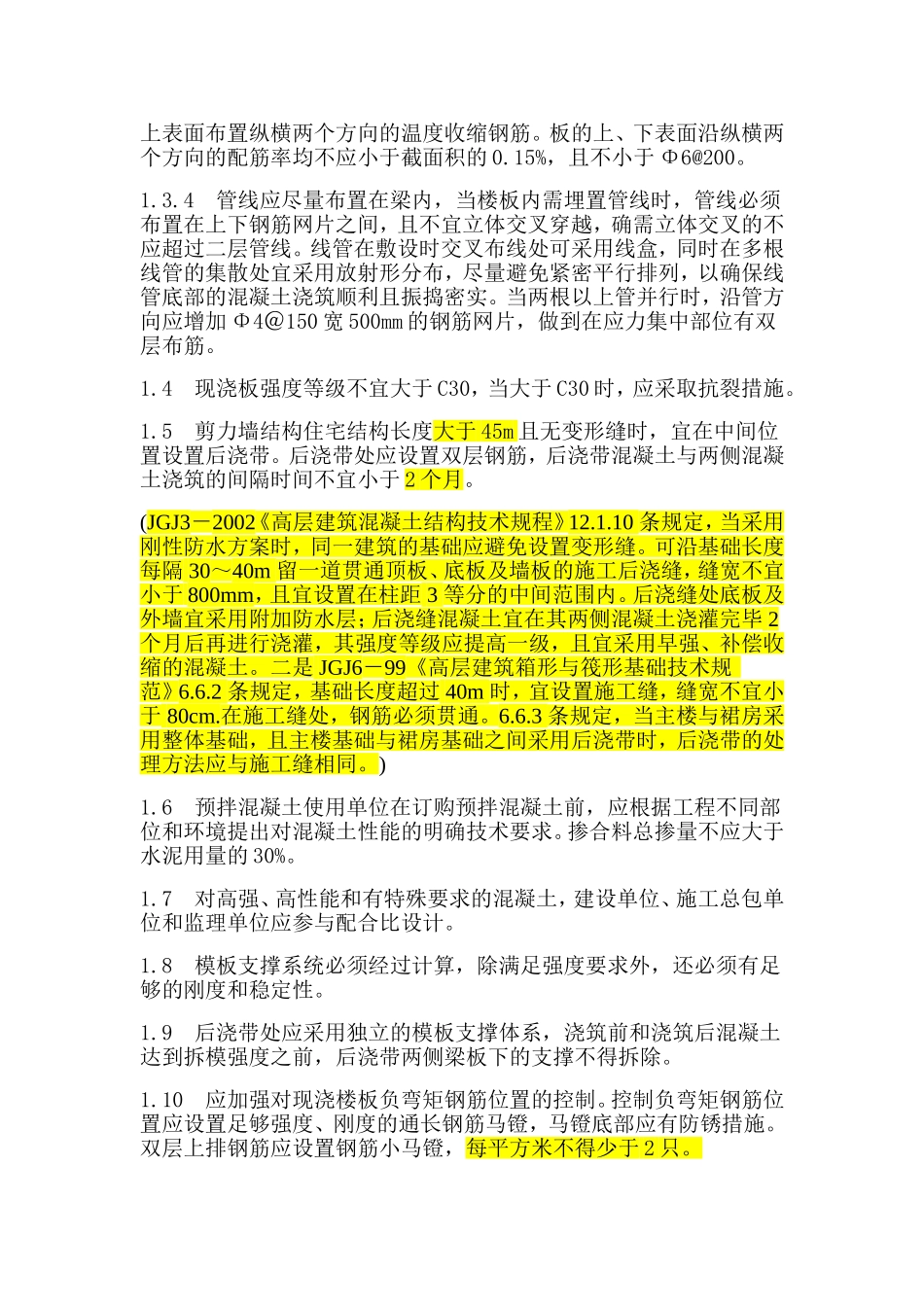

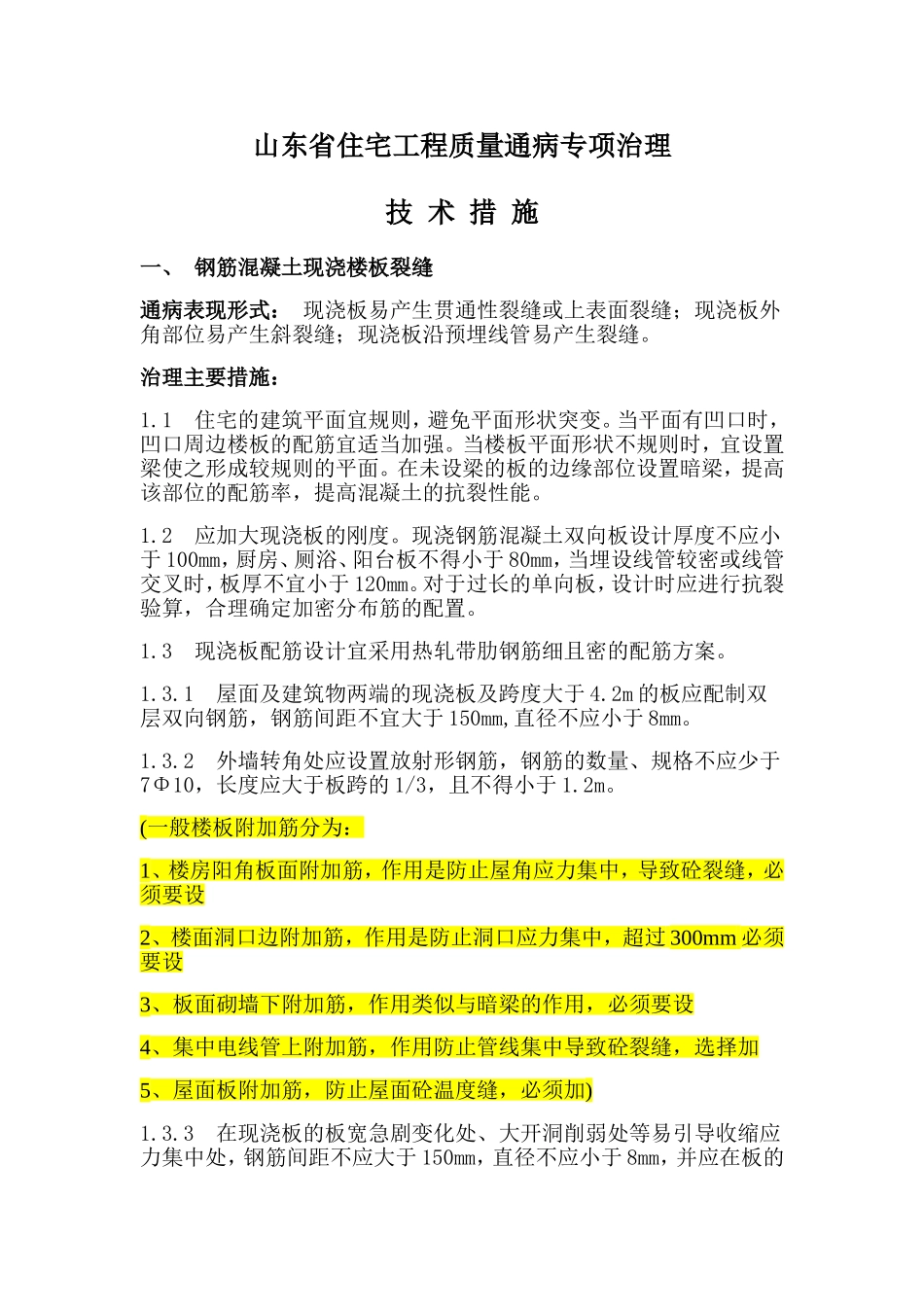

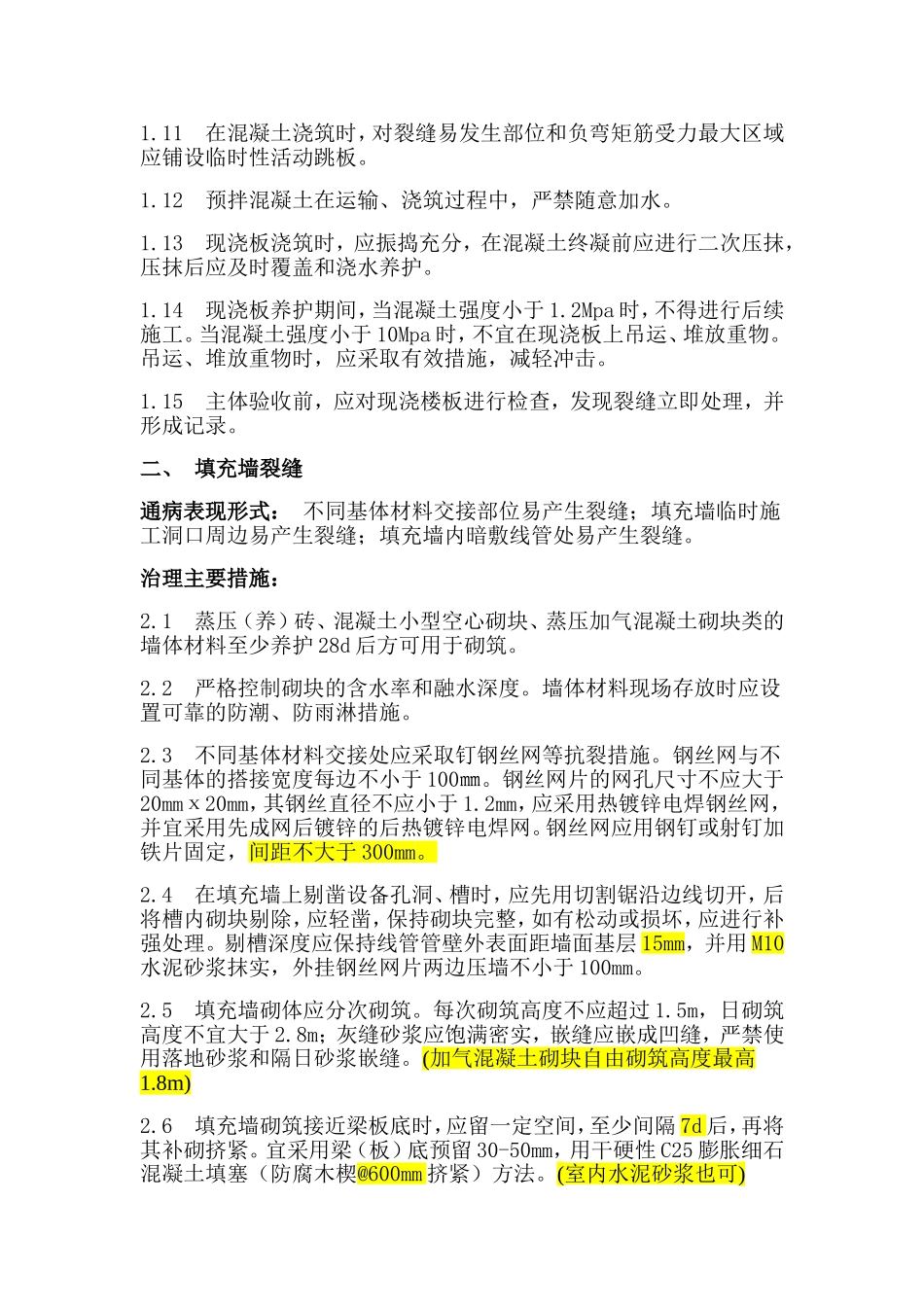

山东省住宅工程质量通病专项治理技术措施一、钢筋混凝土现浇楼板裂缝通病表现形式:现浇板易产生贯通性裂缝或上表面裂缝;现浇板外角部位易产生斜裂缝;现浇板沿预埋线管易产生裂缝。治理主要措施:1.1住宅的建筑平面宜规则,避免平面形状突变。当平面有凹口时,凹口周边楼板的配筋宜适当加强。当楼板平面形状不规则时,宜设置梁使之形成较规则的平面。在未设梁的板的边缘部位设置暗梁,提高该部位的配筋率,提高混凝土的抗裂性能。1.2应加大现浇板的刚度。现浇钢筋混凝土双向板设计厚度不应小于100mm,厨房、厕浴、阳台板不得小于80mm,当埋设线管较密或线管交叉时,板厚不宜小于120mm。对于过长的单向板,设计时应进行抗裂验算,合理确定加密分布筋的配置。1.3现浇板配筋设计宜采用热轧带肋钢筋细且密的配筋方案。1.3.1屋面及建筑物两端的现浇板及跨度大于4.2m的板应配制双层双向钢筋,钢筋间距不宜大于150mm,直径不应小于8mm。1.3.2外墙转角处应设置放射形钢筋,钢筋的数量、规格不应少于7Φ10,长度应大于板跨的1/3,且不得小于1.2m。(一般楼板附加筋分为:1、楼房阳角板面附加筋,作用是防止屋角应力集中,导致砼裂缝,必须要设2、楼面洞口边附加筋,作用是防止洞口应力集中,超过300mm必须要设3、板面砌墙下附加筋,作用类似与暗梁的作用,必须要设4、集中电线管上附加筋,作用防止管线集中导致砼裂缝,选择加5、屋面板附加筋,防止屋面砼温度缝,必须加)1.3.3在现浇板的板宽急剧变化处、大开洞削弱处等易引导收缩应力集中处,钢筋间距不应大于150mm,直径不应小于8mm,并应在板的上表面布置纵横两个方向的温度收缩钢筋。板的上、下表面沿纵横两个方向的配筋率均不应小于截面积的0.15%,且不小于Φ6@200。1.3.4管线应尽量布置在梁内,当楼板内需埋置管线时,管线必须布置在上下钢筋网片之间,且不宜立体交叉穿越,确需立体交叉的不应超过二层管线。线管在敷设时交叉布线处可采用线盒,同时在多根线管的集散处宜采用放射形分布,尽量避免紧密平行排列,以确保线管底部的混凝土浇筑顺利且振捣密实。当两根以上管并行时,沿管方向应增加Φ4@150宽500mm的钢筋网片,做到在应力集中部位有双层布筋。1.4现浇板强度等级不宜大于C30,当大于C30时,应采取抗裂措施。1.5剪力墙结构住宅结构长度大于45m且无变形缝时,宜在中间位置设置后浇带。后浇带处应设置双层钢筋,后浇带混凝土与两侧混凝土浇筑的间隔时间不宜小于2个月。(JGJ3-2002《高层建筑混凝土结构技术规程》12.1.10条规定,当采用刚性防水方案时,同一建筑的基础应避免设置变形缝。可沿基础长度每隔30~40m留一道贯通顶板、底板及墙板的施工后浇缝,缝宽不宜小于800mm,且宜设置在柱距3等分的中间范围内。后浇缝处底板及外墙宜采用附加防水层;后浇缝混凝土宜在其两侧混凝土浇灌完毕2个月后再进行浇灌,其强度等级应提高一级,且宜采用早强、补偿收缩的混凝土。二是JGJ6-99《高层建筑箱形与筏形基础技术规范》6.6.2条规定,基础长度超过40m时,宜设置施工缝,缝宽不宜小于80cm.在施工缝处,钢筋必须贯通。6.6.3条规定,当主楼与裙房采用整体基础,且主楼基础与裙房基础之间采用后浇带时,后浇带的处理方法应与施工缝相同。)1.6预拌混凝土使用单位在订购预拌混凝土前,应根据工程不同部位和环境提出对混凝土性能的明确技术要求。掺合料总掺量不应大于水泥用量的30%。1.7对高强、高性能和有特殊要求的混凝土,建设单位、施工总包单位和监理单位应参与配合比设计。1.8模板支撑系统必须经过计算,除满足强度要求外,还必须有足够的刚度和稳定性。1.9后浇带处应采用独立的模板支撑体系,浇筑前和浇筑后混凝土达到拆模强度之前,后浇带两侧梁板下的支撑不得拆除。1.10应加强对现浇楼板负弯矩钢筋位置的控制。控制负弯矩钢筋位置应设置足够强度、刚度的通长钢筋马镫,马镫底部应有防锈措施。双层上排钢筋应设置钢筋小马镫,每平方米不得少于2只。1.11在混凝土浇筑时,对裂缝易发生部位和负弯矩筋受力最大区域应铺设临时性活动跳板。1.12预拌混凝土在运输、浇筑过程中,严禁随意加水。1.13现浇板浇筑时,应振捣充分,在混凝土终凝...
