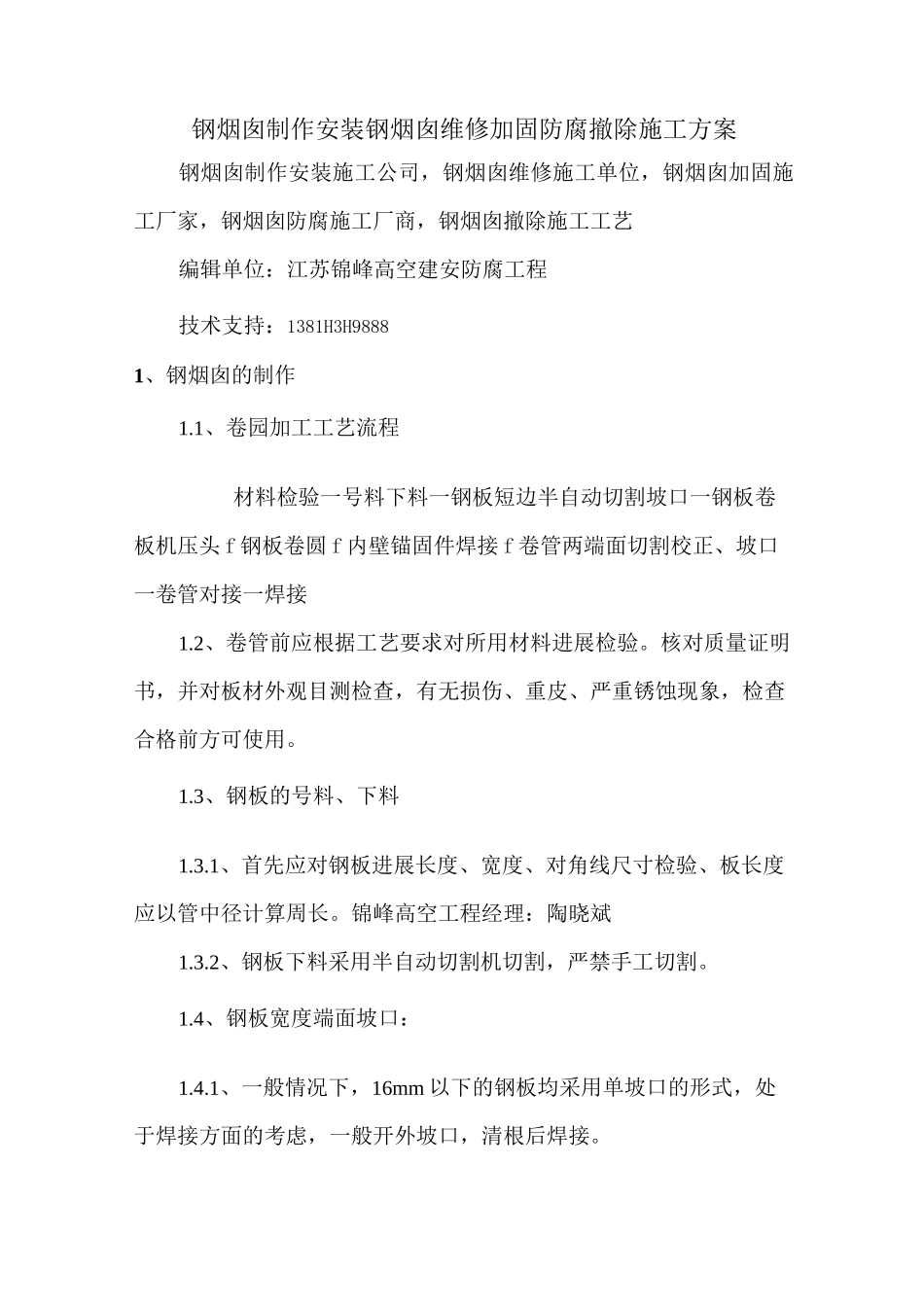

钢烟囱制作安装钢烟囱维修加固防腐撤除施工方案钢烟囱制作安装施工公司,钢烟囱维修施工单位,钢烟囱加固施工厂家,钢烟囱防腐施工厂商,钢烟囱撤除施工工艺编辑单位:江苏锦峰高空建安防腐工程技术支持:1381H3H98881、钢烟囱的制作1
1、卷园加工工艺流程材料检验一号料下料一钢板短边半自动切割坡口一钢板卷板机压头f钢板卷圆f内壁锚固件焊接f卷管两端面切割校正、坡口一卷管对接一焊接1
2、卷管前应根据工艺要求对所用材料进展检验
核对质量证明书,并对板材外观目测检查,有无损伤、重皮、严重锈蚀现象,检查合格前方可使用
3、钢板的号料、下料1
1、首先应对钢板进展长度、宽度、对角线尺寸检验、板长度应以管中径计算周长
锦峰高空工程经理:陶晓斌1
2、钢板下料采用半自动切割机切割,严禁手工切割
4、钢板宽度端面坡口:1

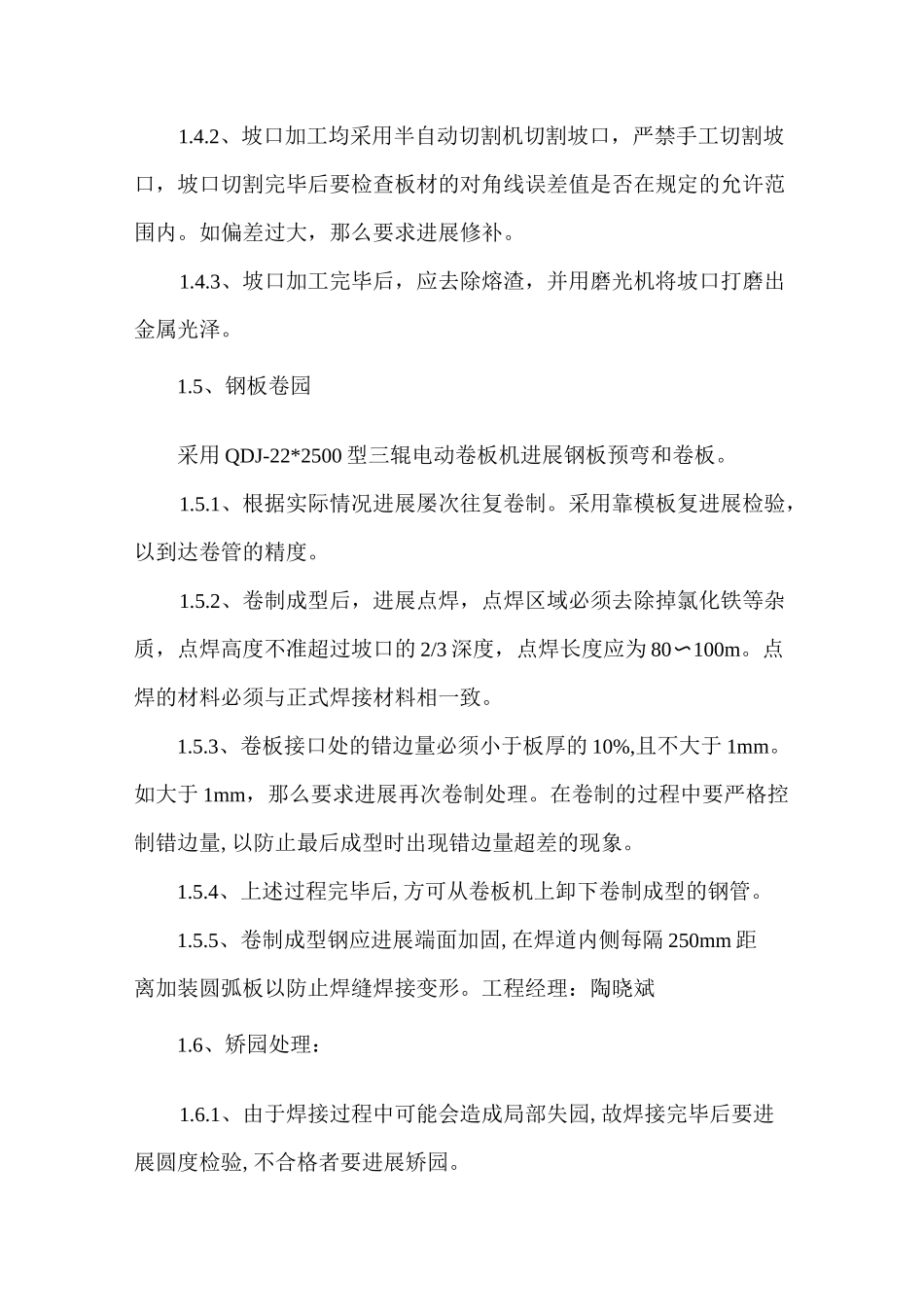

1、一般情况下,16mm以下的钢板均采用单坡口的形式,处于焊接方面的考虑,一般开外坡口,清根后焊接
2、坡口加工均采用半自动切割机切割坡口,严禁手工切割坡口,坡口切割完毕后要检查板材的对角线误差值是否在规定的允许范围内
如偏差过大,那么要求进展修补
3、坡口加工完毕后,应去除熔渣,并用磨光机将坡口打磨出金属光泽
5、钢板卷园采用QDJ-22*2500型三辊电动卷板机进展钢板预弯和卷板
1、根据实际情况进展屡次往复卷制
采用靠模板复进展检验,以到达卷管的精度
2、卷制成型后,进展点焊,点焊区域必须去除掉氯化铁等杂质,点焊高度不准超过坡口的2/3深度,点焊长度应为80〜100m
点焊的材料必须与正式焊接材料相一致
3、卷板接口处的错边量必须小于板厚的10%,且不大于1mm
如大于1mm,那么要求进展再次卷制处理
在卷制的过程中要严格控制错边量,以防止最后成型时出现错边量超差的现象

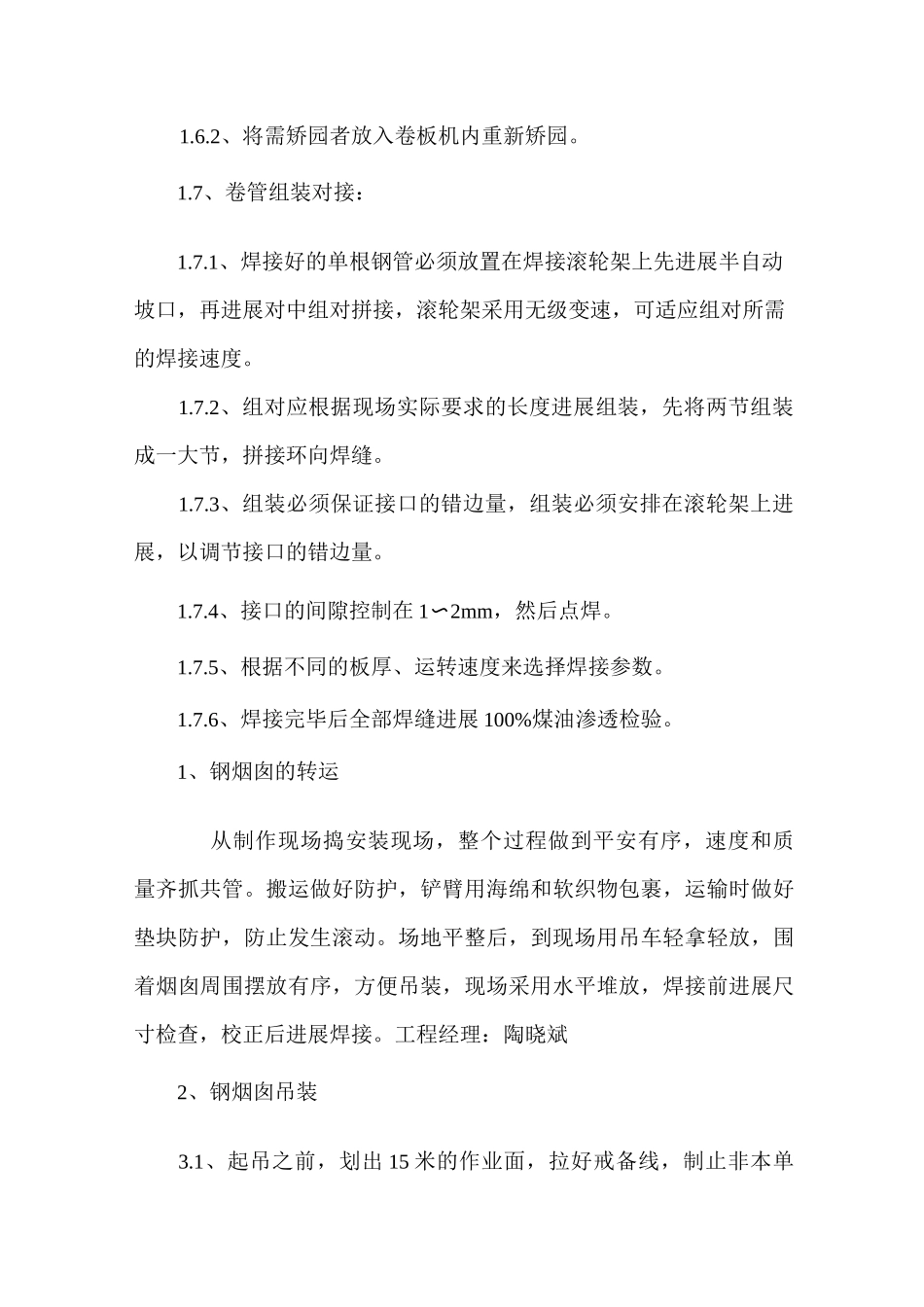

4、上述过程完毕后,方可从
