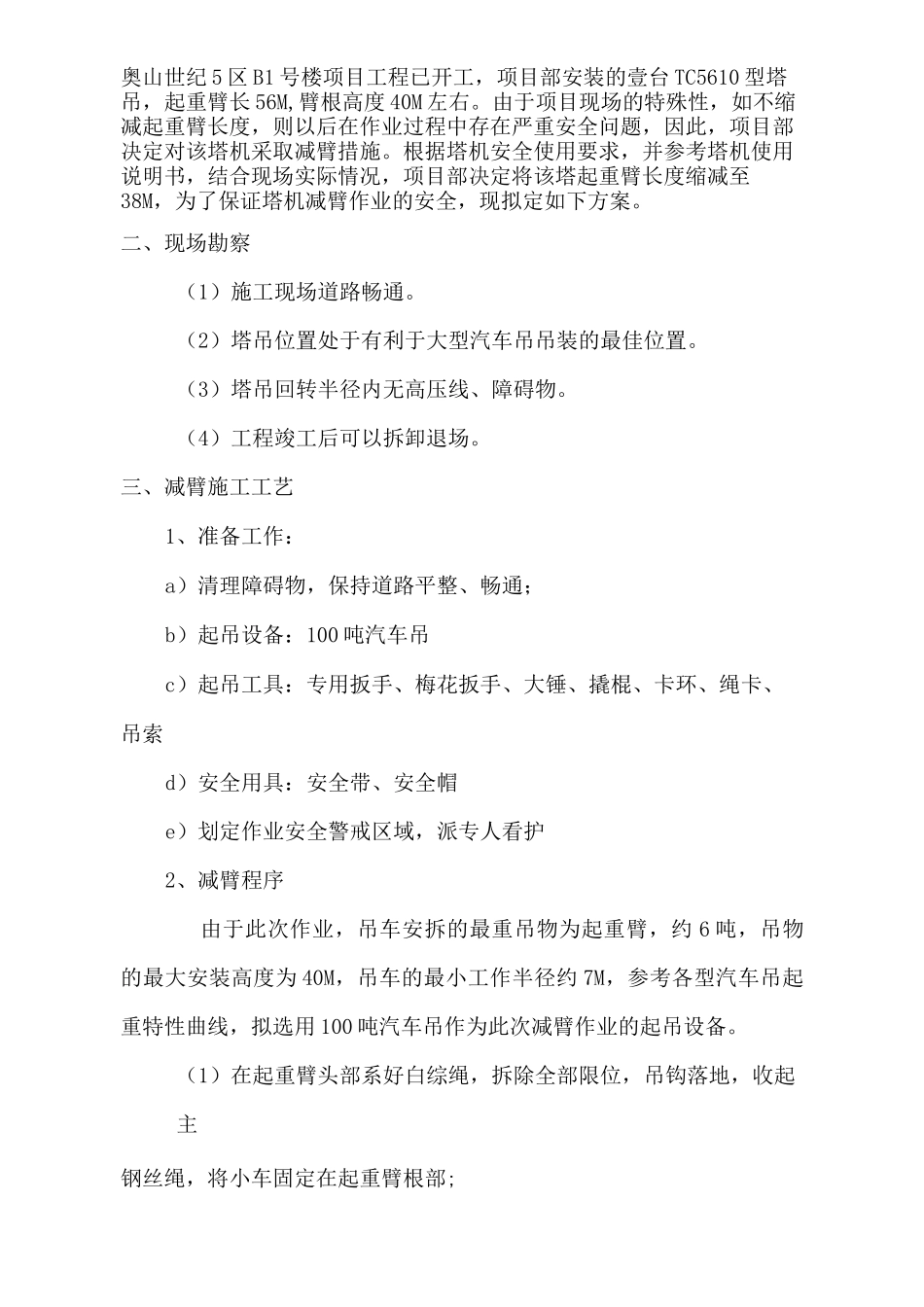

奥山世纪5区B1号楼塔式起重机减臂施长青建设集团有限公司二O一一年四月十五日编制单位:长青建设集团有限公司编制:审核:批准:编制日期:二O—一年四月十五日一、工程概况奥山世纪5区B1号楼项目工程已开工,项目部安装的壹台TC5610型塔吊,起重臂长56M,臂根高度40M左右
由于项目现场的特殊性,如不缩减起重臂长度,则以后在作业过程中存在严重安全问题,因此,项目部决定对该塔机采取减臂措施
根据塔机安全使用要求,并参考塔机使用说明书,结合现场实际情况,项目部决定将该塔起重臂长度缩减至38M,为了保证塔机减臂作业的安全,现拟定如下方案
二、现场勘察(1)施工现场道路畅通
(2)塔吊位置处于有利于大型汽车吊吊装的最佳位置
(3)塔吊回转半径内无高压线、障碍物
(4)工程竣工后可以拆卸退场
三、减臂施工工艺1、准备工作:a)清理障碍物,保持道路平整、畅通;b)起吊设备:100吨汽车吊c)起吊工具:专用扳手、梅花扳手、大锤、撬棍、卡环、绳卡、吊索d)安全用具:安全带、安全帽e)划定作业安全警戒区域,派专人看护2、减臂程序由于此次作业,吊车安拆的最重吊物为起重臂,约6吨,吊物的最大安装高度为40M,吊车的最小工作半径约7M,参考各型汽车吊起重特性曲线,拟选用100吨汽车吊作为此次减臂作业的起吊设备

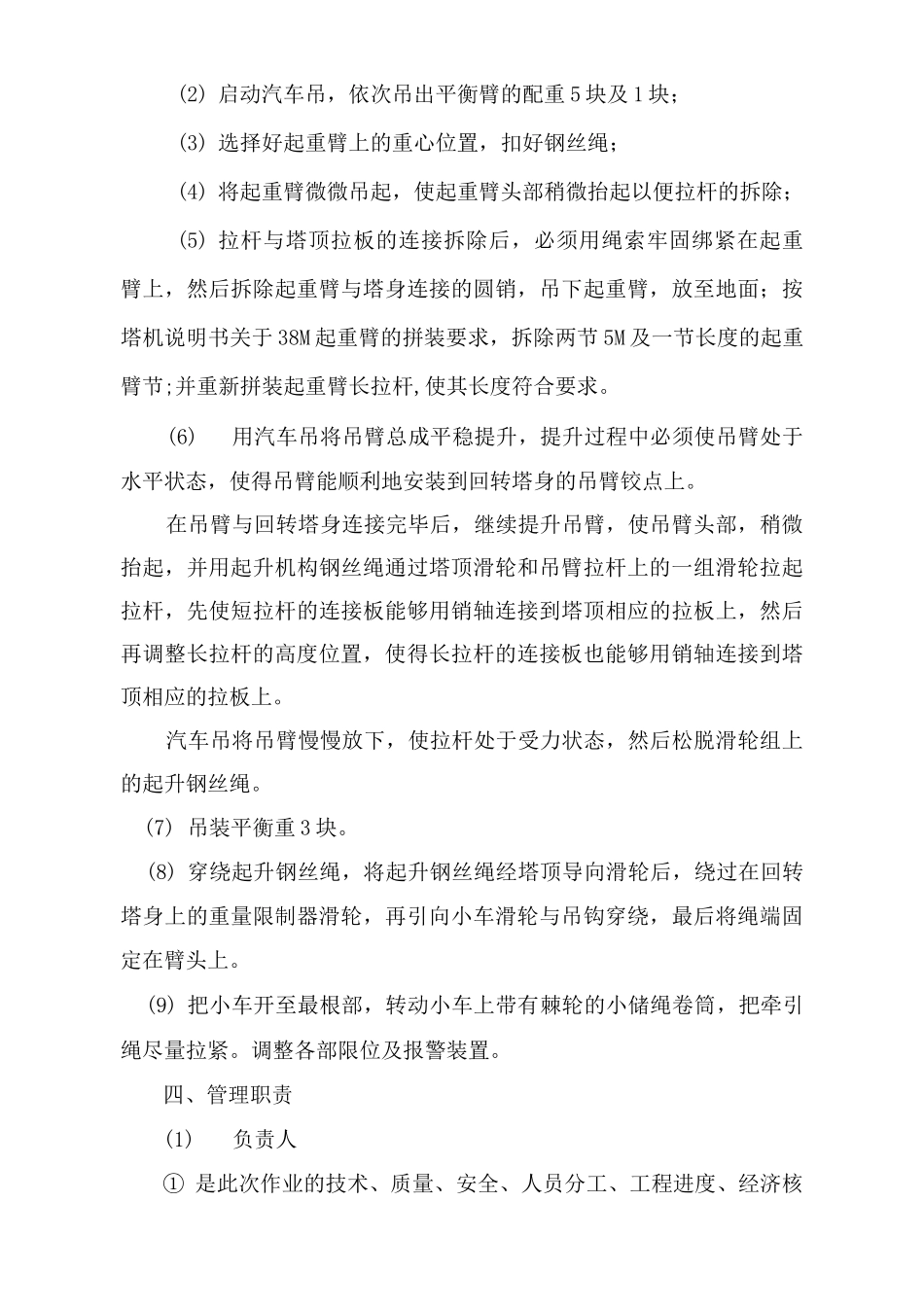

(1)在起重臂头部系好白综绳,拆除全部限位,吊钩落地,收起主钢丝绳,将小车固定在起重臂根部;(2)启动汽车吊,依次吊出平衡臂的配重5块及1块;(3)选择好起重臂上的重心位置,扣好钢丝绳;(4)将起重臂微微吊起,使起重臂头部稍微抬起以便拉杆的拆除;(5)拉杆与塔顶拉板的连接拆除后,必须用绳索牢固绑紧在起重臂上,然后拆除起重臂与塔身连接的圆销,吊下起重臂,放至地面;按塔机说明书关于38M起重臂的拼装要求,拆除两节5M及一节长度的起重臂节;并重新拼装起重臂长拉杆,使其长度符合要求
(6)用汽车吊将吊
