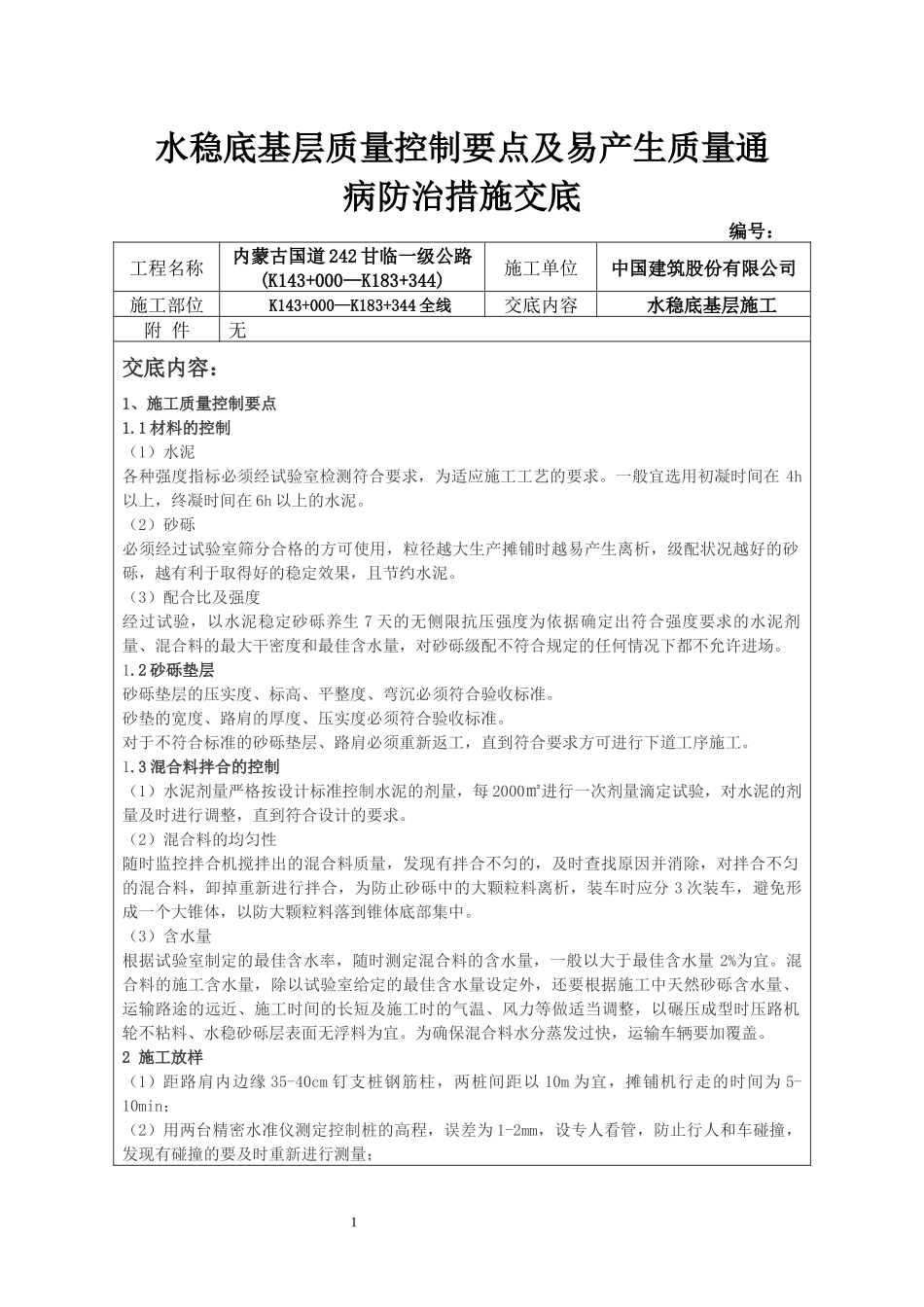

1水稳底基层质量控制要点及易产生质量通病防治措施交底编号:工程名称内蒙古国道242甘临一级公路(K143+000—K183+344)施工单位中国建筑股份有限公司施工部位K143+000—K183+344全线交底内容水稳底基层施工附件无交底内容:1、施工质量控制要点1

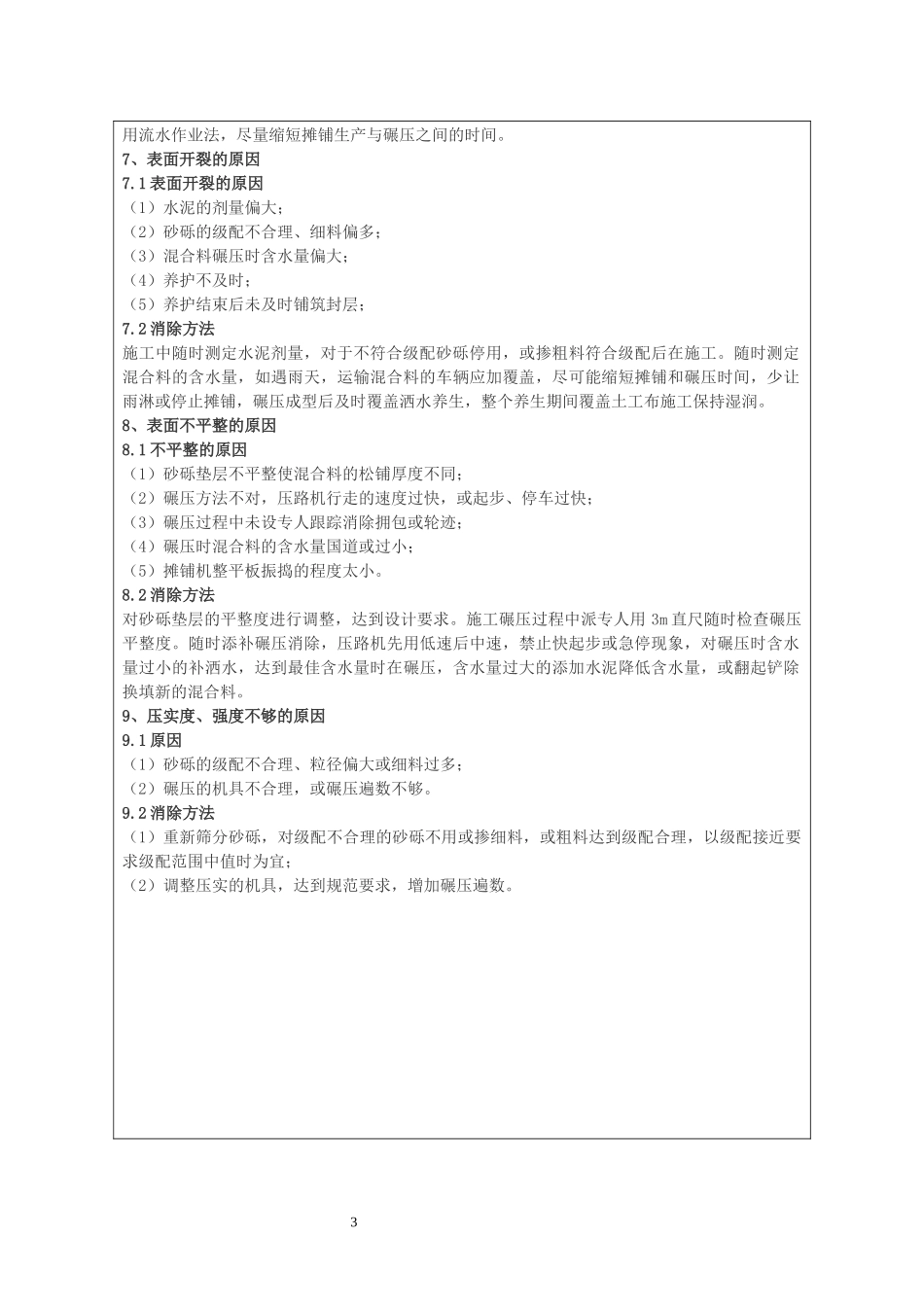

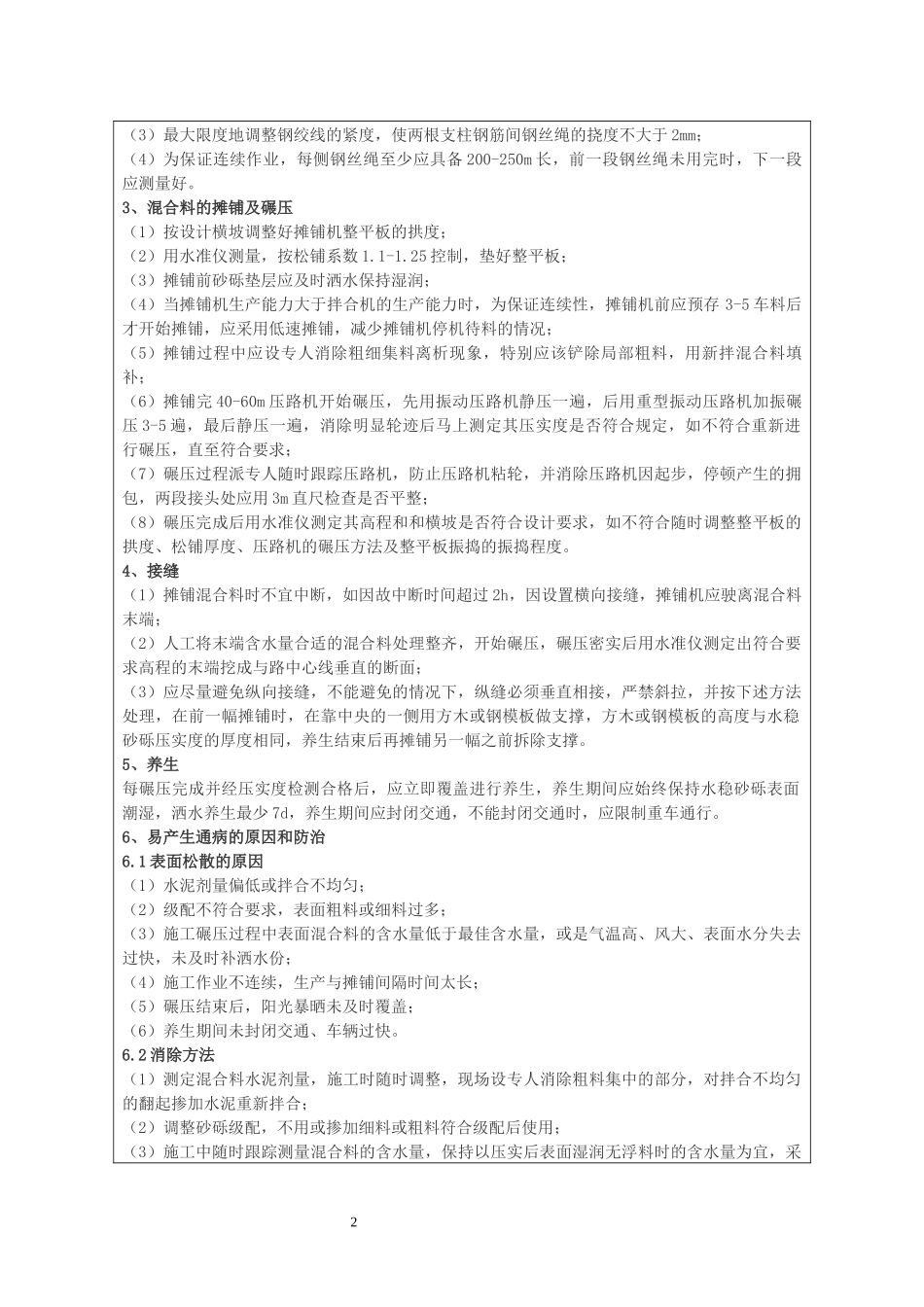

1材料的控制(1)水泥各种强度指标必须经试验室检测符合要求,为适应施工工艺的要求
一般宜选用初凝时间在4h以上,终凝时间在6h以上的水泥
(2)砂砾必须经过试验室筛分合格的方可使用,粒径越大生产摊铺时越易产生离析,级配状况越好的砂砾,越有利于取得好的稳定效果,且节约水泥
(3)配合比及强度经过试验,以水泥稳定砂砾养生7天的无侧限抗压强度为依据确定出符合强度要求的水泥剂量、混合料的最大干密度和最佳含水量,对砂砾级配不符合规定的任何情况下都不允许进场
2砂砾垫层砂砾垫层的压实度、标高、平整度、弯沉必须符合验收标准
砂垫的宽度、路肩的厚度、压实度必须符合验收标准
对于不符合标准的砂砾垫层、路肩必须重新返工,直到符合要求方可进行下道工序施工
3混合料拌合的控制(1)水泥剂量严格按设计标准控制水泥的剂量,每2000㎡进行一次剂量滴定试验,对水泥的剂量及时进行调整,直到符合设计的要求
(2)混合料的均匀性随时监控拌合机搅拌出的混合料质量,发现有拌合不匀的,及时查找原因并消除,对拌合不匀的混合料,卸掉重新进行拌合,为防止砂砾中的大颗粒料离析,装车时应分3次装车,避免形成一个大锥体,以防大颗粒料落到锥体底部集中
(3)含水量根据试验室制定的最佳含水率,随时测定混合料的含水量,一般以大于最佳含水量2%为宜
混合料的施工含水量,除以试验室给定的最佳含水量设定外,还要根据施工中天然砂砾含水量、运输路途的远近、施工时间的长短及施工时的气温、风力等做适当调整,以碾压成型时压路机轮不粘料、水稳砂砾层表面无浮料为宜
为确保混合料水分
