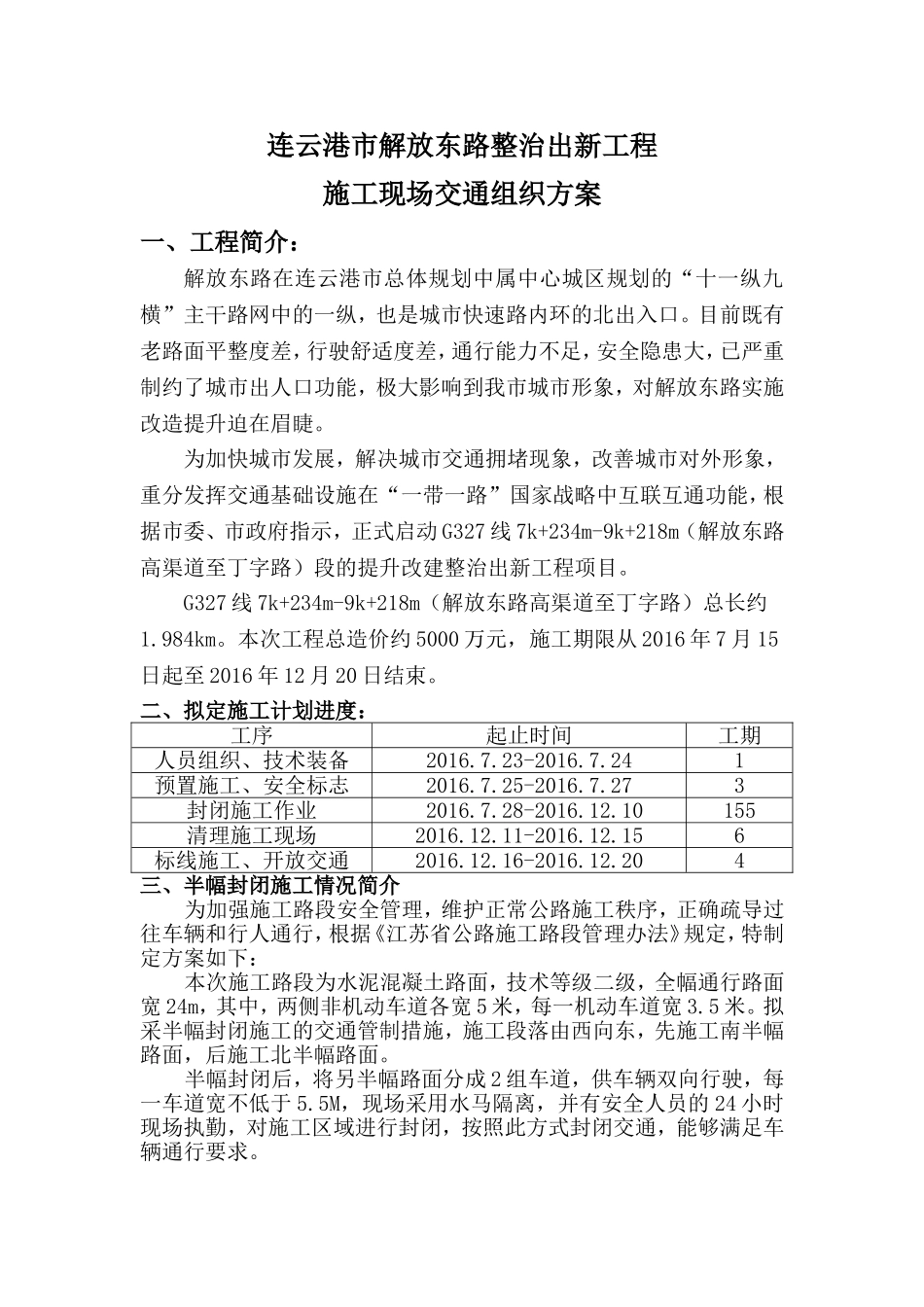

连云港市解放东路整治出新工程施工现场交通组织方案一、工程简介:解放东路在连云港市总体规划中属中心城区规划的“十一纵九横”主干路网中的一纵,也是城市快速路内环的北出入口
目前既有老路面平整度差,行驶舒适度差,通行能力不足,安全隐患大,已严重制约了城市出人口功能,极大影响到我市城市形象,对解放东路实施改造提升迫在眉睫
为加快城市发展,解决城市交通拥堵现象,改善城市对外形象,重分发挥交通基础设施在“一带一路”国家战略中互联互通功能,根据市委、市政府指示,正式启动G327线7k+234m-9k+218m(解放东路高渠道至丁字路)段的提升改建整治出新工程项目
G327线7k+234m-9k+218m(解放东路高渠道至丁字路)总长约1
本次工程总造价约5000万元,施工期限从2016年7月15日起至2016年12月20日结束
二、拟定施工计划进度:工序起止时间工期人员组织、技术装备2016
23-2016
241预置施工、安全标志2016
25-2016
273封闭施工作业2016
28-2016
10155清理施工现场2016
11-2016
156标线施工、开放交通2016
16-2016
204三、半幅封闭施工情况简介为加强施工路段安全管理,维护正常公路施工秩序,正确疏导过往车辆和行人通行,根据《江苏省公路施工路段管理办法》规定,特制定方案如下:本次施工路段为水泥混凝土路面,技术等级二级,全幅通行路面宽24m,其中,两侧非机动车道各宽5米,每一机动车道宽3
拟采半幅封闭施工的交通管制措施,施工段落由西向东,先施工南半幅路面,后施工北半幅路面
半幅封闭后,将另半幅路面分成2组车道,供车辆双向行驶,每一车道宽不低于5
5M,现场采用水马隔离,并有安全人员的24小时现场执勤,对施工区域进行封闭,按照此方式封闭交通,能够
