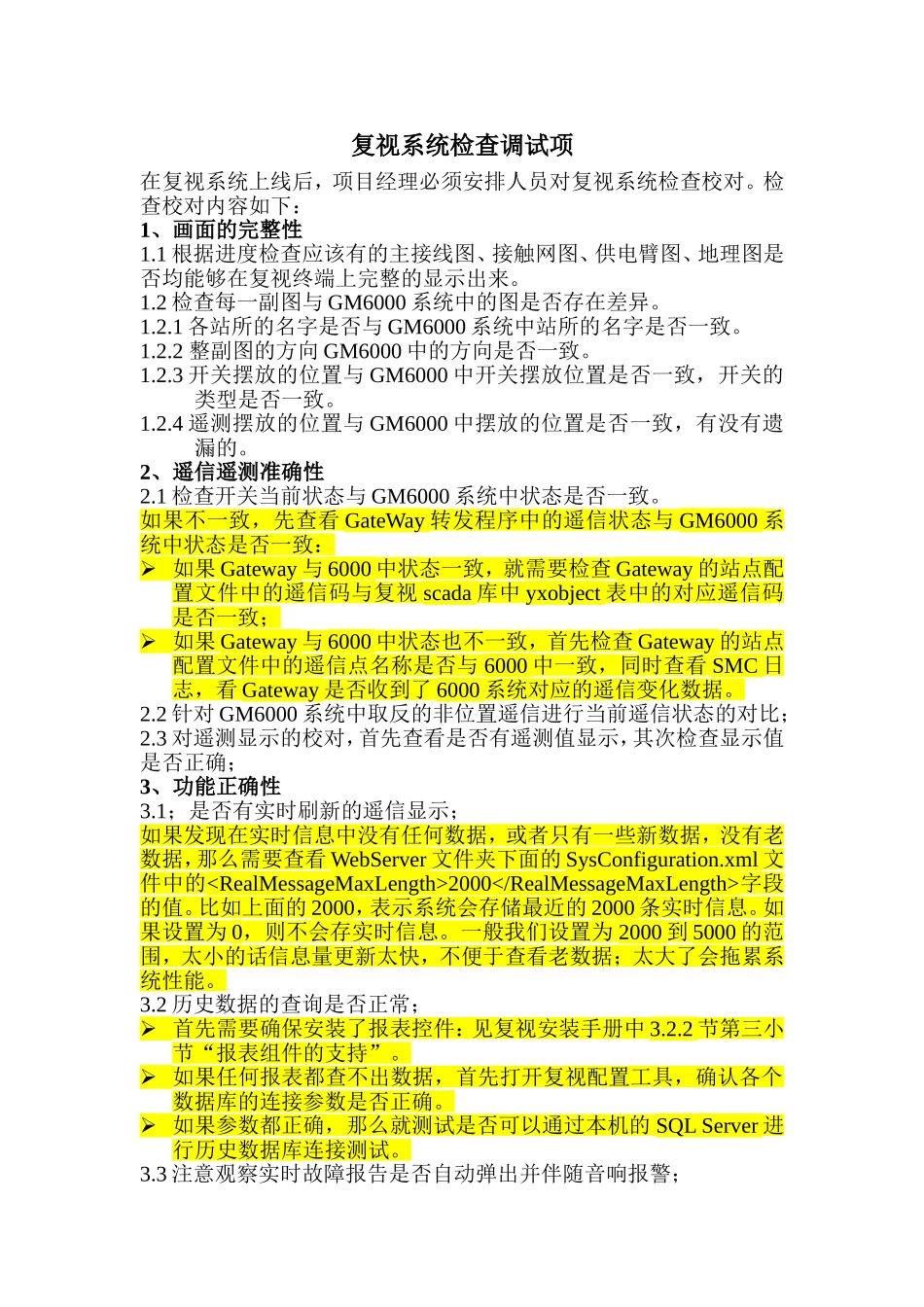

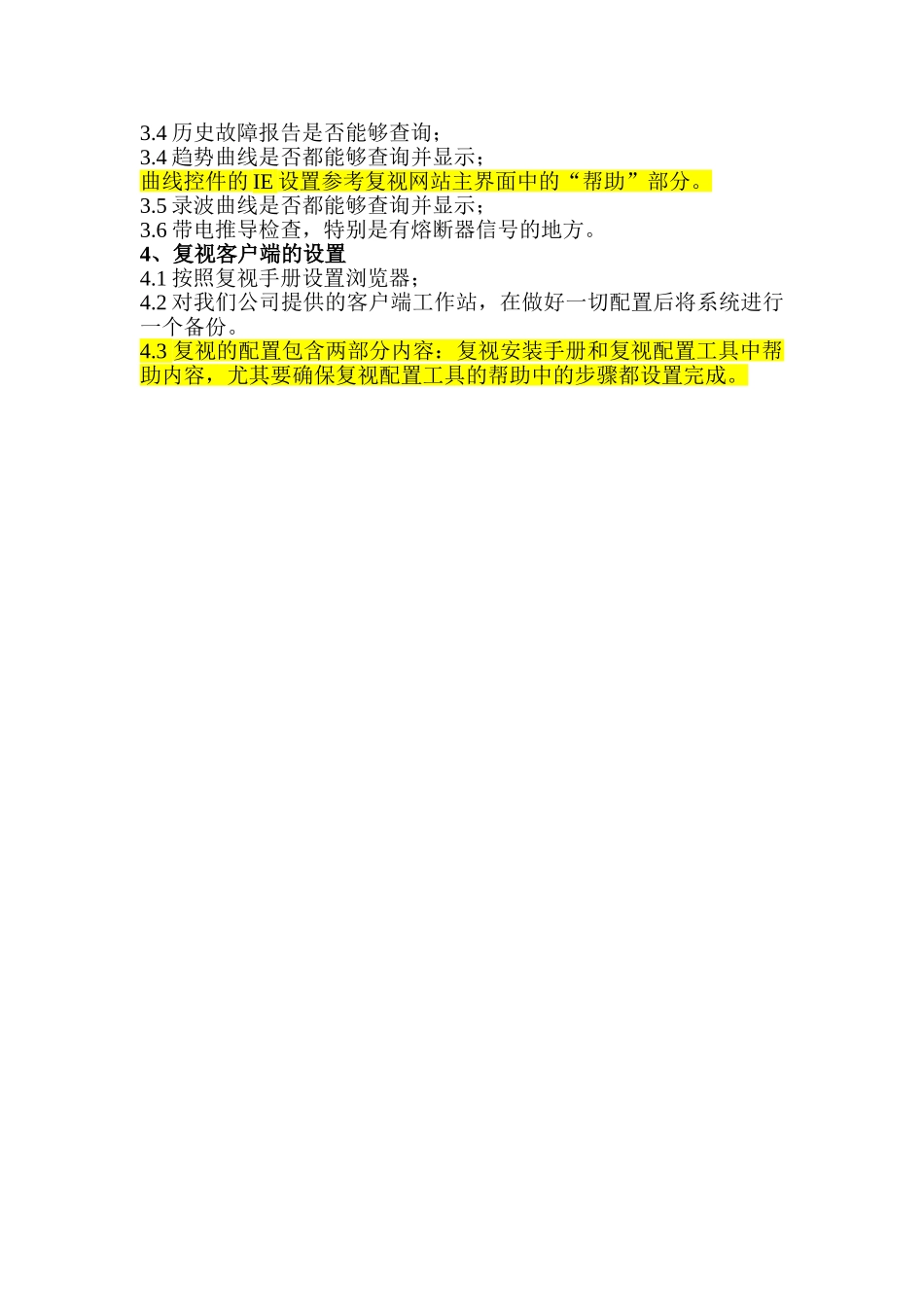

复视系统检查调试项在复视系统上线后,项目经理必须安排人员对复视系统检查校对
检查校对内容如下:1、画面的完整性1
1根据进度检查应该有的主接线图、接触网图、供电臂图、地理图是否均能够在复视终端上完整的显示出来
2检查每一副图与GM6000系统中的图是否存在差异
1各站所的名字是否与GM6000系统中站所的名字是否一致
2整副图的方向GM6000中的方向是否一致
3开关摆放的位置与GM6000中开关摆放位置是否一致,开关的类型是否一致
4遥测摆放的位置与GM6000中摆放的位置是否一致,有没有遗漏的
2、遥信遥测准确性2
1检查开关当前状态与GM6000系统中状态是否一致
如果不一致,先查看GateWay转发程序中的遥信状态与GM6000系统中状态是否一致:如果Gateway与6000中状态一致,就需要检查Gateway的站点配置文件中的遥信码与复视scada库中yxobject表中的对应遥信码是否一致;如果Gateway与6000中状态也不一致,首先检查Gateway的站点配置文件中的遥信点名称是否与6000中一致,同时查看SMC日志,看Gateway是否收到了6000系统对应的遥信变化数据
2针对GM6000系统中取反的非位置遥信进行当前遥信状态的对比;2
3对遥测显示的校对,首先查看是否有遥测值显示,其次检查显示值是否正确;3、功能正确性3
1;是否有实时刷新的遥信显示;如果发现在实时信息中没有任何数据,或者只有一些新数据,没有老数据,那么需要查看WebServer文件夹下面的SysConfiguration
xml文件中的2000字段的值
比如上面的2000,表示系统会存储最近的2000条实时信息
如果设置为0,则不会存实时信息
一般我们设置为2000到5000的范围,太小的话信息量更新太快,不便于查看老数据;太大了会拖累系
