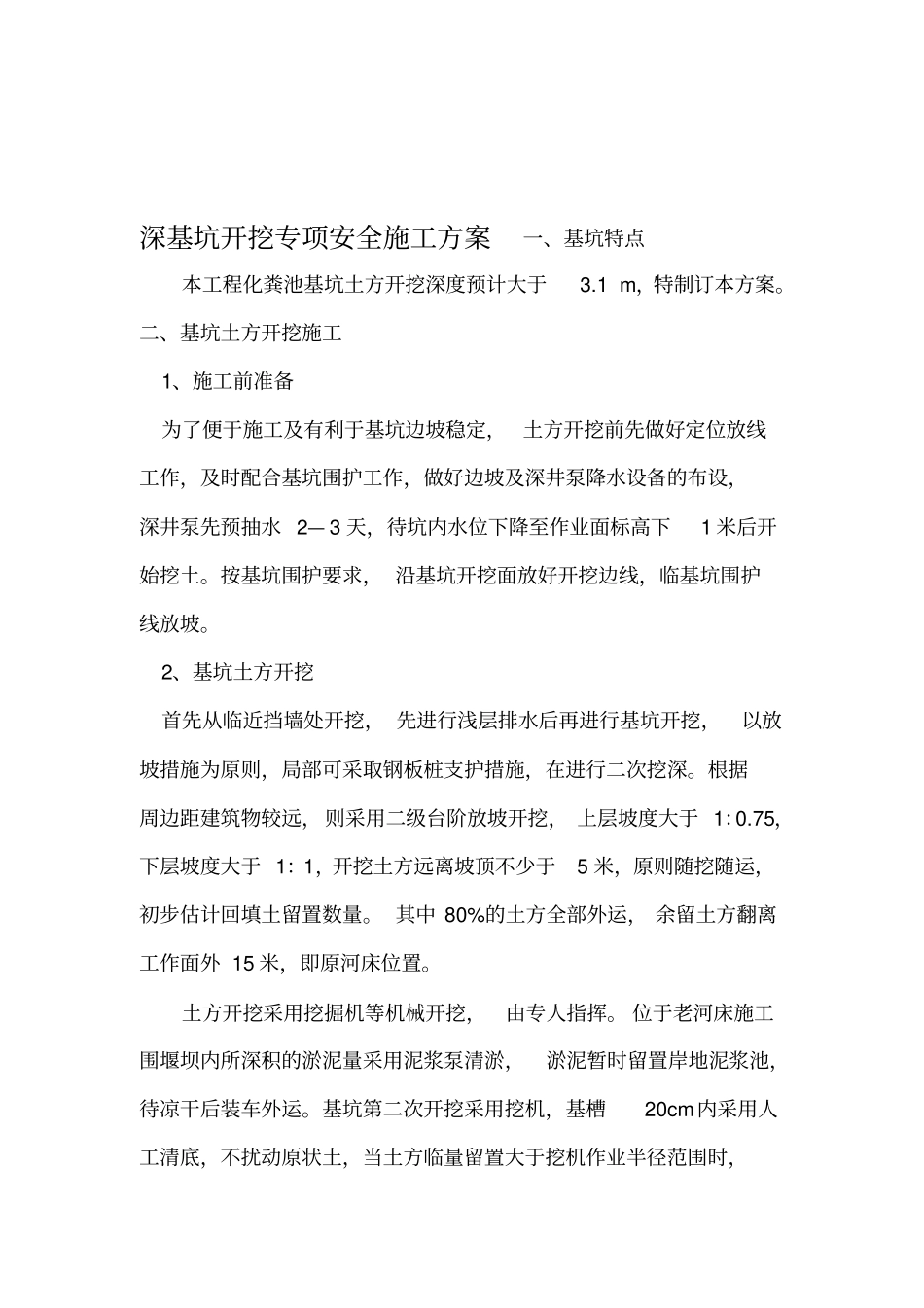

深基坑开挖专项安全施工方案一、基坑特点本工程化粪池基坑土方开挖深度预计大于3
1m,特制订本方案
二、基坑土方开挖施工1、施工前准备为了便于施工及有利于基坑边坡稳定,土方开挖前先做好定位放线工作,及时配合基坑围护工作,做好边坡及深井泵降水设备的布设,深井泵先预抽水2—3天,待坑内水位下降至作业面标高下1米后开始挖土
按基坑围护要求,沿基坑开挖面放好开挖边线,临基坑围护线放坡
2、基坑土方开挖首先从临近挡墙处开挖,先进行浅层排水后再进行基坑开挖,以放坡措施为原则,局部可采取钢板桩支护措施,在进行二次挖深
根据周边距建筑物较远,则采用二级台阶放坡开挖,上层坡度大于1:0
75,下层坡度大于1:1,开挖土方远离坡顶不少于5米,原则随挖随运,初步估计回填土留置数量
其中80%的土方全部外运,余留土方翻离工作面外15米,即原河床位置
土方开挖采用挖掘机等机械开挖,由专人指挥
位于老河床施工围堰坝内所深积的淤泥量采用泥浆泵清淤,淤泥暂时留置岸地泥浆池,待凉干后装车外运
基坑第二次开挖采用挖机,基槽20cm内采用人工清底,不扰动原状土,当土方临量留置大于挖机作业半径范围时,采用多台挖机配合作业

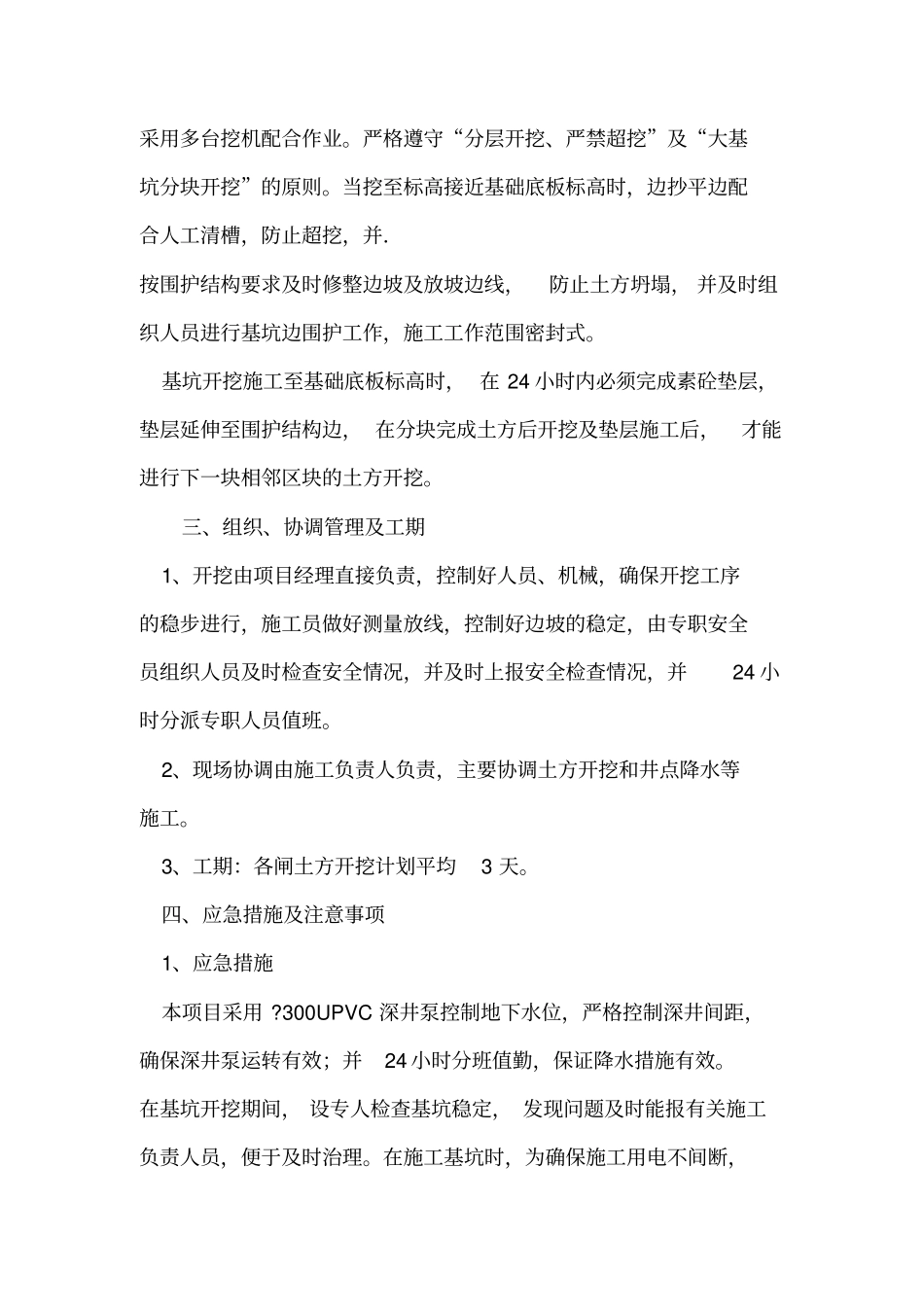

严格遵守“分层开挖、严禁超挖”及“大基坑分块开挖”的原则
当挖至标高接近基础底板标高时,边抄平边配合人工清槽,防止超挖,并.按围护结构要求及时修整边坡及放坡边线,防止土方坍塌,并及时组织人员进行基坑边围护工作,施工工作范围密封式
基坑开挖施工至基础底板标高时,在24小时内必须完成素砼垫层,垫层延伸至围护结构边,在分块完成土方后开挖及垫层施工后,才能进行下一块相邻区块的土方开挖

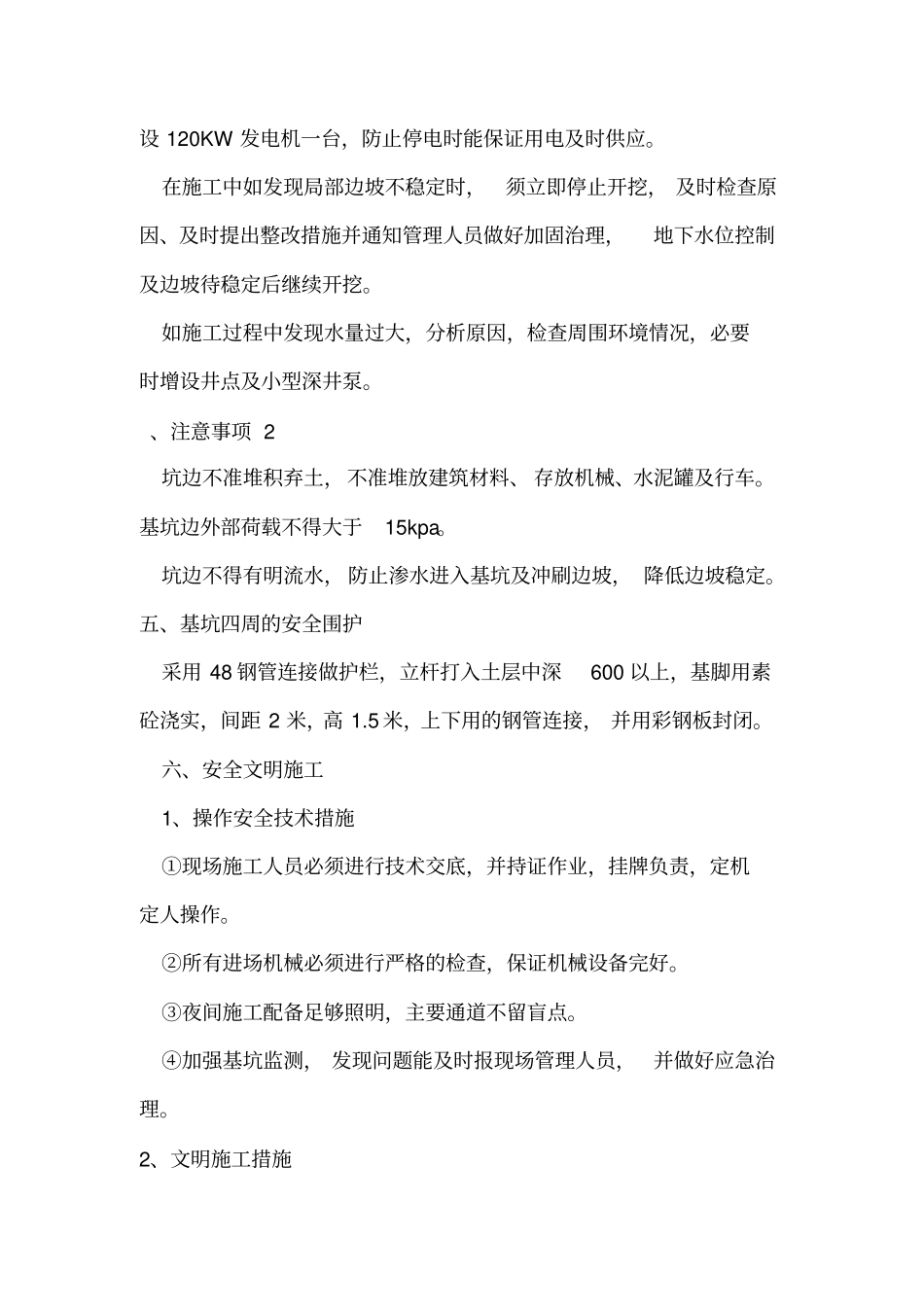

三、组织、协调管理及工期1、开挖由项目经理直接负责,控制好人员、机械,确保开挖工序的稳步进行,施工员做好测量放线,控制好边坡的稳定,由专职安全员组织人员及时检查安全情况,并及时上报安全检查情况,并24小时分派专职人员值班
