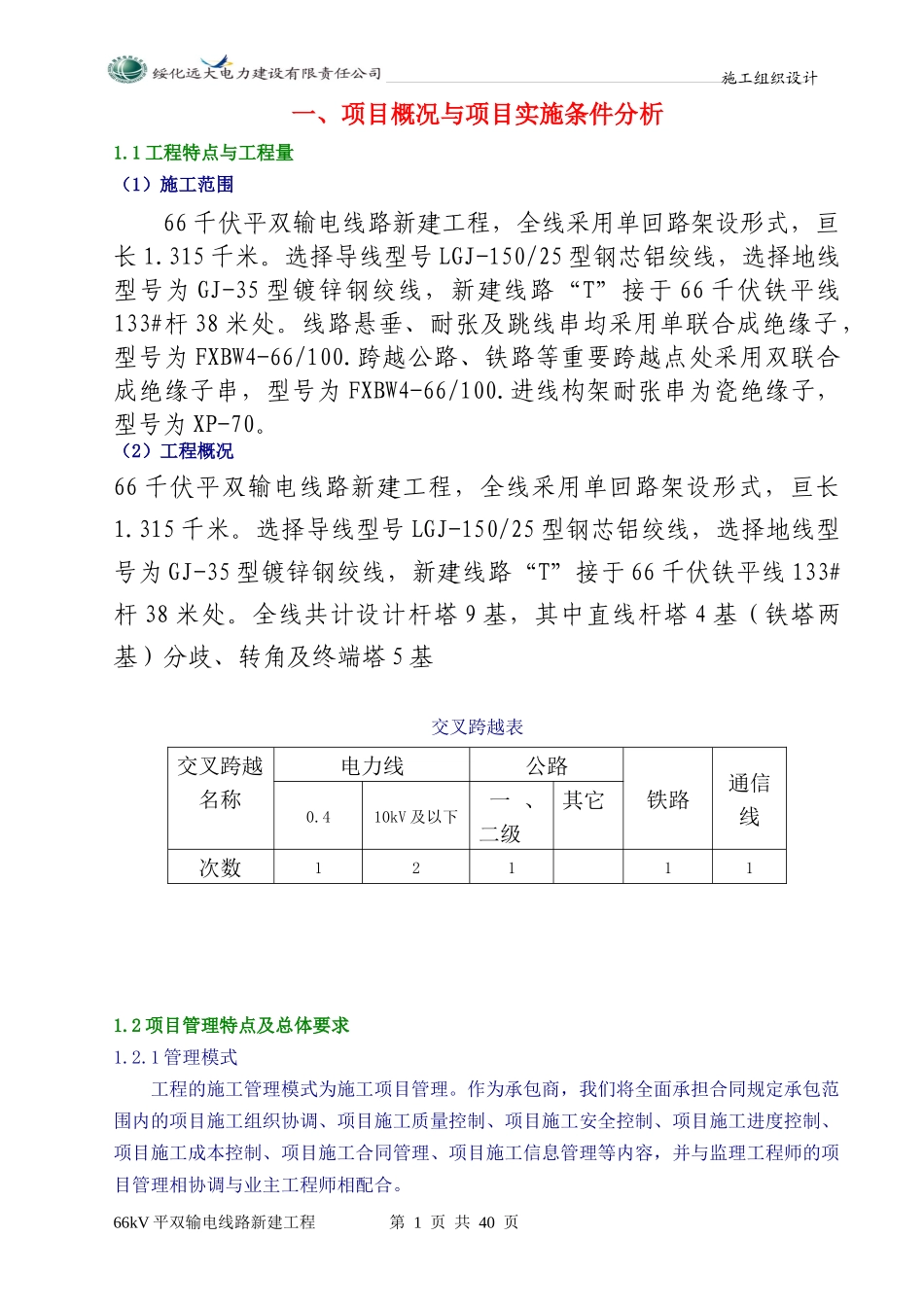

施工组织设计一、项目概况与项目实施条件分析1
1工程特点与工程量(1)施工范围66千伏平双输电线路新建工程,全线采用单回路架设形式,亘长1
选择导线型号LGJ-150/25型钢芯铝绞线,选择地线型号为GJ-35型镀锌钢绞线,新建线路“T”接于66千伏铁平线133#杆38米处
线路悬垂、耐张及跳线串均采用单联合成绝缘子,型号为FXBW4-66/100
跨越公路、铁路等重要跨越点处采用双联合成绝缘子串,型号为FXBW4-66/100
进线构架耐张串为瓷绝缘子,型号为XP-70
(2)工程概况66千伏平双输电线路新建工程,全线采用单回路架设形式,亘长1
选择导线型号LGJ-150/25型钢芯铝绞线,选择地线型号为GJ-35型镀锌钢绞线,新建线路“T”接于66千伏铁平线133#杆38米处
全线共计设计杆塔9基,其中直线杆塔4基(铁塔两基)分歧、转角及终端塔5基交叉跨越表交叉跨越名称电力线公路铁路通信线0
410kV及以下一、二级其它次数121111
2项目管理特点及总体要求1
1管理模式工程的施工管理模式为施工项目管理
作为承包商,我们将全面承担合同规定承包范围内的项目施工组织协调、项目施工质量控制、项目施工安全控制、项目施工进度控制、项目施工成本控制、项目施工合同管理、项目施工信息管理等内容,并与监理工程师的项目管理相协调与业主工程师相配合
66kV平双输电线路新建工程第1页共40页施工组织设计1
2管理体系我公司已依据GB/T19001-2000idtISO9001:2000《质量管理体系要求》和GB/T24001-1996idtISO14001:1996《环境管理体系规范及使用指南》,编制了《管理制度汇编》,并通过审查,颁布执行
工程实行二级项目管理,项目工程指挥部,二级为施工队,均在该《管理制度汇编》的控制范围内,因此本工程按该管理体系进行管
