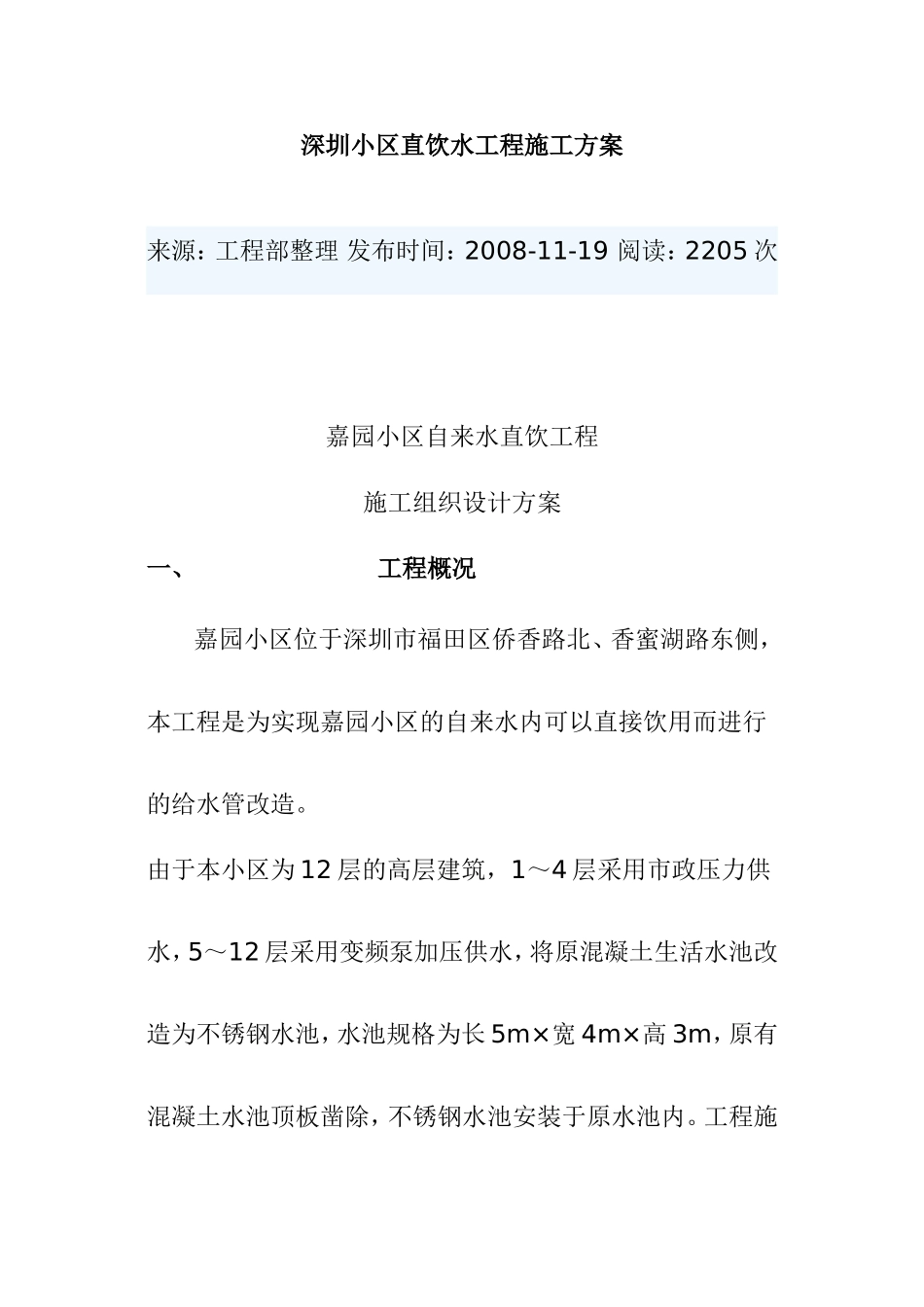

深圳小区直饮水工程施工方案来源:工程部整理发布时间:2008-11-19阅读:2205次嘉园小区自来水直饮工程施工组织设计方案一、工程概况嘉园小区位于深圳市福田区侨香路北、香蜜湖路东侧,本工程是为实现嘉园小区的自来水内可以直接饮用而进行的给水管改造
由于本小区为12层的高层建筑,1~4层采用市政压力供水,5~12层采用变频泵加压供水,将原混凝土生活水池改造为不锈钢水池,水池规格为长5m×宽4m×高3m,原有混凝土水池顶板凿除,不锈钢水池安装于原水池内

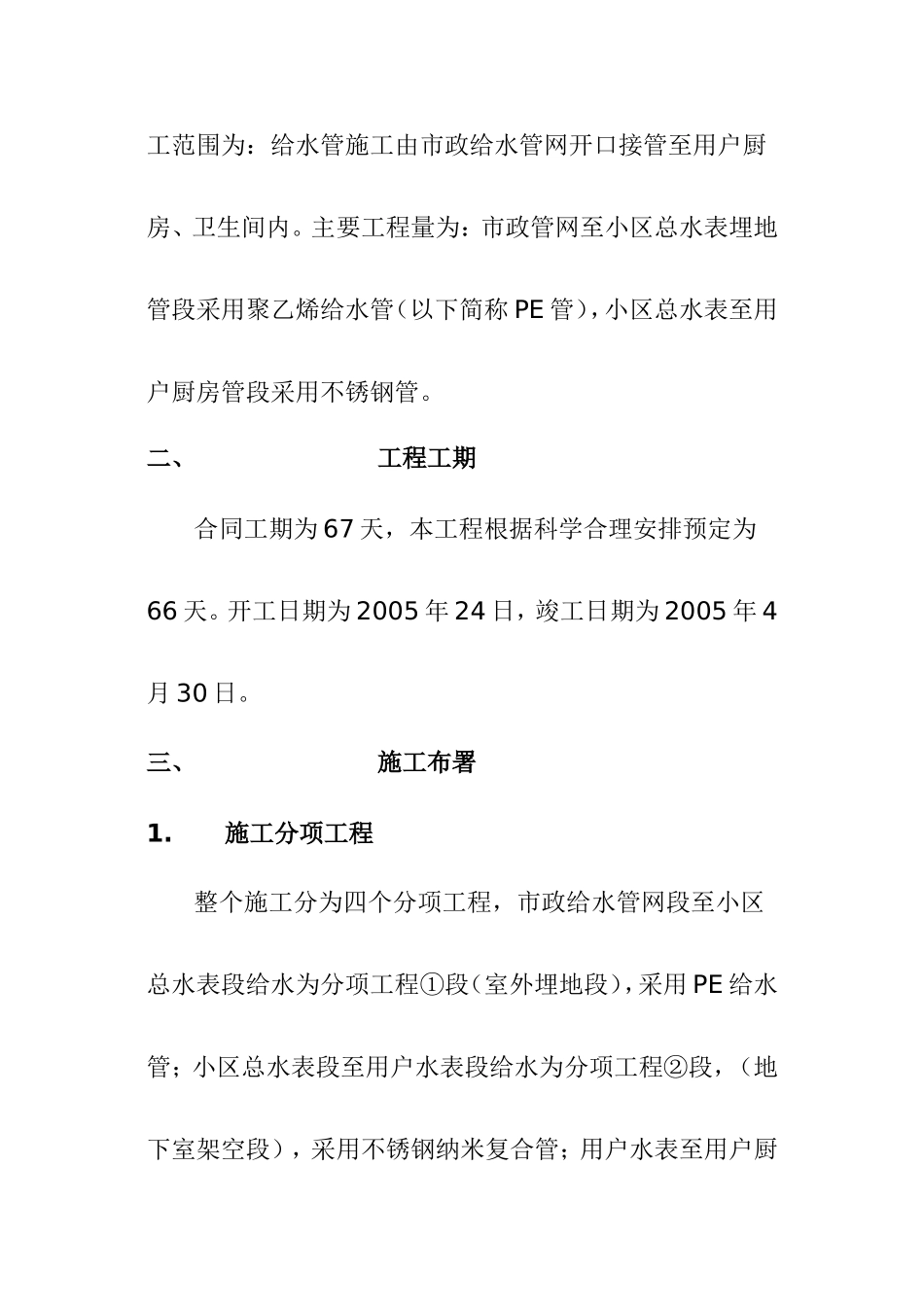

工程施工范围为:给水管施工由市政给水管网开口接管至用户厨房、卫生间内
主要工程量为:市政管网至小区总水表埋地管段采用聚乙烯给水管(以下简称PE管),小区总水表至用户厨房管段采用不锈钢管
二、工程工期合同工期为67天,本工程根据科学合理安排预定为66天
开工日期为2005年24日,竣工日期为2005年4月30日
三、施工布署1

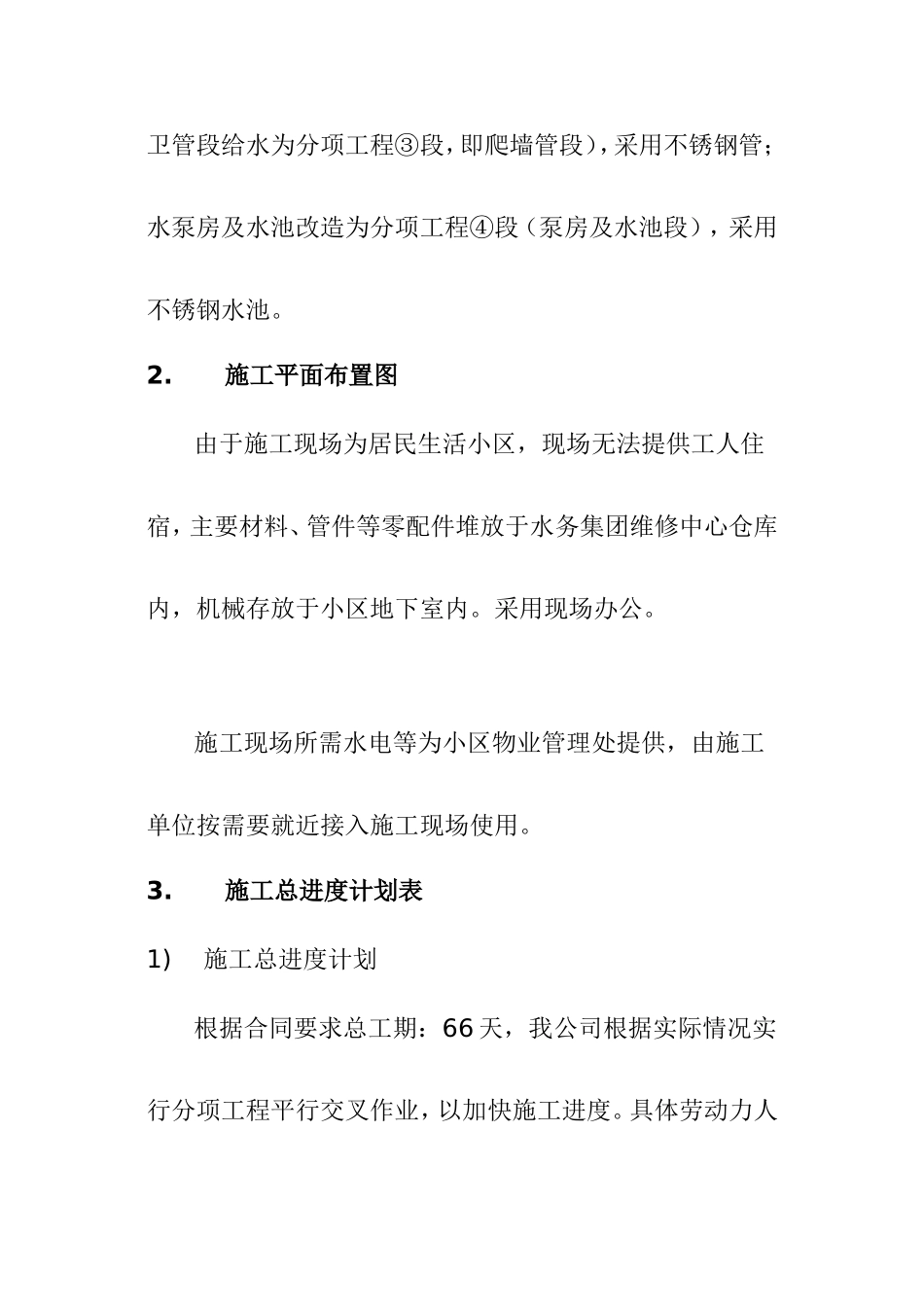

施工分项工程整个施工分为四个分项工程,市政给水管网段至小区总水表段给水为分项工程①段(室外埋地段),采用PE给水管;小区总水表段至用户水表段给水为分项工程②段,(地下室架空段),采用不锈钢纳米复合管;用户水表至用户厨卫管段给水为分项工程③段,即爬墙管段),采用不锈钢管;水泵房及水池改造为分项工程④段(泵房及水池段),采用不锈钢水池
施工平面布置图由于施工现场为居民生活小区,现场无法提供工人住宿,主要材料、管件等零配件堆放于水务集团维修中心仓库内,机械存放于小区地下室内
采用现场办公
施工现场所需水电等为小区物业管理处提供,由施工单位按需要就近接入施工现场使用
施工总进度计划表1)施工总进度计划根据合同要求总工期:66天,我公司根据实际情况实行分项工程平行交叉作业,以加快施工进度
具体劳动力人数、施工工序、进度安排见施工总进度图表,附后表一
2)编制依据1)我公司拟订本工程的总工期为自开工进场日起计
