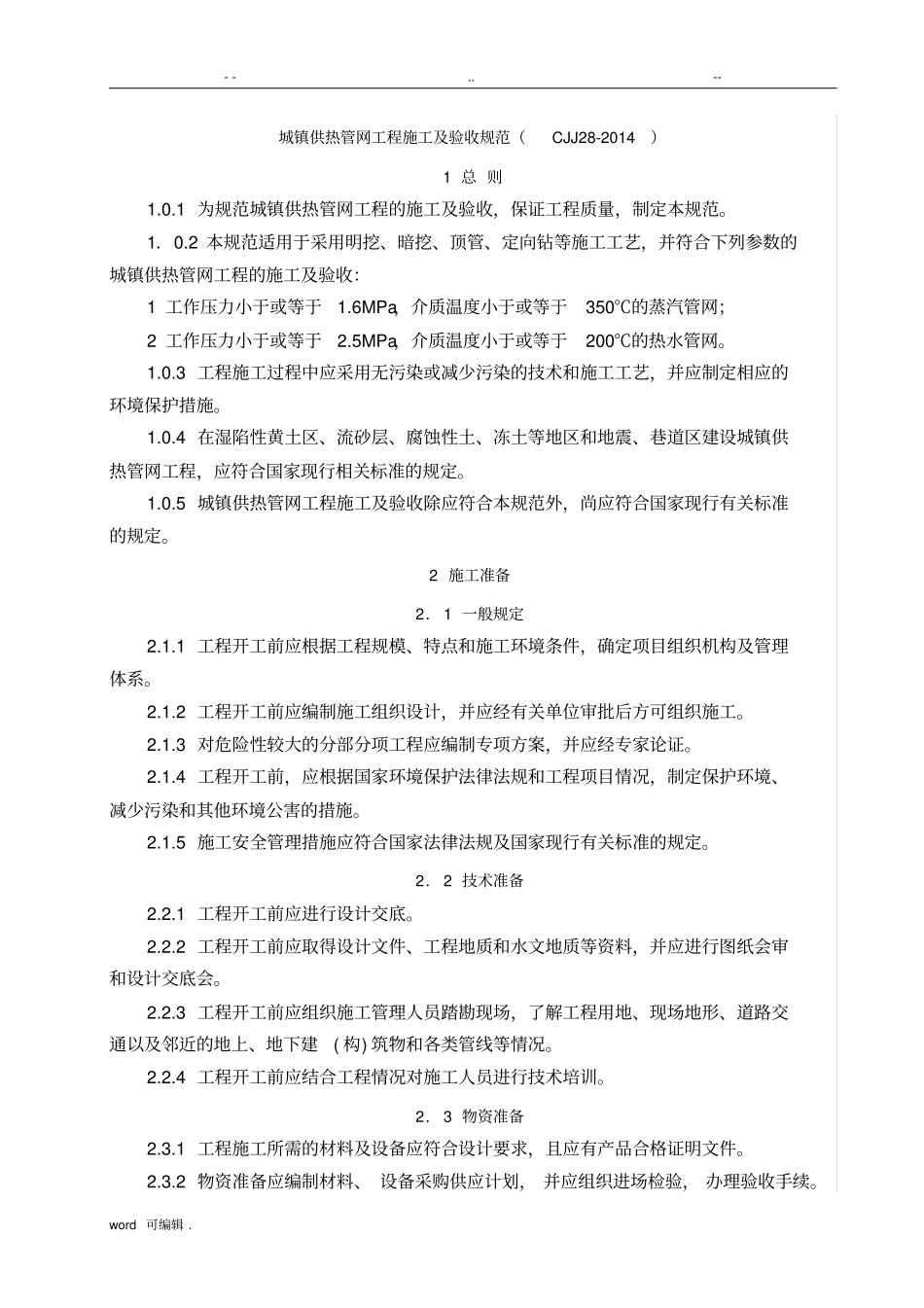

城镇供热管网工程施工及验收规范(CJJ28-2014)1总则1
1为规范城镇供热管网工程的施工及验收,保证工程质量,制定本规范
2本规范适用于采用明挖、暗挖、顶管、定向钻等施工工艺,并符合下列参数的城镇供热管网工程的施工及验收:1工作压力小于或等于1
6MPa,介质温度小于或等于350℃的蒸汽管网;2工作压力小于或等于2
5MPa,介质温度小于或等于200℃的热水管网
3工程施工过程中应采用无污染或减少污染的技术和施工工艺,并应制定相应的环境保护措施
4在湿陷性黄土区、流砂层、腐蚀性土、冻土等地区和地震、巷道区建设城镇供热管网工程,应符合国家现行相关标准的规定
5城镇供热管网工程施工及验收除应符合本规范外,尚应符合国家现行有关标准的规定
2施工准备2.1一般规定2
1工程开工前应根据工程规模、特点和施工环境条件,确定项目组织机构及管理体系
2工程开工前应编制施工组织设计,并应经有关单位审批后方可组织施工
3对危险性较大的分部分项工程应编制专项方案,并应经专家论证
4工程开工前,应根据国家环境保护法律法规和工程项目情况,制定保护环境、减少污染和其他环境公害的措施
5施工安全管理措施应符合国家法律法规及国家现行有关标准的规定
2.2技术准备2
1工程开工前应进行设计交底
2工程开工前应取得设计文件、工程地质和水文地质等资料,并应进行图纸会审和设计交底会
3工程开工前应组织施工管理人员踏勘现场,了解工程用地、现场地形、道路交通以及邻近的地上、地下建(构)筑物和各类管线等情况
4工程开工前应结合工程情况对施工人员进行技术培训
2.3物资准备2
1工程施工所需的材料及设备应符合设计要求,且应有产品合格证明文件
2物资准备应编制材料、设备采购供应计
