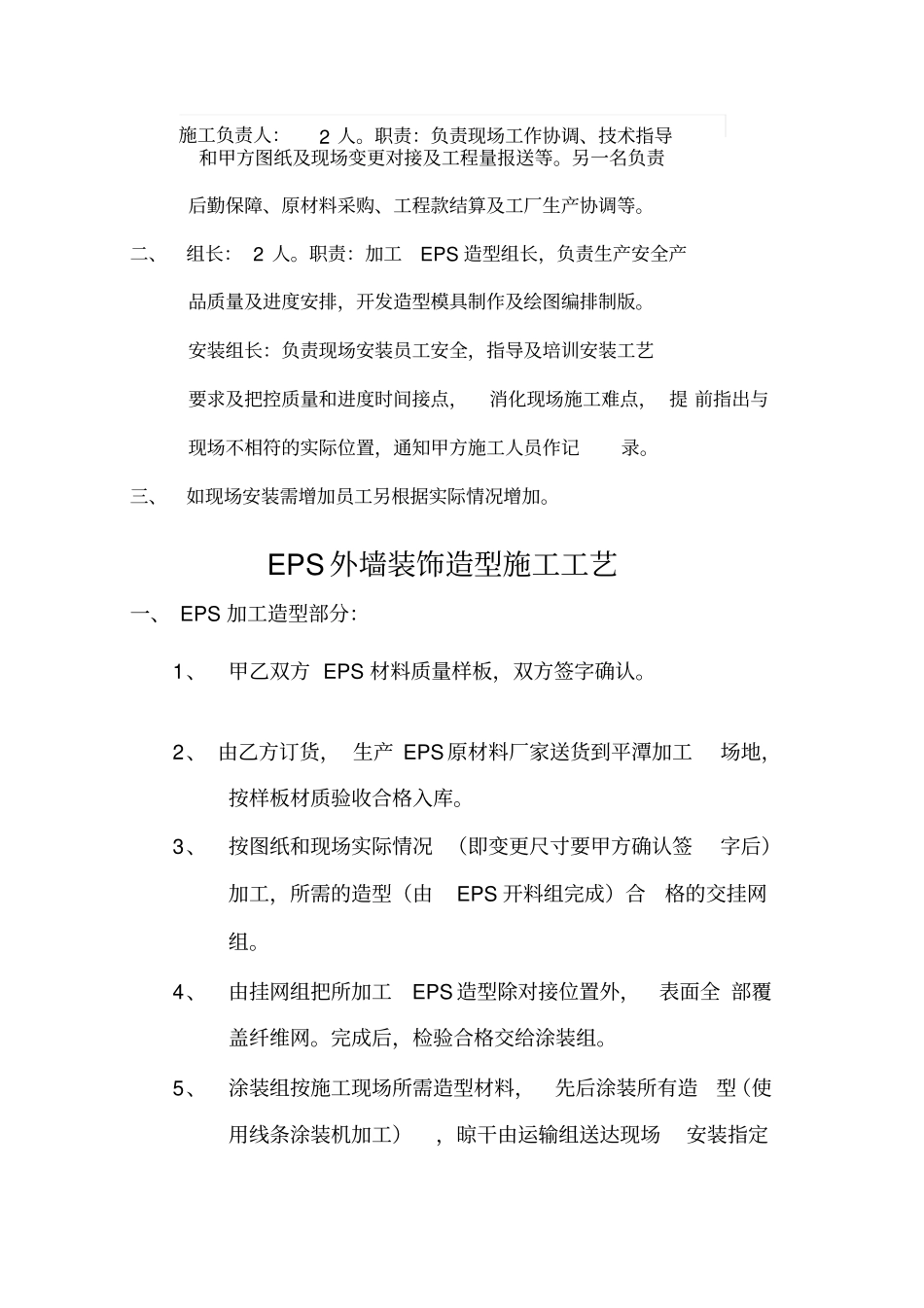

街道景观立面改造工程EPS造型施工-艺说明XXX有限公司二0—二年^一月四日编制现场施工架构施工负责人:2人
职责:负责现场工作协调、技术指导和甲方图纸及现场变更对接及工程量报送等
另一名负责后勤保障、原材料采购、工程款结算及工厂生产协调等
二、组长:2人
职责:加工EPS造型组长,负责生产安全产品质量及进度安排,开发造型模具制作及绘图编排制版
安装组长:负责现场安装员工安全,指导及培训安装工艺要求及把控质量和进度时间接点,消化现场施工难点,提前指出与现场不相符的实际位置,通知甲方施工人员作记录
三、如现场安装需增加员工另根据实际情况增加
EPS外墙装饰造型施工工艺一、EPS加工造型部分:1、甲乙双方EPS材料质量样板,双方签字确认
2、由乙方订货,生产EPS原材料厂家送货到平潭加工场地,按样板材质验收合格入库
3、按图纸和现场实际情况(即变更尺寸要甲方确认签字后)加工,所需的造型(由EPS开料组完成)合格的交挂网组
4、由挂网组把所加工EPS造型除对接位置外,表面全部覆盖纤维网
完成后,检验合格交给涂装组
5、涂装组按施工现场所需造型材料,先后涂装所有造型(使用线条涂装机加工),晾干由运输组送达现场安装指定位置堆放,交给安装组
EPS现场安装组部分:1、安装组在安装时要做到:通线线条不能有波浪接缝,线条要平整顺畅,拱形线条左右对称,垂直平整,上下通柱不能有错位和不垂直,否则视为不合格
大件柱和大件线条在固定上要采用梅花固定点施工,即每一米要有五个自攻螺栓锁死防止安全隐患,每个对接点要有6厘钢筋串联,增加整体牢固性
2、组织有关人员熟悉图纸,总包方应提供基准线、中心点、及坡度等尺寸,根据图纸确定安装位置,准备施工必要的工具及材料
3、基层处理:墙面应处理干净无油渍、浮尘等,旧墙面松动、风化部分应剔凿干净
墙面大于4mm凸起物应剔除
将界面砂浆均匀涂覆在需处理的基层墙体上
