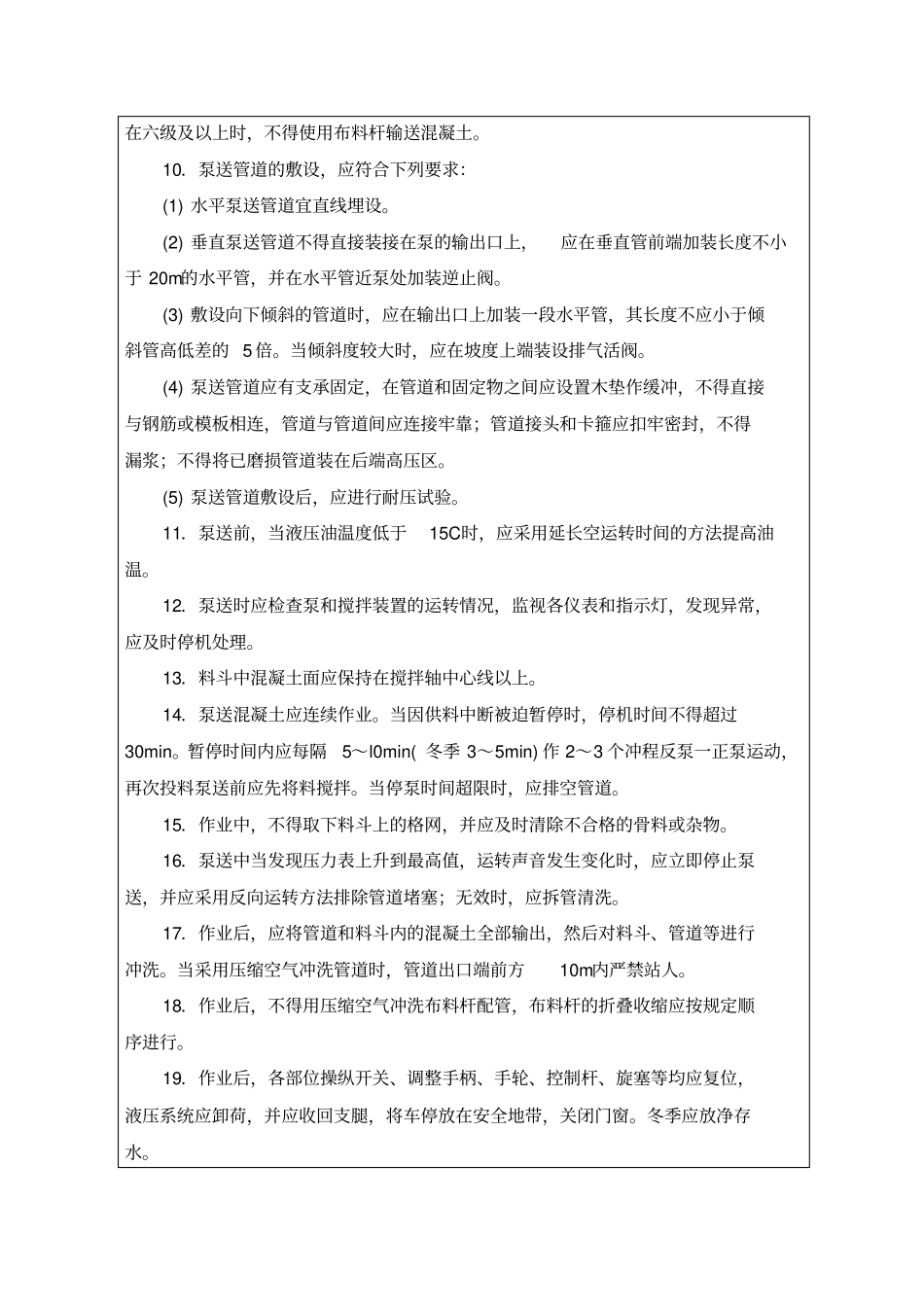

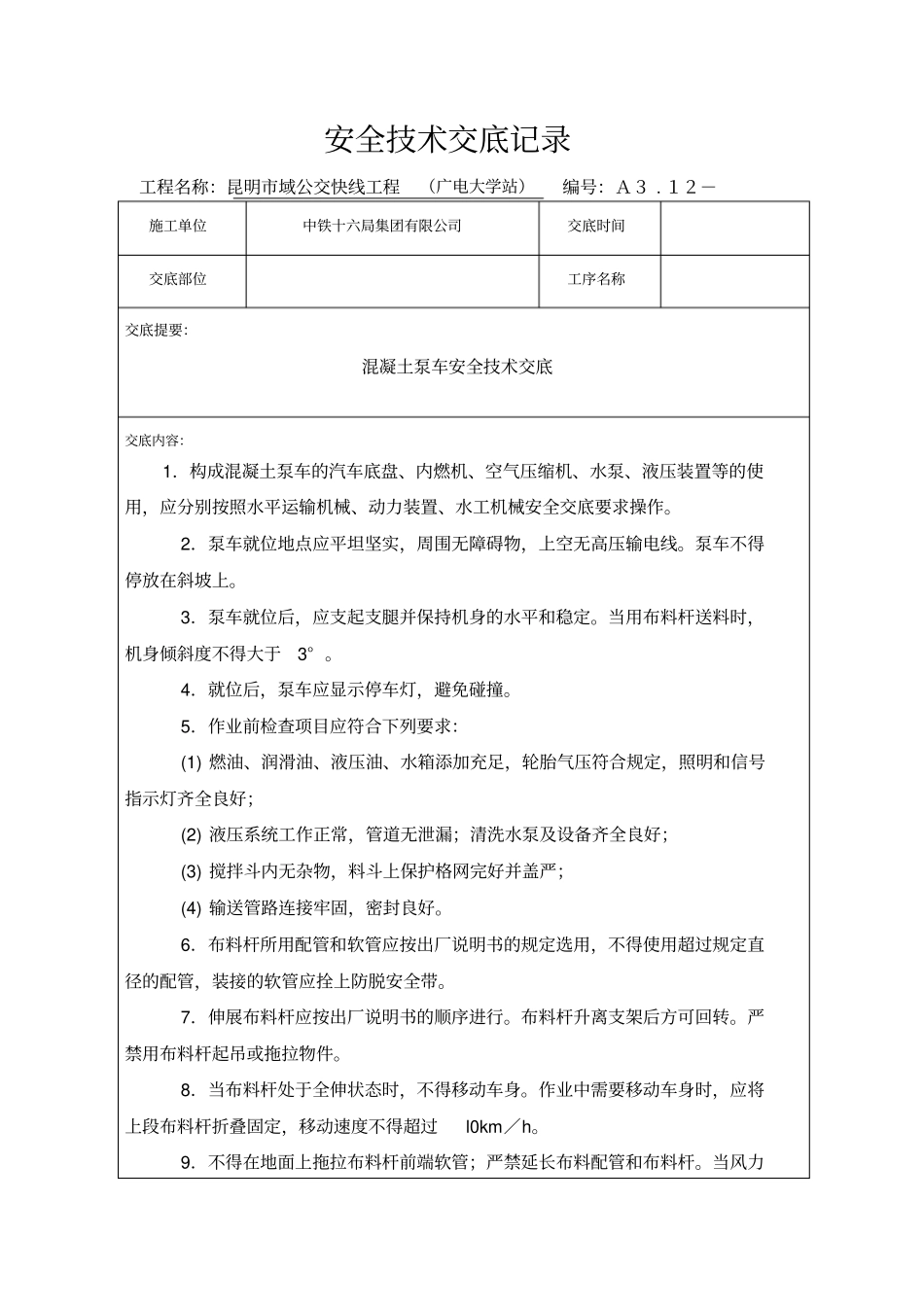

安全技术交底记录工程名称:昆明市域公交快线工程(广电大学站)编号:A3
12-施工单位中铁十六局集团有限公司交底时间交底部位工序名称交底提要:混凝土泵车安全技术交底交底内容:1.构成混凝土泵车的汽车底盘、内燃机、空气压缩机、水泵、液压装置等的使用,应分别按照水平运输机械、动力装置、水工机械安全交底要求操作
2.泵车就位地点应平坦坚实,周围无障碍物,上空无高压输电线
泵车不得停放在斜坡上
3.泵车就位后,应支起支腿并保持机身的水平和稳定
当用布料杆送料时,机身倾斜度不得大于3°
4.就位后,泵车应显示停车灯,避免碰撞
5.作业前检查项目应符合下列要求:(1)燃油、润滑油、液压油、水箱添加充足,轮胎气压符合规定,照明和信号指示灯齐全良好;(2)液压系统工作正常,管道无泄漏;清洗水泵及设备齐全良好;(3)搅拌斗内无杂物,料斗上保护格网完好并盖严;(4)输送管路连接牢固,密封良好
6.布料杆所用配管和软管应按出厂说明书的规定选用,不得使用超过规定直径的配管,装接的软管应拴上防脱安全带
7.伸展布料杆应按出厂说明书的顺序进行
布料杆升离支架后方可回转
严禁用布料杆起吊或拖拉物件
8.当布料杆处于全伸状态时,不得移动车身
作业中需要移动车身时,应将上段布料杆折叠固定,移动速度不得超过l0km/h
9.不得在地面上拖拉布料杆前端软管;严禁延长布料配管和布料杆
当风力在六级及以上时,不得使用布料杆输送混凝土
10.泵送管道的敷设,应符合下列要求:(1)水平泵送管道宜直线埋设
(2)垂直泵送管道不得直接装接在泵的输出口上,应在垂直管前端加装长度不小于20m的水平管,并在水平管近泵处加装逆止阀
(3)敷设向下倾斜的管道时,应在输出口上加装一段水平管,其长度不应小于倾斜管高低差的5倍
当倾斜度较大时,应在坡度上端装设排气活阀
(4)泵送管道应有支承固定,在管道和固定物之间应设置木垫作缓冲,不得直
