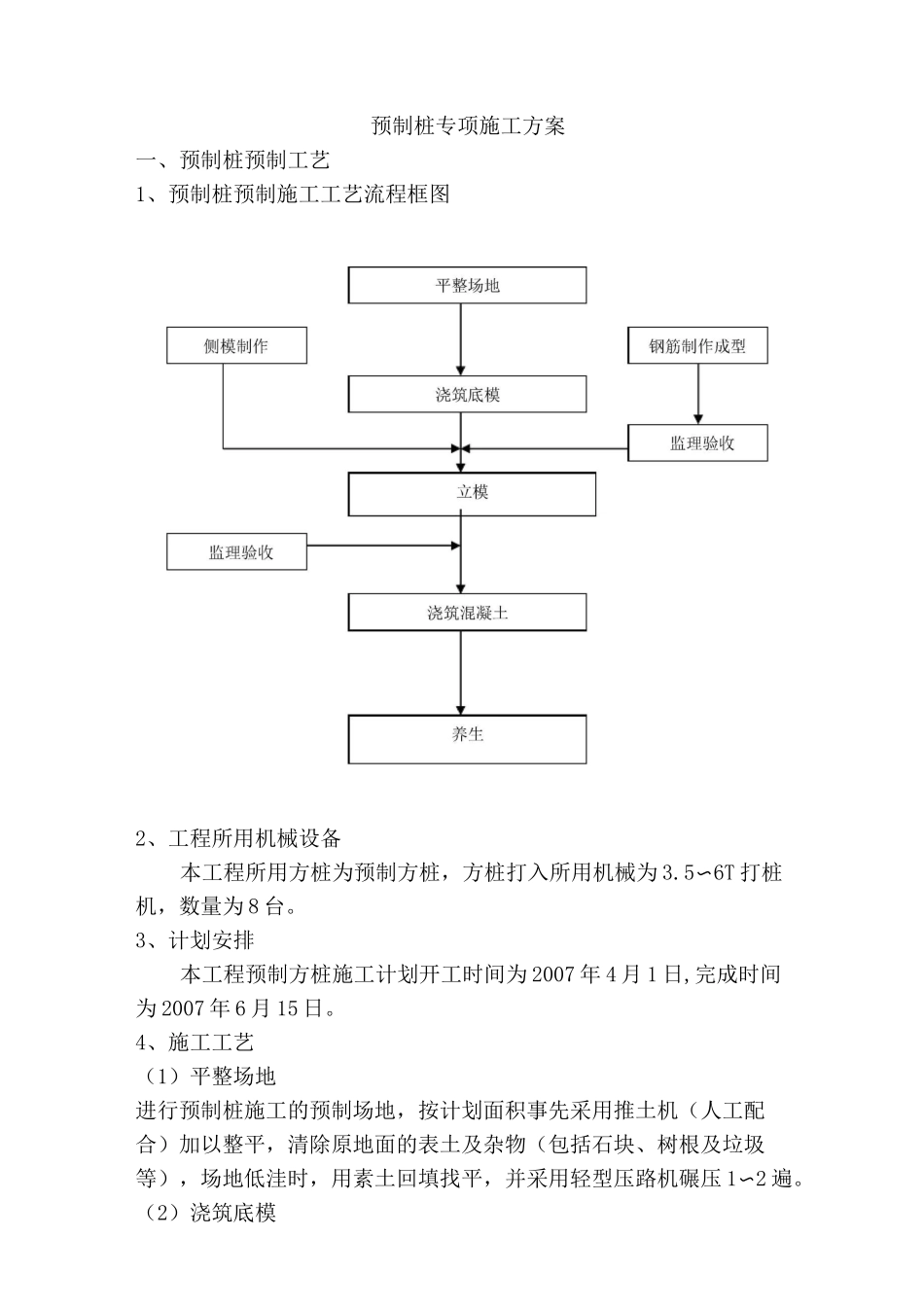

预制桩专项施工方案一、预制桩预制工艺1、预制桩预制施工工艺流程框图2、工程所用机械设备本工程所用方桩为预制方桩,方桩打入所用机械为3
5〜6T打桩机,数量为8台
3、计划安排本工程预制方桩施工计划开工时间为2007年4月1日,完成时间为2007年6月15日
4、施工工艺(1)平整场地进行预制桩施工的预制场地,按计划面积事先采用推土机(人工配合)加以整平,清除原地面的表土及杂物(包括石块、树根及垃圾等),场地低洼时,用素土回填找平,并采用轻型压路机碾压1〜2遍
(2)浇筑底模在碾压后的地面上铺设5cm厚碎石,并压实,然后浇筑10cm厚C25混凝土并预埋铁件;混凝土浇筑要严格控制表面平整度及光洁度
(3)钢筋骨架成型按图纸要求制作钢筋骨架,要严格控制桩尖位置钢筋的角度及位置和接头钢板的制作
(4)立模浇筑侧模采用钢模,应预先制作,尤其要注意桩尖位置的处理,侧模施工时要进行防漏浆处理,并注意树立牢靠,浇筑桩体混凝土采用插入式震动器震捣,震捣程度以混凝土表面不在下沉,表面泛起薄浆,不再有气泡上升为宜
(5)养生桩体在预制完毕后,即将其表面覆盖,定时洒水保养,在条件具备后就起吊集中堆放,以备后用

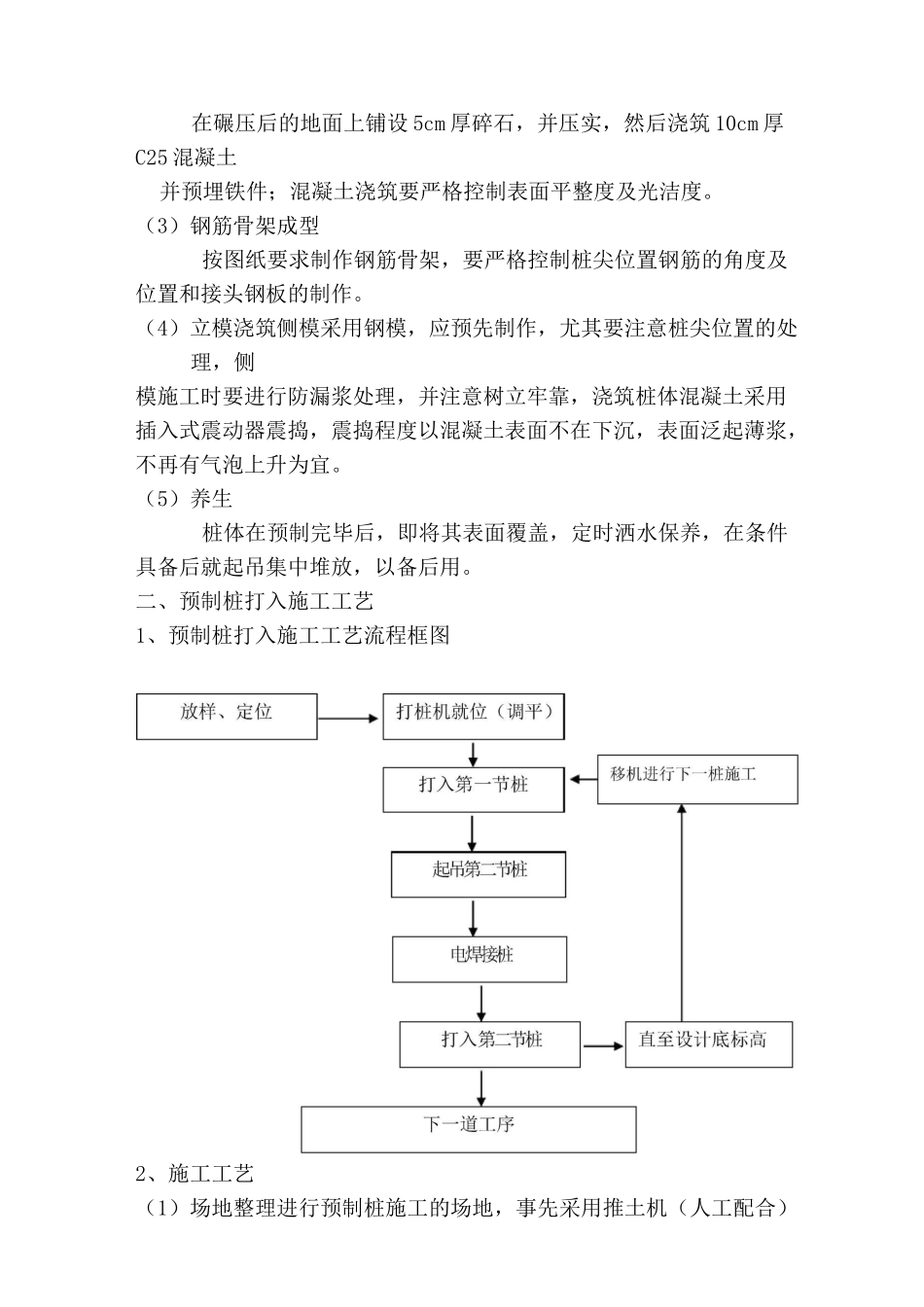

二、预制桩打入施工工艺1、预制桩打入施工工艺流程框图2、施工工艺(1)场地整理进行预制桩施工的场地,事先采用推土机(人工配合)加以整平,清除原地面的表土及杂物(包括石块、树根及垃圾等),场地低洼时,用素土回填找平至预制桩施工高程
同时要清除高空障碍物
(2)打桩桩机的安装调试、标定打桩机机械运至工地后,先安装调试,待设备调试正常后,方可使用
(3)施工放样按设计图纸要求,先用全站仪放出路中线及各轴线,并埋设轴线角和施工控制桩,再根据桩排尺寸用经纬仪、钢尺定出每根施工桩桩位,桩位偏差不得超过土10cm,用竹签插入土层标定位置,绘制桩位点状网格图,并请监理工程师复核

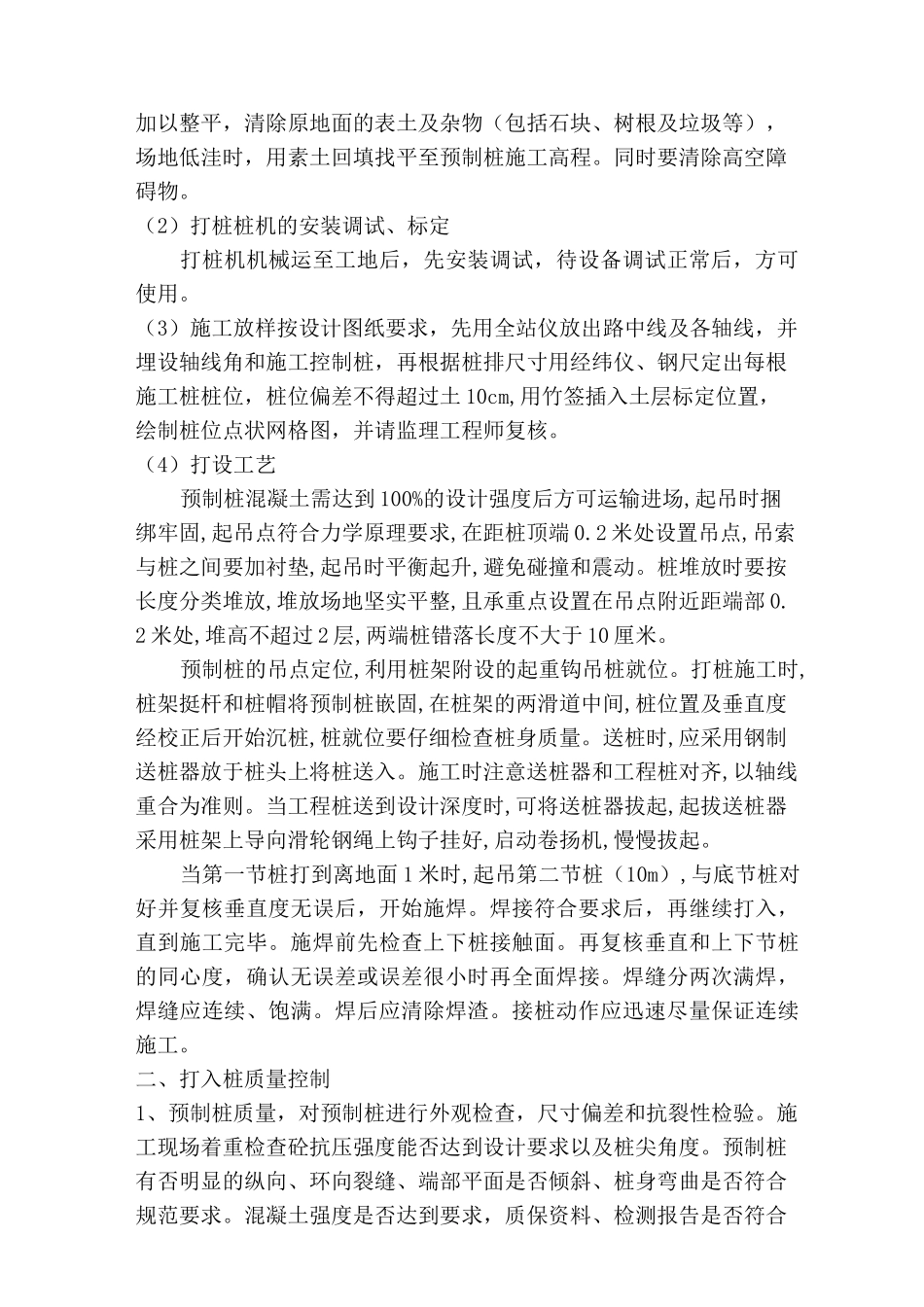

(4)打设工艺预制桩混凝土需
