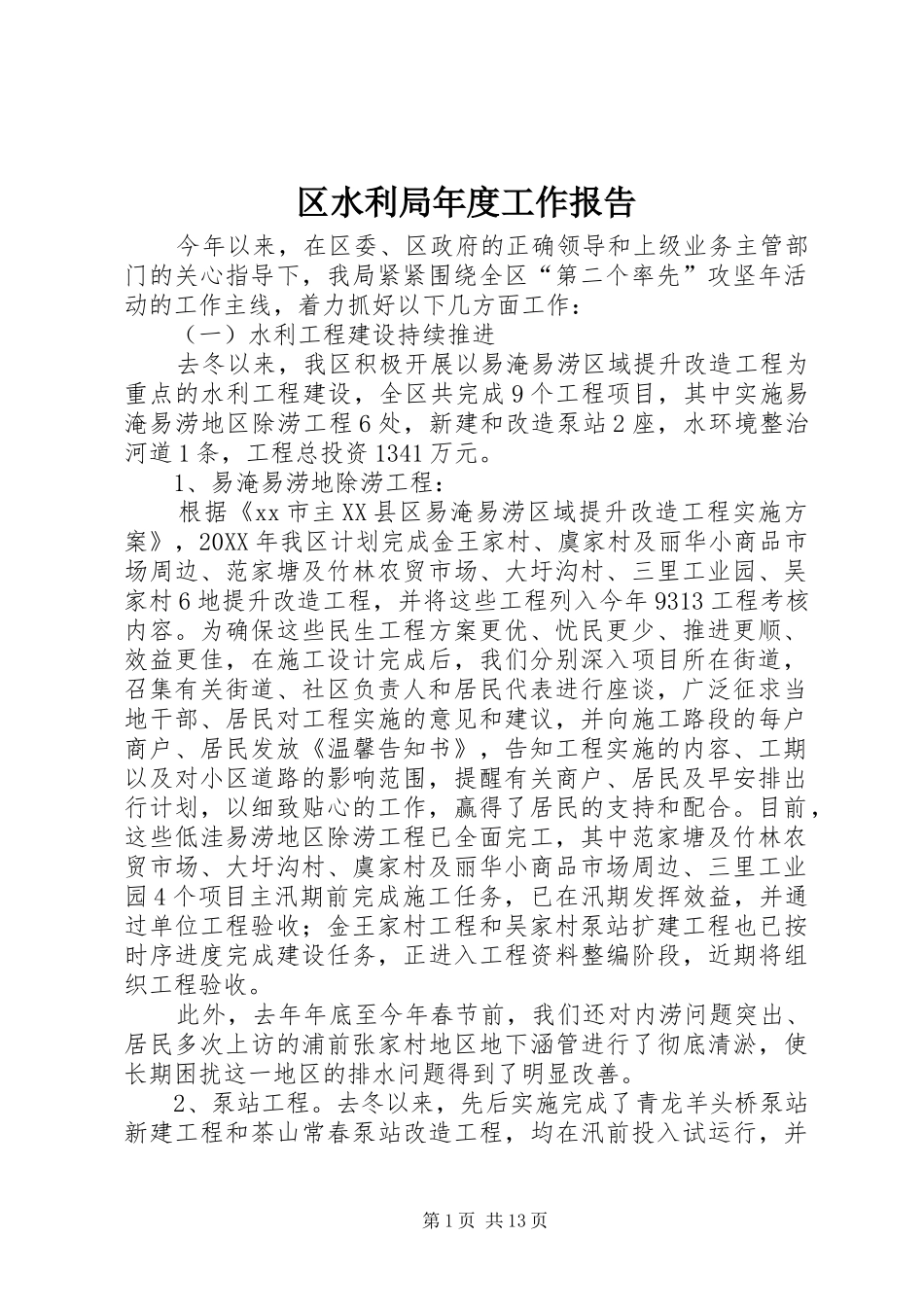

区水利局年度工作报告今年以来,在区委、区政府的正确领导和上级业务主管部门的关心指导下,我局紧紧围绕全区“第二个率先”攻坚年活动的工作主线,着力抓好以下几方面工作:(一)水利工程建设持续推进去冬以来,我区积极开展以易淹易涝区域提升改造工程为重点的水利工程建设,全区共完成9个工程项目,其中实施易淹易涝地区除涝工程6处,新建和改造泵站2座,水环境整治河道1条,工程总投资1341万元
1、易淹易涝地除涝工程:根据《xx市主XX县区易淹易涝区域提升改造工程实施方案》,20XX年我区计划完成金王家村、虞家村及丽华小商品市场周边、范家塘及竹林农贸市场、大圩沟村、三里工业园、吴家村6地提升改造工程,并将这些工程列入今年9313工程考核内容
为确保这些民生工程方案更优、忧民更少、推进更顺、效益更佳,在施工设计完成后,我们分别深入项目所在街道,召集有关街道、社区负责人和居民代表进行座谈,广泛征求当地干部、居民对工程实施的意见和建议,并向施工路段的每户商户、居民发放《温馨告知书》,告知工程实施的内容、工期以及对小区道路的影响范围,提醒有关商户、居民及早安排出行计划,以细致贴心的工作,赢得了居民的支持和配合
目前,这些低洼易涝地区除涝工程已全面完工,其中范家塘及竹林农贸市场、大圩沟村、虞家村及丽华小商品市场周边、三里工业园4个项目主汛期前完成施工任务,已在汛期发挥效益,并通过单位工程验收;金王家村工程和吴家村泵站扩建工程也已按时序进度完成建设任务,正进入工程资料整编阶段,近期将组织工程验收
此外,去年年底至今年春节前,我们还对内涝问题突出、居民多次上访的浦前张家村地区地下涵管进行了彻底清淤,使长期困扰这一地区的排水问题得到了明显改善
2、泵站工程

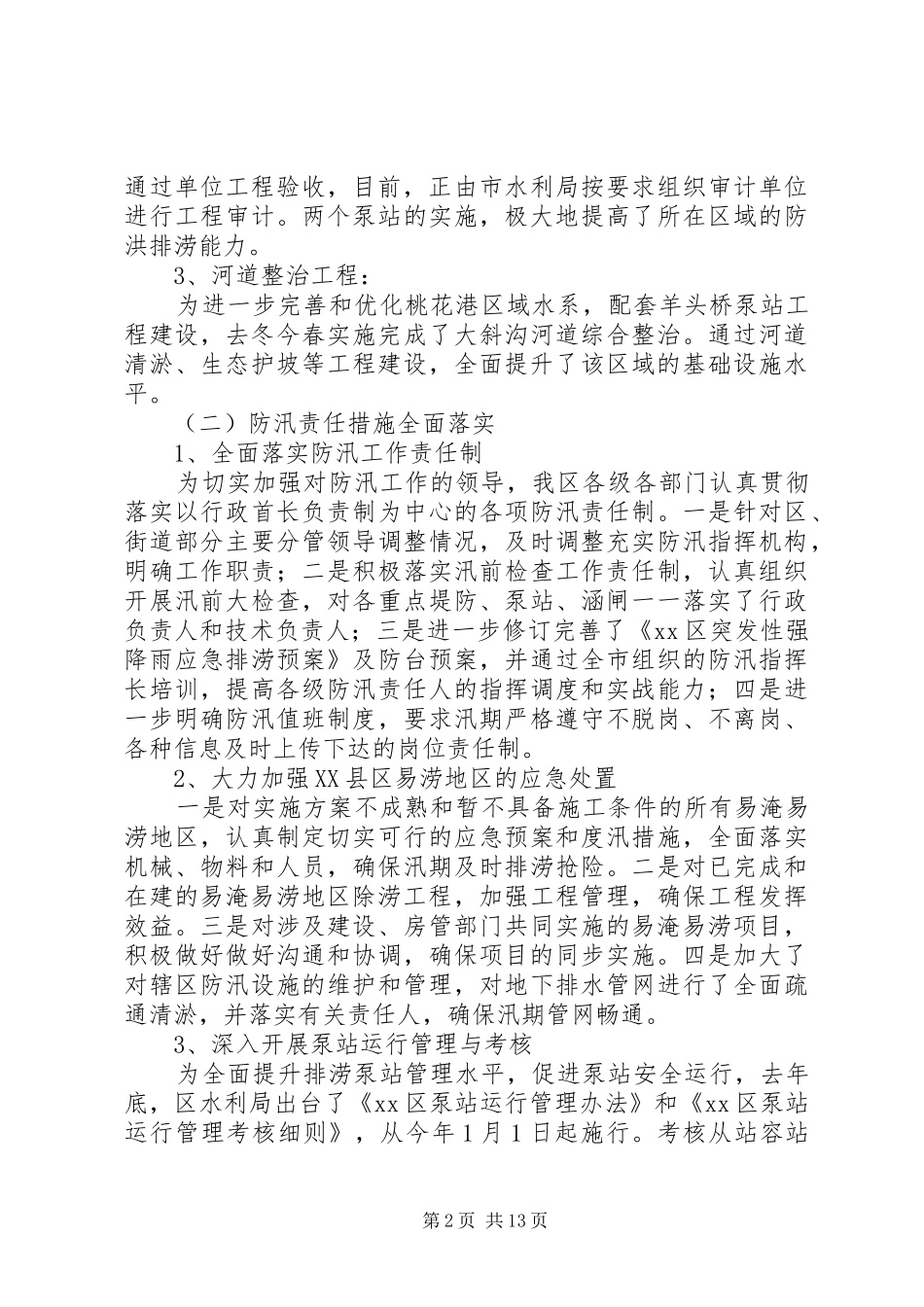

去冬以来,先后实施完成了青龙羊头桥泵站新建工程和茶山常春泵站改造工程,均在汛前投入试运行,并第1页共13页通过单位工程验收,目前,正由市水利局按要求组织
