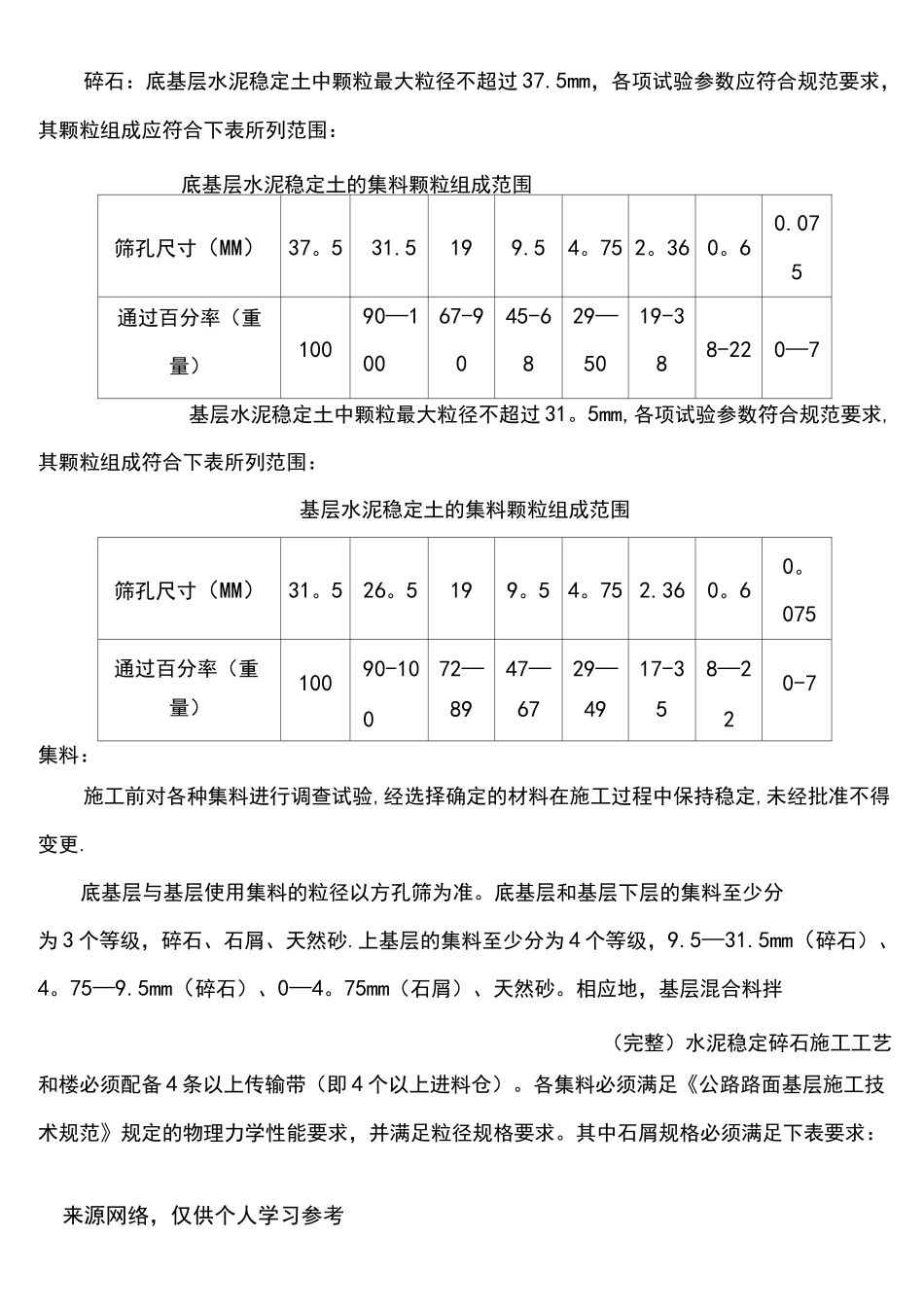

(二)、水泥稳定碎石底基层、基层施工1、一般规定碎石、水泥的技术要求必须满足设计要求,每层顶面的平整度、路拱横坡、路基宽度、高程、压实度、强度必须验收合格满足规范和设计要求.水泥稳定碎石结构层宜在气温较高季节组织施工,气温低于5°C不得施工;雨季施工时,应防止混合料遭受雨淋,降雨时应停止施工,但已摊铺的混合料应尽快碾压密实,雨后重新开始施工时,应彻底排除下承层表面积水;水泥稳定碎石底基层、基层施工均采用厂拌法施工。底基层与基层所需的水泥稳定土使用连续式拌和机集中拌和,大型运输车运送至现场。底基层使用平地机摊铺并以推土机辅助作业,基层采用水稳摊铺机摊铺;拌和设备应按比例配料,配料要准确,拌和要均匀,摊铺要均匀,通过试铺试压确定摊铺的松方厚度,严格控制高程,其路拱横坡应与面层一致;底基层与基层使用18—201重型振动压路机、三轮压路机或轮胎压路机压实,压实度应达到设计要求,严禁用薄层贴补法找平.底基层和基层均应使用塑料薄膜保湿养生.水泥稳定土结构层上未铺封层或面层时,除施工车辆外,禁止一切机动车通行。混合料从拌和到碾压之间的延续时间应控制在3-4小时。根据实际情况,确定每一作业段的合理长度,同时应考虑水泥的终凝时间、施工季节和气候、延缓时间对混合料密度和抗压强度的影响、施工机械的效率和数量、操作的熟练程度、尽量减少接缝等因素。2、水泥稳定碎石底基层、基层施工(1)、铺设试验路段在底基层、基层正式开工之前,先进行试验路段(约400m)施工,试验路段施来源网络,仅供个人学习参考来源网络,仅供个人学习参考(完整)水泥稳定碎石施工工艺工前报监理工程师审批。通过试验路段主要确定施工的集料配合比;材料的松铺系数;每一作业段的合适长度;每一次铺筑的合适厚度以及标准的施工方法。同时验证所采用的机械设备能否满足备料、运输、摊铺、拌和和压实的要求和工作效率,以及施工组织和施工工艺的合理性和适应性。并且确认压实方法、压实机械类型、工序、压实系数、碾压遍数和合适压实厚度、最佳含水量等。因此试验路段是整个工程施工质量高、进度快、效益好的良好保证。如果试验路段质量不合格需清除重做,合格可作为主体工程的一部分,并且可进行大面积施工.(2)、施工准备对于交验的路基顶面的平整度、路拱横坡、路基宽度、高程、压实度、强度等进行验收检测,各项指标必须满足规范和设计要求,同时检查并保证路基顶面无任何松散材料和软弱地点。(3)、施工放样A、在底基层上恢复中线,直线段每20米设一桩,平曲线路段每10米设一桩,并在两侧路肩边缘设置指示桩。B、进行水平测量,在两侧指示桩上用明显标记标出基层边缘设计高。打钢钎支架,并按标高值调整钢丝的高程,作为纵坡基线。(4)、备料A、原材料控制水泥:采用终凝时间较长(宜在6h以上)的普通硅酸盐水泥。对于底基层采用32.5号水泥;对于基层采用32。5或42.5号水泥(实际使用以试验确定)。快硬、早强及变质水泥不能使用。为了减少水泥稳定碎石的干缩裂缝,通过试验在混合料中加入适当的阻裂剂。(完整)水泥稳定碎石施工工艺水:使用洁净不含有害物质的水源,对可疑水源按JTJ056—94进行试验鉴定,合格后方可使用。来源网络,仅供个人学习参考碎石:底基层水泥稳定土中颗粒最大粒径不超过37.5mm,各项试验参数应符合规范要求,其颗粒组成应符合下表所列范围:底基层水泥稳定土的集料颗粒组成范围筛孔尺寸(MM)37。531.5199.54。752。360。60.075通过百分率(重量)10090—10067-9045-6829—5019-388-220—7基层水泥稳定土中颗粒最大粒径不超过31。5mm,各项试验参数符合规范要求,其颗粒组成符合下表所列范围:基层水泥稳定土的集料颗粒组成范围筛孔尺寸(MM)31。526。5199。54。752.360。60。075通过百分率(重10090-1072—47—29—17-38—20-7量)089674952集料:施工前对各种集料进行调查试验,经选择确定的材料在施工过程中保持稳定,未经批准不得变更.底基层与基层使用集料的粒径以方孔筛为准。底基层和基层下层的集料至少分为3个等级,碎石、石屑、天然砂.上基层的集料至少分为4个等级,9.5—31.5mm(碎石)、4。75—9.5mm(碎石)、0—4。75mm...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

(完整)水泥稳定碎石施工工艺

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
