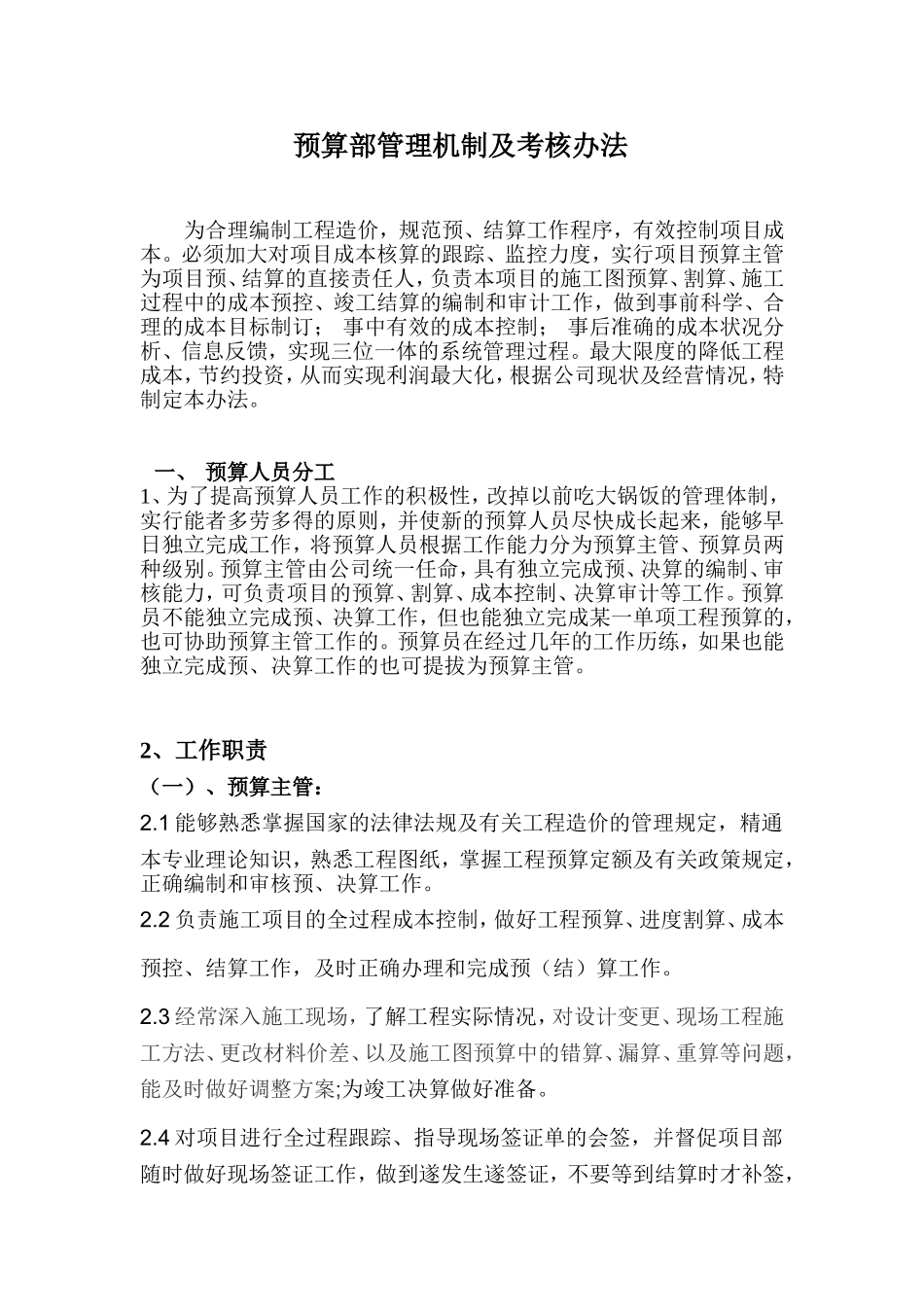

预算部管理机制及考核办法为合理编制工程造价,规范预、结算工作程序,有效控制项目成本
必须加大对项目成本核算的跟踪、监控力度,实行项目预算主管为项目预、结算的直接责任人,负责本项目的施工图预算、割算、施工过程中的成本预控、竣工结算的编制和审计工作,做到事前科学、合理的成本目标制订;事中有效的成本控制;事后准确的成本状况分析、信息反馈,实现三位一体的系统管理过程
最大限度的降低工程成本,节约投资,从而实现利润最大化,根据公司现状及经营情况,特制定本办法
一、预算人员分工1、为了提高预算人员工作的积极性,改掉以前吃大锅饭的管理体制,实行能者多劳多得的原则,并使新的预算人员尽快成长起来,能够早日独立完成工作,将预算人员根据工作能力分为预算主管、预算员两种级别
预算主管由公司统一任命,具有独立完成预、决算的编制、审核能力,可负责项目的预算、割算、成本控制、决算审计等工作
预算员不能独立完成预、决算工作,但也能独立完成某一单项工程预算的,也可协助预算主管工作的
预算员在经过几年的工作历练,如果也能独立完成预、决算工作的也可提拔为预算主管
2、工作职责(一)、预算主管:2
1能够熟悉掌握国家的法律法规及有关工程造价的管理规定,精通本专业理论知识,熟悉工程图纸,掌握工程预算定额及有关政策规定,正确编制和审核预、决算工作
2负责施工项目的全过程成本控制,做好工程预算、进度割算、成本预控、结算工作,及时正确办理和完成预(结)算工作
3经常深入施工现场,了解工程实际情况,对设计变更、现场工程施工方法、更改材料价差、以及施工图预算中的错算、漏算、重算等问题,能及时做好调整方案;为竣工决算做好准备
4对项目进行全过程跟踪、指导现场签证单的会签,并督促项目部随时做好现场签证工作,做到遂发生遂签证,不要等到结算时才补签,杜绝甲方项目负责人及预算人员换人而无人知道签证事由的发生,给公司造成不必
