旋喷桩施工方案一、工程概况中南路站位于武昌区繁华的中南路下,南与武珞路丁字相接,北直接中北路,与四号线换乘,同步实施,设联络线,为地下二层岛式站台车站,车站全长288
4m,标准段宽41
车站共设置6个出入口及3组风亭、风道,分别设于中南路的东西两侧
车站主体采用纵向倒边盖挖逆作法施工,出入口及风道采用明挖顺作法施工
二、编制说明1、武汉地铁2号线19标合同规范、有关图纸及设计说明2、有关现行的施工规范、设计规范、规程标准3、武汉市政府和有关部门的规定4、设计、施工过程中设计的有关规范、规程5、我单位现有的管理水平、技术水平、科研水平、机械设备配套能力及资金投入能力三、施工部位中南路站三重管旋喷桩止水帷幕
四、施工流程2、施工准备清除施工现场地表及地下障碍物,找出钻孔桩桩缝位置,以便准确定位
将水、电接至施工地点,并在附近设泥浆池,以便作废浆的排放处理,根据本工程工程量的大小,配备足够的加固设备和人员等

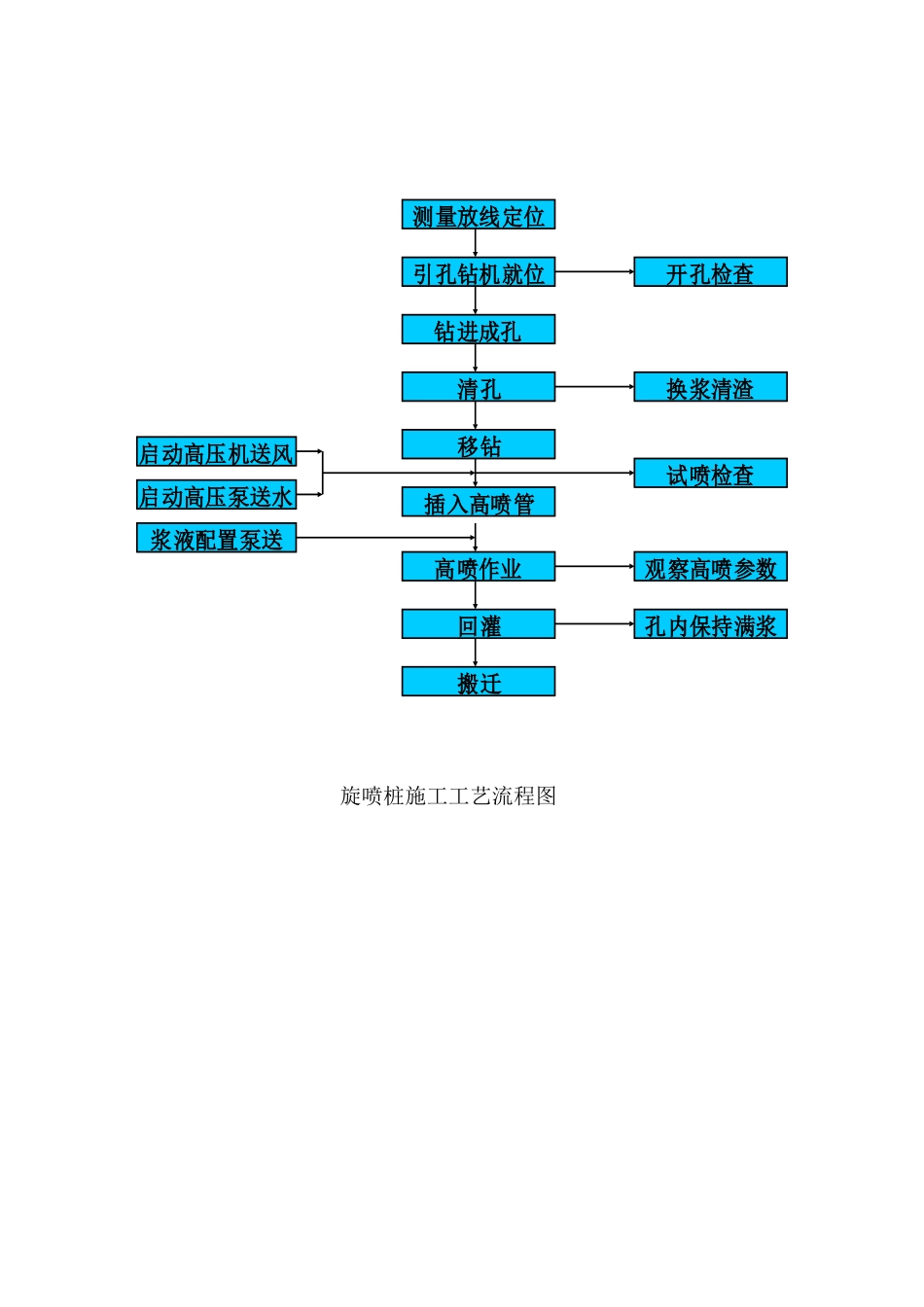

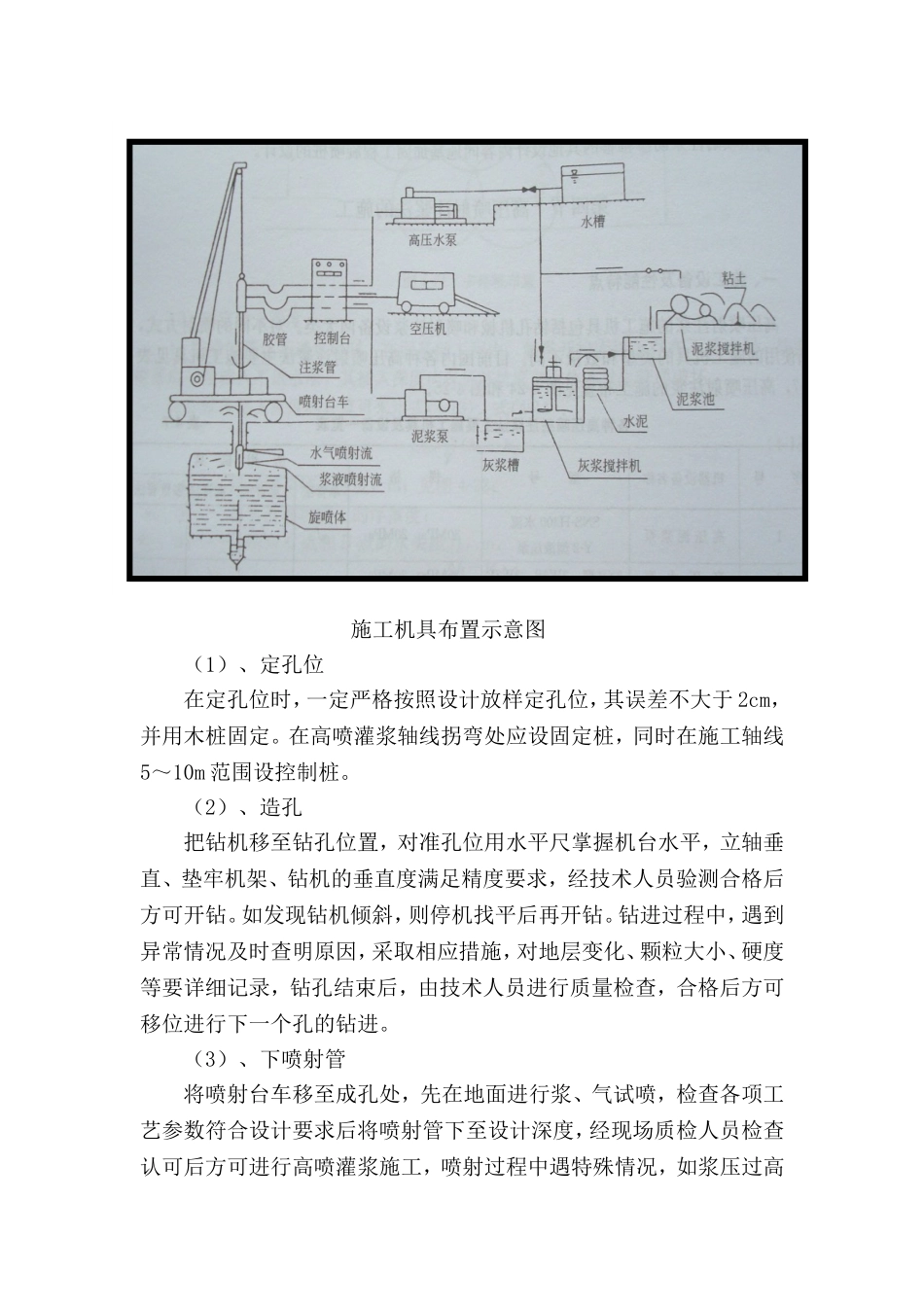

3、施工工艺测量放线定位引孔钻机就位搬迁钻进成孔清孔移钻插入高喷管高喷作业回灌浆液配置泵送启动高压泵送水启动高压机送风开孔检查换浆清渣试喷检查观察高喷参数孔内保持满浆旋喷桩施工工艺流程图施工机具布置示意图(1)、定孔位在定孔位时,一定严格按照设计放样定孔位,其误差不大于2cm,并用木桩固定
在高喷灌浆轴线拐弯处应设固定桩,同时在施工轴线5~10m范围设控制桩
(2)、造孔把钻机移至钻孔位置,对准孔位用水平尺掌握机台水平,立轴垂直、垫牢机架、钻机的垂直度满足精度要求,经技术人员验测合格后方可开钻
如发现钻机倾斜,则停机找平后再开钻
钻进过程中,遇到异常情况及时查明原因,采取相应措施,对地层变化、颗粒大小、硬度等要详细记录,钻孔结束后,由技术人员进行质量检查,合格后方可移位进行下一个孔的钻进
(3)、下喷射管将喷射台车移至成孔处,先在地面进行浆、气试喷,检查各项工艺参数符
