施工方案增设可变情报板工程施工项目施工方案2009年9月5日1施工方案一

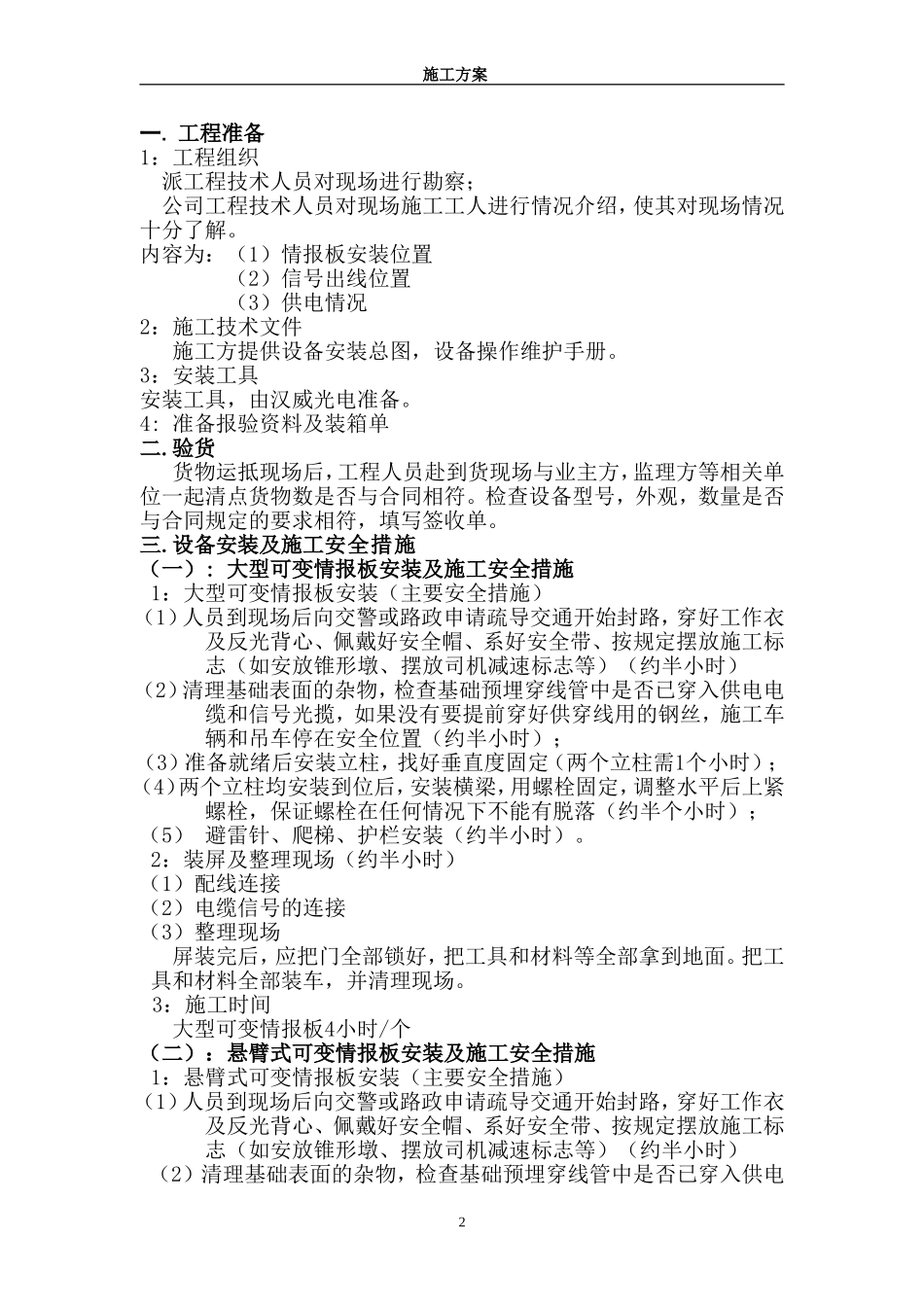

工程准备1:工程组织派工程技术人员对现场进行勘察;公司工程技术人员对现场施工工人进行情况介绍,使其对现场情况十分了解
内容为:(1)情报板安装位置(2)信号出线位置(3)供电情况2:施工技术文件施工方提供设备安装总图,设备操作维护手册
3:安装工具安装工具,由汉威光电准备
4:准备报验资料及装箱单二
验货货物运抵现场后,工程人员赴到货现场与业主方,监理方等相关单位一起清点货物数是否与合同相符
检查设备型号,外观,数量是否与合同规定的要求相符,填写签收单
设备安装及施工安全措施(一):大型可变情报板安装及施工安全措施1:大型可变情报板安装(主要安全措施)(1)人员到现场后向交警或路政申请疏导交通开始封路,穿好工作衣及反光背心、佩戴好安全帽、系好安全带、按规定摆放施工标志(如安放锥形墩、摆放司机减速标志等)(约半小时)(2)清理基础表面的杂物,检查基础预埋穿线管中是否已穿入供电电缆和信号光揽,如果没有要提前穿好供穿线用的钢丝,施工车辆和吊车停在安全位置(约半小时);(3)准备就绪后安装立柱,找好垂直度固定(两个立柱需1个小时);(4)两个立柱均安装到位后,安装横梁,用螺栓固定,调整水平后上紧螺栓,保证螺栓在任何情况下不能有脱落(约半个小时);(5)避雷针、爬梯、护栏安装(约半小时)
2:装屏及整理现场(约半小时)(1)配线连接(2)电缆信号的连接(3)整理现场屏装完后,应把门全部锁好,把工具和材料等全部拿到地面
把工具和材料全部装车,并清理现场
3:施工时间大型可变情报板4小时/个(二):悬臂式可变情报板安装及施工安全措施1:悬臂式可变情报板安装(主要安全措施)(1)人员到现场后向交警或路政申请疏导交通开始封路,穿好工作衣及反光背心、佩戴好安全帽、系好安全带、按规定摆放施工标志(如安放锥形墩、摆放司机
