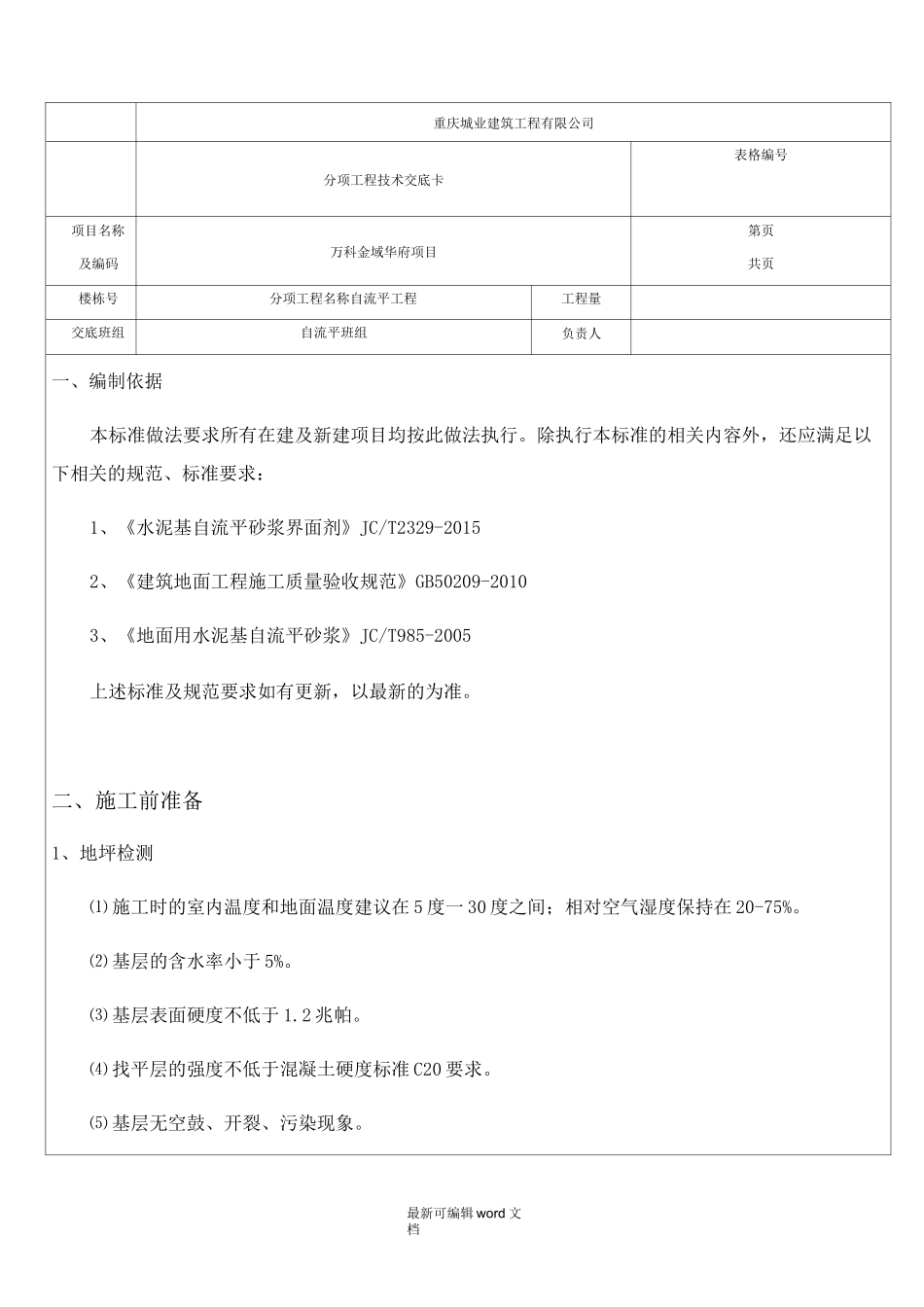

最新可编辑word文档重庆城业建筑工程有限公司分项工程技术交底卡表格编号项目名称及编码万科金域华府项目第页共页楼栋号分项工程名称自流平工程工程量交底班组自流平班组负责人一、编制依据本标准做法要求所有在建及新建项目均按此做法执行
除执行本标准的相关内容外,还应满足以下相关的规范、标准要求:1、《水泥基自流平砂浆界面剂》JC/T2329-20152、《建筑地面工程施工质量验收规范》GB50209-20103、《地面用水泥基自流平砂浆》JC/T985-2005上述标准及规范要求如有更新,以最新的为准
二、施工前准备1、地坪检测⑴施工时的室内温度和地面温度建议在5度一30度之间;相对空气湿度保持在20-75%
⑵基层的含水率小于5%
⑶基层表面硬度不低于1
⑷找平层的强度不低于混凝土硬度标准C20要求
⑸基层无空鼓、开裂、污染现象

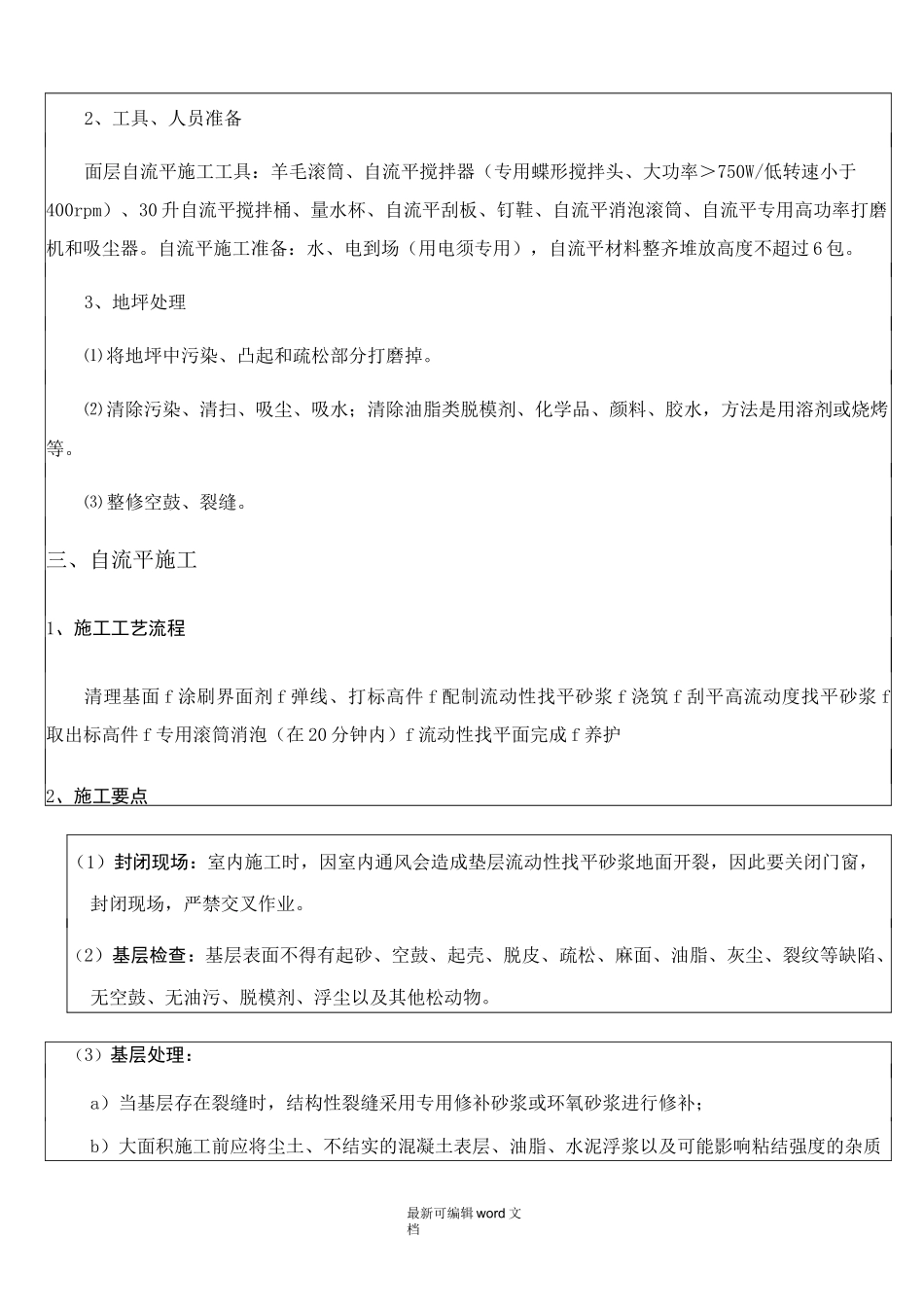

最新可编辑word文档2、工具、人员准备面层自流平施工工具:羊毛滚筒、自流平搅拌器(专用蝶形搅拌头、大功率>750W/低转速小于400rpm)、30升自流平搅拌桶、量水杯、自流平刮板、钉鞋、自流平消泡滚筒、自流平专用高功率打磨机和吸尘器
自流平施工准备:水、电到场(用电须专用),自流平材料整齐堆放高度不超过6包
3、地坪处理⑴将地坪中污染、凸起和疏松部分打磨掉
⑵清除污染、清扫、吸尘、吸水;清除油脂类脱模剂、化学品、颜料、胶水,方法是用溶剂或烧烤等
⑶整修空鼓、裂缝
三、自流平施工1、施工工艺流程清理基面f涂刷界面剂f弹线、打标高件f配制流动性找平砂浆f浇筑f刮平高流动度找平砂浆f取出标高件f专用滚筒消泡(在20分钟内)f流动性找平面完成f养护2、施工要点(1)封闭现场:室内施工时,因室内通风会造成垫层流动性找平砂浆地面开裂,因此要关闭门窗,封闭现场,严禁交叉作业

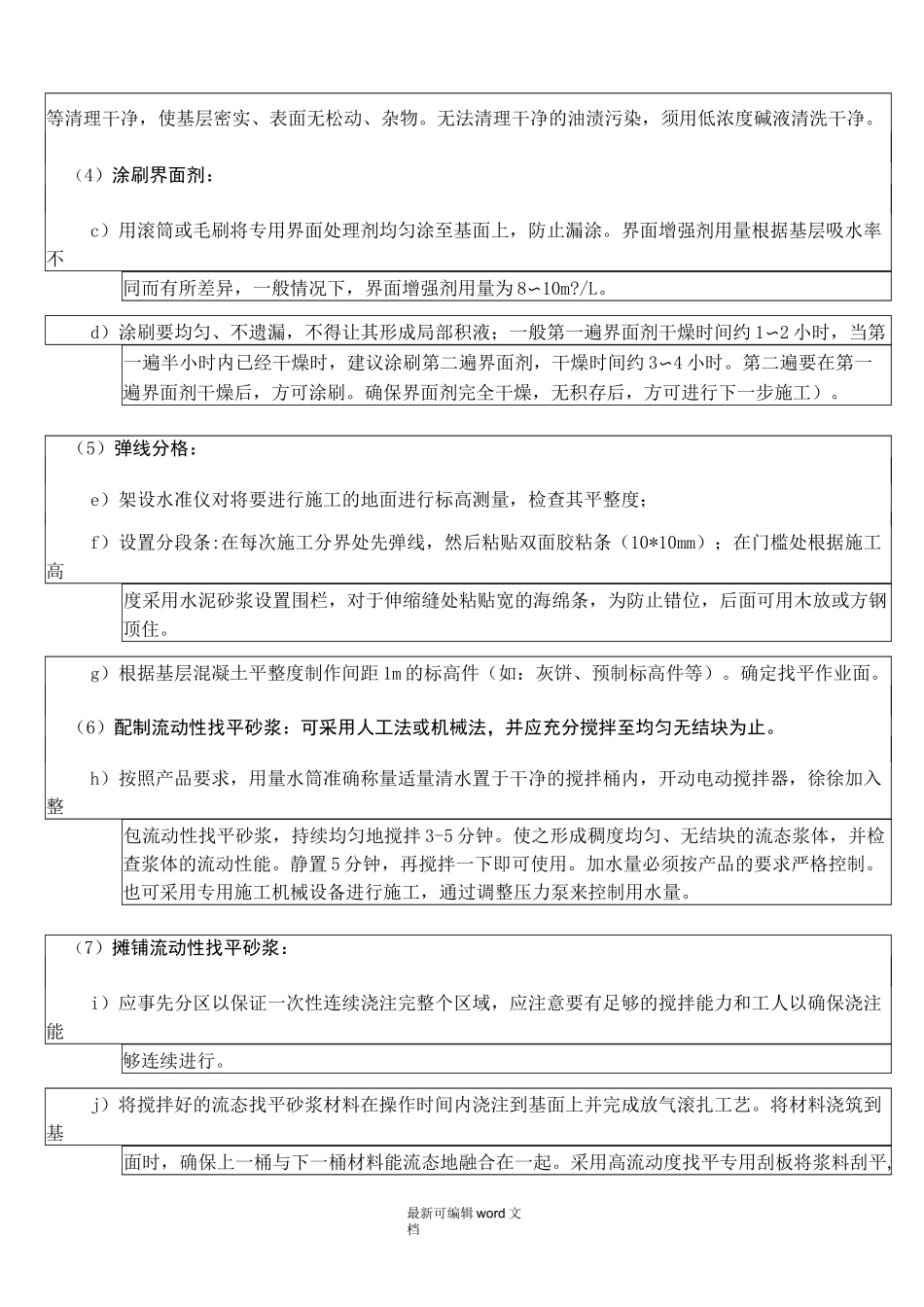

(2)基层检查:基层表面不得有起砂、空鼓、起壳、脱皮、疏松、麻面、油脂、灰尘、裂纹
