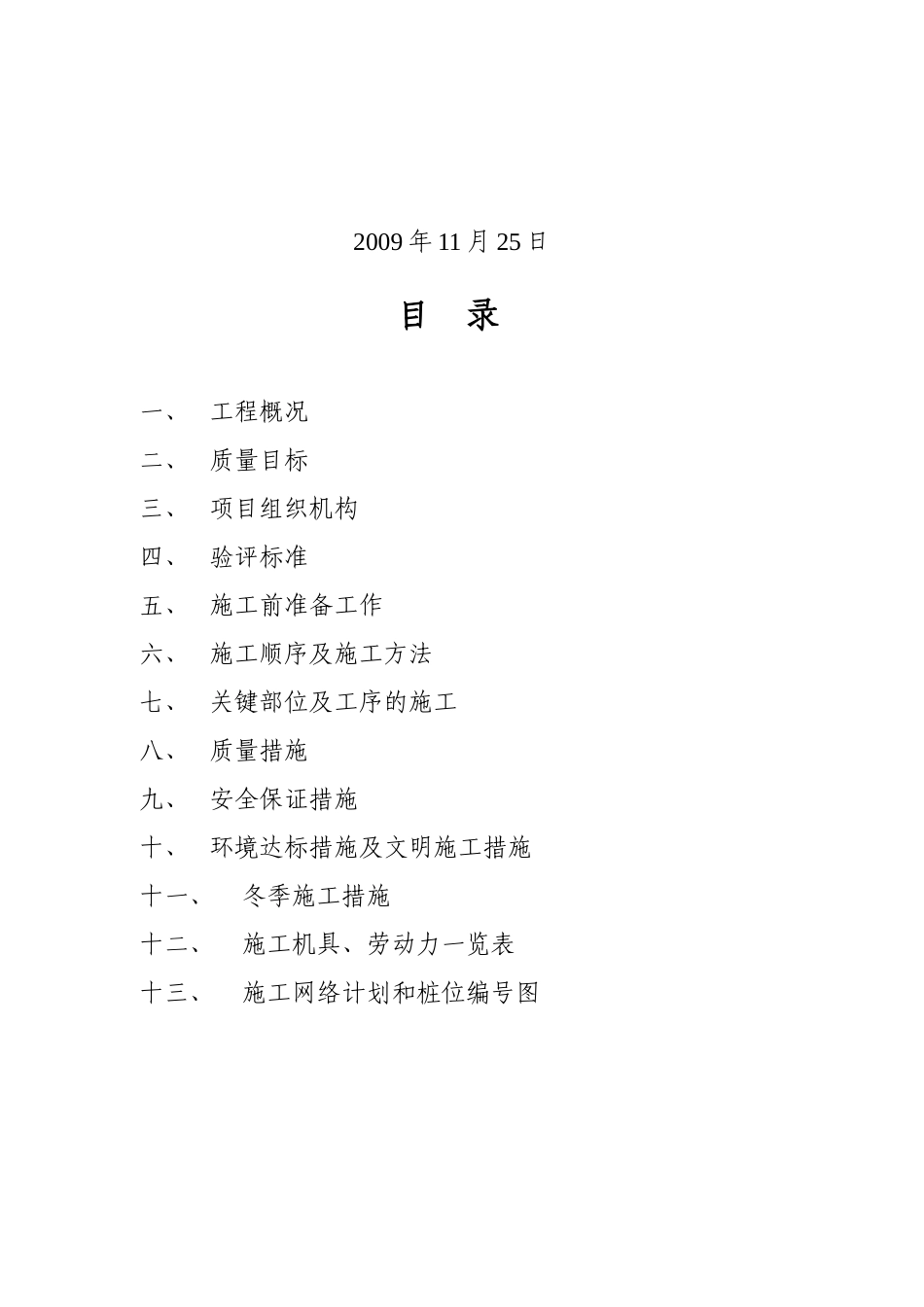

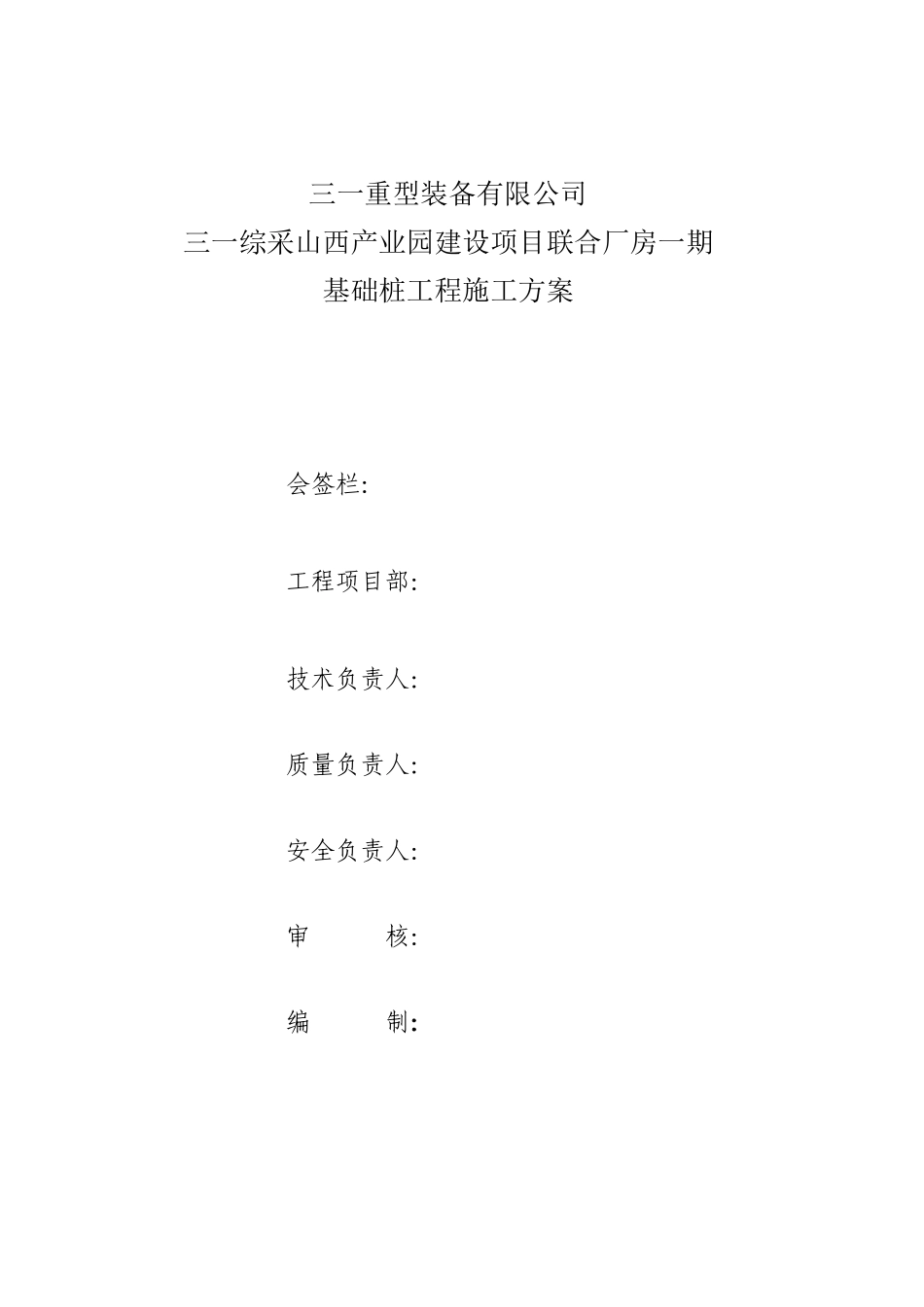

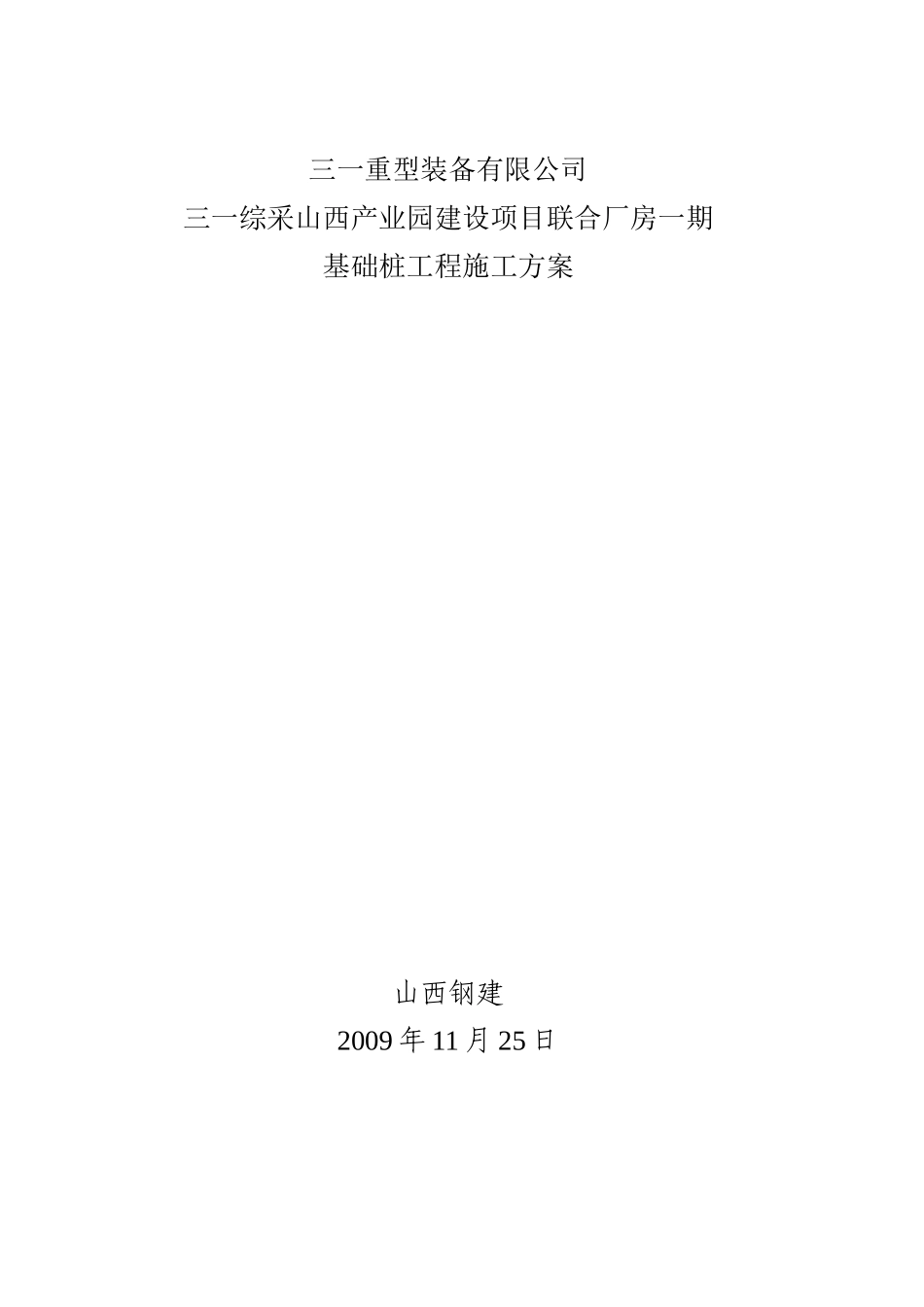

三一重型装备有限公司三一综采山西产业园建设项目联合厂房一期基础桩工程施工方案山西钢建2009年11月25日三一重型装备有限公司三一综采山西产业园建设项目联合厂房一期基础桩工程施工方案会签栏:工程项目部:技术负责人:质量负责人:安全负责人:审核:编制:2009年11月25日目录一、工程概况二、质量目标三、项目组织机构四、验评标准五、施工前准备工作六、施工顺序及施工方法七、关键部位及工序的施工八、质量措施九、安全保证措施十、环境达标措施及文明施工措施十一、冬季施工措施十二、施工机具、劳动力一览表十三、施工网络计划和桩位编号图一、工程概况及工程特点:(一)、工程概况:1
本工程为三一重型装备有限公司三一综采山西产业园建设项目联合厂房一期工程基础桩工程
基础桩采用高强砼预应力混凝土管桩,桩径∅500:PHC-C500(125)-8、12、10,桩长>30m,单桩竖向承载力特征值:1000kN,桩极限端阻力标准值2200kPa
总计施工桩数为760根,每根桩长大于30米,打桩采用D80柴油打桩机,主要实物量见下表序号工程名称桩长直径数量单桩承载力特征值施工机械1联合厂房一期工程基础桩工程﹥30m500mm782根1000KND80柴油打桩机(二)、工程特点该工程施工场地良好,但是地下障碍物不明,需要开挖清理障碍物回填后方可进行打桩施工
(三)、编制依据:联合厂房一期基础平面布置图图JGJ94-2008《建筑桩基技术规范》10SG409《预应力混凝土管桩》二、质量目标:1、全部工程按设计图纸和国家规范及合同要求进行施工
2、分项工程全部合格,一次合格率达100%
3、工程质量保证资料与工程同步,实行工程质量报验制度
三、组织机构及职责:四、验评标准:1、JGJ94-2008《建筑桩基技术规范》2、10SG409《预应力混凝土管桩》3、JGJ106-2003《建筑基桩检测技术规范》五、施
