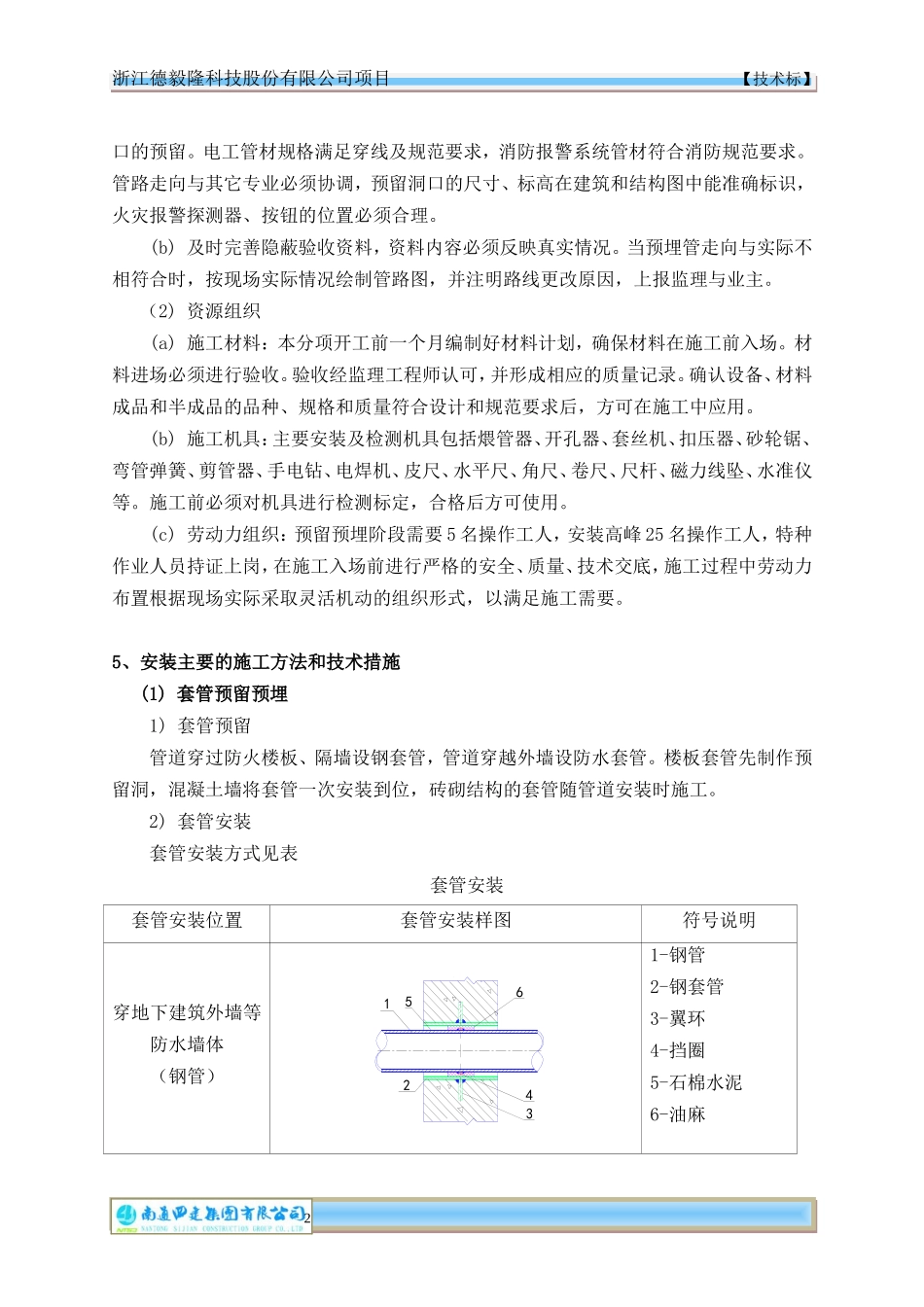

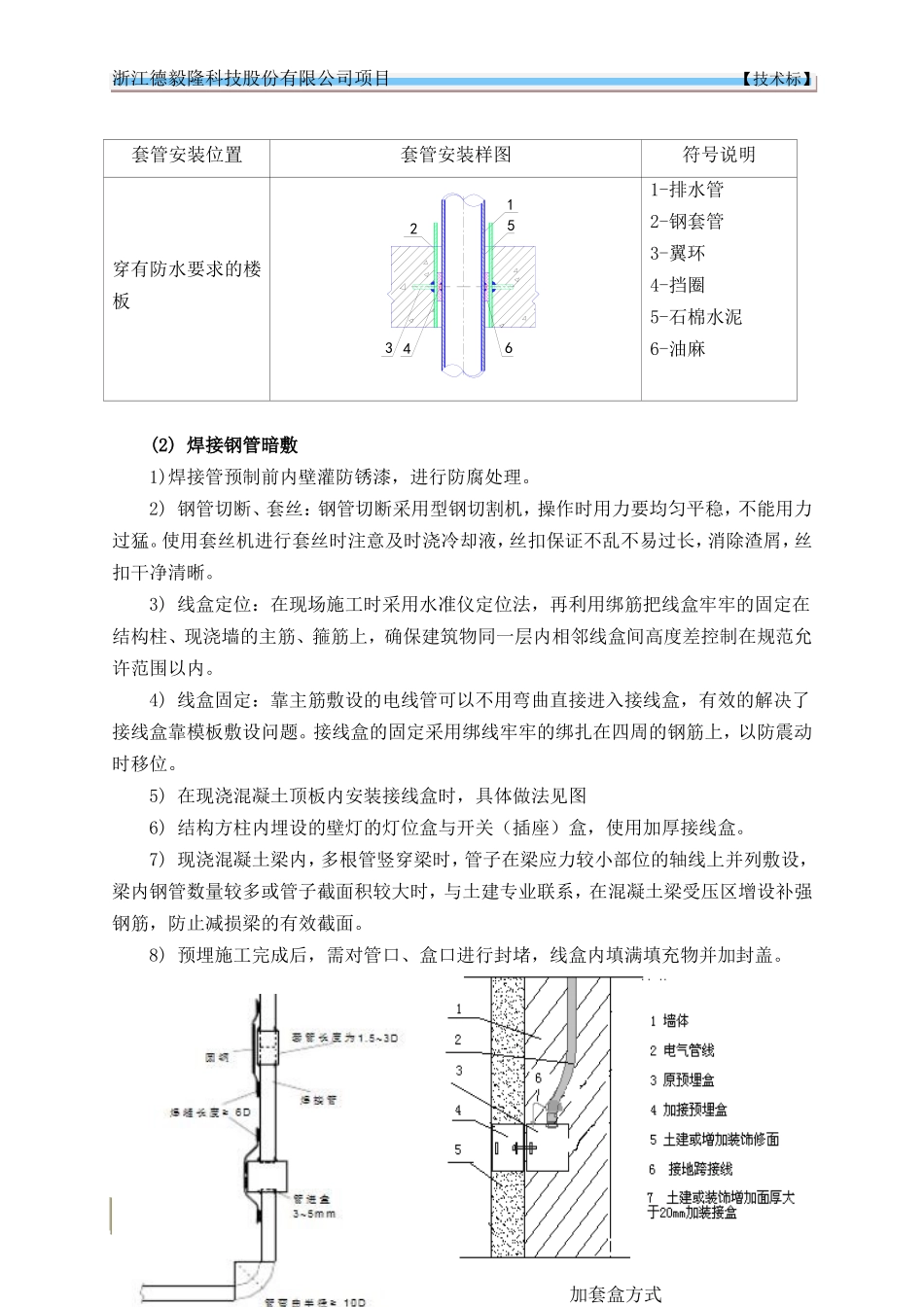

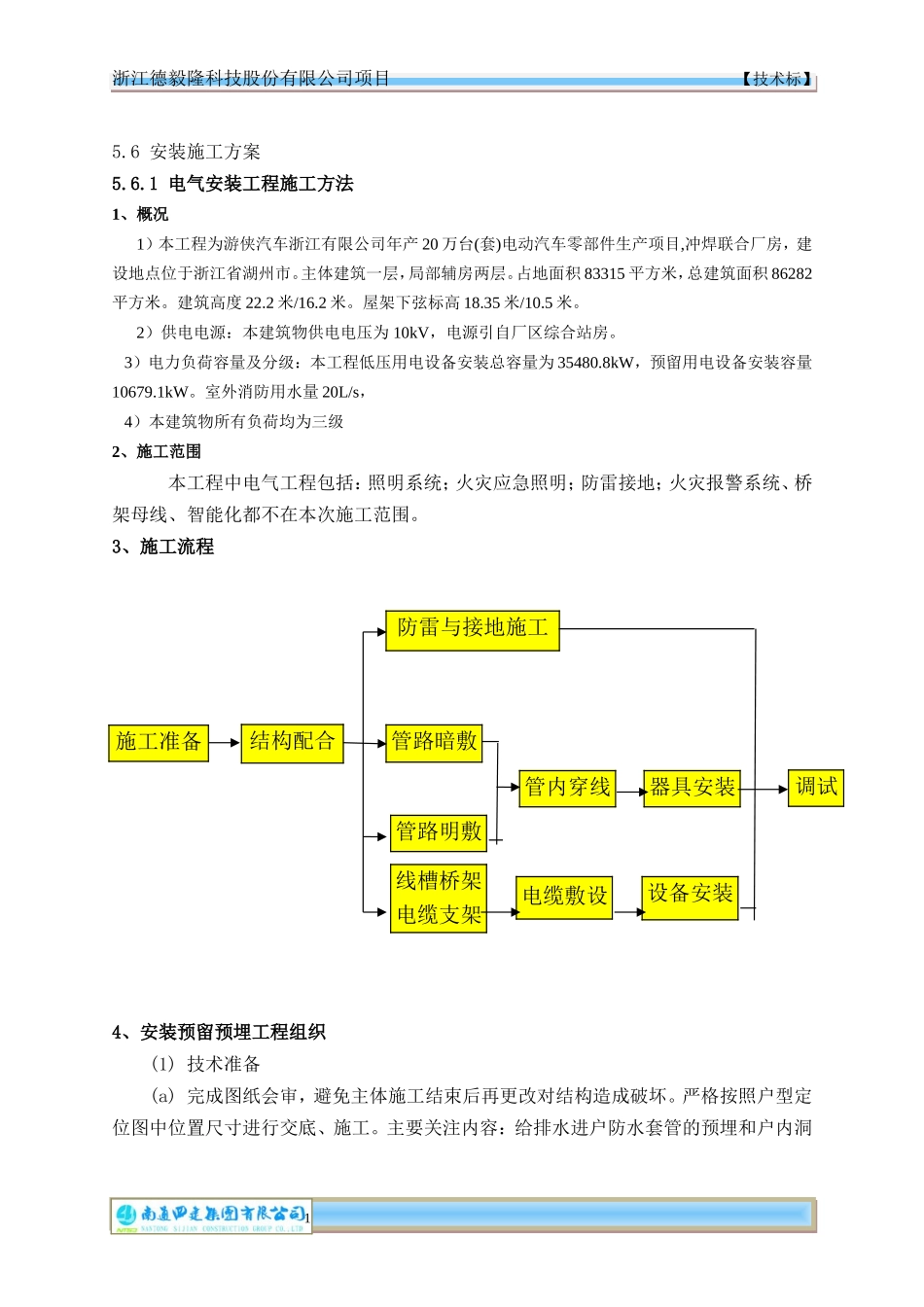

浙江德毅隆科技股份有限公司项目【技术标】5.6安装施工方案5.6.1电气安装工程施工方法1、概况1)本工程为游侠汽车浙江有限公司年产20万台(套)电动汽车零部件生产项目,冲焊联合厂房,建设地点位于浙江省湖州市。主体建筑一层,局部辅房两层。占地面积83315平方米,总建筑面积86282平方米。建筑高度22.2米/16.2米。屋架下弦标高18.35米/10.5米。2)供电电源:本建筑物供电电压为10kV,电源引自厂区综合站房。3)电力负荷容量及分级:本工程低压用电设备安装总容量为35480.8kW,预留用电设备安装容量10679.1kW。室外消防用水量20L/s,4)本建筑物所有负荷均为三级2、施工范围本工程中电气工程包括:照明系统;火灾应急照明;防雷接地;火灾报警系统、桥架母线、智能化都不在本次施工范围。3、施工流程4、安装预留预埋工程组织(1)技术准备(a)完成图纸会审,避免主体施工结束后再更改对结构造成破坏。严格按照户型定位图中位置尺寸进行交底、施工。主要关注内容:给排水进户防水套管的预埋和户内洞1施工准备结构配合防雷与接地施工管路暗敷管路明敷线槽桥架电缆支架管内穿线器具安装电缆敷设设备安装调试浙江德毅隆科技股份有限公司项目【技术标】口的预留。电工管材规格满足穿线及规范要求,消防报警系统管材符合消防规范要求。管路走向与其它专业必须协调,预留洞口的尺寸、标高在建筑和结构图中能准确标识,火灾报警探测器、按钮的位置必须合理。(b)及时完善隐蔽验收资料,资料内容必须反映真实情况。当预埋管走向与实际不相符合时,按现场实际情况绘制管路图,并注明路线更改原因,上报监理与业主。(2)资源组织(a)施工材料:本分项开工前一个月编制好材料计划,确保材料在施工前入场。材料进场必须进行验收。验收经监理工程师认可,并形成相应的质量记录。确认设备、材料成品和半成品的品种、规格和质量符合设计和规范要求后,方可在施工中应用。(b)施工机具:主要安装及检测机具包括煨管器、开孔器、套丝机、扣压器、砂轮锯、弯管弹簧、剪管器、手电钻、电焊机、皮尺、水平尺、角尺、卷尺、尺杆、磁力线坠、水准仪等。施工前必须对机具进行检测标定,合格后方可使用。(c)劳动力组织:预留预埋阶段需要5名操作工人,安装高峰25名操作工人,特种作业人员持证上岗,在施工入场前进行严格的安全、质量、技术交底,施工过程中劳动力布置根据现场实际采取灵活机动的组织形式,以满足施工需要。5、安装主要的施工方法和技术措施(1)套管预留预埋1)套管预留管道穿过防火楼板、隔墙设钢套管,管道穿越外墙设防水套管。楼板套管先制作预留洞,混凝土墙将套管一次安装到位,砖砌结构的套管随管道安装时施工。2)套管安装套管安装方式见表套管安装套管安装位置套管安装样图符号说明穿地下建筑外墙等防水墙体(钢管)1-钢管2-钢套管3-翼环4-挡圈5-石棉水泥6-油麻2512346浙江德毅隆科技股份有限公司项目【技术标】套管安装位置套管安装样图符号说明穿有防水要求的楼板1-排水管2-钢套管3-翼环4-挡圈5-石棉水泥6-油麻(2)焊接钢管暗敷1)焊接管预制前内壁灌防锈漆,进行防腐处理。2)钢管切断、套丝:钢管切断采用型钢切割机,操作时用力要均匀平稳,不能用力过猛。使用套丝机进行套丝时注意及时浇冷却液,丝扣保证不乱不易过长,消除渣屑,丝扣干净清晰。3)线盒定位:在现场施工时采用水准仪定位法,再利用绑筋把线盒牢牢的固定在结构柱、现浇墙的主筋、箍筋上,确保建筑物同一层内相邻线盒间高度差控制在规范允许范围以内。4)线盒固定:靠主筋敷设的电线管可以不用弯曲直接进入接线盒,有效的解决了接线盒靠模板敷设问题。接线盒的固定采用绑线牢牢的绑扎在四周的钢筋上,以防震动时移位。5)在现浇混凝土顶板内安装接线盒时,具体做法见图6)结构方柱内埋设的壁灯的灯位盒与开关(插座)盒,使用加厚接线盒。7)现浇混凝土梁内,多根管竖穿梁时,管子在梁应力较小部位的轴线上并列敷设,梁内钢管数量较多或管子截面积较大时,与土建专业联系,在混凝土梁受压区增设补强钢筋,防止减损梁的有效截面。8)预埋施工完成后,需对管口、盒口进行封堵,线盒内填满填充物并加封盖。3加套盒方式215346浙江德毅隆科...
