项目护栏预制及安装技术交底工程名称**高速公路LM-*标编号护栏预制及安装施工技术交底分项工程名称护栏预制及安装施工交底人(公司总工)交底日期:2013
16交底对象(项目总工)一、工程简介(1)工程简介本标段主体工程为护栏的预制及安装,其预制工程总量为混凝土9735
79ms,钢筋625
主线护栏的总长度为23371m(上行线11654m,下行线11717m),外加互通护栏长4170m(任县互通2120m,隆尧互通2050m)
护栏采用C30预制混凝土护栏(Rp1-SAm-E1),每节长4m,混凝土方量1
414ms,支撑块每2m设置一道、枕梁每4m设置一道在护栏的连接处
超髙段采用预埋20cm髙PVC方形管排水,纵向排水采用35软式透水管
作业内容包括钢筋加工,混凝土护栏、支撑块、枕梁、人手孔井盖预制,成品护栏的吊装及运输等
(护栏预制试验块及护栏安装试验段施工工艺流程图见附图1)(2)布置安装正常段中央分隔带护栏底部埋入路面设计标髙以下10cm处;中央分隔带护栏在通信人井处断开,采用活动护栏的反方式过渡,过渡段长2米,预留330吊装孔,活动护栏安装在路面上,护栏基础承载力不小于150KN/m2

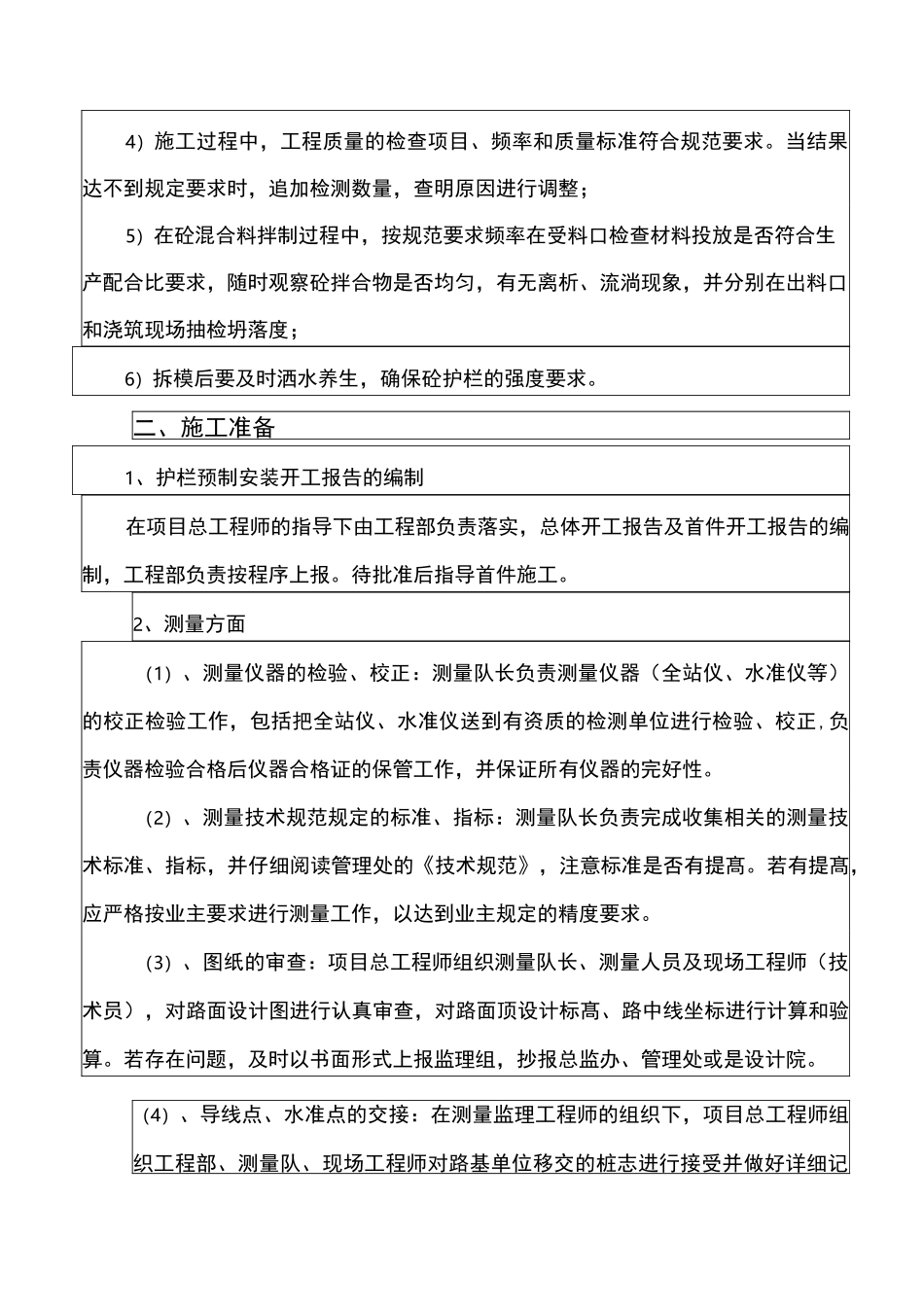

(3)施工质量管理和检查验收1)每天开盘前检查原材料及设备运转情况;2)每天浇筑之前检查模板是否有无损坏污染或未经处理的缺陷;3)必须对各种施工材料进行抽样,其项目和频率符合规范要求;4)施工过程中,工程质量的检查项目、频率和质量标准符合规范要求
当结果达不到规定要求时,追加检测数量,查明原因进行调整;5)在砼混合料拌制过程中,按规范要求频率在受料口检查材料投放是否符合生产配合比要求,随时观察砼拌合物是否均匀,有无离析、流淌现象,并分别在出料口和浇筑现场抽检坍落度;6)拆模后要及时洒水养生,确保砼护栏的强度要求

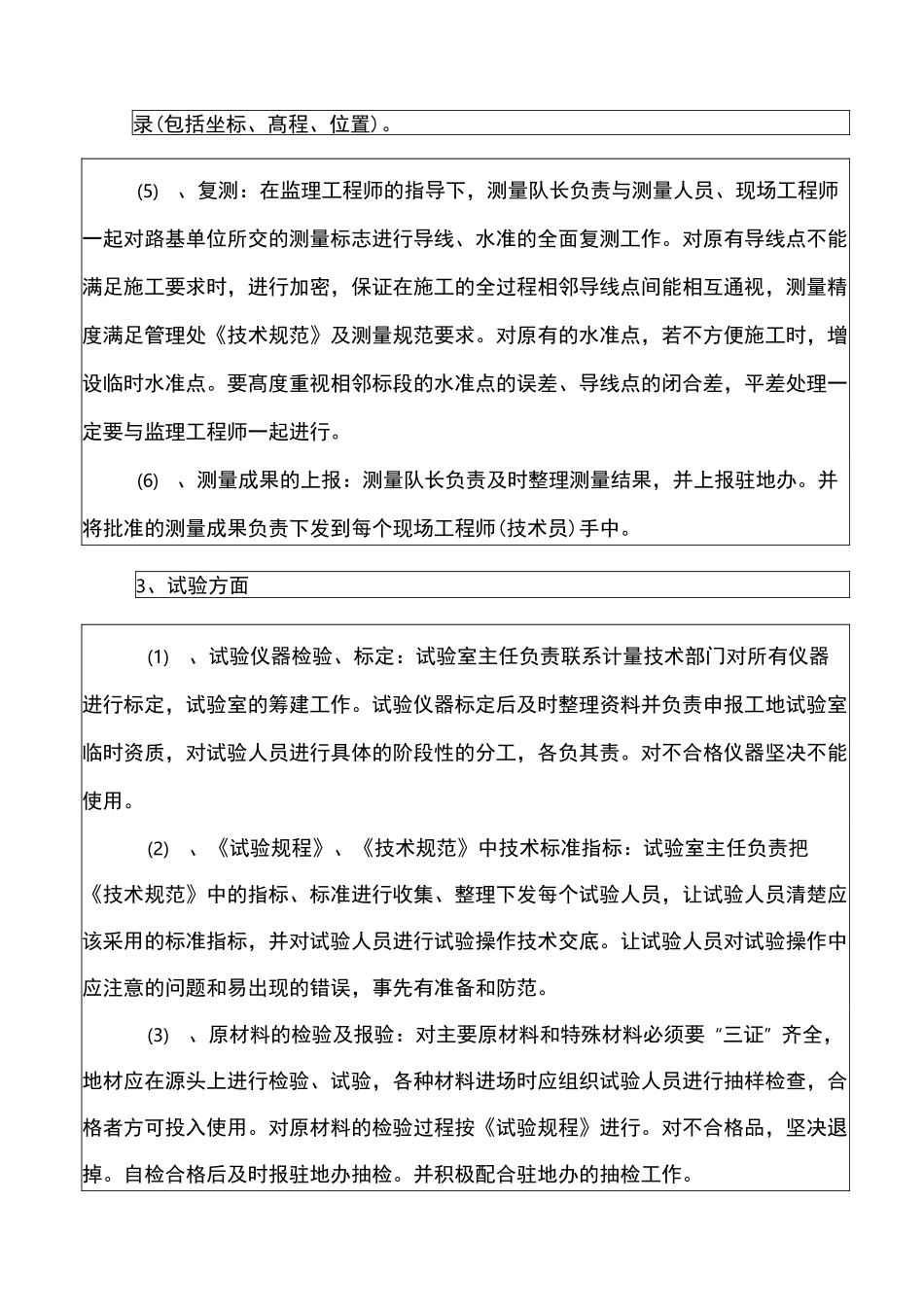

二、施工准备1、护栏预制安装开工报告的编制在项目总工
